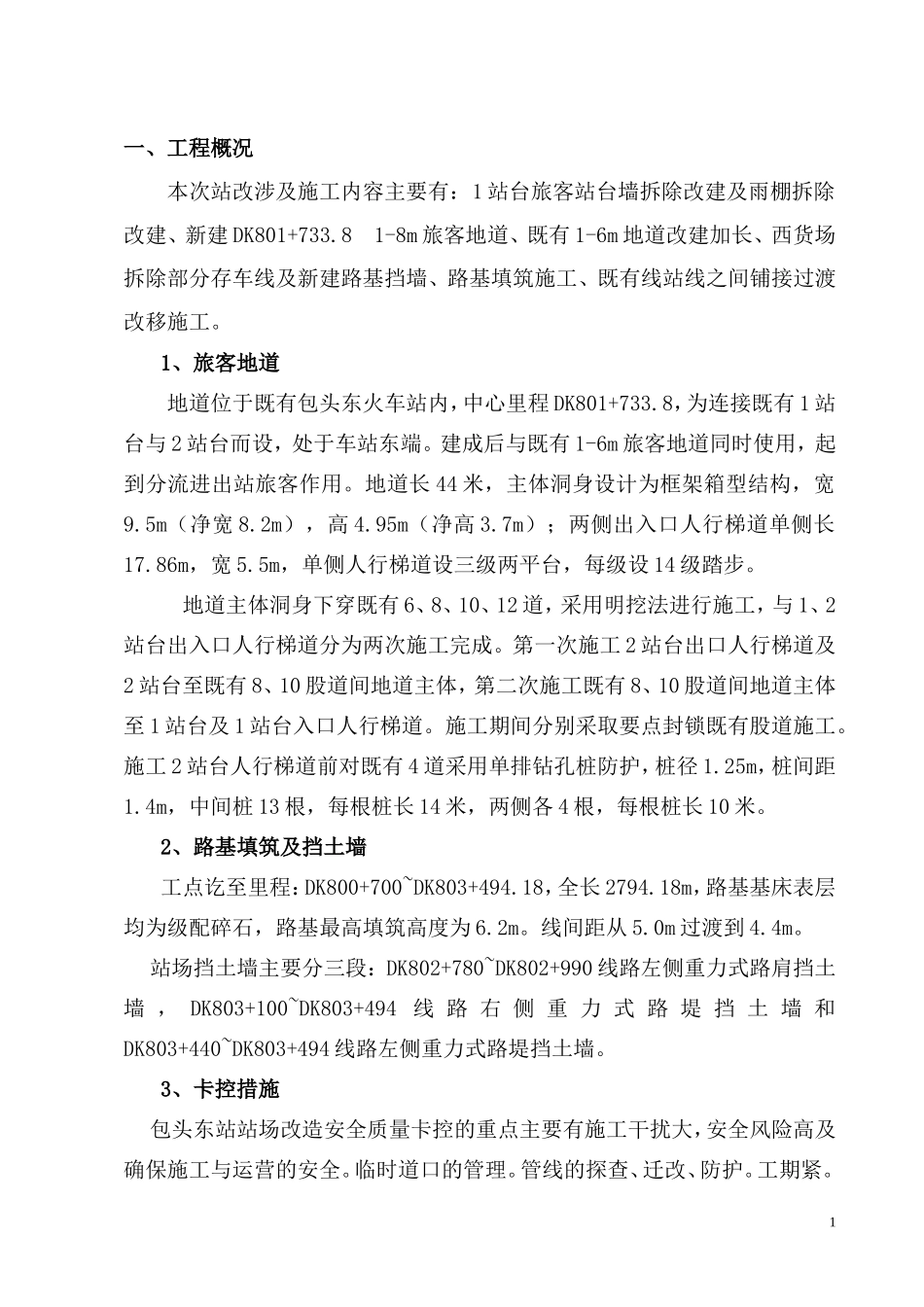

京包线集宁至包头段增建第二双线JBZH-6标站场改造施工旅客地道重大危险源及卡控措施编制:审核:审批:中铁四局集团集包增建第二双线工程指挥部第三项目部2011年2月包头东站站场改造重大危险源及卡控措施一、工程概况本次站改涉及施工内容主要有:1站台旅客站台墙拆除改建及雨棚拆除改建、新建DK801+733
81-8m旅客地道、既有1-6m地道改建加长、西货场拆除部分存车线及新建路基挡墙、路基填筑施工、既有线站线之间铺接过渡改移施工
1、旅客地道地道位于既有包头东火车站内,中心里程DK801+733
8,为连接既有1站台与2站台而设,处于车站东端
建成后与既有1-6m旅客地道同时使用,起到分流进出站旅客作用
地道长44米,主体洞身设计为框架箱型结构,宽9
5m(净宽8
2m),高4
95m(净高3
7m);两侧出入口人行梯道单侧长17
86m,宽5
5m,单侧人行梯道设三级两平台,每级设14级踏步
地道主体洞身下穿既有6、8、10、12道,采用明挖法进行施工,与1、2站台出入口人行梯道分为两次施工完成
第一次施工2站台出口人行梯道及2站台至既有8、10股道间地道主体,第二次施工既有8、10股道间地道主体至1站台及1站台入口人行梯道
施工期间分别采取要点封锁既有股道施工
施工2站台人行梯道前对既有4道采用单排钻孔桩防护,桩径1
25m,桩间距1
4m,中间桩13根,每根桩长14米,两侧各4根,每根桩长10米
2、路基填筑及挡土墙工点讫至里程:DK800+700~DK803+494
18,全长2794
18m,路基基床表层均为级配碎石,路基最高填筑高度为6
0m过渡到4
站场挡土墙主要分三段:DK802+780~DK802+990线路左侧重力式路肩挡土墙,DK803+100~DK803+494线路右侧重力式路堤挡土墙和DK803+440~DK803+494线路
