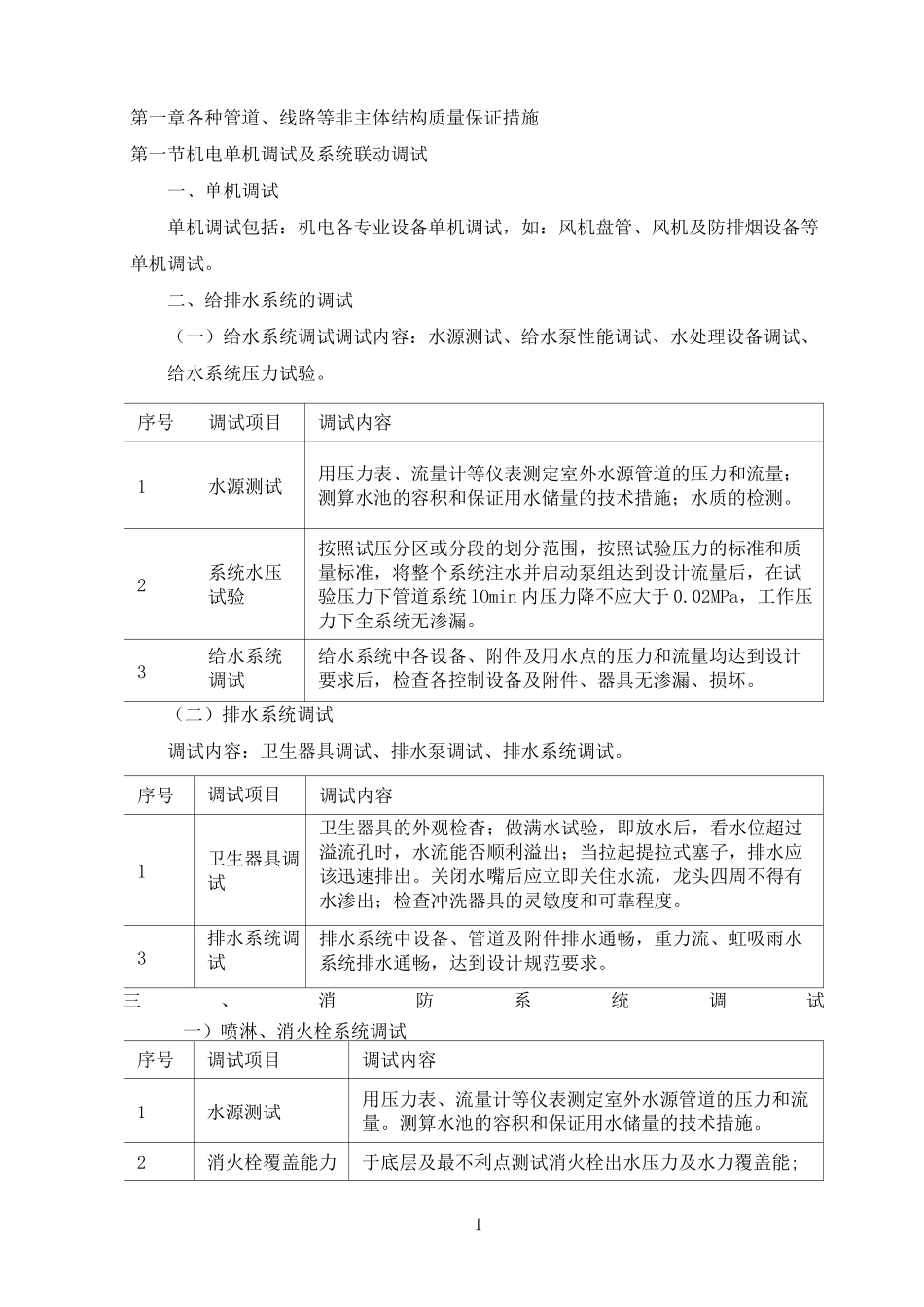

1第一章各种管道、线路等非主体结构质量保证措施第一节机电单机调试及系统联动调试一、单机调试单机调试包括:机电各专业设备单机调试,如:风机盘管、风机及防排烟设备等单机调试
二、给排水系统的调试(一)给水系统调试调试内容:水源测试、给水泵性能调试、水处理设备调试、给水系统压力试验
序号调试项目调试内容1水源测试用压力表、流量计等仪表测定室外水源管道的压力和流量;测算水池的容积和保证用水储量的技术措施;水质的检测
2系统水压试验按照试压分区或分段的划分范围,按照试验压力的标准和质量标准,将整个系统注水并启动泵组达到设计流量后,在试验压力下管道系统lOmin内压力降不应大于0
02MPa,工作压力下全系统无渗漏
3给水系统调试给水系统中各设备、附件及用水点的压力和流量均达到设计要求后,检查各控制设备及附件、器具无渗漏、损坏
(二)排水系统调试调试内容:卫生器具调试、排水泵调试、排水系统调试
序号调试项目调试内容1卫生器具调试卫生器具的外观检杳;做满水试验,即放水后,看水位超过溢流孔时,水流能否顺利溢出;当拉起提拉式塞子,排水应该迅速排出
关闭水嘴后应立即关住水流,龙头四周不得有水渗出;检查冲洗器具的灵敏度和可靠程度
3排水系统调试排水系统中设备、管道及附件排水通畅,重力流、虹吸雨水系统排水通畅,达到设计规范要求
三、消防系统调试一)喷淋、消火栓系统调试序号调试项目调试内容1水源测试用压力表、流量计等仪表测定室外水源管道的压力和流量
测算水池的容积和保证用水储量的技术措施
2消火栓覆盖能力于底层及最不利点测试消火栓出水压力及水力覆盖能;测试其测试值应符合现行验收规范要求
2测试其测试值应符合现行验收规范要求
(二)防排烟系统调试系统分类部位测试前提条件试内容楼梯间楼梯间门全部安装好;系统安装完毕
风机处旁通阀关闭
单机测试及楼梯间正压测试
合用前室前室门全部安装好;系统安装完毕
