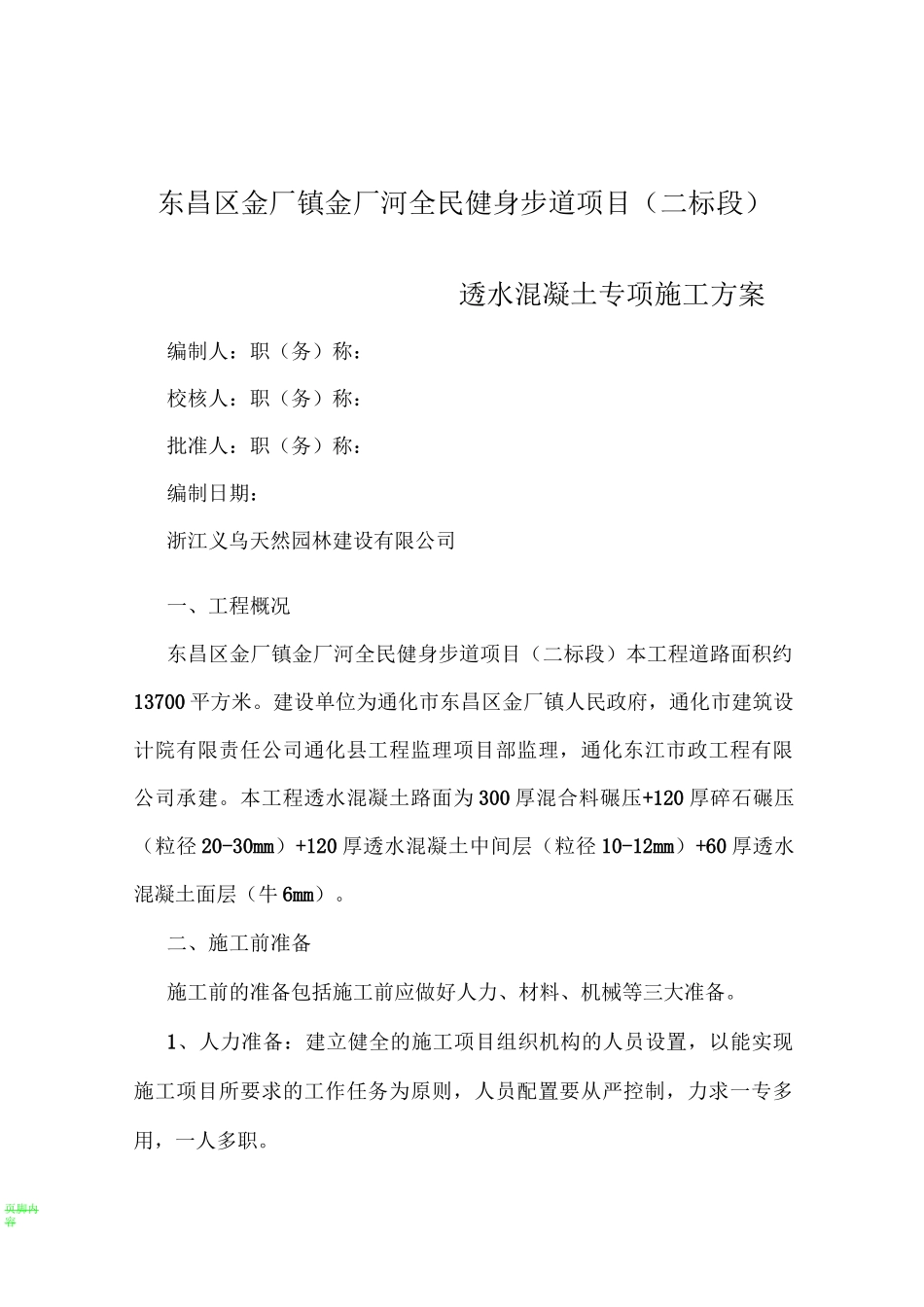

页脚内容东昌区金厂镇金厂河全民健身步道项目(二标段)透水混凝土专项施工方案编制人:职(务)称:校核人:职(务)称:批准人:职(务)称:编制日期:浙江义乌天然园林建设有限公司一、工程概况东昌区金厂镇金厂河全民健身步道项目(二标段)本工程道路面积约13700平方米
建设单位为通化市东昌区金厂镇人民政府,通化市建筑设计院有限责任公司通化县工程监理项目部监理,通化东江市政工程有限公司承建
本工程透水混凝土路面为300厚混合料碾压+120厚碎石碾压(粒径20-30mm)+120厚透水混凝土中间层(粒径10-12mm)+60厚透水混凝土面层(牛6mm)
二、施工前准备施工前的准备包括施工前应做好人力、材料、机械等三大准备
1、人力准备:建立健全的施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务为原则,人员配置要从严控制,力求一专多用,一人多职

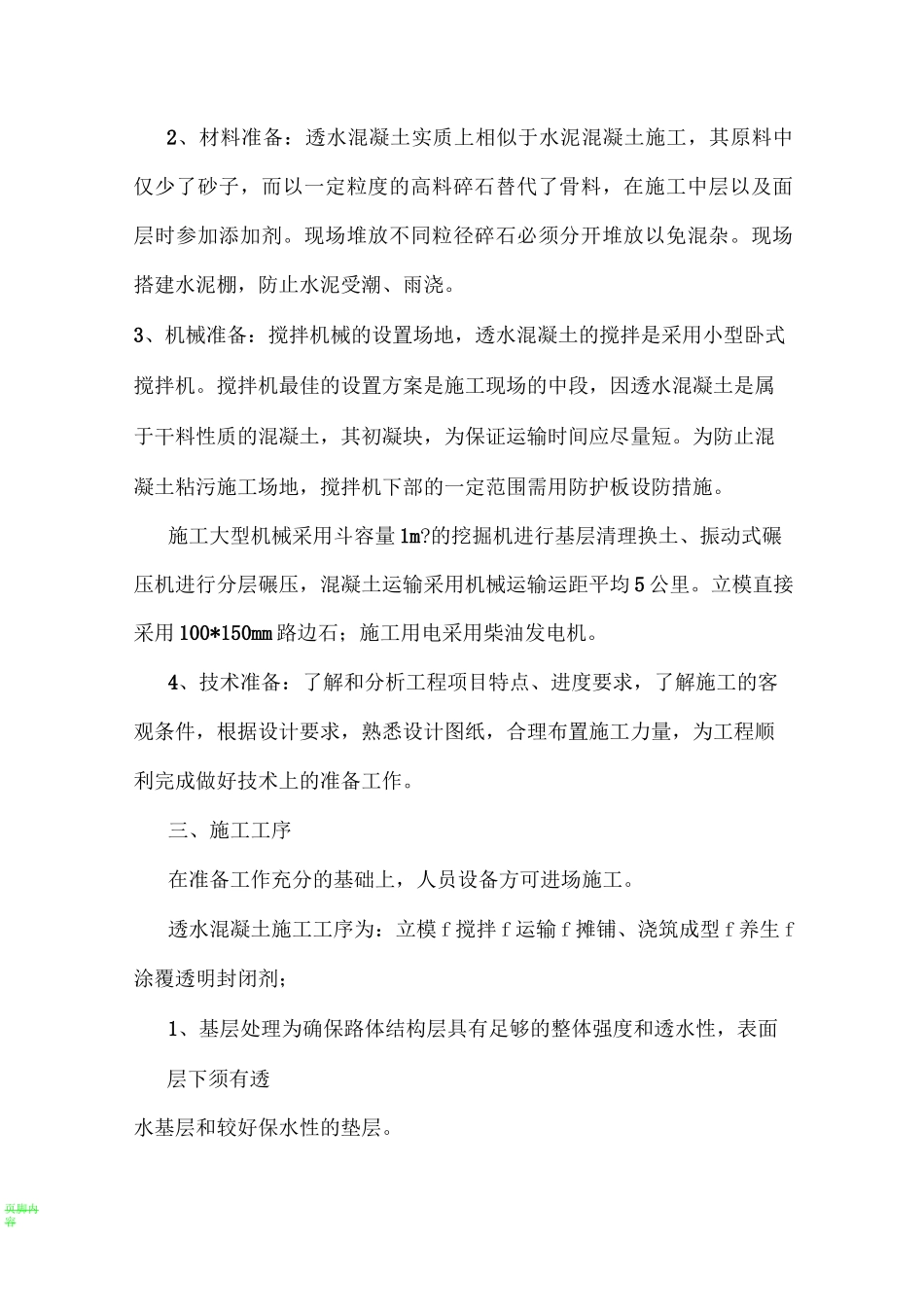

页脚内容2、材料准备:透水混凝土实质上相似于水泥混凝土施工,其原料中仅少了砂子,而以一定粒度的高料碎石替代了骨料,在施工中层以及面层时参加添加剂
现场堆放不同粒径碎石必须分开堆放以免混杂
现场搭建水泥棚,防止水泥受潮、雨浇
3、机械准备:搅拌机械的设置场地,透水混凝土的搅拌是采用小型卧式搅拌机
搅拌机最佳的设置方案是施工现场的中段,因透水混凝土是属于干料性质的混凝土,其初凝块,为保证运输时间应尽量短
为防止混凝土粘污施工场地,搅拌机下部的一定范围需用防护板设防措施
施工大型机械采用斗容量1m
的挖掘机进行基层清理换土、振动式碾压机进行分层碾压,混凝土运输采用机械运输运距平均5公里
立模直接采用100*150mm路边石;施工用电采用柴油发电机
4、技术准备:了解和分析工程项目特点、进度要求,了解施工的客观条件,根据设计要求,熟悉设计图纸,合理布置施工力量,为工程顺利完成做好技术上的准备工作

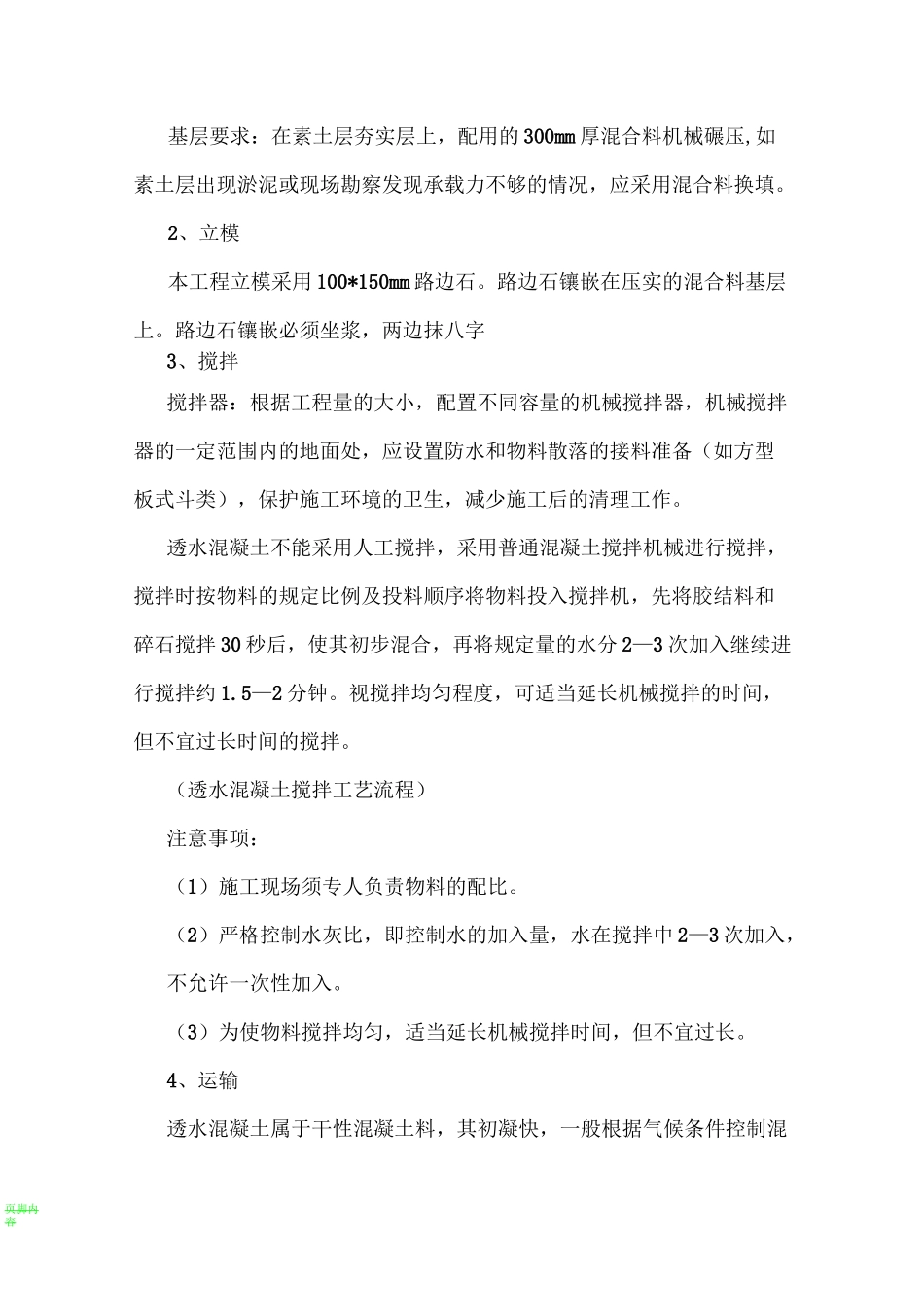

三、施工工序在准备工作充分的基础上,人员设备方
