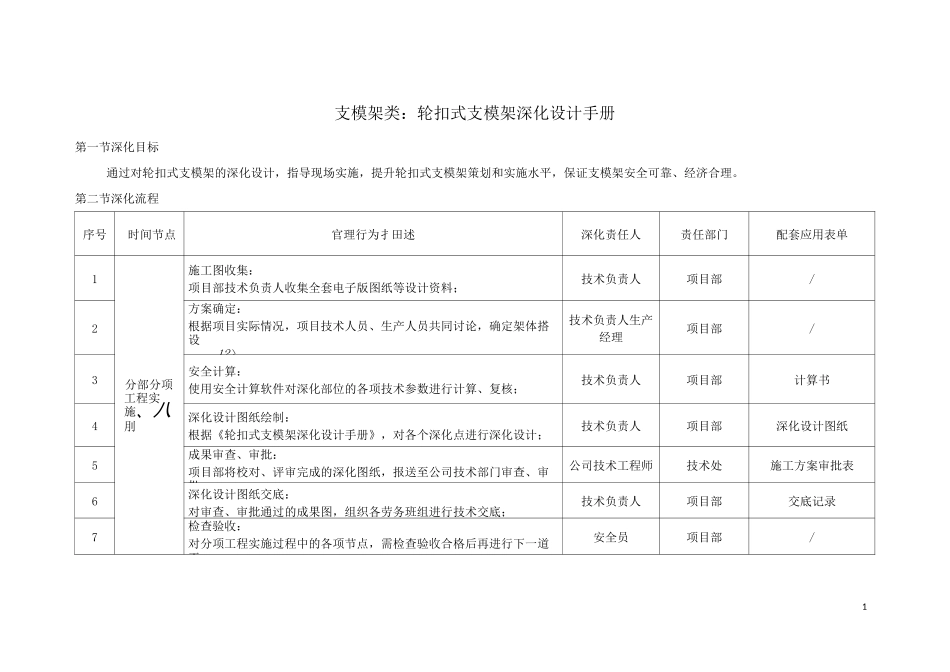

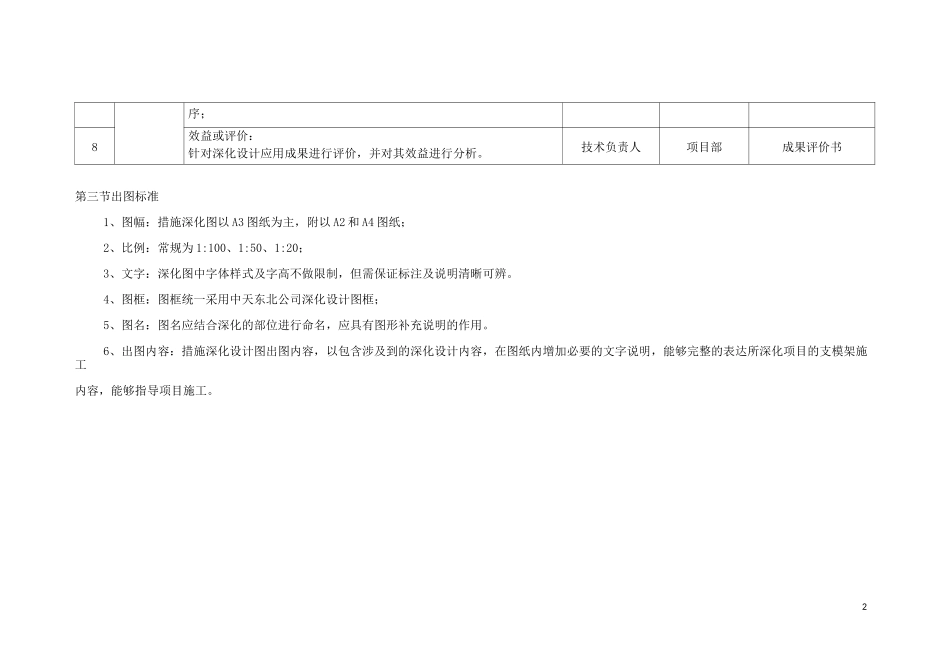

1支模架类:轮扣式支模架深化设计手册第一节深化目标通过对轮扣式支模架的深化设计,指导现场实施,提升轮扣式支模架策划和实施水平,保证支模架安全可靠、经济合理。第二节深化流程序号时间节点官理行为扌田述深化责任人责任部门配套应用表单1分部分项工程实施、八刖施工图收集:项目部技术负责人收集全套电子版图纸等设计资料;技术负责人项目部/2方案确定:根据项目实际情况,项目技术人员、生产人员共同讨论,确定架体搭设、.1?>技术负责人生产经理项目部/3安全计算:使用安全计算软件对深化部位的各项技术参数进行计算、复核;技术负责人项目部计算书4深化设计图纸绘制:根据《轮扣式支模架深化设计手册》,对各个深化点进行深化设计;技术负责人项目部深化设计图纸5成果审查、审批:项目部将校对、评审完成的深化图纸,报送至公司技术部门审查、审批;公司技术工程师技术处施工方案审批表6深化设计图纸交底:对审查、审批通过的成果图,组织各劳务班组进行技术交底;技术负责人项目部交底记录7检查验收:对分项工程实施过程中的各项节点,需检查验收合格后再进行下一道工安全员项目部/2序;8效益或评价:针对深化设计应用成果进行评价,并对其效益进行分析。技术负责人项目部成果评价书第三节出图标准1、图幅:措施深化图以A3图纸为主,附以A2和A4图纸;2、比例:常规为1:100、1:50、1:20;3、文字:深化图中字体样式及字高不做限制,但需保证标注及说明清晰可辨。4、图框:图框统一采用中天东北公司深化设计图框;5、图名:图名应结合深化的部位进行命名,应具有图形补充说明的作用。6、出图内容:措施深化设计图出图内容,以包含涉及到的深化设计内容,在图纸内增加必要的文字说明,能够完整的表达所深化项目的支模架施工内容,能够指导项目施工。3说计证书備号]甲级)Al3300CC8?中天建设东北公司■吋=y能4■水平杆布置■UM—■主砍龙骨及模粮■标辗硫戦勰靴工帥工觴I贝称顷尿徵工疇秫工SJB号踊目名曰•UIMJLWU日.tMAB设沁』+區__wwrnTLE研ftttALJCJ-Q211003020.7第四节深化清单序号深化部位深化设计点解决的问题(达成的目标)1板支模架立杆布置明确立杆间距及立杆自由端长度,特殊部位立杆布置,符合安全计算及施工规范要求水平杆(包括扫地杆)布置明确纵横向水平杆(包括扫地杆)位置关系,明确纵横向水平杆步距,保证符合安全计算及施工规范要求。:JQ删$血师PWI飓価耐OKC5IBEIBTFEJnTffTlECEJmi?师顷阿用玩册戶则FT---HvT:-{iK.FTK・d7PFmID価咂顽FkRfflTO地址'浙江抗卅城星跨旳号中天国开大(SflM=:fSiKl.CK71-290W300电fiitelj-0671-290^300l>ttp_//BIW.Zjzfwi^tiflncon出圖STr44序号深化部位梁支模架楼梯支模架无梁楼盖柱帽支模架深化设计点剪刀撑布置U型托主次龙骨及模板顶墙及抱柱等措施支模架基础立杆布置水平杆布置剪刀撑布置U型托梁底模主次龙骨及模板梁侧模主次龙骨及模板立杆布置水平杆(包括扫地杆)布置U型托主次龙骨及模板立杆布置、斜撑布置解决的问题(达成的目标)明确水平剪刀撑、竖向剪刀撑布置位置及参数,保证架体稳定性。明确U型托伸出立杆长度及U型托直径等参数,保证符合施工规范要求。明确主次龙骨型号、材质、间距等参数,明确模板厚度、材质等参数,符合安全计算要求,保证混凝土浇筑质量。明确架体与结构构件的拉结措施,明确拉结形式及拉结位置,保证架体稳定性。明确架体基础形式及要求,保证架体稳定性。明确梁下立杆纵距、梁底立杆数量及间距,符合安全计算及施工规范要求明确纵横向水平杆(包括扫地杆)位置关系及步距,明确与板支模架连接,保证符合施工规范要求。明确梁两侧竖向剪刀撑布置位置及参数,保证架体稳定性。明确U型托伸出立杆长度及U型托直径等参数,保证符合施工规范要求。明确梁底模主次龙骨型号、材质、间距等参数,明确模板厚度、材质等参数,符合安全计算要求,保证混凝土浇筑质量。明确梁侧模加固形式,明确梁侧模对拉螺杆位置及间距等参数,主次龙骨型号、材质、间距等参数,明确模板厚度、材质等参数,保证混凝土浇筑质量。明确立杆搭设方式、间距及立杆自由端长度,符合施工规范要求明确水平杆搭设方式及步...
