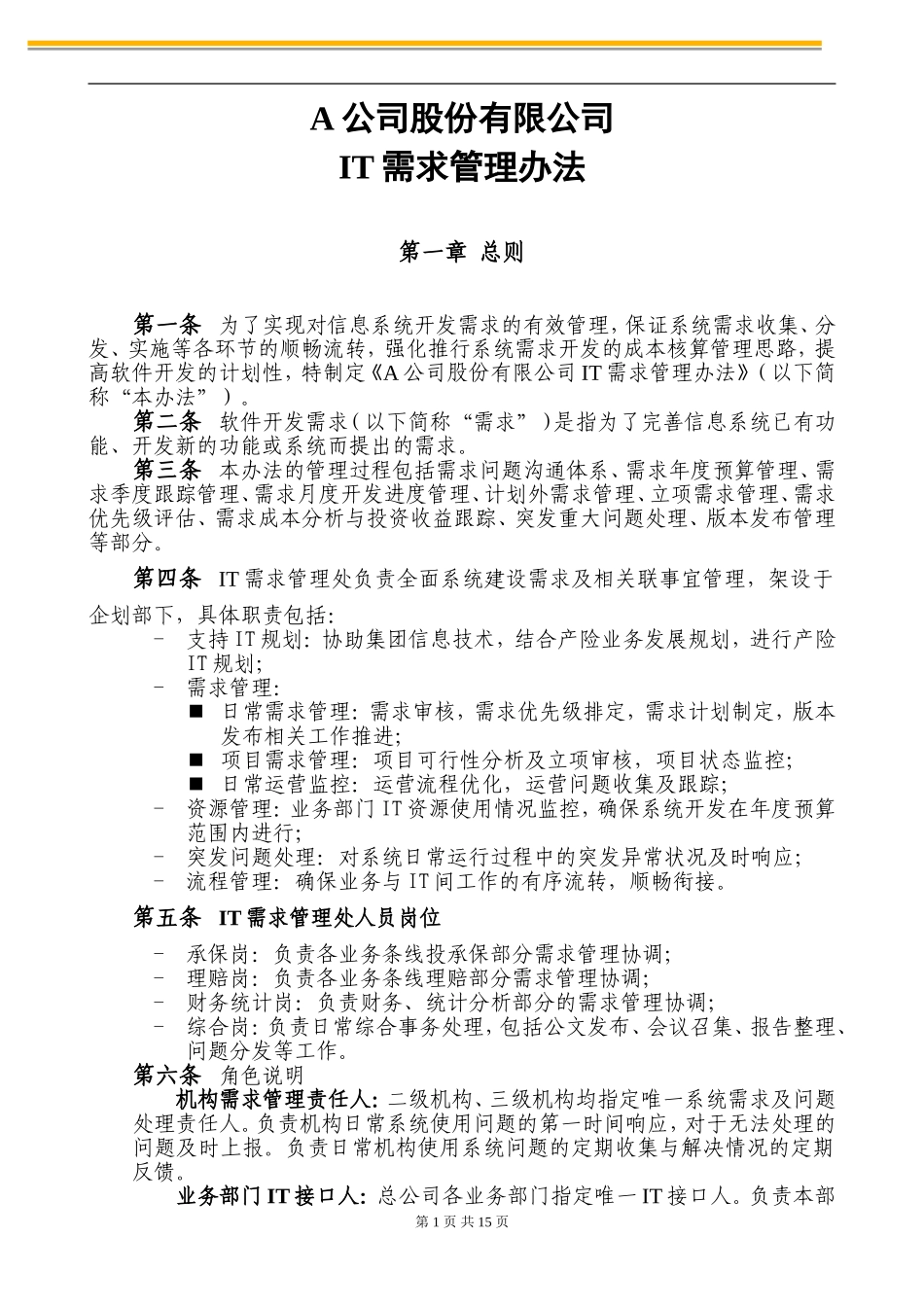

A公司股份有限公司IT需求管理办法第一章总则第一条为了实现对信息系统开发需求的有效管理,保证系统需求收集、分发、实施等各环节的顺畅流转,强化推行系统需求开发的成本核算管理思路,提高软件开发的计划性,特制定《A公司股份有限公司IT需求管理办法》(以下简称“本办法”)
第二条软件开发需求(以下简称“需求”)是指为了完善信息系统已有功能、开发新的功能或系统而提出的需求
第三条本办法的管理过程包括需求问题沟通体系、需求年度预算管理、需求季度跟踪管理、需求月度开发进度管理、计划外需求管理、立项需求管理、需求优先级评估、需求成本分析与投资收益跟踪、突发重大问题处理、版本发布管理等部分
第四条IT需求管理处负责全面系统建设需求及相关联事宜管理,架设于企划部下,具体职责包括:-支持IT规划:协助集团信息技术,结合产险业务发展规划,进行产险IT规划;-需求管理:日常需求管理:需求审核,需求优先级排定,需求计划制定,版本发布相关工作推进;项目需求管理:项目可行性分析及立项审核,项目状态监控;日常运营监控:运营流程优化,运营问题收集及跟踪;-资源管理:业务部门IT资源使用情况监控,确保系统开发在年度预算范围内进行;-突发问题处理:对系统日常运行过程中的突发异常状况及时响应;-流程管理:确保业务与IT间工作的有序流转,顺畅衔接
第五条IT需求管理处人员岗位-承保岗:负责各业务条线投承保部分需求管理协调;-理赔岗:负责各业务条线理赔部分需求管理协调;-财务统计岗:负责财务、统计分析部分的需求管理协调;-综合岗:负责日常综合事务处理,包括公文发布、会议召集、报告整理、问题分发等工作
第六条角色说明机构需求管理责任人:二级机构、三级机构均指定唯一系统需求及问题处理责任人
负责机构日常系统使用问题的第一时间响应,对于无法处理的问题及时上报
负责日常机构使用系统问题的定期收集与解决情况的定期反馈
