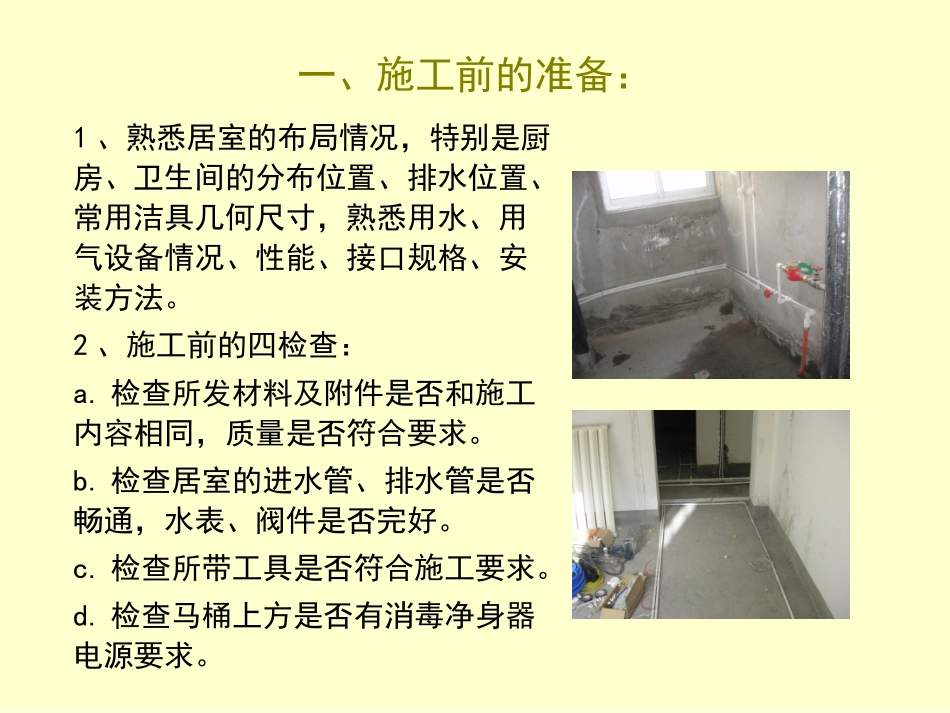

《水电工施工工艺》制作团队:报价之星《水电工施工工艺》第一章:管道施工工艺:一、施工前的准备二、管道施工工艺流程三、给水管路安装工艺要求四、排水管路安装工艺要求五、燃气管安装工艺要求六、管路的增压实验、气密实验七、铜管安装工艺流程规范第二章:洁具安装施工工艺:一、卫生洁具安装施工要求二、座便器的安装工艺要求三、浴缸安装工艺要求四、台盆安装工艺要求第三章:电工施工工艺:一、电工施工工艺流程二、强电系统施工的技术要求三、弱电系统施工的技术要求四、电器开关、插座的安装定位五、吊平顶内的线路排放要求六、灯具的安装要求七、其他注意事项一、施工前的准备:1、熟悉居室的布局情况,特别是厨房、卫生间的分布位置、排水位置、常用洁具几何尺寸,熟悉用水、用气设备情况、性能、接口规格、安装方法
2、施工前的四检查:a
检查所发材料及附件是否和施工内容相同,质量是否符合要求
检查居室的进水管、排水管是否畅通,水表、阀件是否完好
检查所带工具是否符合施工要求
检查马桶上方是否有消毒净身器电源要求
二、管道施工工艺流程A.(定位、划线)——B
(开槽)——C
(落料、敷设固定)——D
(增压实验)——E
(封墙)——F
(待油漆结束后,清理管道、安装水龙头及配件)——G
(作通水实验)1、定位、划线:是指对洁具、热水器、洗衣机、水槽、燃气灶具等用水、用气设备的定位,以确定管道终端的位置
并根据管道端口的位置在墙上、地上划出管道走向的线路
2、家庭装潢管道一般均采用暗敷形式,(燃气管道除外)划线后沿线开出管槽,管槽的宽深尺寸一般为管直径的1
开槽时应避免伤到水路、电路、煤气管道及主体结构,防止相邻墙体出现裂缝、裂纹
开槽必须使用切割机
3、开槽后根据所需长度下料、管子的切割必须采用机械加工法进行
敷设必须遵守“横平、竖直”的原则,墙管固定可采用铜丝固定;顶管明管用管卡固定,暗管采用护
