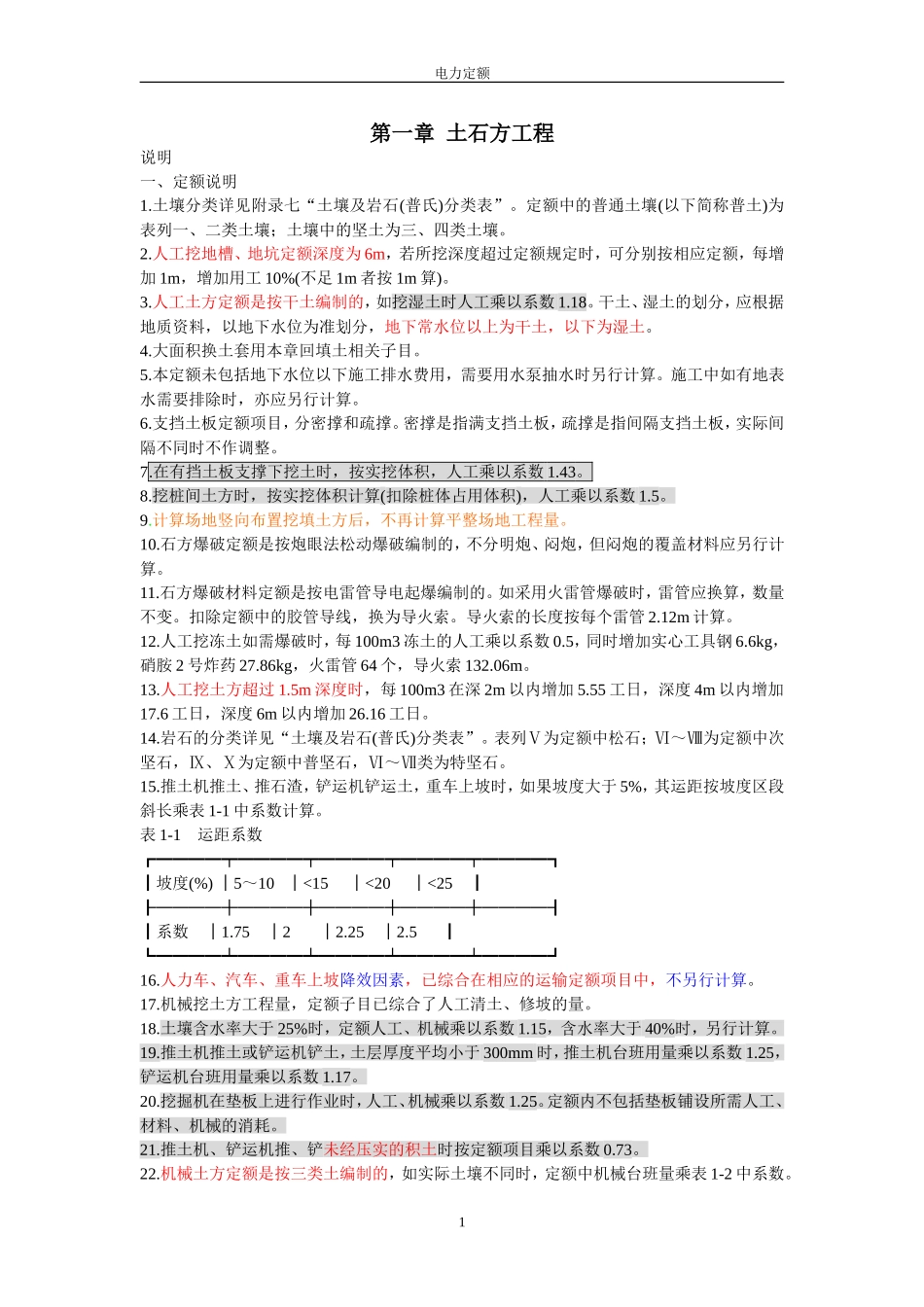

电力定额第一章土石方工程说明一、定额说明1
土壤分类详见附录七“土壤及岩石(普氏)分类表”
定额中的普通土壤(以下简称普土)为表列一、二类土壤;土壤中的坚土为三、四类土壤
人工挖地槽、地坑定额深度为6m,若所挖深度超过定额规定时,可分别按相应定额,每增加1m,增加用工10%(不足1m者按1m算)
人工土方定额是按干土编制的,如挖湿土时人工乘以系数1
干土、湿土的划分,应根据地质资料,以地下水位为准划分,地下常水位以上为干土,以下为湿土
大面积换土套用本章回填土相关子目
本定额未包括地下水位以下施工排水费用,需要用水泵抽水时另行计算
施工中如有地表水需要排除时,亦应另行计算
支挡土板定额项目,分密撑和疏撑
密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间隔不同时不作调整
在有挡土板支撑下挖土时,按实挖体积,人工乘以系数1
挖桩间土方时,按实挖体积计算(扣除桩体占用体积),人工乘以系数1
计算场地竖向布置挖填土方后,不再计算平整场地工程量
石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算
石方爆破材料定额是按电雷管导电起爆编制的
如采用火雷管爆破时,雷管应换算,数量不变
扣除定额中的胶管导线,换为导火索
导火索的长度按每个雷管2
人工挖冻土如需爆破时,每100m3冻土的人工乘以系数0
5,同时增加实心工具钢6
6kg,硝胺2号炸药27

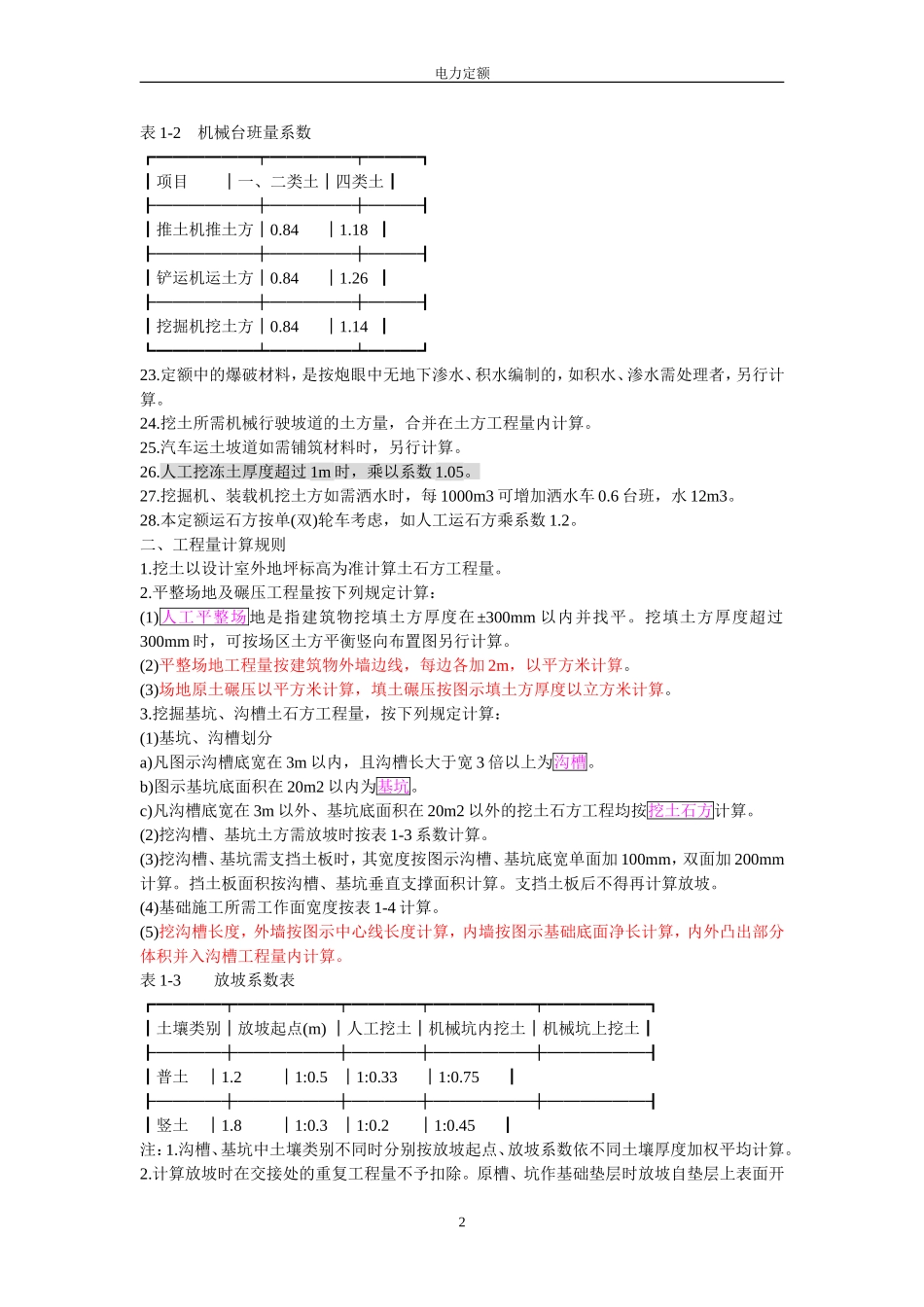

86kg,火雷管64个,导火索132
人工挖土方超过1
5m深度时,每100m3在深2m以内增加5
55工日,深度4m以内增加17
6工日,深度6m以内增加26
岩石的分类详见“土壤及岩石(普氏)分类表”
表列Ⅴ为定额中松石;Ⅵ~Ⅷ为定额中次坚石,Ⅸ、Ⅹ为定额中普坚石,Ⅵ~Ⅶ类为特坚石
推土机推土、推石
