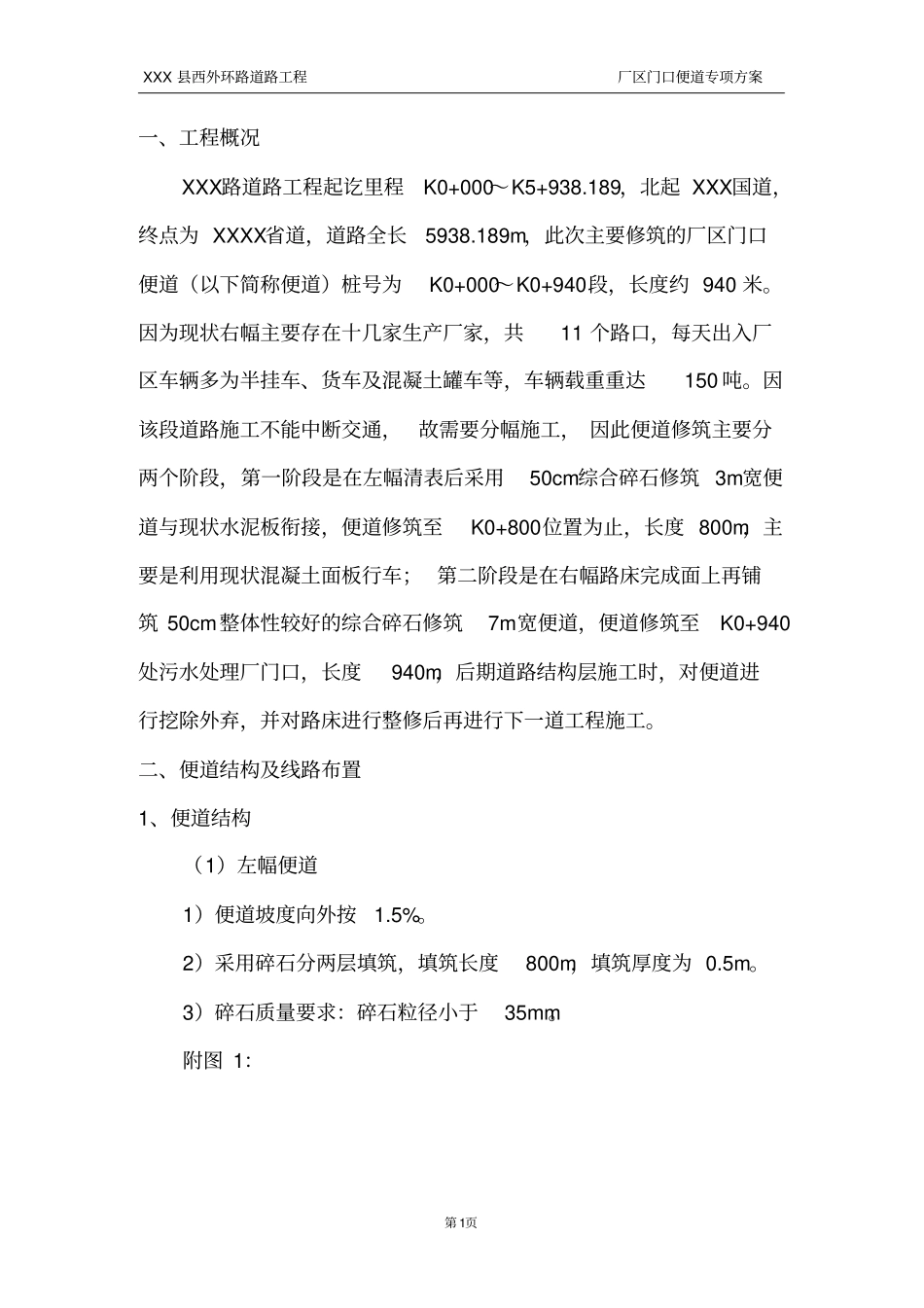

XXX县西外环路道路工程厂区门口便道专项方案第1页一、工程概况XXX路道路工程起讫里程K0+000~K5+938
189,北起XXX国道,终点为XXXX省道,道路全长5938
189m,此次主要修筑的厂区门口便道(以下简称便道)桩号为K0+000~K0+940段,长度约940米
因为现状右幅主要存在十几家生产厂家,共11个路口,每天出入厂区车辆多为半挂车、货车及混凝土罐车等,车辆载重重达150吨
因该段道路施工不能中断交通,故需要分幅施工,因此便道修筑主要分两个阶段,第一阶段是在左幅清表后采用50cm综合碎石修筑3m宽便道与现状水泥板衔接,便道修筑至K0+800位置为止,长度800m,主要是利用现状混凝土面板行车;第二阶段是在右幅路床完成面上再铺筑50cm整体性较好的综合碎石修筑7m宽便道,便道修筑至K0+940处污水处理厂门口,长度940m,后期道路结构层施工时,对便道进行挖除外弃,并对路床进行整修后再进行下一道工程施工

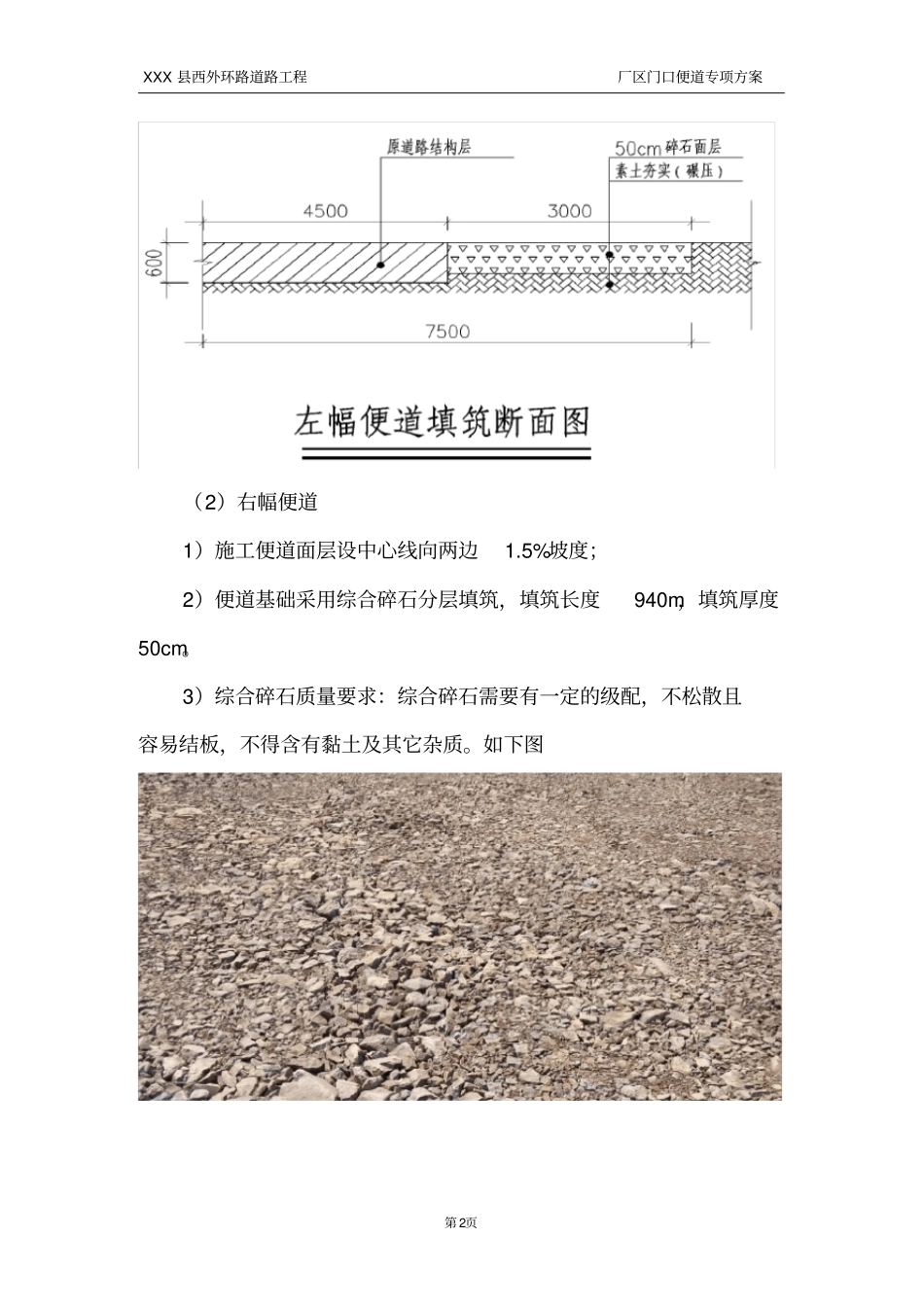

二、便道结构及线路布置1、便道结构(1)左幅便道1)便道坡度向外按1
2)采用碎石分两层填筑,填筑长度800m,填筑厚度为0
3)碎石质量要求:碎石粒径小于35mm

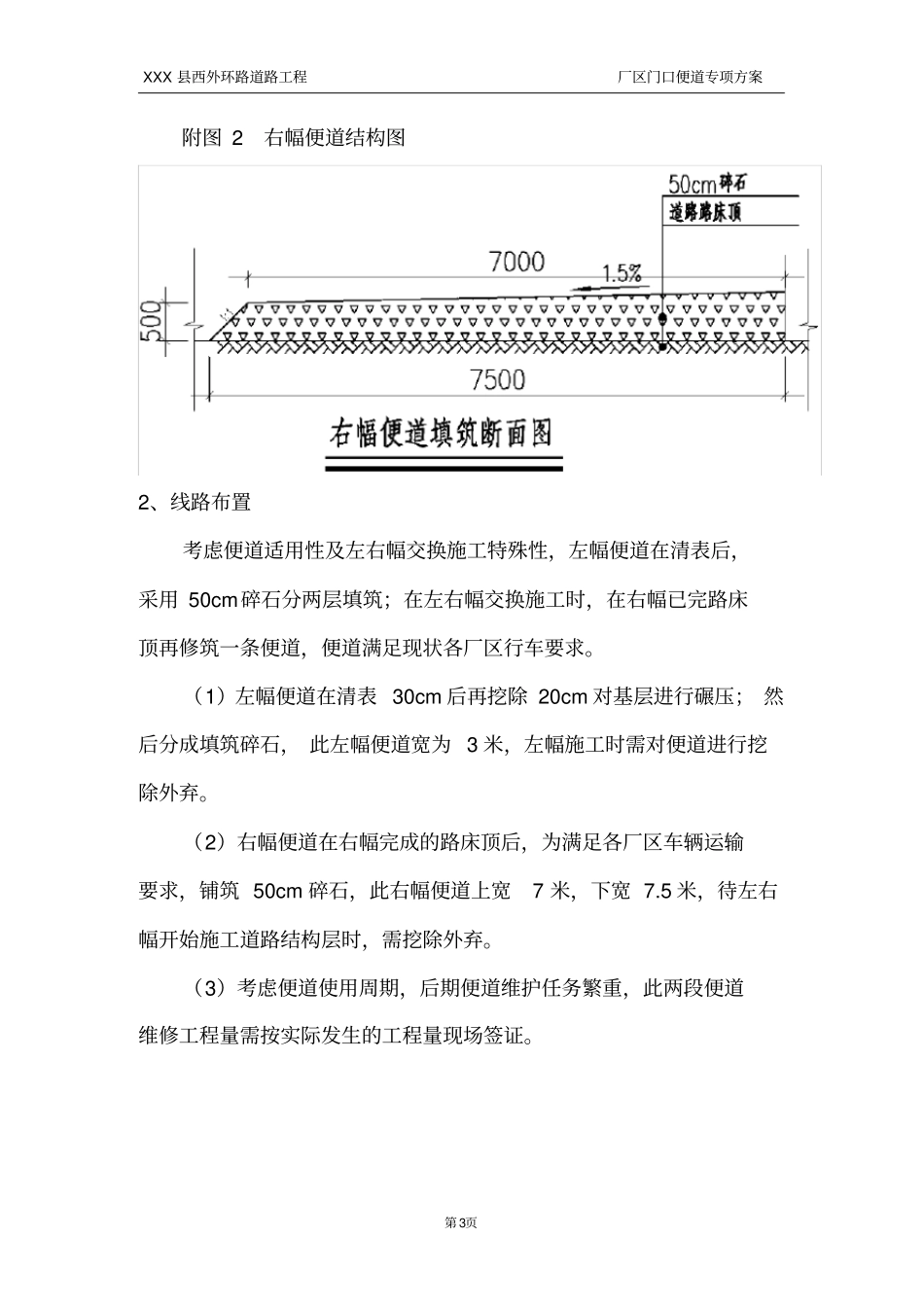

附图1:XXX县西外环路道路工程厂区门口便道专项方案第2页(2)右幅便道1)施工便道面层设中心线向两边1
5%坡度;2)便道基础采用综合碎石分层填筑,填筑长度940m,填筑厚度50cm
3)综合碎石质量要求:综合碎石需要有一定的级配,不松散且容易结板,不得含有黏土及其它杂质
如下图XXX县西外环路道路工程厂区门口便道专项方案第3页附图2右幅便道结构图2、线路布置考虑便道适用性及左右幅交换施工特殊性,左幅便道在清表后,采用50cm碎石分两层填筑;在左右幅交换施工时,在右幅已完路床顶再修筑一条便道,便道满足现状各厂区行车要求
(1)左幅便道在清表30cm后再挖除20cm对基层进行碾压
