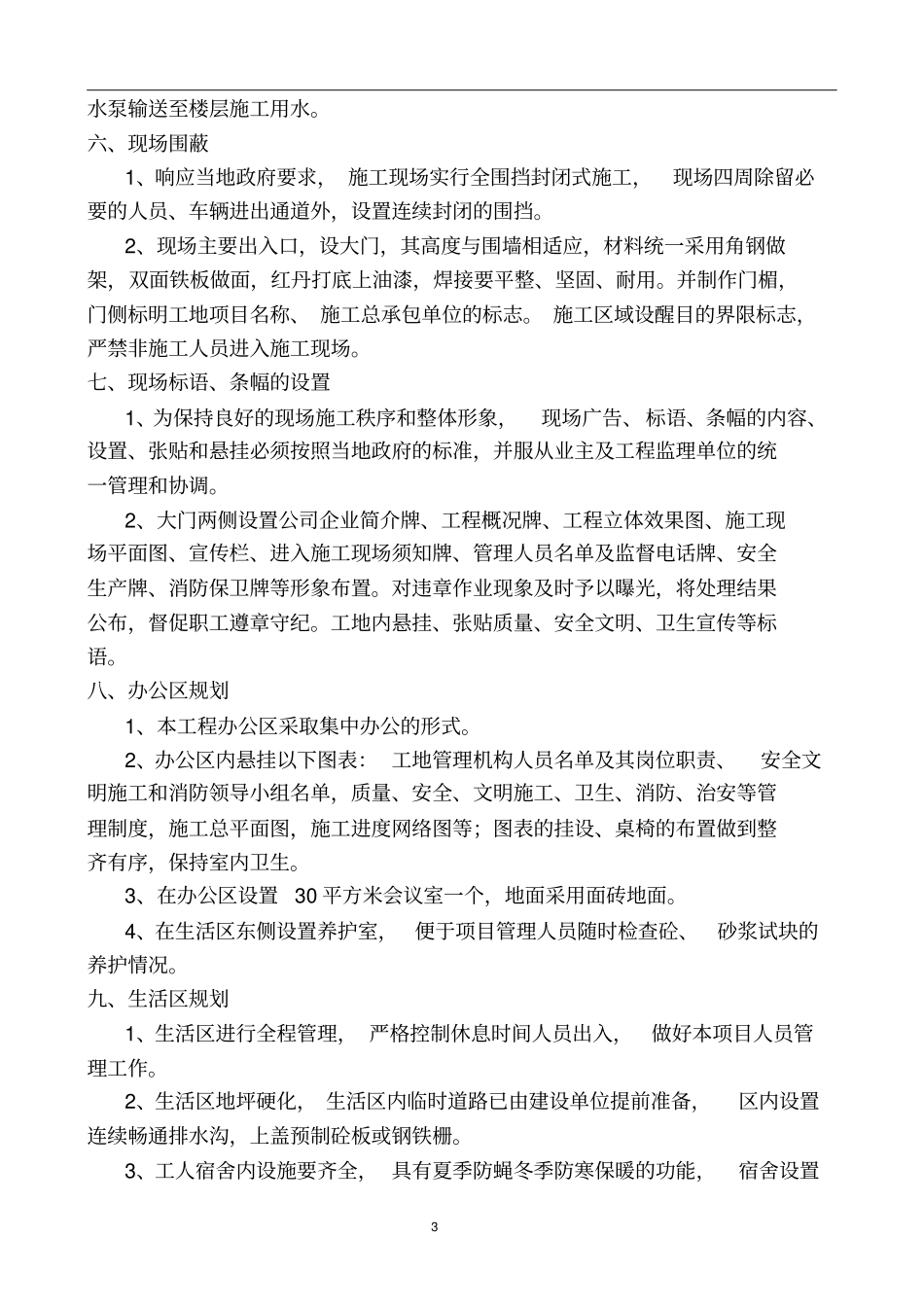

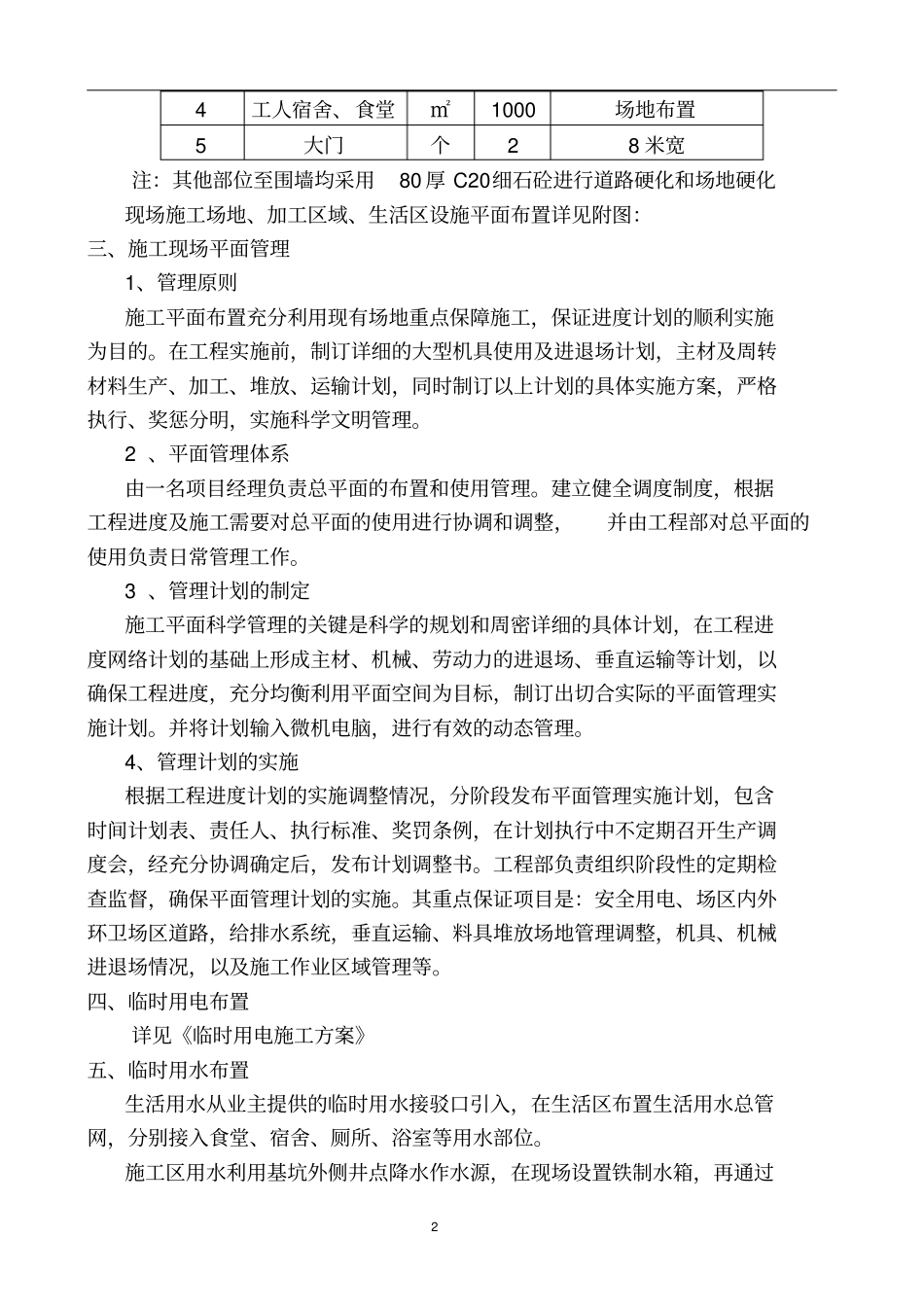

1临时设施施工方案一、工程概况1、工程概况:工程名称宿迁新城玺樾府一标建设单位宿迁新城亿盛房地产有限公司设计单位江苏政泰建筑设计有限公司设计勘察单位淮安东大勘测设计有限公司监理单位江苏富昂建设投资有限公司监理施工单位宿迁市建筑工程有限公司建设地点宿迁市宿城区太湖路与黄海路交界处建筑面积202942.54㎡承包方式包工包料合同施工范围1#、2#、10#、11#、12#、13#、16#、17#、18#、20#、幼儿园、开闭所,配电房S-1#、养老用房S-2#、配电房S-3#、门卫S-4#、配电房S-5#、地下车库一区土建、安装及其它相关专业等工程施工招标(包含工程量清单及施工图纸全部内容)施工工期747日历天投标工期747日历天计划开工2018.10.20计划完工2020.11.04本工程的结构形式主要是框剪构,抗震设防烈度8度。12#、18#、17#、20楼地下一层,地上17层,建筑高度49.45m,长86.2m、宽17.3m其中20#楼长59.8m、宽11.95m;1#、2#、11#楼地下一层,地上19层,建筑高度55.25m,长86.2m、宽17.3m,其中2#楼长43m、宽17.3m;13#、16#、楼地下一层,地上6+1层,建筑高度18.15m,长60.6m、宽15.8m;10#地下一层,地上9+1层,建筑高度27.15m,长60.0m、宽15.8m;幼儿园三层,建筑高度11.25m,开闭所、配电房、养老用房、门卫及车库均为一层。二、临时设施规划布置1、规划原则:临时设施规划充分利用现有场地重点保障施工现场,保证职工生活为目的,同时体现公司形象。2、临时设施规划的布置:现场临时设施利用已开挖基坑四周布置。3、现场总体场地硬化布置序号项目名称单位数量备注1钢筋加工场地㎡800100厚C20砼硬化2模板加工场地㎡800100厚C20砼硬化3库房、机修、电工及试验室㎡60在现场就近建24工人宿舍、食堂㎡1000场地布置5大门个28米宽注:其他部位至围墙均采用80厚C20细石砼进行道路硬化和场地硬化现场施工场地、加工区域、生活区设施平面布置详见附图:三、施工现场平面管理1、管理原则施工平面布置充分利用现有场地重点保障施工,保证进度计划的顺利实施为目的。在工程实施前,制订详细的大型机具使用及进退场计划,主材及周转材料生产、加工、堆放、运输计划,同时制订以上计划的具体实施方案,严格执行、奖惩分明,实施科学文明管理。2、平面管理体系由一名项目经理负责总平面的布置和使用管理。建立健全调度制度,根据工程进度及施工需要对总平面的使用进行协调和调整,并由工程部对总平面的使用负责日常管理工作。3、管理计划的制定施工平面科学管理的关键是科学的规划和周密详细的具体计划,在工程进度网络计划的基础上形成主材、机械、劳动力的进退场、垂直运输等计划,以确保工程进度,充分均衡利用平面空间为目标,制订出切合实际的平面管理实施计划。并将计划输入微机电脑,进行有效的动态管理。4、管理计划的实施根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划,包含时间计划表、责任人、执行标准、奖罚条例,在计划执行中不定期召开生产调度会,经充分协调确定后,发布计划调整书。工程部负责组织阶段性的定期检查监督,确保平面管理计划的实施。其重点保证项目是:安全用电、场区内外环卫场区道路,给排水系统,垂直运输、料具堆放场地管理调整,机具、机械进退场情况,以及施工作业区域管理等。四、临时用电布置详见《临时用电施工方案》五、临时用水布置生活用水从业主提供的临时用水接驳口引入,在生活区布置生活用水总管网,分别接入食堂、宿舍、厕所、浴室等用水部位。施工区用水利用基坑外侧井点降水作水源,在现场设置铁制水箱,再通过3水泵输送至楼层施工用水。六、现场围蔽1、响应当地政府要求,施工现场实行全围挡封闭式施工,现场四周除留必要的人员、车辆进出通道外,设置连续封闭的围挡。2、现场主要出入口,设大门,其高度与围墙相适应,材料统一采用角钢做架,双面铁板做面,红丹打底上油漆,焊接要平整、坚固、耐用。并制作门楣,门侧标明工地项目名称、施工总承包单位的标志。施工区域设醒目的界限标志,严禁非施工人员进入施工现场。七、现场标语、条幅的设置1、为保持良好的现场施工秩序和整体形象,现场广告、标语、条幅的内容、设置、张贴和悬挂必...
