盐亭县金孔镇西林村赵坝寺文物修缮工程施工组织设计编制:审核:四川省川英文化古建筑有限责任公司2011年5月第二部分编制说明2
1编制依据a
法律依据:《中华人民共和国文物保护法》《中华人民共和国文物保护法实施条例》《文物保护工程管理办法》b
所用标准及规范:古建筑木结构维护与加固技术标准GB50165—92古建筑修建工程质量验收评定标准(南方地区)CJJ70-96建筑工程施工质量检验评定标准GBJ301-88工程测量规范GB50026-932

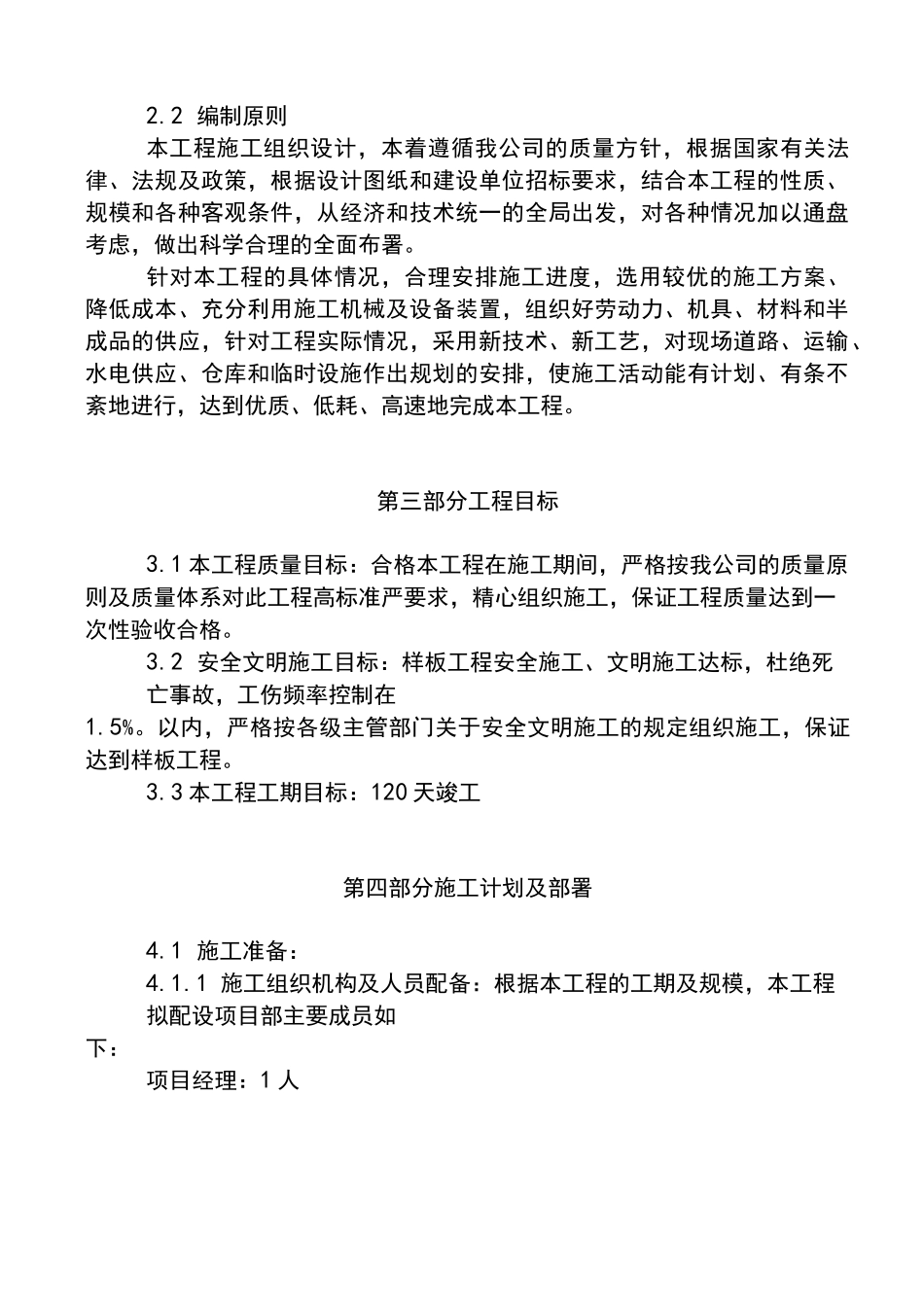

2编制原则本工程施工组织设计,本着遵循我公司的质量方针,根据国家有关法律、法规及政策,根据设计图纸和建设单位招标要求,结合本工程的性质、规模和各种客观条件,从经济和技术统一的全局出发,对各种情况加以通盘考虑,做出科学合理的全面布署
针对本工程的具体情况,合理安排施工进度,选用较优的施工方案、降低成本、充分利用施工机械及设备装置,组织好劳动力、机具、材料和半成品的供应,针对工程实际情况,采用新技术、新工艺,对现场道路、运输、水电供应、仓库和临时设施作出规划的安排,使施工活动能有计划、有条不紊地进行,达到优质、低耗、高速地完成本工程
第三部分工程目标3
1本工程质量目标:合格本工程在施工期间,严格按我公司的质量原则及质量体系对此工程高标准严要求,精心组织施工,保证工程质量达到一次性验收合格
2安全文明施工目标:样板工程安全施工、文明施工达标,杜绝死亡事故,工伤频率控制在1
以内,严格按各级主管部门关于安全文明施工的规定组织施工,保证达到样板工程
3本工程工期目标:120天竣工第四部分施工计划及部署4
1施工准备:4

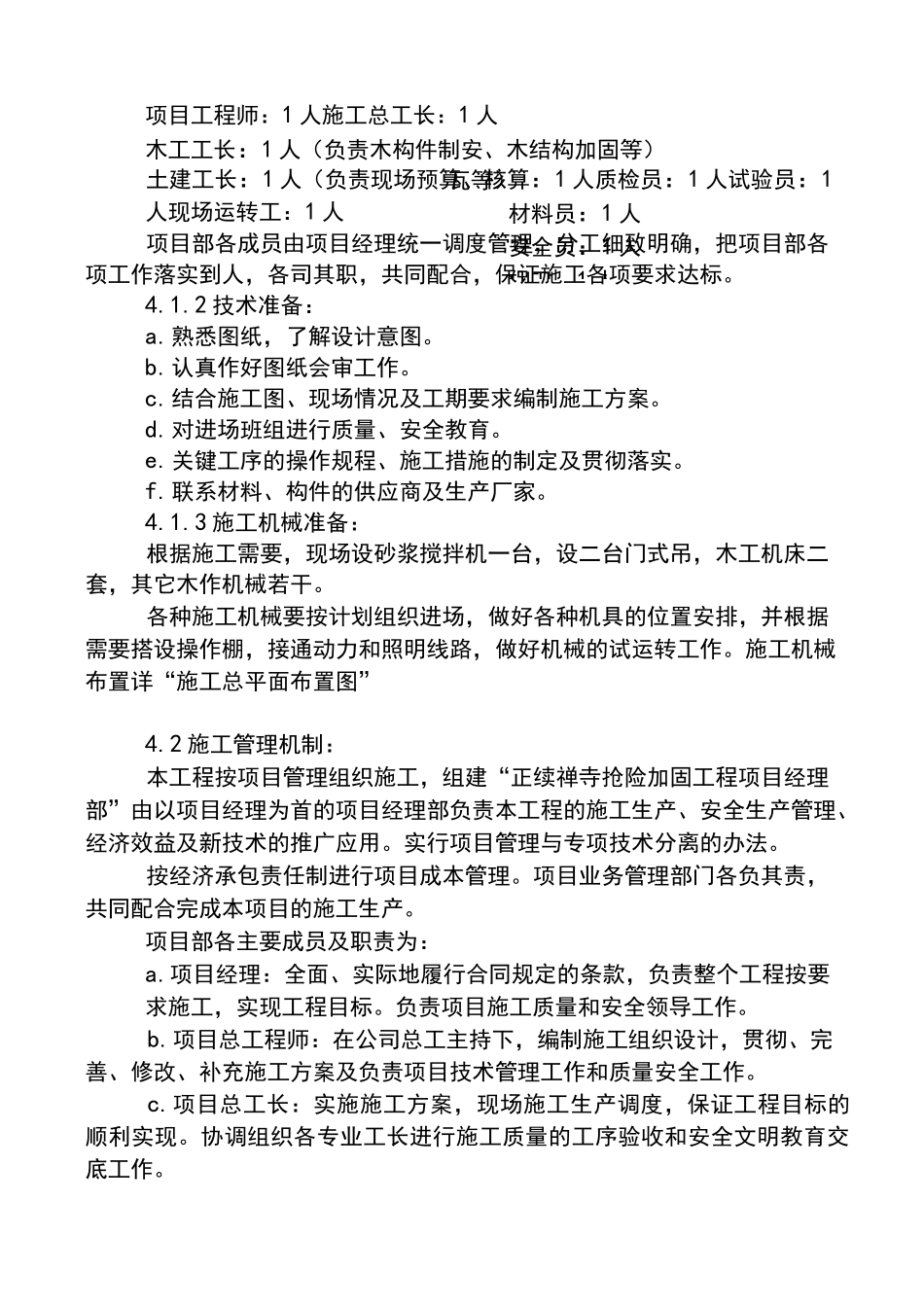

1施工组织机构及人员配备:根据本工程的工期及规模,本工程拟配设项目部主要成员如下:项目经理:1人瓦等)材料员:1人安全员:1人保卫:1人项目工程师:1人施工总工长:1人木工工长:1人(负责木构件制安、木结构加
