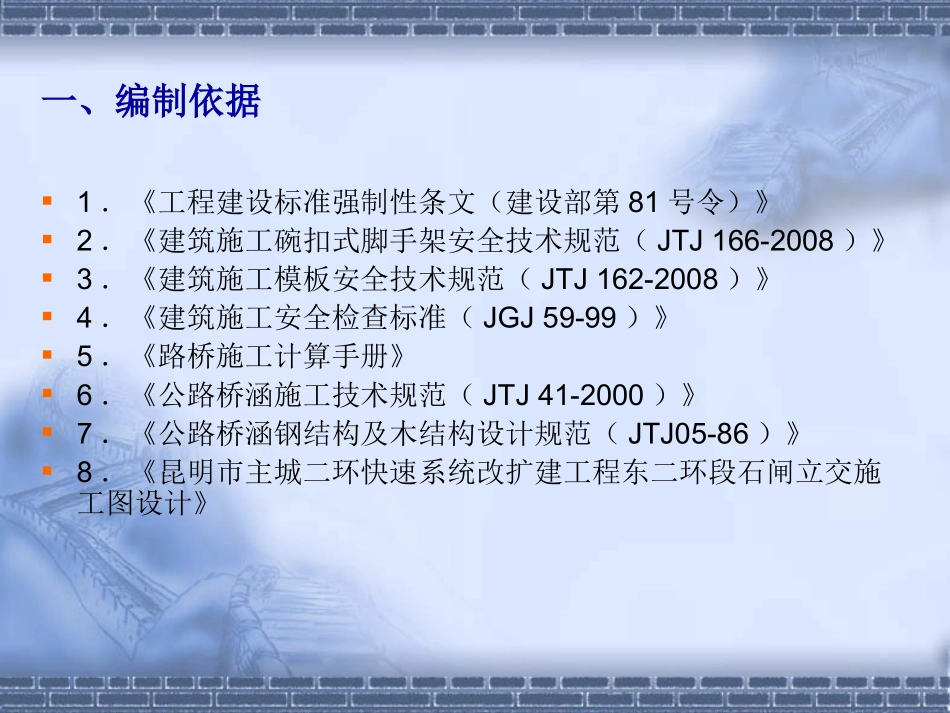

现浇连续箱梁满堂支架施工方案现浇连续箱梁满堂支架施工方案中国凯瑞国际技术经济合作有限公司二九年三月三十日〇〇昆明市主城二环快速系统改扩建工程东二环段石闸立交第一章编制依据一、编制依据1.《工程建设标准强制性条文(建设部第81号令)》2.《建筑施工碗扣式脚手架安全技术规范(JTJ166-2008)》3.《建筑施工模板安全技术规范(JTJ162-2008)》4.《建筑施工安全检查标准(JGJ59-99)》5.《路桥施工计算手册》6.《公路桥涵施工技术规范(JTJ41-2000)》7.《公路桥涵钢结构及木结构设计规范(JTJ05-86)》8.《昆明市主城二环快速系统改扩建工程东二环段石闸立交施工图设计》第二章工程概况一、工程概况石闸立交处于东二环路中北,南接大树营立交,北接小坝立交,为二环路与白龙路相交路口处;本立交桩号范围为EK4+012
922~EK5+521
736,全长1508
在原立交的东侧新建一对双向六车道南北高架桥作为东二环快速系统,在交叉口的南北两侧各设一对上下匝道(SZ2号、SZ3号、SZ4号、SZ5号匝道)连通东二环快速及地面两套系统;在白龙路上修建一条东转南定向匝道(SZ1号匝道),其层位位于旧桥与新建东二环主线高架之间
石闸立交效果图二、主要工程量1.形象工程量石闸立交段新建主线2条、匝道7条,累计总长4327
987m,主线主要形象工程量有:箱梁32联114孔;匝道桥主要形象工程量有:箱梁15联47孔
2.桥跨布置线路序号段落孔数×跨径长度平均高度结构形式(m)(m)Ea线1Ea5-1~Ea5-65×3015012
55预应力箱梁2Ea5-6~Ea5-93×23
44普通钢筋砼箱梁3Ea5-9~Ea5-123×23
39普通钢筋砼箱梁4Ea5-12~Ea5-153×309012
