案例一1工程等别,主要建筑物级别,临时建筑标准2水闸泵站哪个先施工,为什么3基坑降水方案是否可行,为什么
你认为用什么方案4哪些地方是重大危险源(部位或作业)5“四口”指什么山大快刀点评:题目考的很活,综合性强,需要记忆的内容也多

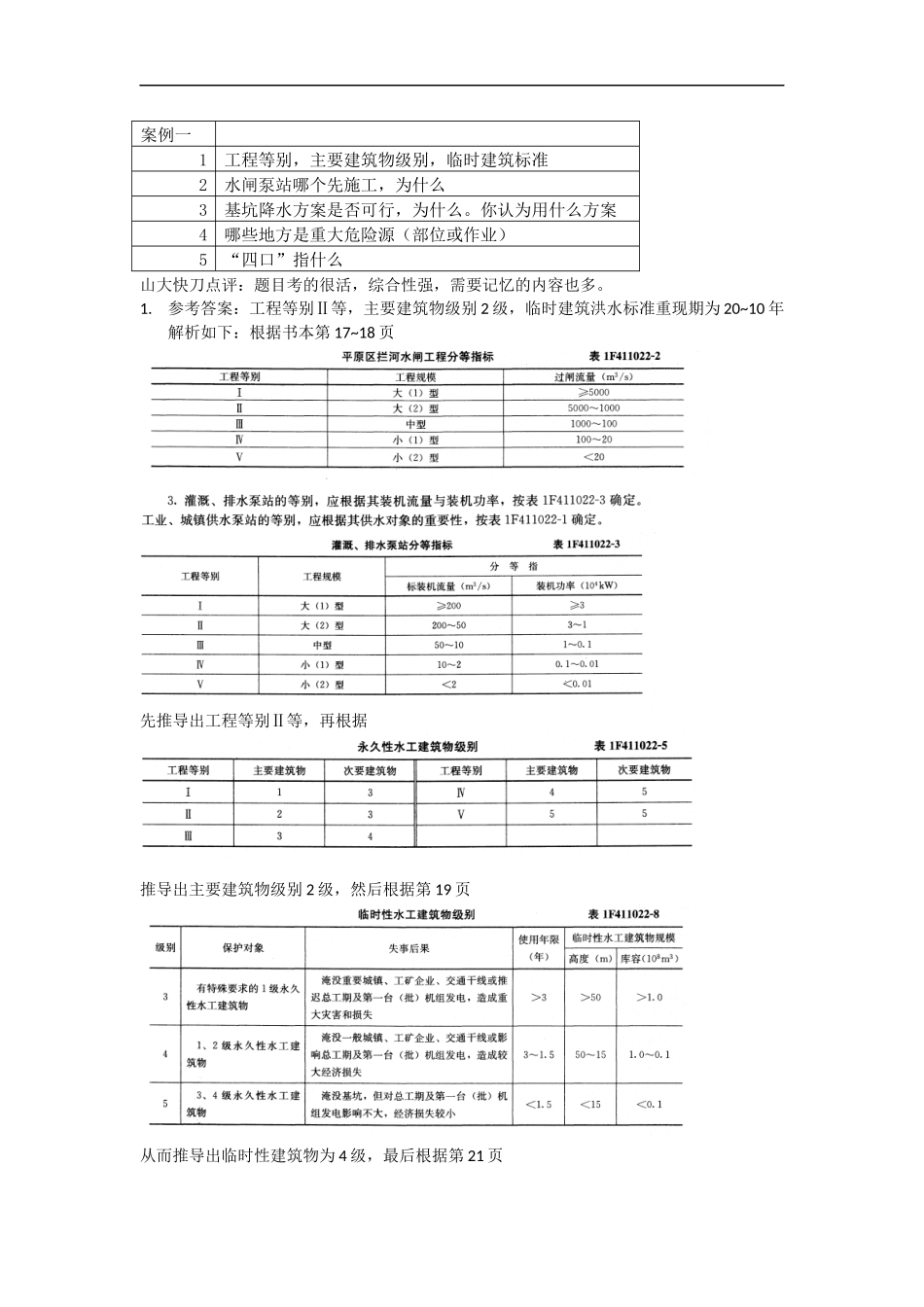

参考答案:工程等别Ⅱ等,主要建筑物级别2级,临时建筑洪水标准重现期为20~10年解析如下:根据书本第17~18页先推导出工程等别Ⅱ等,再根据推导出主要建筑物级别2级,然后根据第19页从而推导出临时性建筑物为4级,最后根据第21页推导出洪水标准重现期为20~10年2

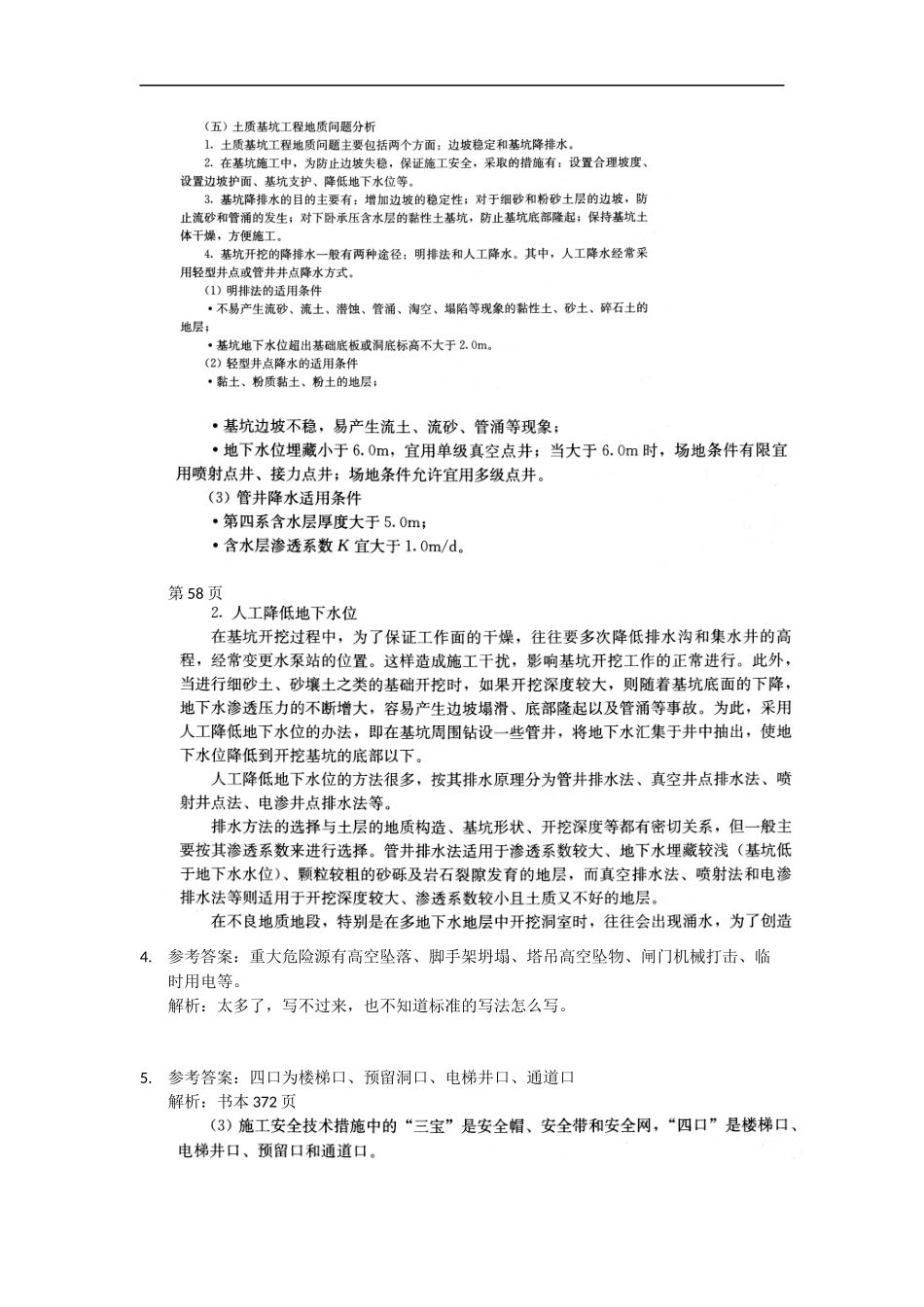

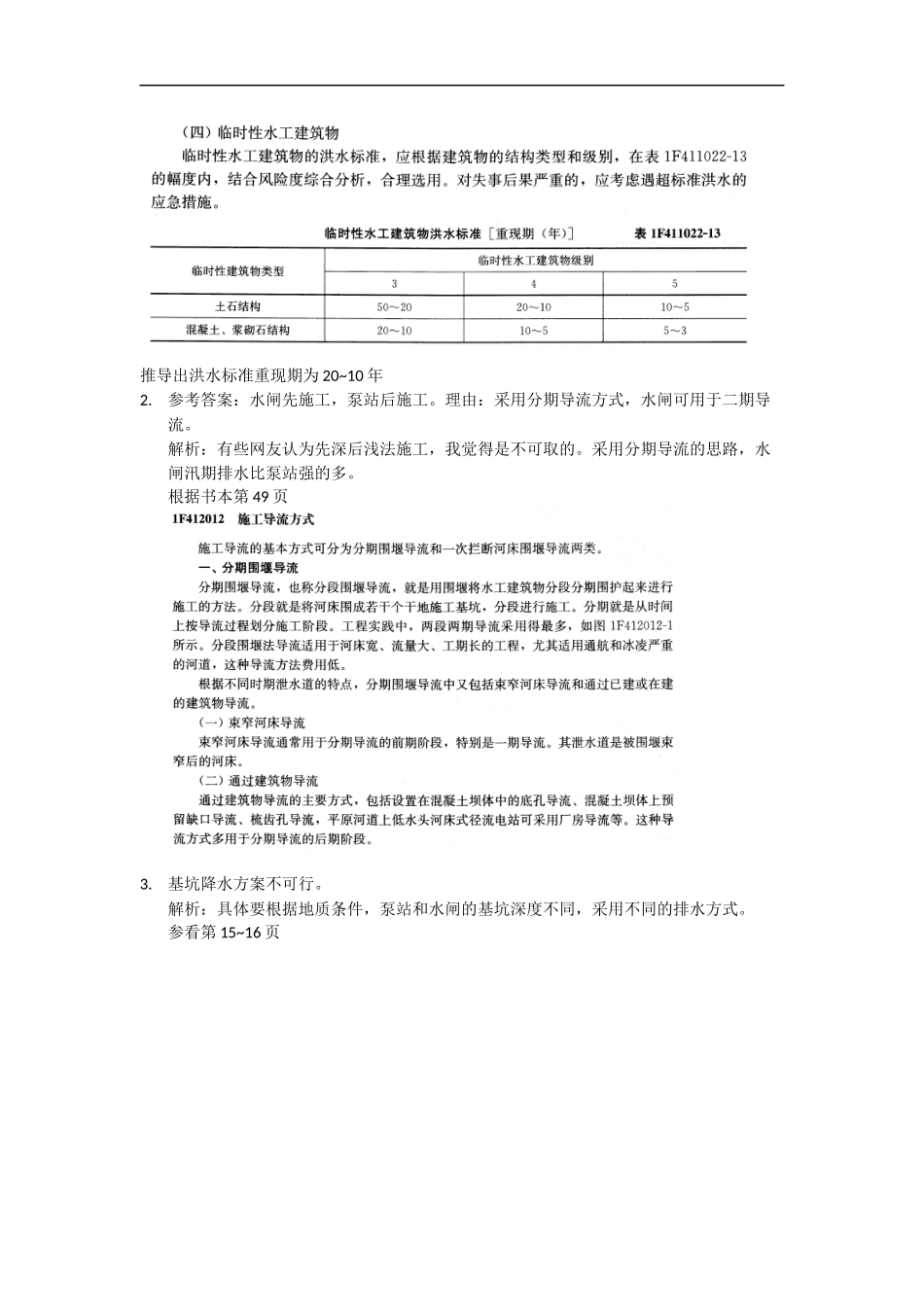

参考答案:水闸先施工,泵站后施工
理由:采用分期导流方式,水闸可用于二期导流
解析:有些网友认为先深后浅法施工,我觉得是不可取的
采用分期导流的思路,水闸汛期排水比泵站强的多
根据书本第49页3
基坑降水方案不可行
解析:具体要根据地质条件,泵站和水闸的基坑深度不同,采用不同的排水方式
参看第15~16页第58页4
参考答案:重大危险源有高空坠落、脚手架坍塌、塔吊高空坠物、闸门机械打击、临时用电等
解析:太多了,写不过来,也不知道标准的写法怎么写
参考答案:四口为楼梯口、预留洞口、电梯井口、通道口解析:书本372页案例二1开工报审表内容2控制点T的最迟完成时间3进度计划(图)应如何修改4F工作增加12%对安全度汛是否影响52月分发包人支付给承包人的工程款山大快刀点评:该题比较容易,拿分题
参考答案:开工报审表应详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实以及工程的进度安排
快刀解析:课本201页2
参考答案:2012年5月30(31)日
试题解析:根据题意,有两项工作在不同的非汛期完成,他们要互为导流工程,故安排在汛期前完成
根据题意每月算30天,到底写30日还是写31日,得看出题人了
参考答案:H工作和C工作逻辑关系颠
