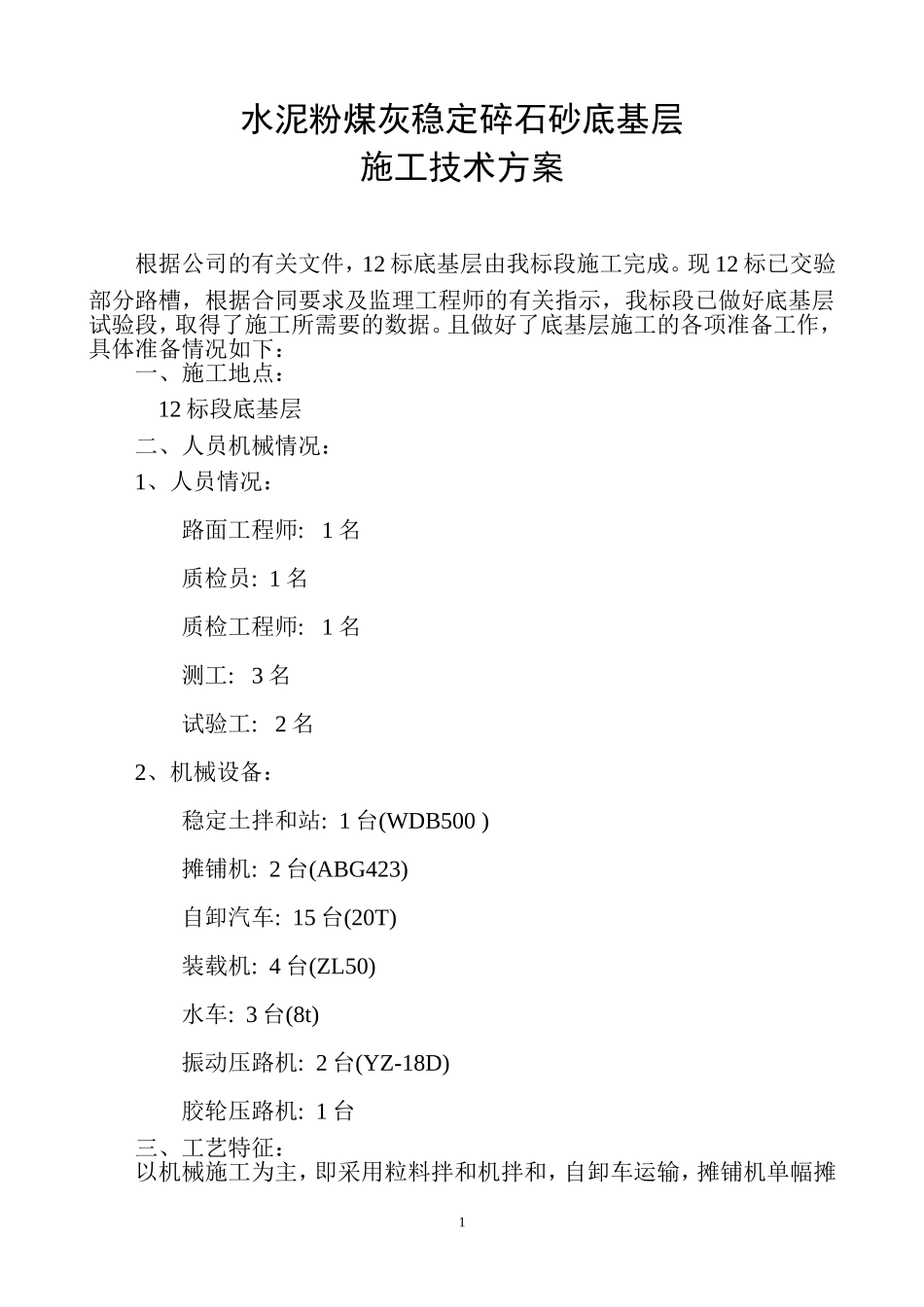

1水泥粉煤灰稳定碎石砂底基层施工技术方案根据公司的有关文件,12标底基层由我标段施工完成
现12标已交验部分路槽,根据合同要求及监理工程师的有关指示,我标段已做好底基层试验段,取得了施工所需要的数据
且做好了底基层施工的各项准备工作,具体准备情况如下:一、施工地点:12标段底基层二、人员机械情况:1、人员情况:路面工程师:1名质检员:1名质检工程师:1名测工:3名试验工:2名2、机械设备:稳定土拌和站:1台(WDB500)摊铺机:2台(ABG423)自卸汽车:15台(20T)装载机:4台(ZL50)水车:3台(8t)振动压路机:2台(YZ-18D)胶轮压路机:1台三、工艺特征:以机械施工为主,即采用粒料拌和机拌和,自卸车运输,摊铺机单幅摊2铺,压路机压实,洒水车洒水养生
压实厚度为18cm,由于受水泥凝结时间的限制,整个施工工艺本着满足规范要求的前提下,压缩各个施工环节的施工时间及早成型
四、施工工艺流程:配合比试验准备下承层施工放样场内调试配比混合料拌和混合料运输混合料摊铺整型混合料碾压接缝和调头处理养生取芯试验检测验收五、配合比试验:底基层配合比设计的目的是满足底基层强度、工作性及经济性,选用的材料要采集、运输方便,拌和摊铺容易,成本低,还要达到最好的强度和长期稳定,在温度、水文、气候的影响下,不开裂或少开裂
1、材料选择:(1)水泥:路面底基层采用豫南水泥厂普硅32
5散装水泥,经取样试验水泥初凝时间3小时25分、终凝时间为5小时40分
(2)碎石:碎石为息县石料厂5~10mm碎石、15~25mm碎石
(3)粉煤灰:采用信阳平桥发电厂的粉煤灰
经取样试验:0
3mm方孔筛通过量为99
8%,烧失量8
73%,SiO2含量56
849%、Fe2O3含量3
649%、Al2O3含量24
(4)砂:采用信阳浉河砂
(5)水:饮用水

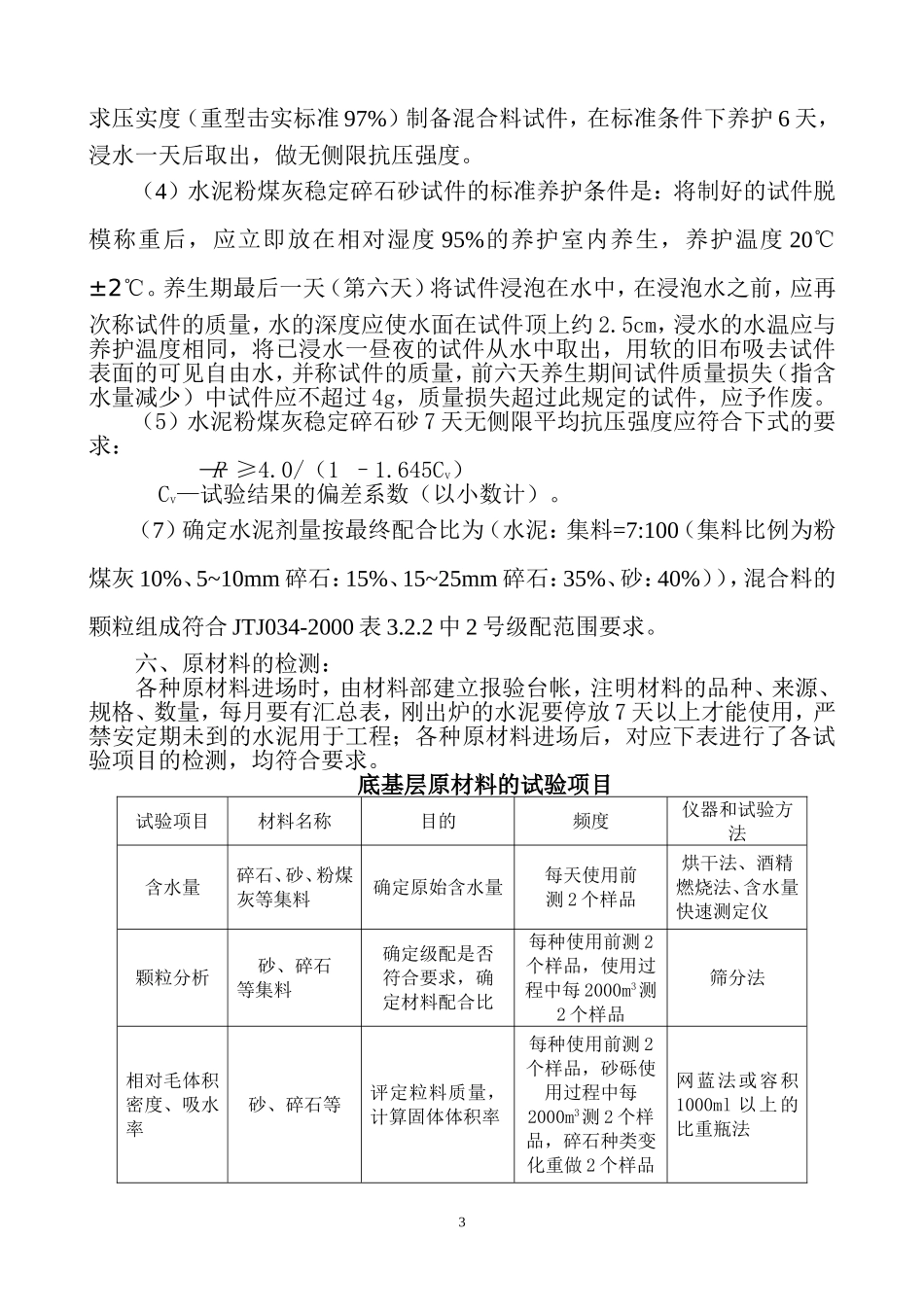

2、混合料组成设计:(1)取工地实
