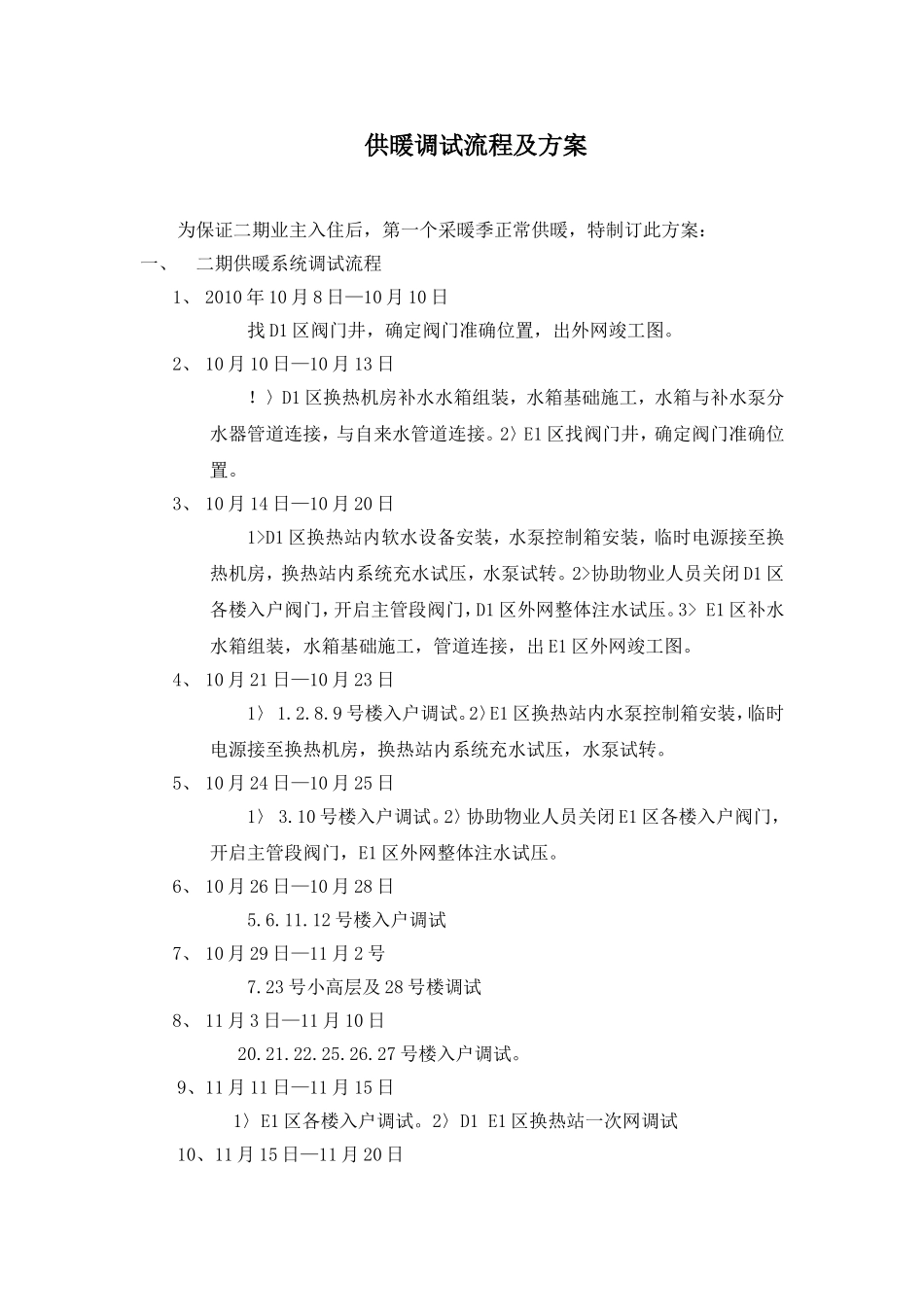

供暖调试流程及方案为保证二期业主入住后,第一个采暖季正常供暖,特制订此方案:一、二期供暖系统调试流程1、2010年10月8日—10月10日找D1区阀门井,确定阀门准确位置,出外网竣工图
2、10月10日—10月13日
〉D1区换热机房补水水箱组装,水箱基础施工,水箱与补水泵分水器管道连接,与自来水管道连接
2〉E1区找阀门井,确定阀门准确位置
3、10月14日—10月20日1>D1区换热站内软水设备安装,水泵控制箱安装,临时电源接至换热机房,换热站内系统充水试压,水泵试转
2>协助物业人员关闭D1区各楼入户阀门,开启主管段阀门,D1区外网整体注水试压
3>E1区补水水箱组装,水箱基础施工,管道连接,出E1区外网竣工图
4、10月21日—10月23日1〉1
9号楼入户调试
2〉E1区换热站内水泵控制箱安装,临时电源接至换热机房,换热站内系统充水试压,水泵试转
5、10月24日—10月25日1〉3
10号楼入户调试
2〉协助物业人员关闭E1区各楼入户阀门,开启主管段阀门,E1区外网整体注水试压
6、10月26日—10月28日5
12号楼入户调试7、10月29日—11月2号7
23号小高层及28号楼调试8、11月3日—11月10日20
27号楼入户调试
9、11月11日—11月15日1〉E1区各楼入户调试
2〉D1E1区换热站一次网调试10、11月15日—11月20日D1E1供暖系统升温调试,调试完成后正常供暖

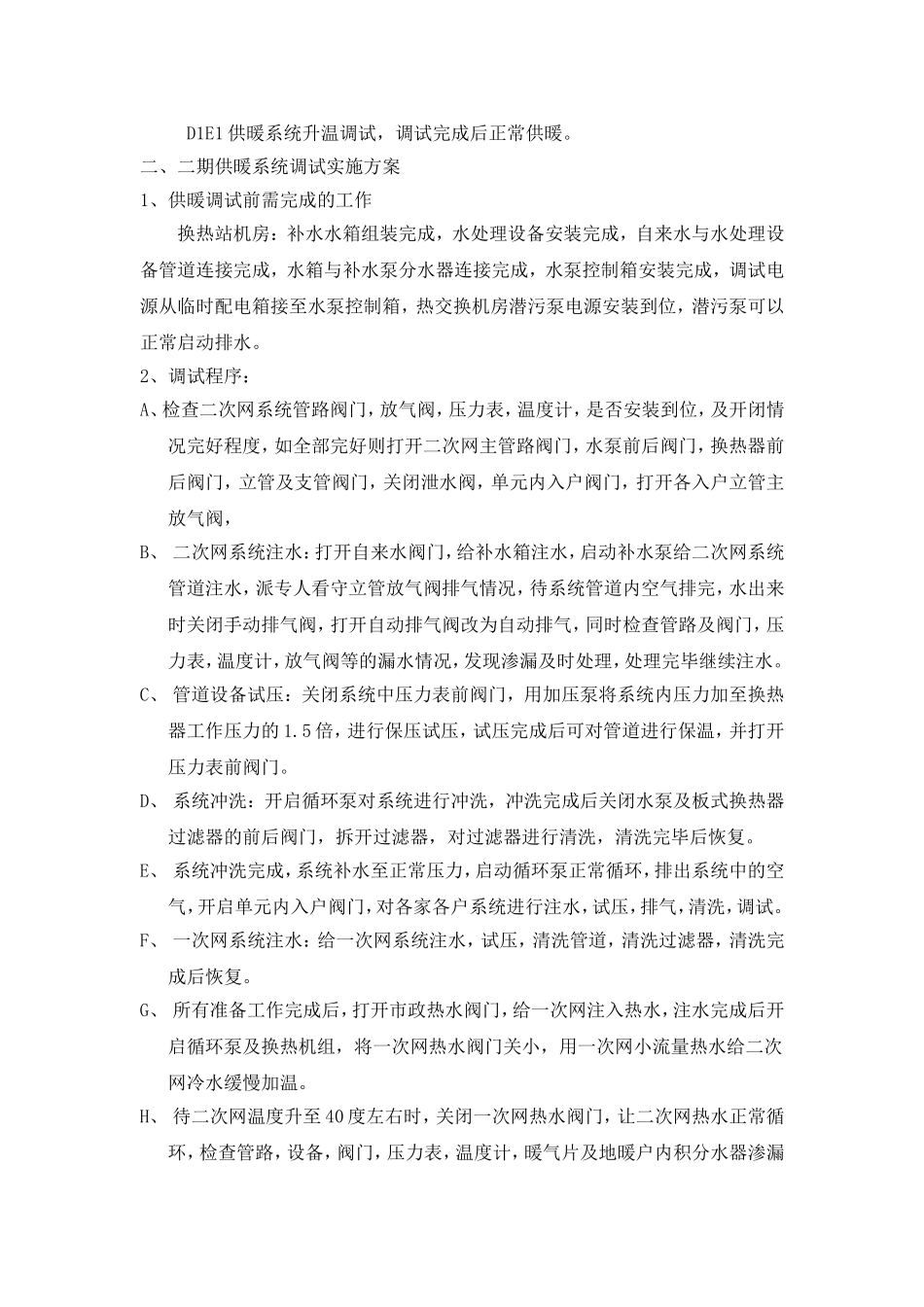

二、二期供暖系统调试实施方案1、供暖调试前需完成的工作换热站机房:补水水箱组装完成,水处理设备安装完成,自来水与水处理设备管道连接完成,水箱与补水泵分水器连接完成,水泵控制箱安装完成,调试电源从临时配电箱接至水泵控制箱,热交换机房潜污泵电源安装到位,潜污泵可以正常启动排水

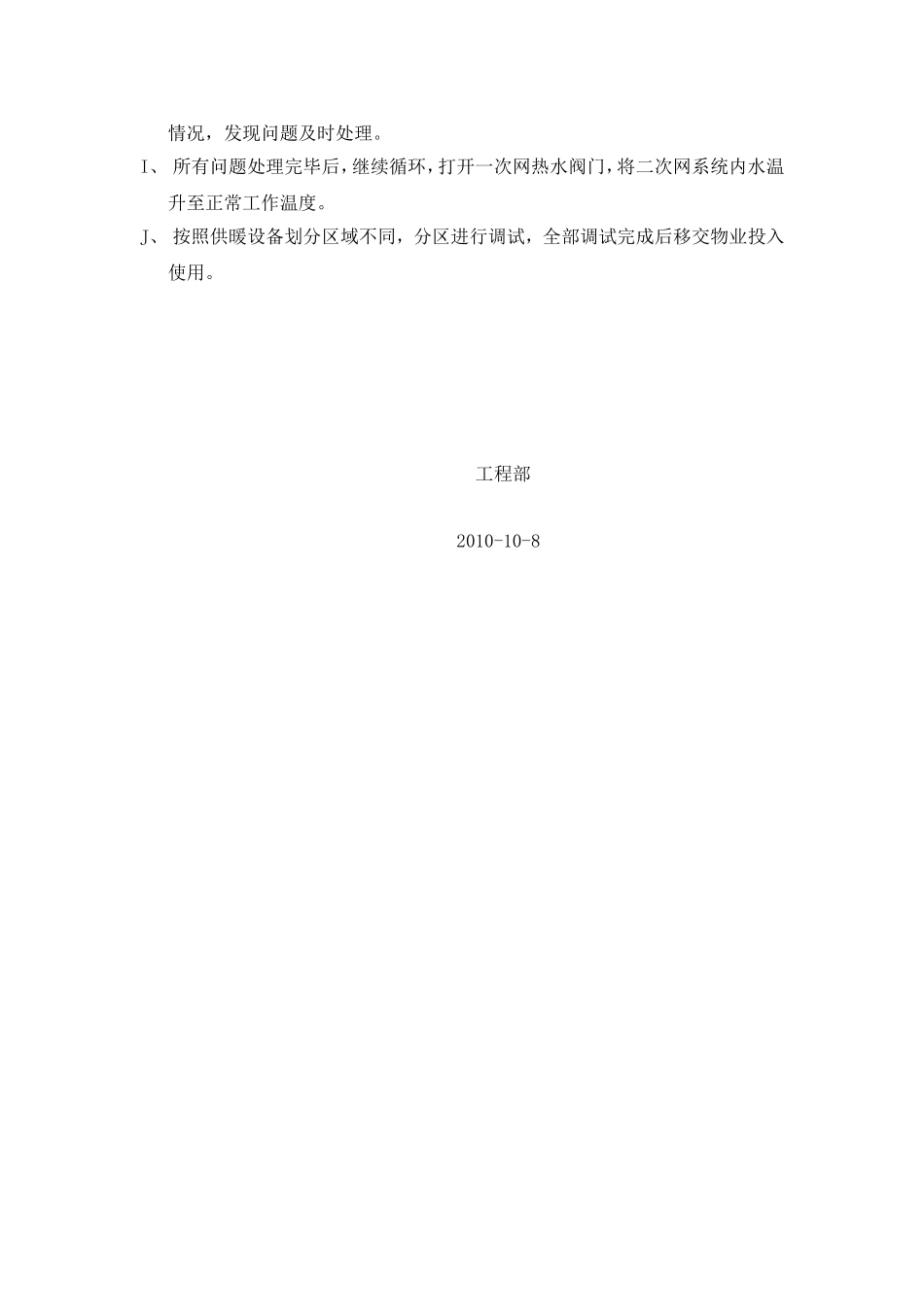

2、调试程序:A、检查二次网系统管路阀门,放气阀,压力表,
