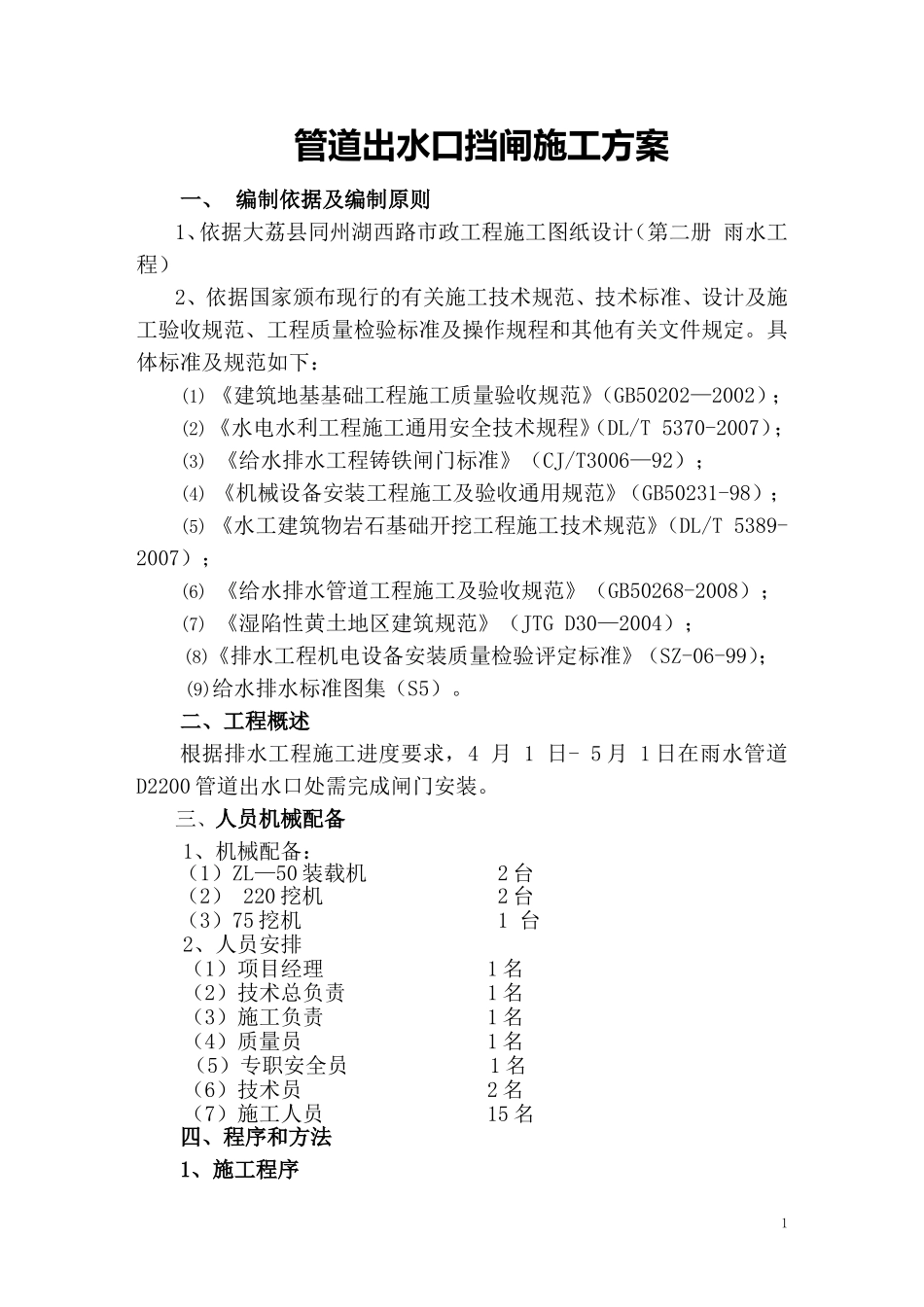

管道出水口挡闸施工方案一、编制依据及编制原则1、依据大荔县同州湖西路市政工程施工图纸设计(第二册雨水工程)2、依据国家颁布现行的有关施工技术规范、技术标准、设计及施工验收规范、工程质量检验标准及操作规程和其他有关文件规定
具体标准及规范如下:(1)《建筑地基基础工程施工质量验收规范》(GB50202—2002);(2)《水电水利工程施工通用安全技术规程》(DL/T5370-2007);(3)《给水排水工程铸铁闸门标准》(CJ/T3006—92);(4)《机械设备安装工程施工及验收通用规范》(GB50231-98);(5)《水工建筑物岩石基础开挖工程施工技术规范》(DL/T5389-2007);(6)《给水排水管道工程施工及验收规范》(GB50268-2008);(7)《湿陷性黄土地区建筑规范》(JTGD30—2004);(8)《排水工程机电设备安装质量检验评定标准》(SZ-06-99);(9)给水排水标准图集(S5)
二、工程概述根据排水工程施工进度要求,4月1日-5月1日在雨水管道D2200管道出水口处需完成闸门安装

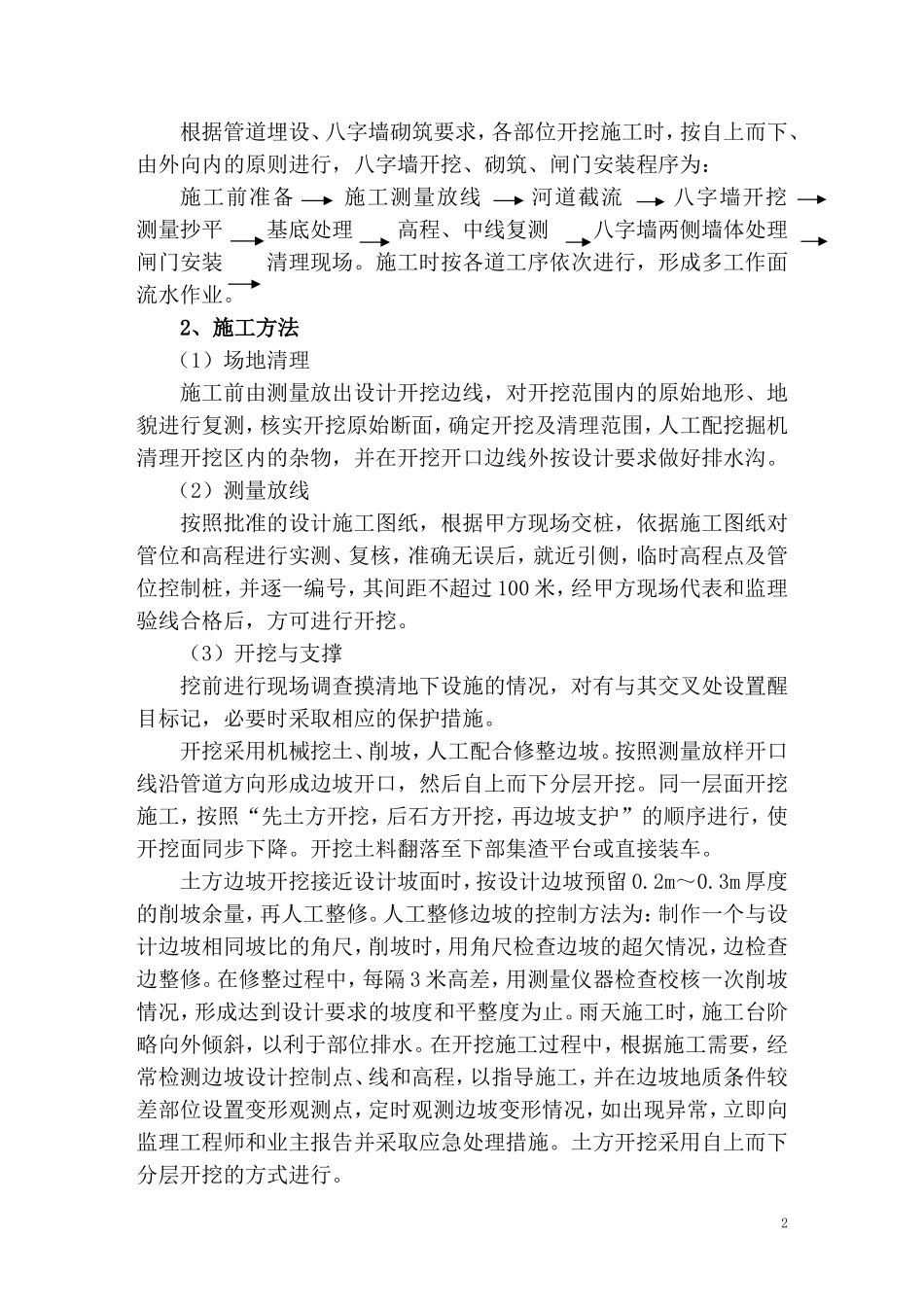

三、人员机械配备1、机械配备:(1)ZL—50装载机2台(2)220挖机2台(3)75挖机1台2、人员安排(1)项目经理1名(2)技术总负责1名(3)施工负责1名(4)质量员1名(5)专职安全员1名(6)技术员2名(7)施工人员15名四、程序和方法1、施工程序1根据管道埋设、八字墙砌筑要求,各部位开挖施工时,按自上而下、由外向内的原则进行,八字墙开挖、砌筑、闸门安装程序为:施工前准备施工测量放线河道截流八字墙开挖测量抄平基底处理高程、中线复测八字墙两侧墙体处理闸门安装清理现场
施工时按各道工序依次进行,形成多工作面流水作业

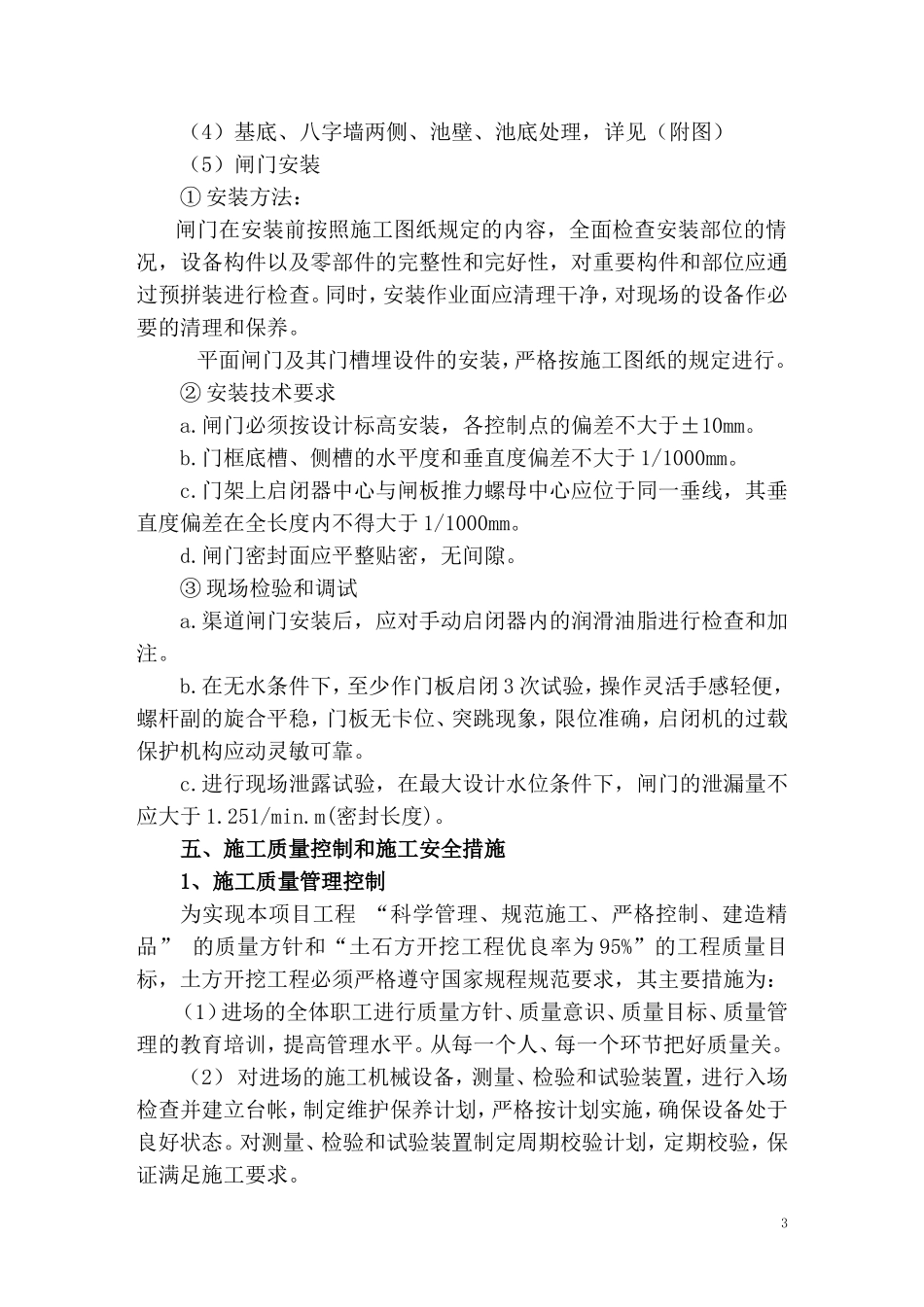

2、施工方法(1)场地清理施工前由测量放出设计开挖边线,对开挖范围内的原始地形、地貌进行复测,核实开挖原始断面,确定开挖及清理范围,人工
