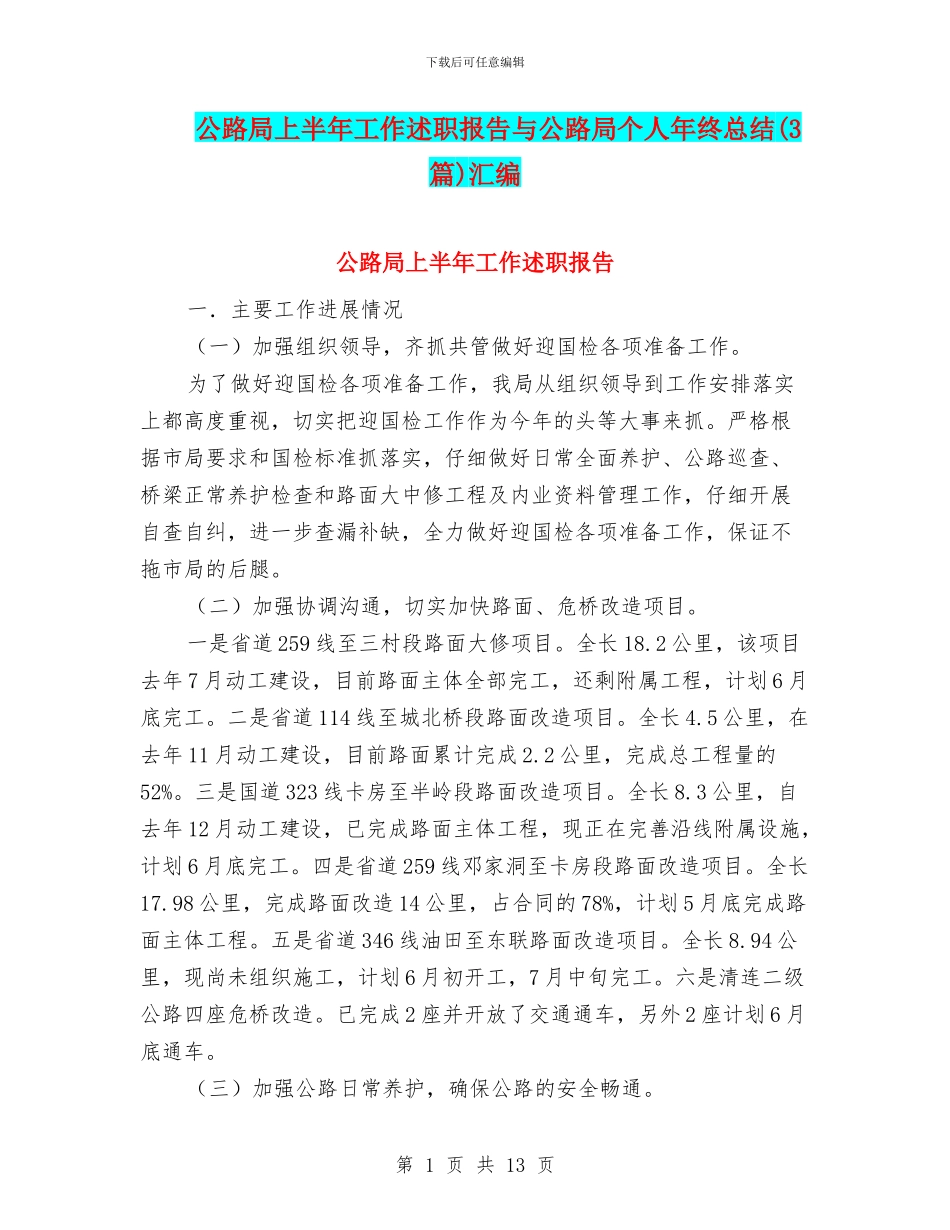

下载后可任意编辑公路局上半年工作述职报告与公路局个人年终总结(3篇)汇编公路局上半年工作述职报告一.主要工作进展情况(一)加强组织领导,齐抓共管做好迎国检各项准备工作
为了做好迎国检各项准备工作,我局从组织领导到工作安排落实上都高度重视,切实把迎国检工作作为今年的头等大事来抓
严格根据市局要求和国检标准抓落实,仔细做好日常全面养护、公路巡查、桥梁正常养护检查和路面大中修工程及内业资料管理工作,仔细开展自查自纠,进一步查漏补缺,全力做好迎国检各项准备工作,保证不拖市局的后腿
(二)加强协调沟通,切实加快路面、危桥改造项目
一是省道259线至三村段路面大修项目
2公里,该项目去年7月动工建设,目前路面主体全部完工,还剩附属工程,计划6月底完工
二是省道114线至城北桥段路面改造项目
5公里,在去年11月动工建设,目前路面累计完成2
2公里,完成总工程量的52%
三是国道323线卡房至半岭段路面改造项目
3公里,自去年12月动工建设,已完成路面主体工程,现正在完善沿线附属设施,计划6月底完工
四是省道259线邓家洞至卡房段路面改造项目
98公里,完成路面改造14公里,占合同的78%,计划5月底完成路面主体工程
五是省道346线油田至东联路面改造项目
94公里,现尚未组织施工,计划6月初开工,7月中旬完工
六是清连二级公路四座危桥改造
已完成2座并开放了交通通车,另外2座计划6月底通车
(三)加强公路日常养护,确保公路的安全畅通
第1页共13页下载后可任意编辑在落实各项养护工作任务的同时,全面加快路面病害处治、路容路貌整治工作,切实抓好公路水毁预防和抢修
重点加强排水系统的清理,并对全线的公路桥涵、大型构造物等及时进行排查
XX年5月21日至27日,我市出现多次大雨局部暴雨天气,致使我局管养的G323、S114线发生4处水浸路面,多处山体
