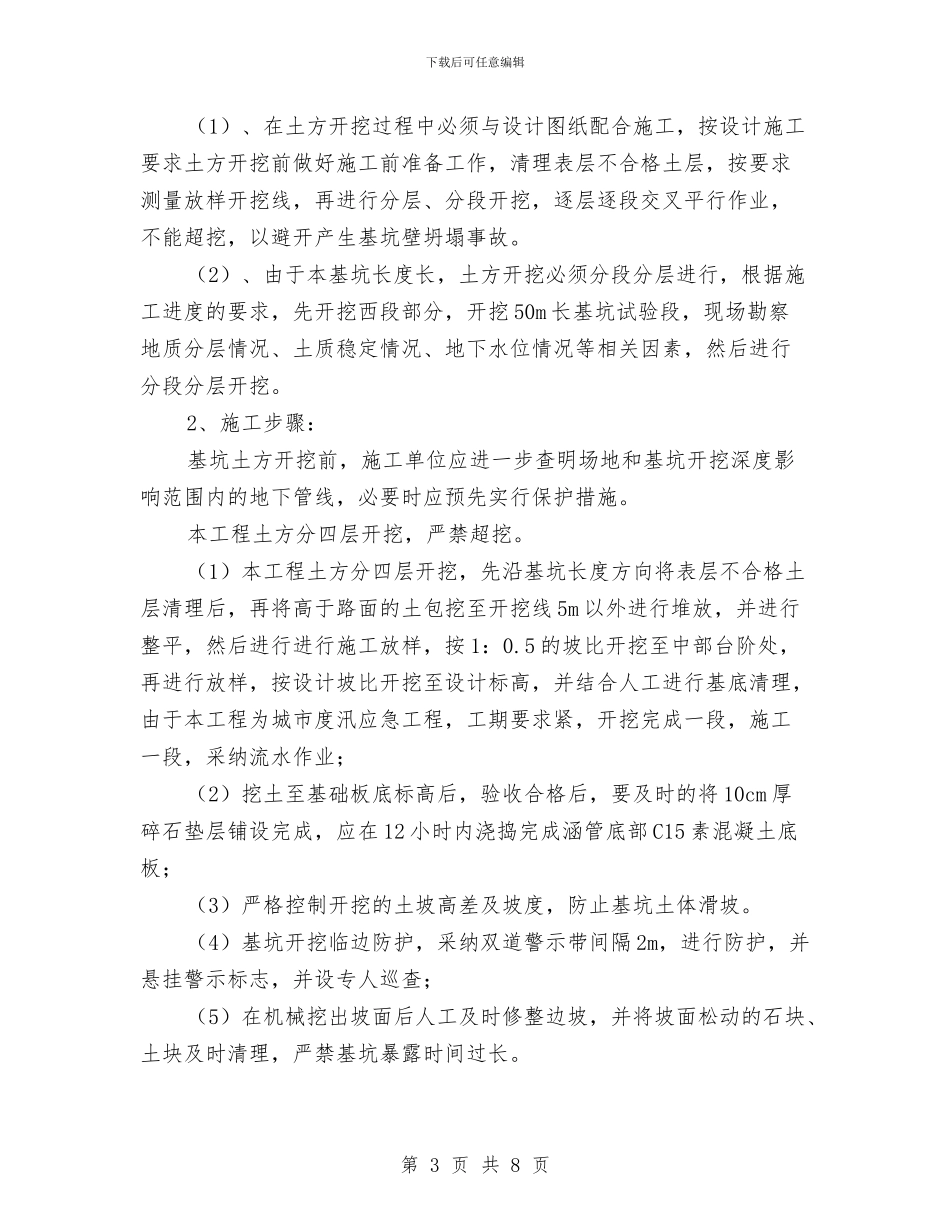

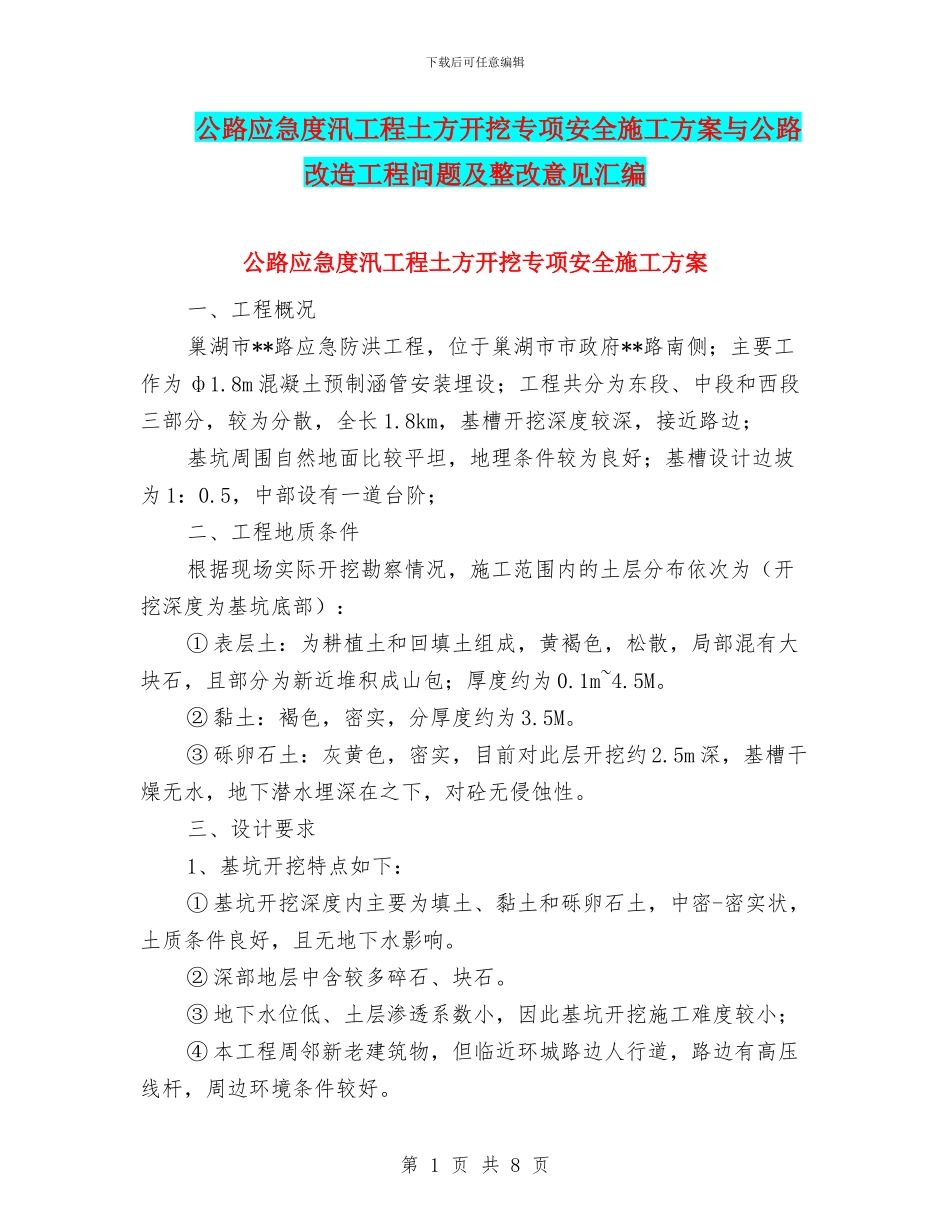

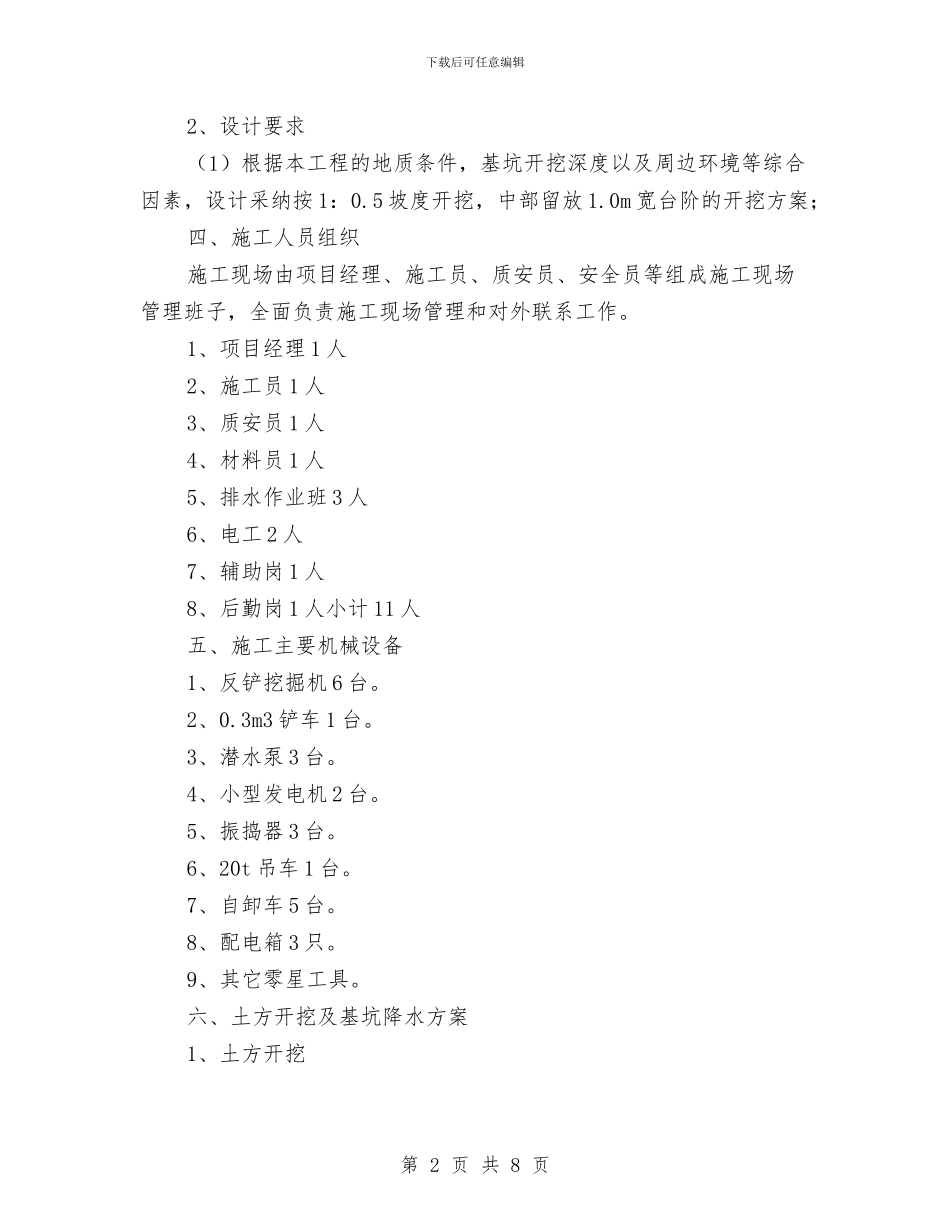

下载后可任意编辑公路应急度汛工程土方开挖专项安全施工方案与公路改造工程问题及整改意见汇编公路应急度汛工程土方开挖专项安全施工方案一、工程概况巢湖市**路应急防洪工程,位于巢湖市市政府**路南侧;主要工作为ф1
8m混凝土预制涵管安装埋设;工程共分为东段、中段和西段三部分,较为分散,全长1
8km,基槽开挖深度较深,接近路边;基坑周围自然地面比较平坦,地理条件较为良好;基槽设计边坡为1:0
5,中部设有一道台阶;二、工程地质条件根据现场实际开挖勘察情况,施工范围内的土层分布依次为(开挖深度为基坑底部):①表层土:为耕植土和回填土组成,黄褐色,松散,局部混有大块石,且部分为新近堆积成山包;厚度约为0
②黏土:褐色,密实,分厚度约为3
③砾卵石土:灰黄色,密实,目前对此层开挖约2
5m深,基槽干燥无水,地下潜水埋深在之下,对砼无侵蚀性
三、设计要求1、基坑开挖特点如下:①基坑开挖深度内主要为填土、黏土和砾卵石土,中密-密实状,土质条件良好,且无地下水影响
②深部地层中含较多碎石、块石
③地下水位低、土层渗透系数小,因此基坑开挖施工难度较小;④本工程周邻新老建筑物,但临近环城路边人行道,路边有高压线杆,周边环境条件较好
第1页共8页下载后可任意编辑2、设计要求(1)根据本工程的地质条件,基坑开挖深度以及周边环境等综合因素,设计采纳按1:0
5坡度开挖,中部留放1
0m宽台阶的开挖方案;四、施工人员组织施工现场由项目经理、施工员、质安员、安全员等组成施工现场管理班子,全面负责施工现场管理和对外联系工作
1、项目经理1人2、施工员1人3、质安员1人4、材料员1人5、排水作业班3人6、电工2人7、辅助岗1人8、后勤岗1人小计11人五、施工主要机械设备1、反铲挖掘机6台
3m3铲车1台
3、潜水泵3台
4、小型发电机2台
5、振捣器3台
6、20t吊车1台
