一、编制依据1二、编制目的1三、工程概况1四、工程质量停止检查点分类1五、停止检查点报验程序2六、本项目工程质量停止检查点设立及实施计划2停止检查点实施方案一、编制依据1、施工图纸2、旭辉集团《工程质量停止检查点作业指引》二、编制目的通过在项目施工过程中,将重要的施工工序(节点),设置为强制停止检查控制点,加强过程检查与控制,确保样板执行,保证工程质量
三、工程概况本工程为龙熙旭辉6号院四标段项目,地位于北京市大兴区庞各庄镇,东至纵六路、西至纵四路、南至民生路、北至团结路
共10栋单体带人防地下车库
结构为框架剪力墙结构体系
层数42#楼地下2层,地上7层;其余地下1层,地上4层

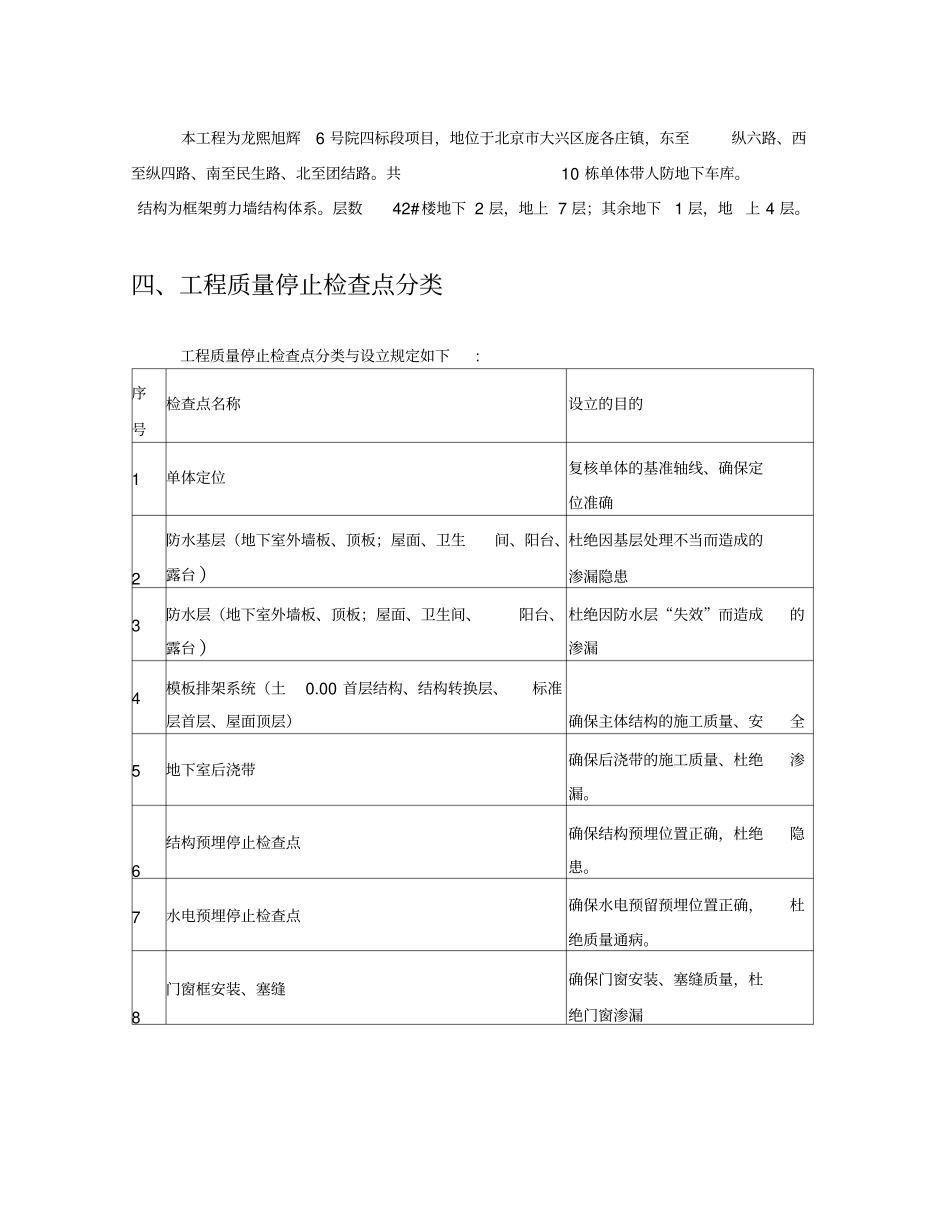

四、工程质量停止检查点分类工程质量停止检查点分类与设立规定如下:序号检查点名称设立的目的1单体定位复核单体的基准轴线、确保定位准确2防水基层(地下室外墙板、顶板;屋面、卫生间、阳台、露台)杜绝因基层处理不当而造成的渗漏隐患3防水层(地下室外墙板、顶板;屋面、卫生间、阳台、露台)杜绝因防水层“失效”而造成的渗漏4模板排架系统(土0
00首层结构、结构转换层、标准层首层、屋面顶层)确保主体结构的施工质量、安全5地下室后浇带确保后浇带的施工质量、杜绝渗漏
6结构预埋停止检查点确保结构预埋位置正确,杜绝隐患
7水电预埋停止检查点确保水电预留预埋位置正确,杜绝质量通病
8门窗框安装、塞缝确保门窗安装、塞缝质量,杜绝门窗渗漏9外立面保温层确保外墙保温的施工质量,杜绝渗漏隐患10外立面涂装施工确保外立面涂装质量,避免脚手架二次搭设11室外雨污水管道安装确保雨污水施工质量

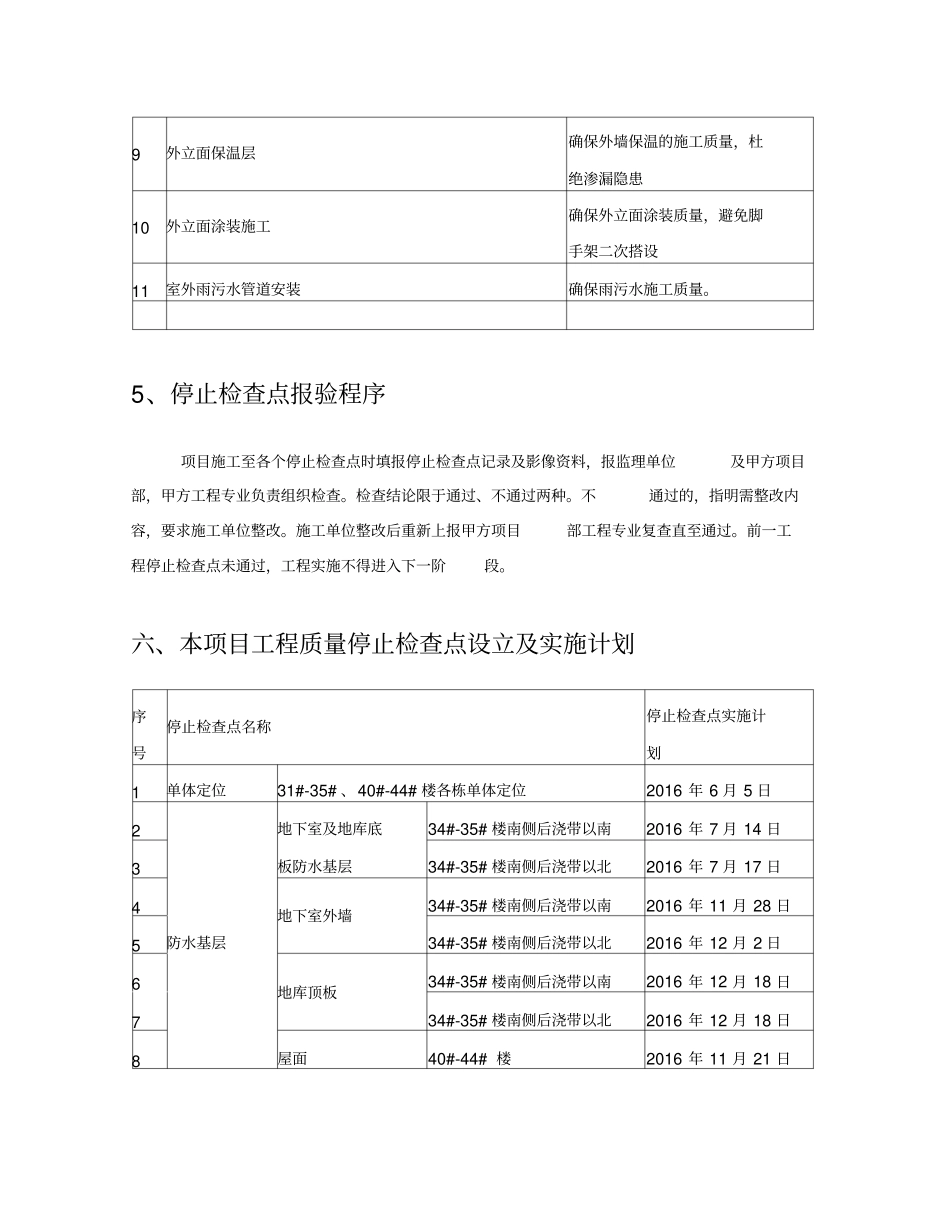

5、停止检查点报验程序项目施工至各个停止检查点时填报停止检查点记录及影像资料,报监理单位及甲方项目部,甲方工程专业负责组织检查
检查结论限于通过、不通过两种
不通过的,指明需整改内容,要求施工单位整改
施工单位整改后重新上报甲方项目部工程专业复
