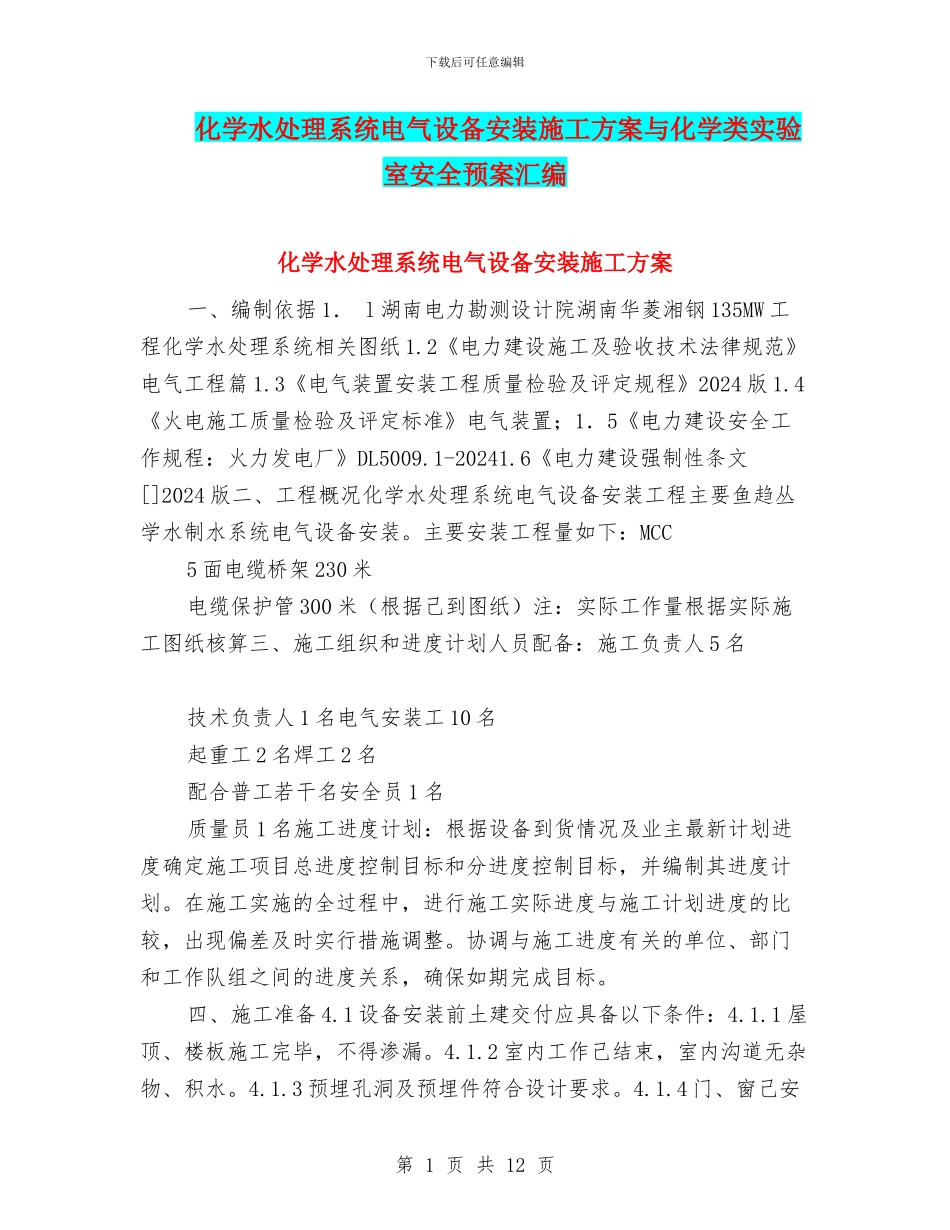

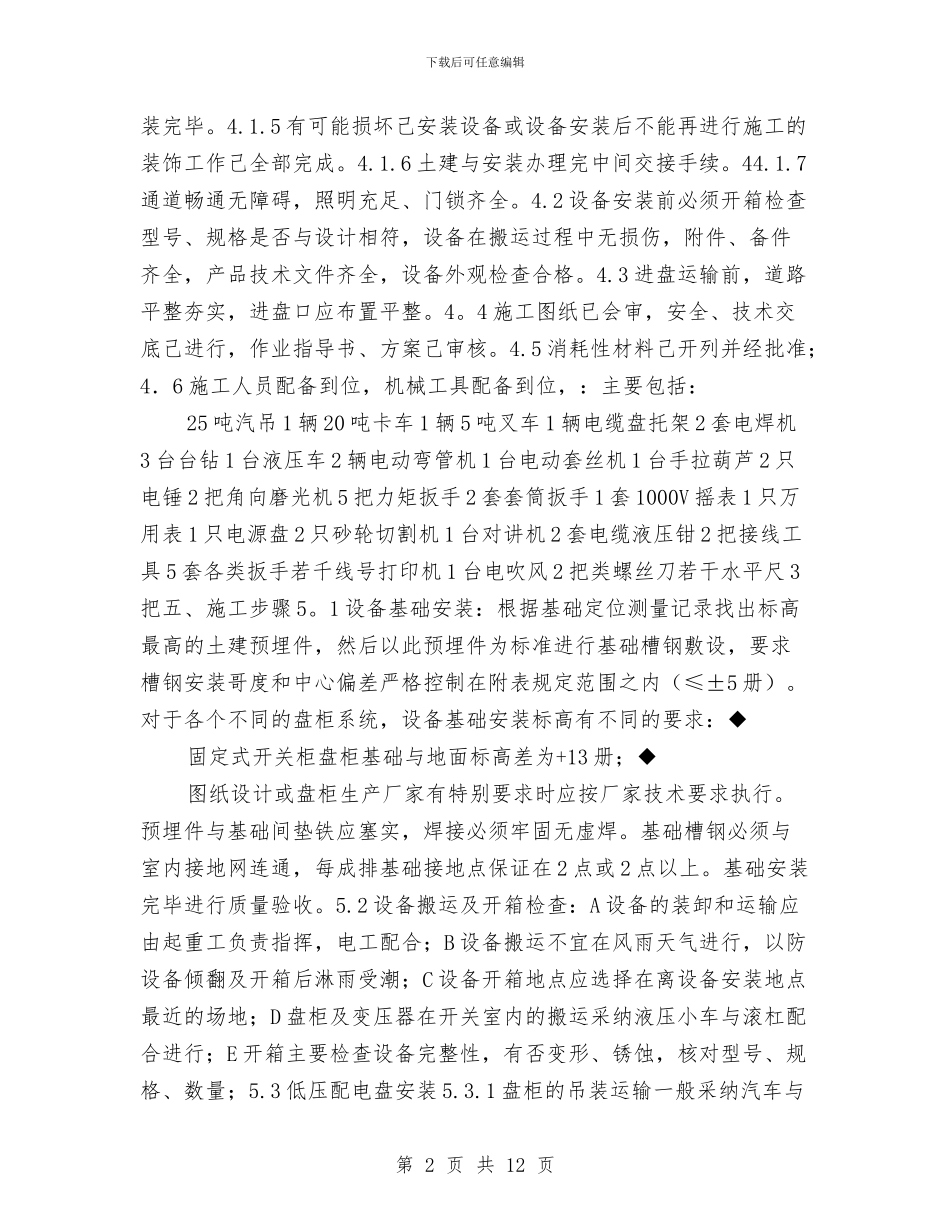

下载后可任意编辑化学水处理系统电气设备安装施工方案与化学类实验室安全预案汇编化学水处理系统电气设备安装施工方案一、编制依据1.l湖南电力勘测设计院湖南华菱湘钢135MW工程化学水处理系统相关图纸1
2《电力建设施工及验收技术法律规范》电气工程篇1
3《电气装置安装工程质量检验及评定规程》2024版1
4《火电施工质量检验及评定标准》电气装置;1.5《电力建设安全工作规程:火力发电厂》DL5009
1-20241
6《电力建设强制性条文[]2024版二、工程概况化学水处理系统电气设备安装工程主要鱼趋丛学水制水系统电气设备安装
主要安装工程量如下:MCC5面电缆桥架230米电缆保护管300米(根据己到图纸)注:实际工作量根据实际施工图纸核算三、施工组织和进度计划人员配备:施工负责人5名技术负责人1名电气安装工10名起重工2名焊工2名配合普工若干名安全员1名质量员1名施工进度计划:根据设备到货情况及业主最新计划进度确定施工项目总进度控制目标和分进度控制目标,并编制其进度计划
在施工实施的全过程中,进行施工实际进度与施工计划进度的比较,出现偏差及时实行措施调整
协调与施工进度有关的单位、部门和工作队组之间的进度关系,确保如期完成目标
四、施工准备4
1设备安装前土建交付应具备以下条件:4
1屋顶、楼板施工完毕,不得渗漏
2室内工作己结束,室内沟道无杂物、积水
3预埋孔洞及预埋件符合设计要求
4门、窗己安第1页共12页下载后可任意编辑装完毕

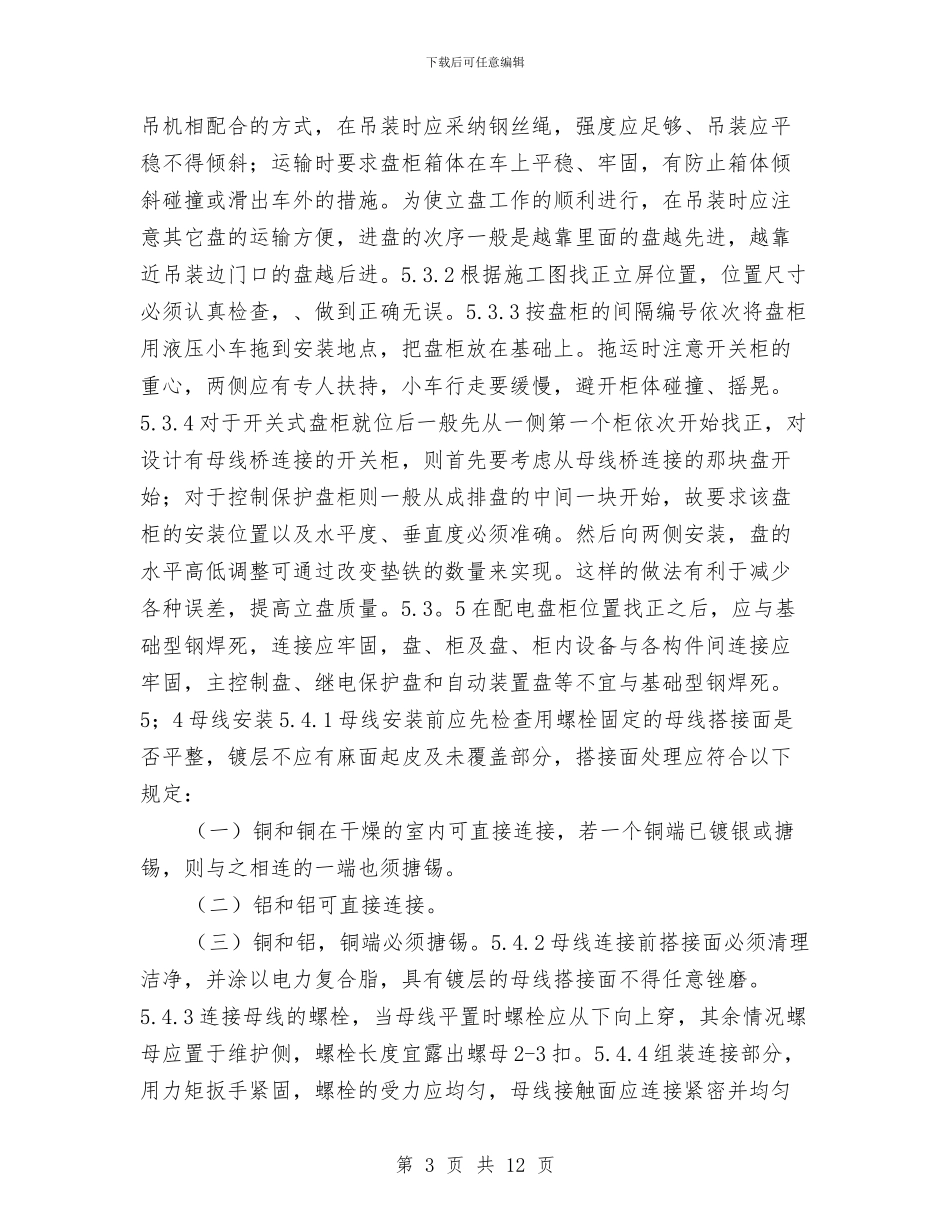

5有可能损坏己安装设备或设备安装后不能再进行施工的装饰工作己全部完成
6土建与安装办理完中间交接手续
7通道畅通无障碍,照明充足、门锁齐全
2设备安装前必须开箱检查型号、规格是否与设计相符,设备在搬运过程中无损伤,附件、备件齐全,产品技术文件齐全,设备外观检查合格
3进盘运输前,道路平
