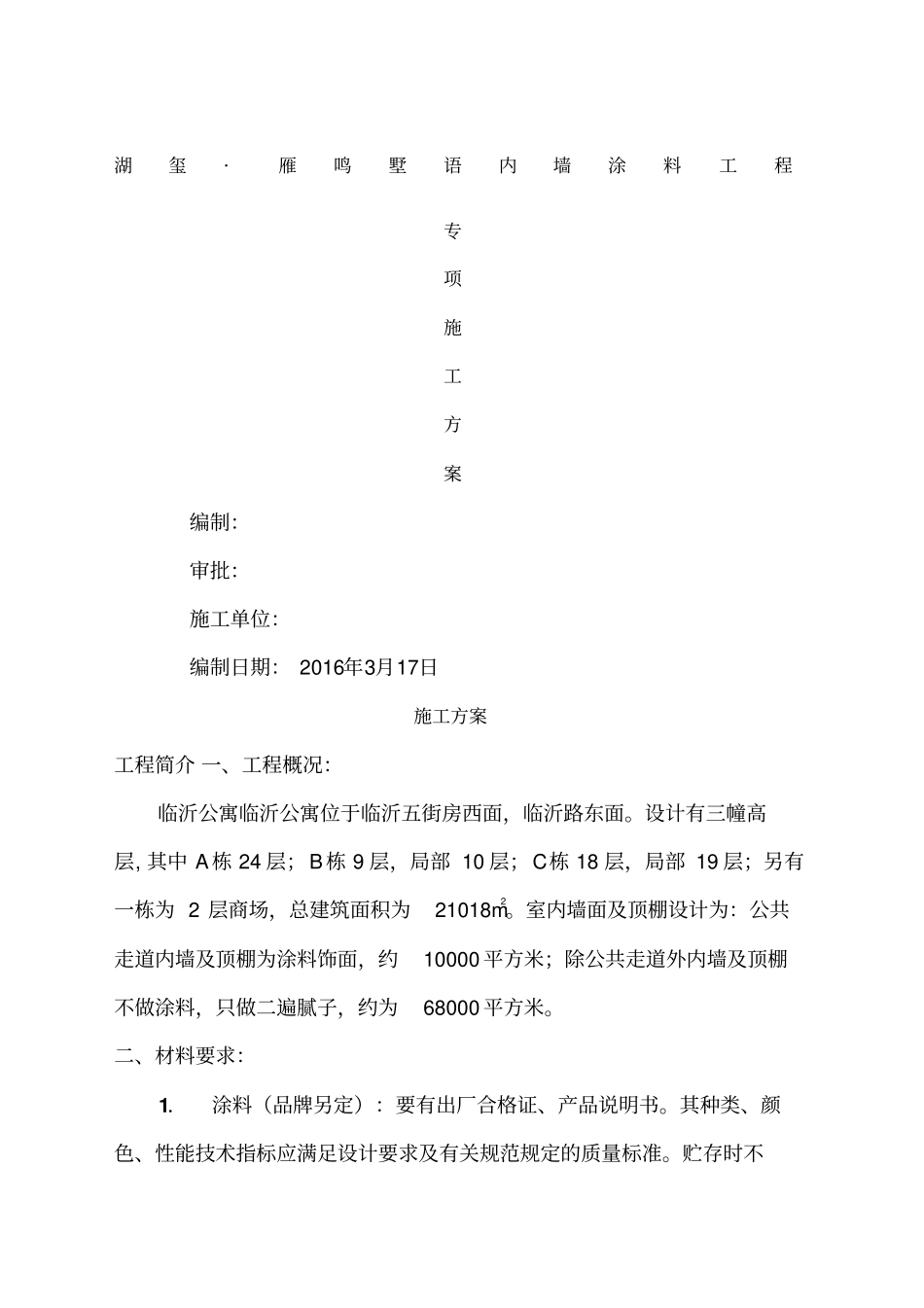

湖玺·雁鸣墅语内墙涂料工程专项施工方案编制:审批:施工单位:编制日期:2016年3月17日施工方案工程简介一、工程概况:临沂公寓临沂公寓位于临沂五街房西面,临沂路东面
设计有三幢高层,其中A栋24层;B栋9层,局部10层;C栋18层,局部19层;另有一栋为2层商场,总建筑面积为21018m2
室内墙面及顶棚设计为:公共走道内墙及顶棚为涂料饰面,约10000平方米;除公共走道外内墙及顶棚不做涂料,只做二遍腻子,约为68000平方米
二、材料要求:1.涂料(品牌另定):要有出厂合格证、产品说明书
其种类、颜色、性能技术指标应满足设计要求及有关规范规定的质量标准

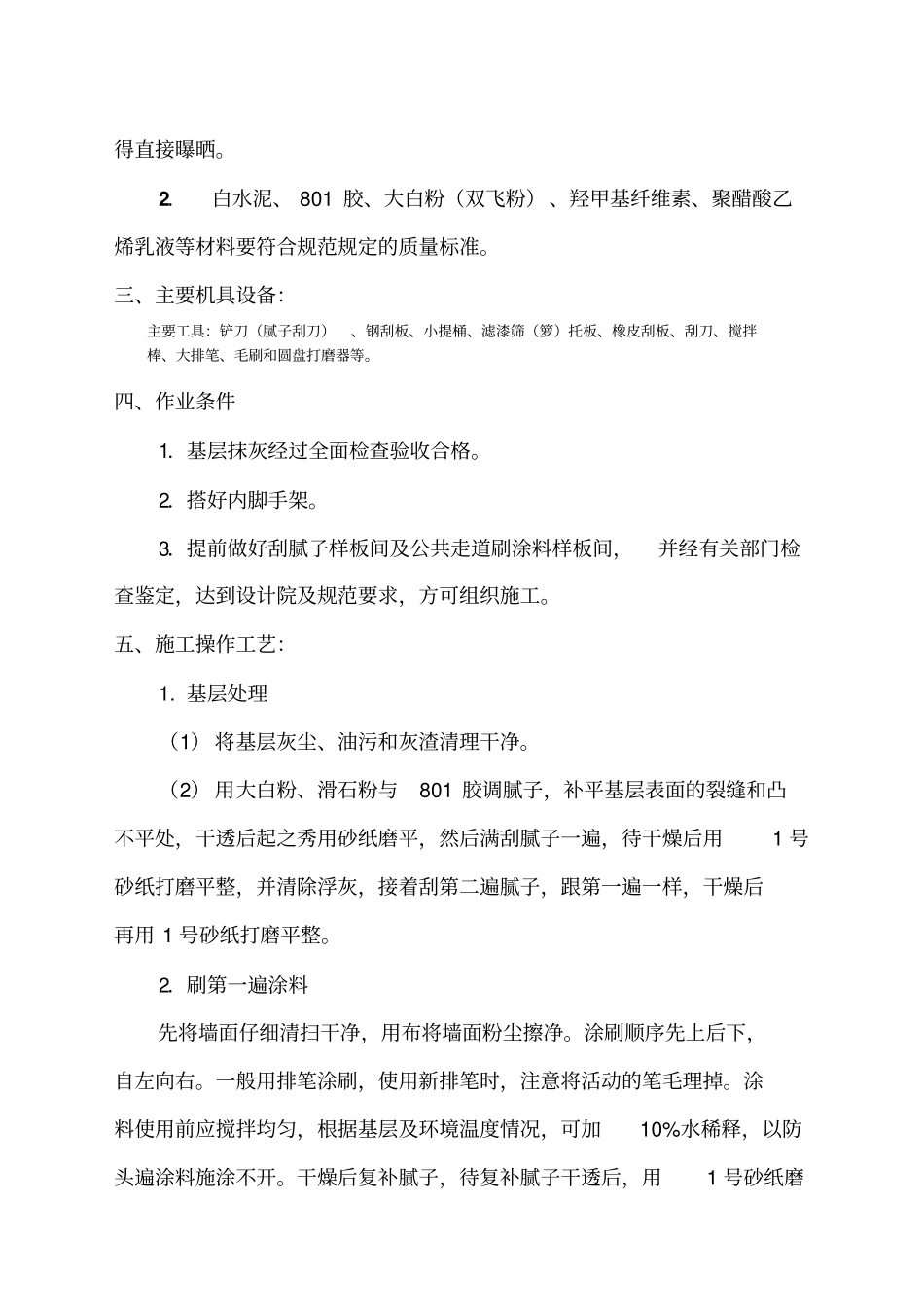

贮存时不得直接曝晒
2.白水泥、801胶、大白粉(双飞粉)、羟甲基纤维素、聚醋酸乙烯乳液等材料要符合规范规定的质量标准
三、主要机具设备:主要工具:铲刀(腻子刮刀)、钢刮板、小提桶、滤漆筛(箩)托板、橡皮刮板、刮刀、搅拌棒、大排笔、毛刷和圆盘打磨器等
四、作业条件1.基层抹灰经过全面检查验收合格
2.搭好内脚手架
3.提前做好刮腻子样板间及公共走道刷涂料样板间,并经有关部门检查鉴定,达到设计院及规范要求,方可组织施工
五、施工操作工艺:1
基层处理(1)将基层灰尘、油污和灰渣清理干净
(2)用大白粉、滑石粉与801胶调腻子,补平基层表面的裂缝和凸不平处,干透后起之秀用砂纸磨平,然后满刮腻子一遍,待干燥后用1号砂纸打磨平整,并清除浮灰,接着刮第二遍腻子,跟第一遍一样,干燥后再用1号砂纸打磨平整
2.刷第一遍涂料先将墙面仔细清扫干净,用布将墙面粉尘擦净
涂刷顺序先上后下,自左向右
一般用排笔涂刷,使用新排笔时,注意将活动的笔毛理掉
涂料使用前应搅拌均匀,根据基层及环境温度情况,可加10%水稀释,以防头遍涂料施涂不开
干燥后复补腻子,待复补腻子干透后,用1号砂纸磨光,并清扫干净

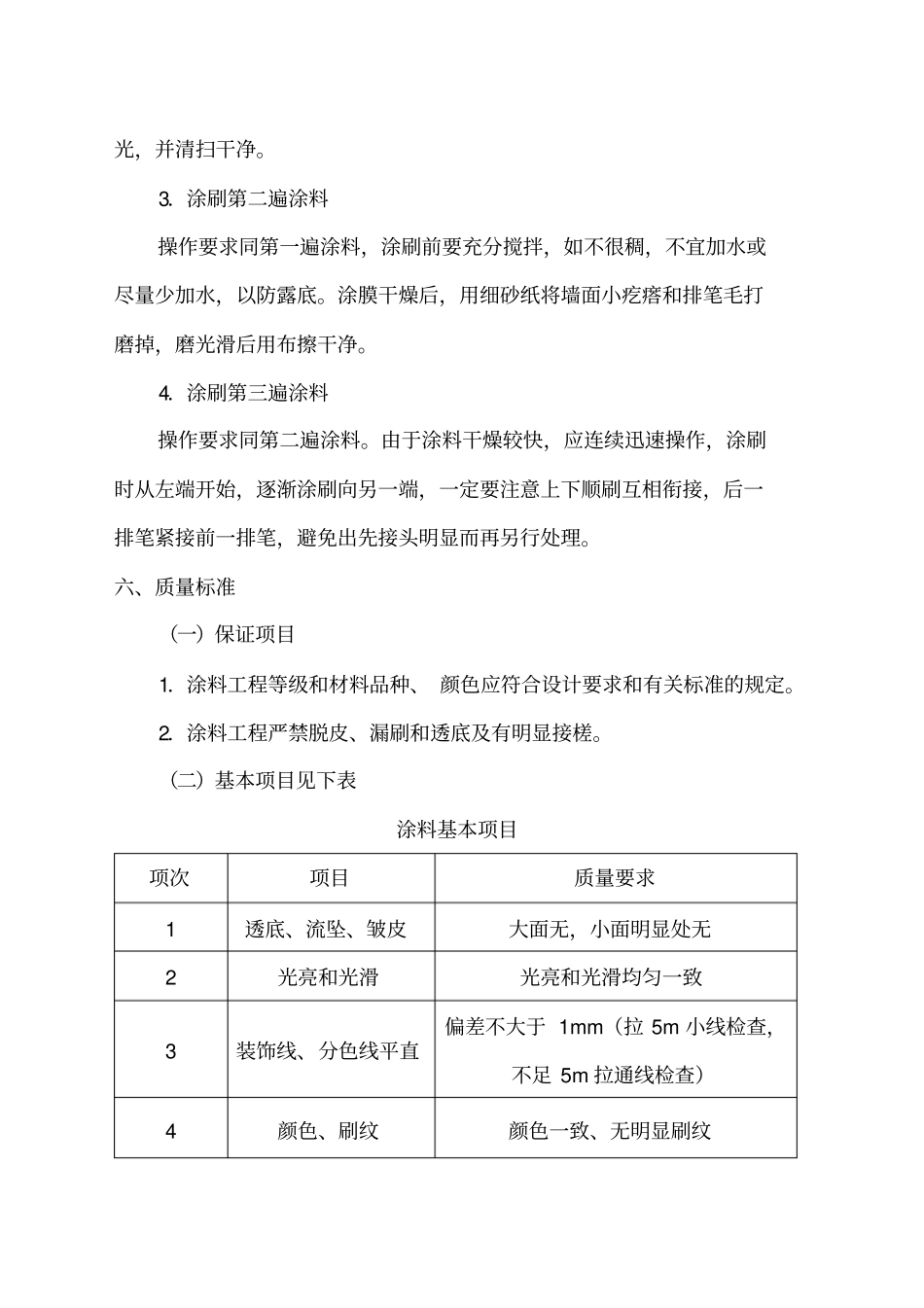

3.涂刷第二遍涂料操作要求同第一遍涂料,涂刷前要
