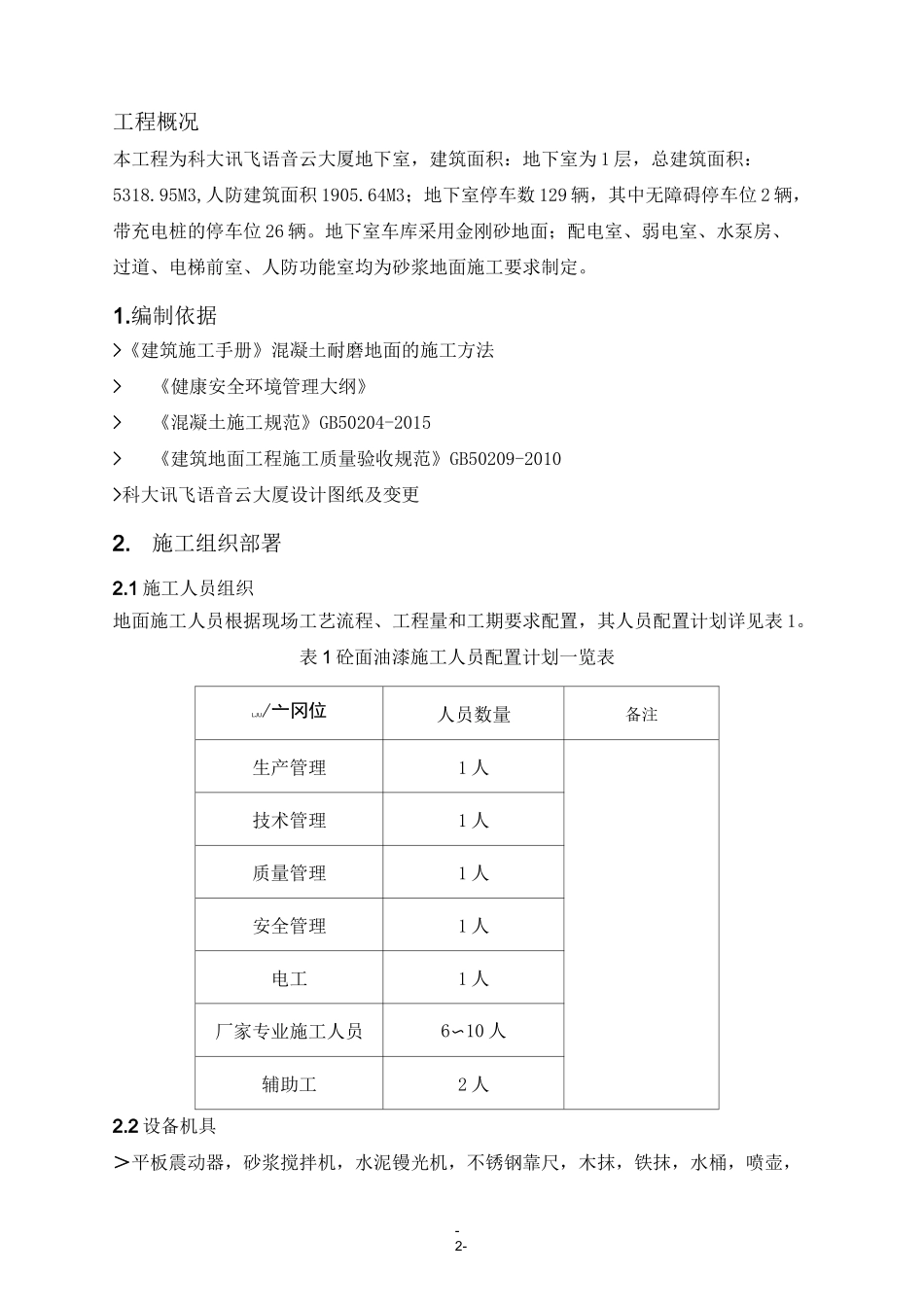

附图-8--2-工程概况本工程为科大讯飞语音云大厦地下室,建筑面积:地下室为1层,总建筑面积:5318
95M3,人防建筑面积1905
64M3;地下室停车数129辆,其中无障碍停车位2辆,带充电桩的停车位26辆
地下室车库采用金刚砂地面;配电室、弱电室、水泵房、过道、电梯前室、人防功能室均为砂浆地面施工要求制定
编制依据>《建筑施工手册》混凝土耐磨地面的施工方法>《健康安全环境管理大纲》>《混凝土施工规范》GB50204-2015>《建筑地面工程施工质量验收规范》GB50209-2010>科大讯飞语音云大厦设计图纸及变更2
施工组织部署2
1施工人员组织地面施工人员根据现场工艺流程、工程量和工期要求配置,其人员配置计划详见表1
表1砼面油漆施工人员配置计划一览表LJU/亠冈位人员数量备注生产管理1人技术管理1人质量管理1人安全管理1人电工1人厂家专业施工人员6〜10人辅助工2人2
2设备机具>平板震动器,砂浆搅拌机,水泥镘光机,不锈钢靠尺,木抹,铁抹,水桶,喷壶,-3-手推车等
金刚砂耐磨地坪施工工艺3
1工艺流程>基层凿毛清理一一绑扎钢筋一一混凝土基层浇筑----找平----金刚砂骨料第一次撒布及抹平墁光骨料第二次撒布及抹平墁光表面修饰及养护3
2基本施工条件>施工区域有充足的照明
>按照人防区车库、非人防区车库、西侧通道、北侧功能房间分为四段施工,详见附图
>混凝土标号为C25
3具体操作3
1混凝土基层浇筑和找平
