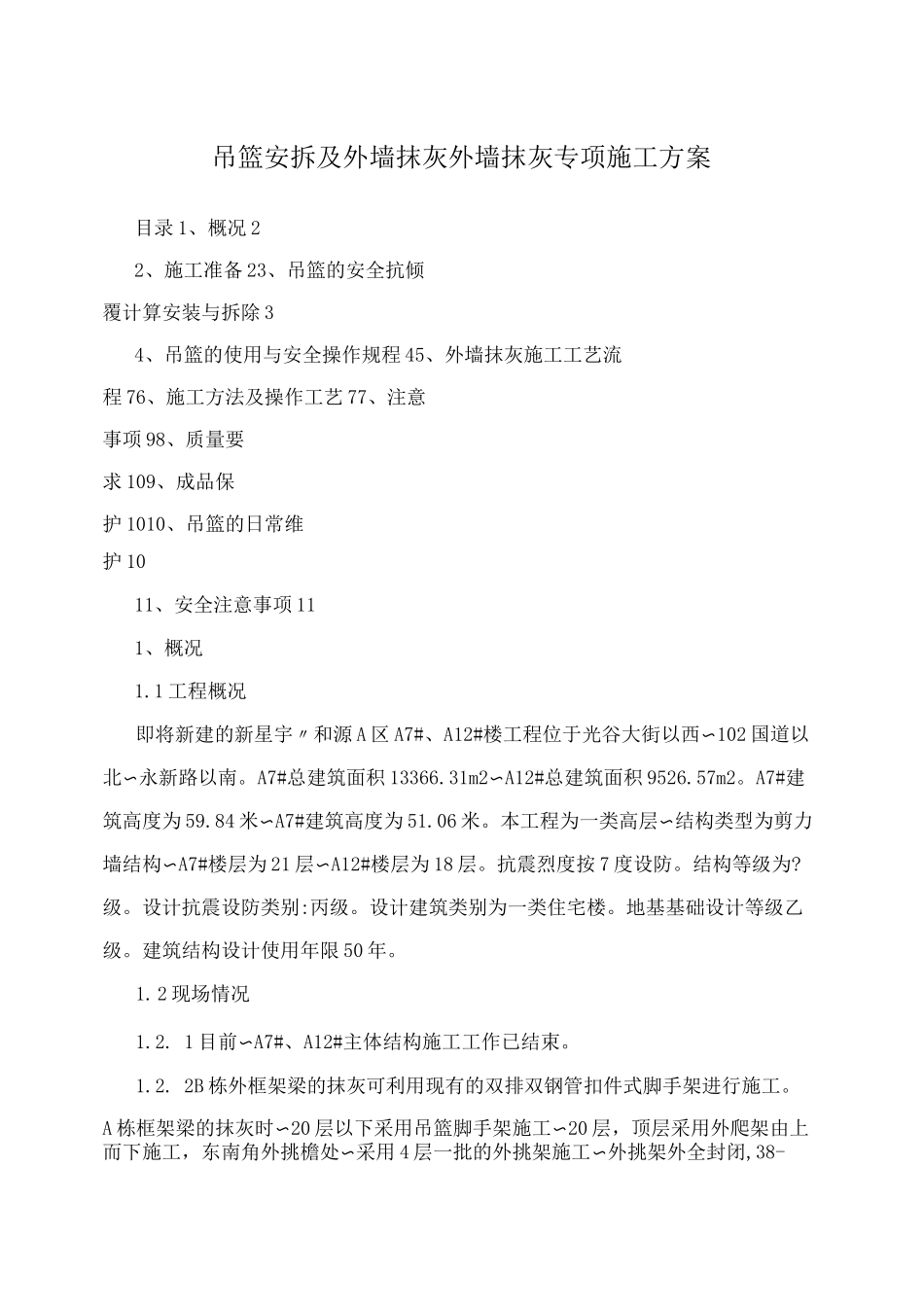

吊篮安拆及外墙抹灰外墙抹灰专项施工方案目录1、概况22、施工准备23、吊篮的安全抗倾覆计算安装与拆除34、吊篮的使用与安全操作规程45、外墙抹灰施工工艺流程76、施工方法及操作工艺77、注意事项98、质量要求109、成品保护1010、吊篮的日常维护1011、安全注意事项111、概况1

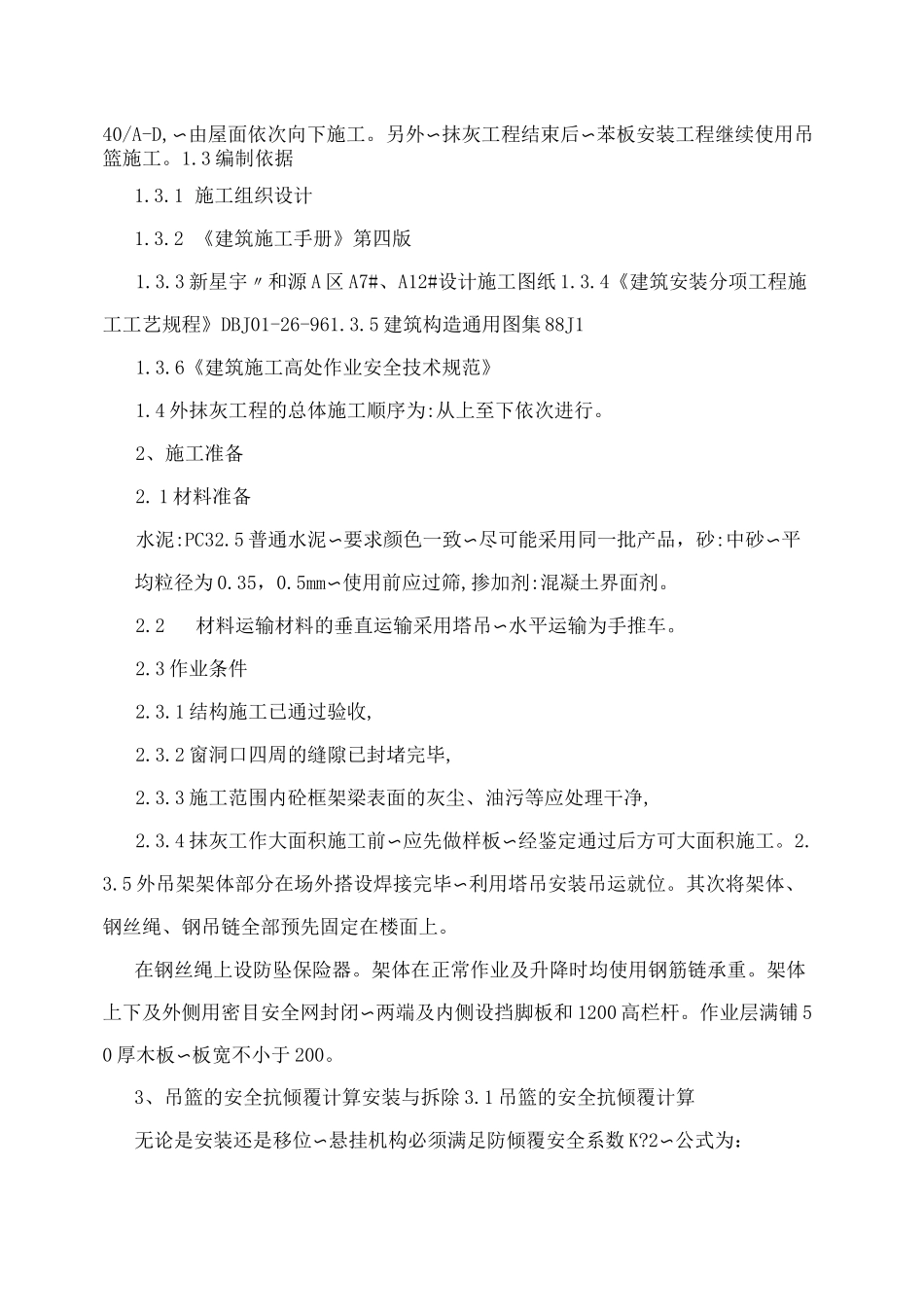

1工程概况即将新建的新星宇〃和源A区A7#、A12#楼工程位于光谷大街以西〜102国道以北〜永新路以南
A7#总建筑面积13366
31m2〜A12#总建筑面积9526
A7#建筑高度为59
84米〜A7#建筑高度为51
本工程为一类高层〜结构类型为剪力墙结构〜A7#楼层为21层〜A12#楼层为18层
抗震烈度按7度设防
设计抗震设防类别:丙级
设计建筑类别为一类住宅楼
地基基础设计等级乙级
建筑结构设计使用年限50年
2现场情况1
1目前〜A7#、A12#主体结构施工工作已结束
2B栋外框架梁的抹灰可利用现有的双排双钢管扣件式脚手架进行施工
A栋框架梁的抹灰时〜20层以下采用吊篮脚手架施工〜20层,顶层采用外爬架由上而下施工,东南角外挑檐处〜采用4层一批的外挑架施工〜外挑架外全封闭,38-40/A-D,〜由屋面依次向下施工
另外〜抹灰工程结束后〜苯板安装工程继续使用吊篮施工
3编制依据1
1施工组织设计1
2《建筑施工手册》第四版1
3新星宇〃和源A区A7#、A12#设计施工图纸1
4《建筑安装分项工程施工工艺规程》DBJ01-26-961
5建筑构造通用图集88J11
6《建筑施工高处作业安全技术规范》1
4外抹灰工程的总体施工顺序为:从上至下依次进行
2、施工准备2
1材料准备水泥:PC32
5普通水泥〜要求颜色一致〜尽可能采用同一批产品,砂:中砂〜平均粒径为0
5mm〜使用前应过筛,掺加剂:混凝土界
