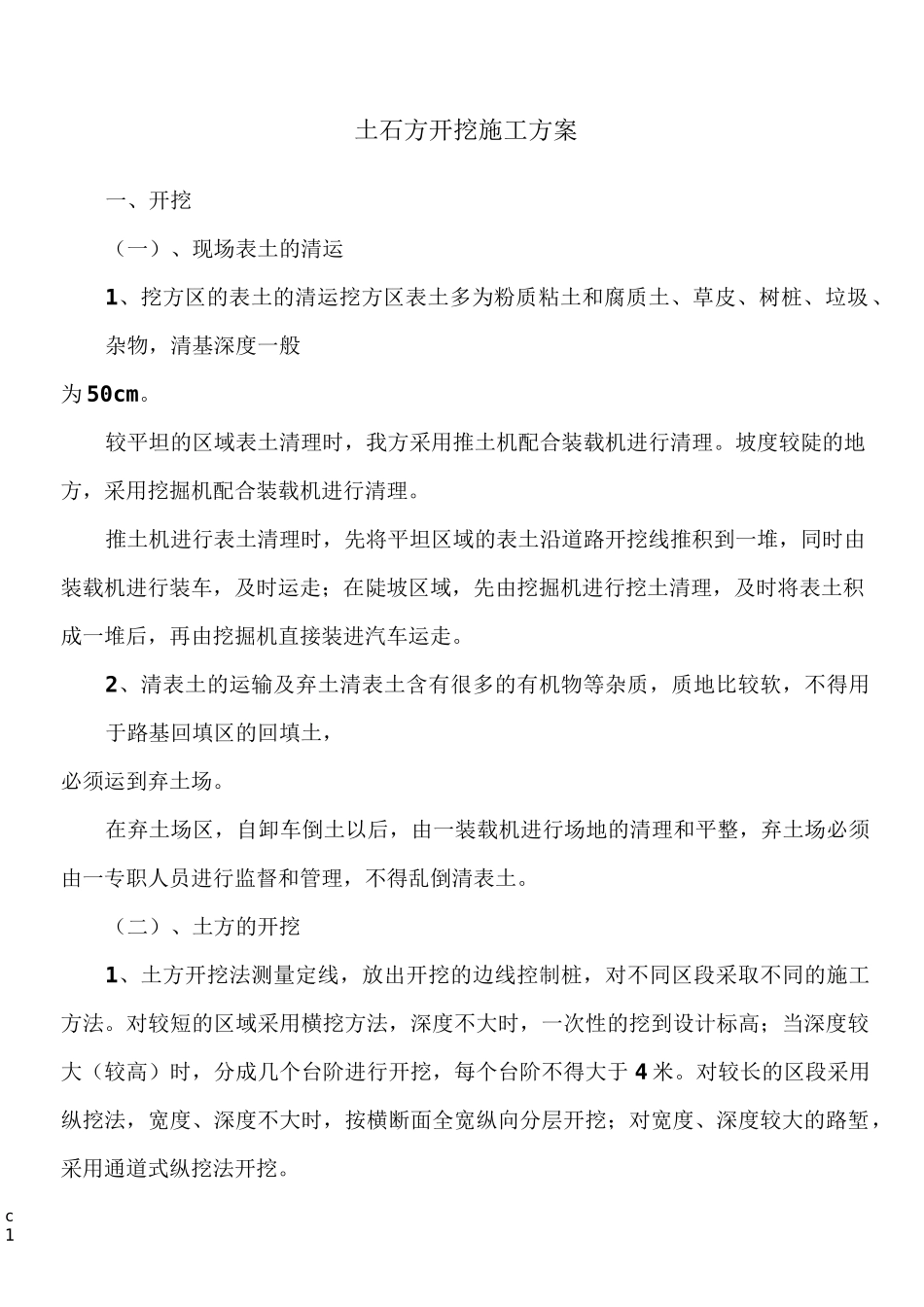

c1土石方开挖施工方案一、开挖(一)、现场表土的清运1、挖方区的表土的清运挖方区表土多为粉质粘土和腐质土、草皮、树桩、垃圾、杂物,清基深度一般为50cm
较平坦的区域表土清理时,我方采用推土机配合装载机进行清理
坡度较陡的地方,采用挖掘机配合装载机进行清理
推土机进行表土清理时,先将平坦区域的表土沿道路开挖线推积到一堆,同时由装载机进行装车,及时运走;在陡坡区域,先由挖掘机进行挖土清理,及时将表土积成一堆后,再由挖掘机直接装进汽车运走
2、清表土的运输及弃土清表土含有很多的有机物等杂质,质地比较软,不得用于路基回填区的回填土,必须运到弃土场
在弃土场区,自卸车倒土以后,由一装载机进行场地的清理和平整,弃土场必须由一专职人员进行监督和管理,不得乱倒清表土
(二)、土方的开挖1、土方开挖法测量定线,放出开挖的边线控制桩,对不同区段采取不同的施工方法
对较短的区域采用横挖方法,深度不大时,一次性的挖到设计标高;当深度较大(较高)时,分成几个台阶进行开挖,每个台阶不得大于4米
对较长的区段采用纵挖法,宽度、深度不大时,按横断面全宽纵向分层开挖;对宽度、深度较大的路堑,采用通道式纵挖法开挖

c2对超长区段,采用分段纵挖法开挖
土方开挖采用机械化施工方法:土方运距在100m左右,选用推土机推运;运距在100m以上,宜用挖掘机械配合自卸汽车施工
开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出,保证施工顺利进行
对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定
路槽达到设计标高后,用平地机整平,刮出路拱,并预留压实量,最后用压路压实,检查压实度
土石方施工时的主要机械设备有:推土机,铲运机,挖土机,装载机,平地机,压路机,自卸汽车
