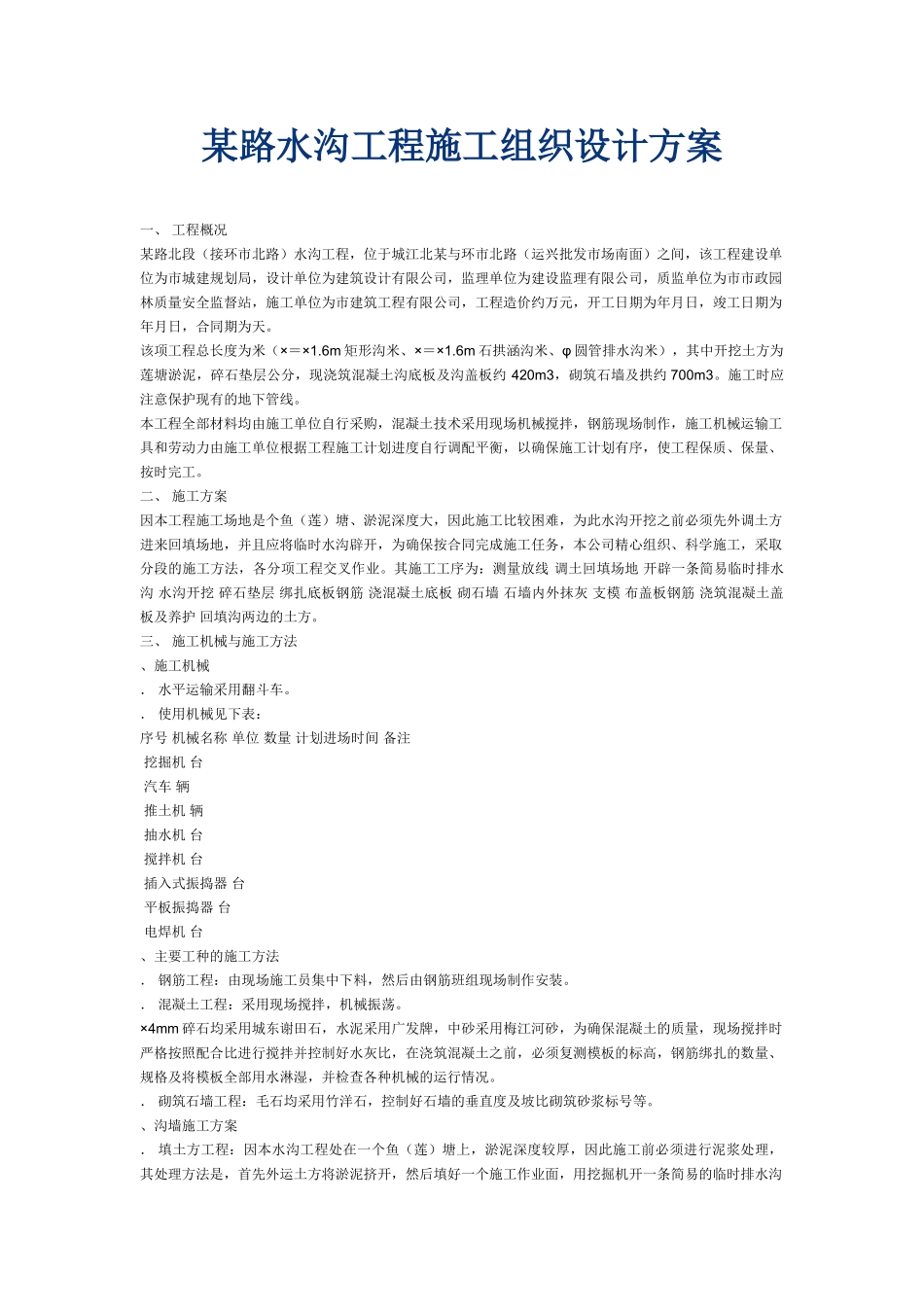

某路水沟工程施工组织设计方案一、工程概况某路北段(接环市北路)水沟工程,位于城江北某与环市北路(运兴批发市场南面)之间,该工程建设单位为市城建规划局,设计单位为建筑设计有限公司,监理单位为建设监理有限公司,质监单位为市市政园林质量安全监督站,施工单位为市建筑工程有限公司,工程造价约万元,开工日期为年月日,竣工日期为年月日,合同期为天
该项工程总长度为米(×=×1
6m矩形沟米、×=×1
6m石拱涵沟米、φ圆管排水沟米),其中开挖土方为莲塘淤泥,碎石垫层公分,现浇筑混凝土沟底板及沟盖板约420m3,砌筑石墙及拱约700m3
施工时应注意保护现有的地下管线
本工程全部材料均由施工单位自行采购,混凝土技术采用现场机械搅拌,钢筋现场制作,施工机械运输工具和劳动力由施工单位根据工程施工计划进度自行调配平衡,以确保施工计划有序,使工程保质、保量、按时完工

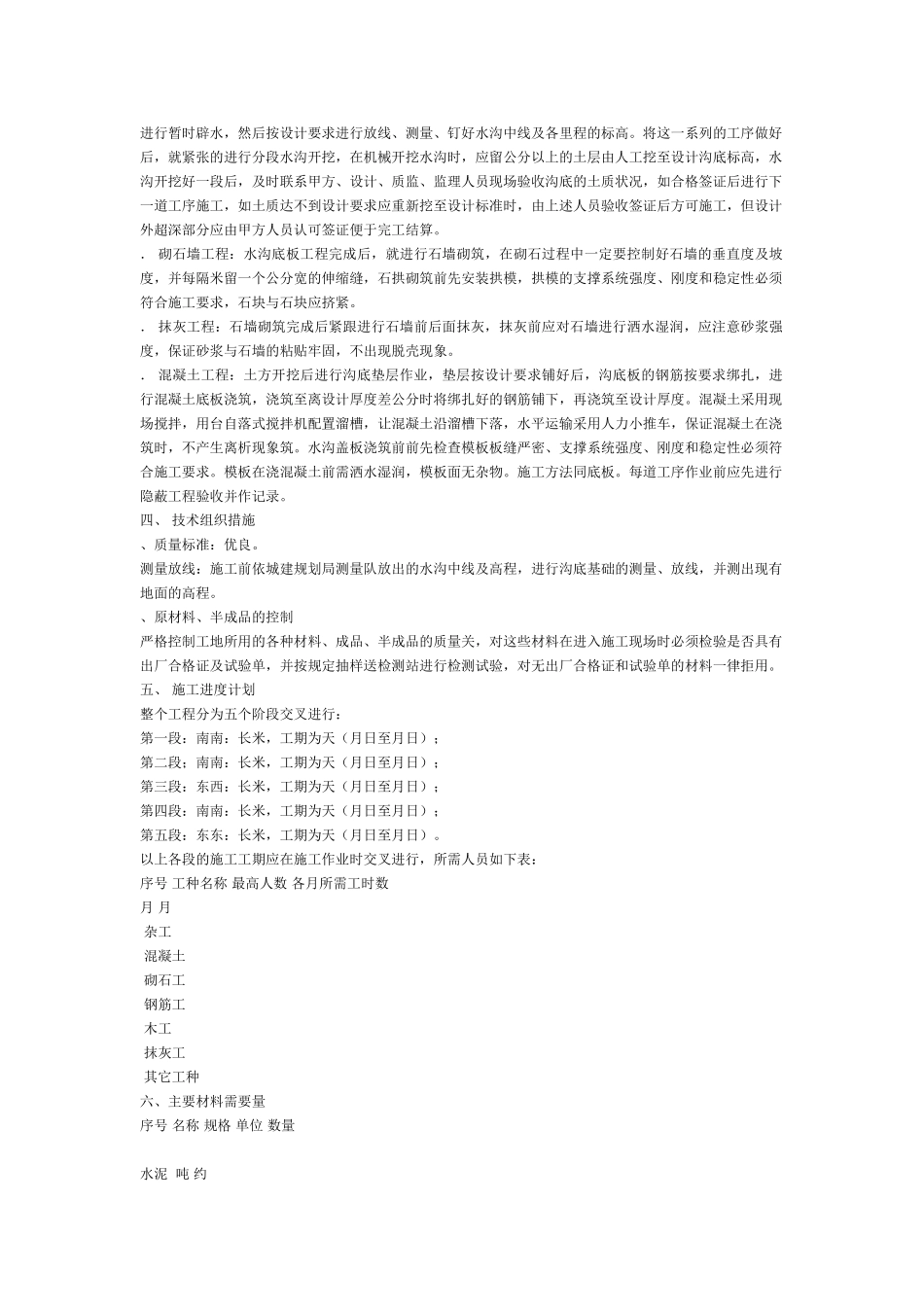

二、施工方案因本工程施工场地是个鱼(莲)塘、淤泥深度大,因此施工比较困难,为此水沟开挖之前必须先外调土方进来回填场地,并且应将临时水沟辟开,为确保按合同完成施工任务,本公司精心组织、科学施工,采取分段的施工方法,各分项工程交叉作业
其施工工序为:测量放线调土回填场地开辟一条简易临时排水沟水沟开挖碎石垫层绑扎底板钢筋浇混凝土底板砌石墙石墙内外抹灰支模布盖板钢筋浇筑混凝土盖板及养护回填沟两边的土方
三、施工机械与施工方法、施工机械.水平运输采用翻斗车
.使用机械见下表:序号机械名称单位数量计划进场时间备注挖掘机台汽车辆推土机辆抽水机台搅拌机台插入式振捣器台平板振捣器台电焊机台、主要工种的施工方法.钢筋工程:由现场施工员集中下料,然后由钢筋班组现场制作安装
.混凝土工程:采用现场搅拌,机械振荡
×4mm碎石均采用城东谢田石,水泥采用广发牌,中砂采用梅江河砂,为确保混凝土的质量,现场搅拌时严格按照配合比进行搅拌并控制好水灰比,在浇筑混凝土之前
