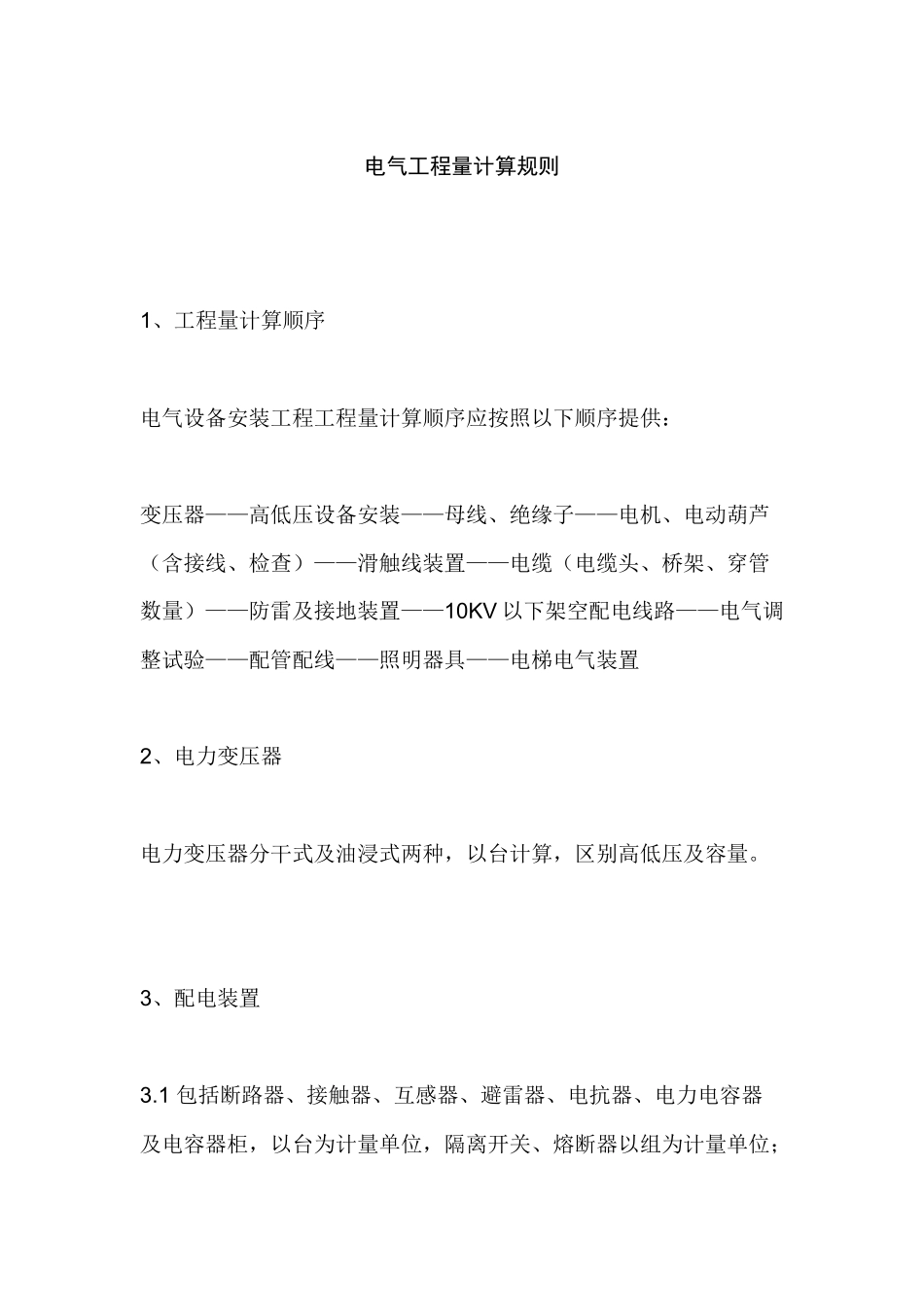

电气工程量计算规则1、工程量计算顺序电气设备安装工程工程量计算顺序应按照以下顺序提供:变压器——高低压设备安装——母线、绝缘子——电机、电动葫芦(含接线、检查)——滑触线装置——电缆(电缆头、桥架、穿管数量)——防雷及接地装置——10KV以下架空配电线路——电气调整试验——配管配线——照明器具——电梯电气装置2、电力变压器电力变压器分干式及油浸式两种,以台计算,区别高低压及容量

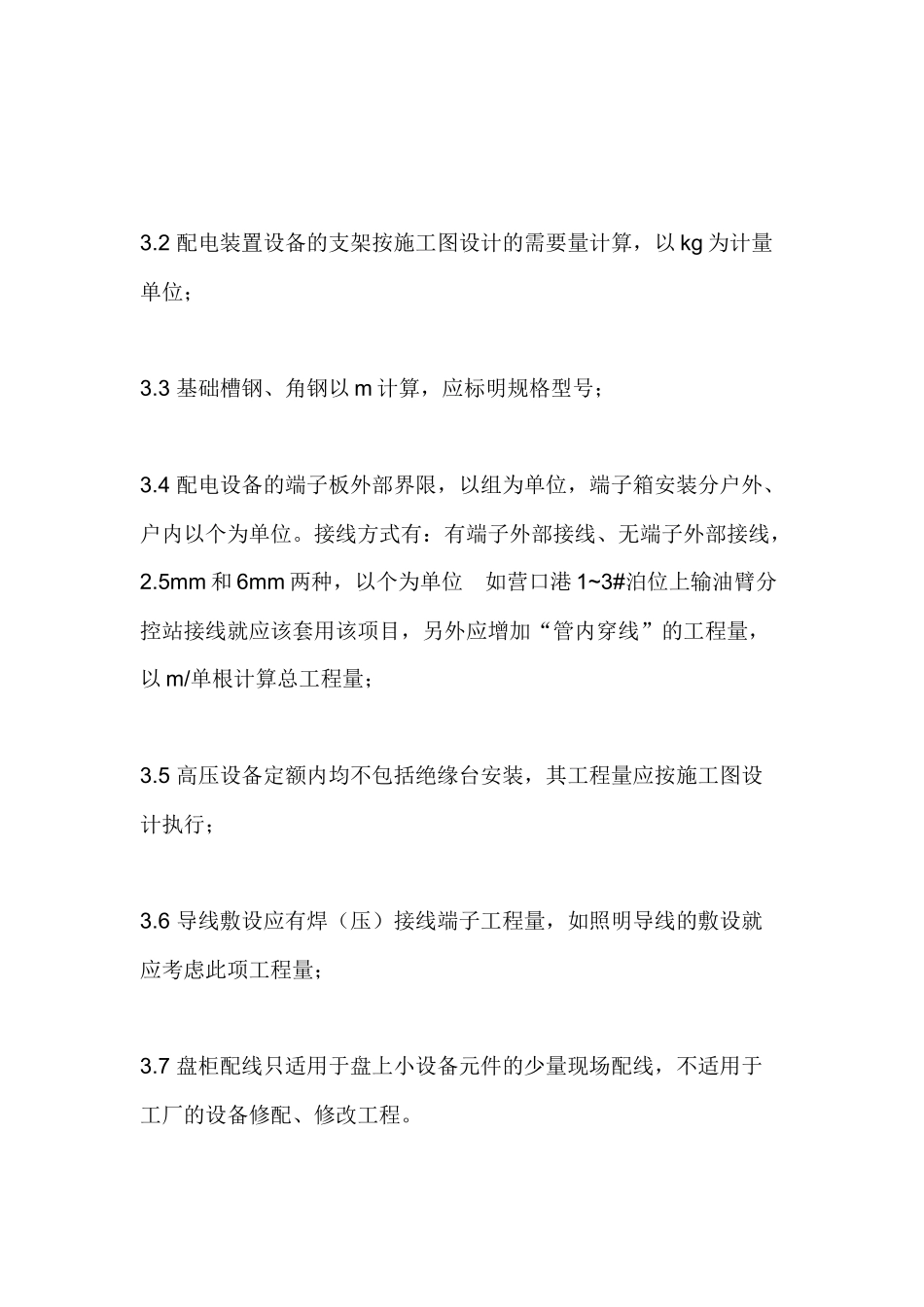

3、配电装置3
1包括断路器、接触器、互感器、避雷器、电抗器、电力电容器及电容器柜,以台为计量单位,隔离开关、熔断器以组为计量单位;3
2配电装置设备的支架按施工图设计的需要量计算,以kg为计量单位;3
3基础槽钢、角钢以m计算,应标明规格型号;3
4配电设备的端子板外部界限,以组为单位,端子箱安装分户外、户内以个为单位
接线方式有:有端子外部接线、无端子外部接线,2
5mm和6mm两种,以个为单位如营口港1~3#泊位上输油臂分控站接线就应该套用该项目,另外应增加“管内穿线”的工程量,以m/单根计算总工程量;3
5高压设备定额内均不包括绝缘台安装,其工程量应按施工图设计执行;3
6导线敷设应有焊(压)接线端子工程量,如照明导线的敷设就应考虑此项工程量;3
7盘柜配线只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修配、修改工程

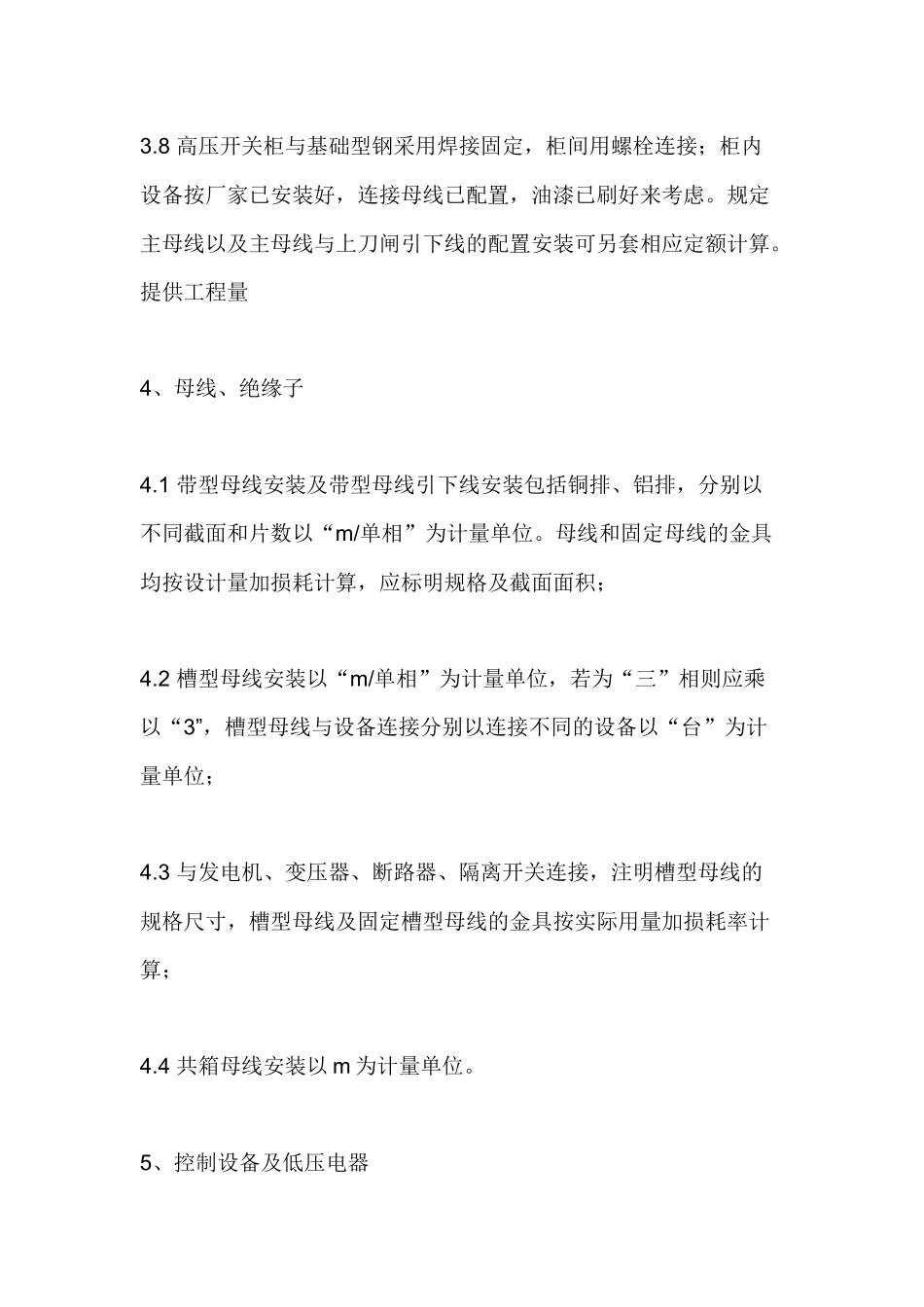

8高压开关柜与基础型钢采用焊接固定,柜间用螺栓连接;柜内设备按厂家已安装好,连接母线已配置,油漆已刷好来考虑
规定主母线以及主母线与上刀闸引下线的配置安装可另套相应定额计算
提供工程量4、母线、绝缘子4
1带型母线安装及带型母线引下线安装包括铜排、铝排,分别以不同截面和片数以“m/单相”为计量单位
母线和固定母线的金具均按设计量加损耗计算,应标明规格及截面面积;4
2槽型母线安装以“m/单相”为计量单位,若为“三”相则应乘以“3”,槽型母线与设备连接分别以连接不同
