习水县加益煤矿+1236m 2#运输石门揭 C12 煤层的防突专项措施习水县加益煤矿日期:2014 年 3 月 5 日会 审 栏职 务姓 名会 审 意 见签名及日期备 注安全副总安全矿长生产矿长机电矿长总工程师矿 长会审意见:+1236m 2#运输石门掘进揭 C12 煤层的防突专项措施加益煤矿为技改整合生产矿井,开拓方式为平硐+斜井的综合开拓方式,C12 煤层上部从下至上依次为 C8、C3、C2 煤层,与其他矿无矿界重叠
+1236m 2#运输石门巷道施工方位 318°,坡度 3‰,净宽 3
6m、净高 3
0m,净断面 9
88m2,水沟 0
4m²巷道掘进宽度 3
7m(茅口)、4
2m(煤系);高度 3
3m(茅口)、3
55m(煤系);掘进断面 11
36m²(茅口)、13
23m²(煤系);在掘进施工过程中根据设计和现场情况+1236m 2#运输石门掘进作业,将执行揭 C12 煤层防突措施工作

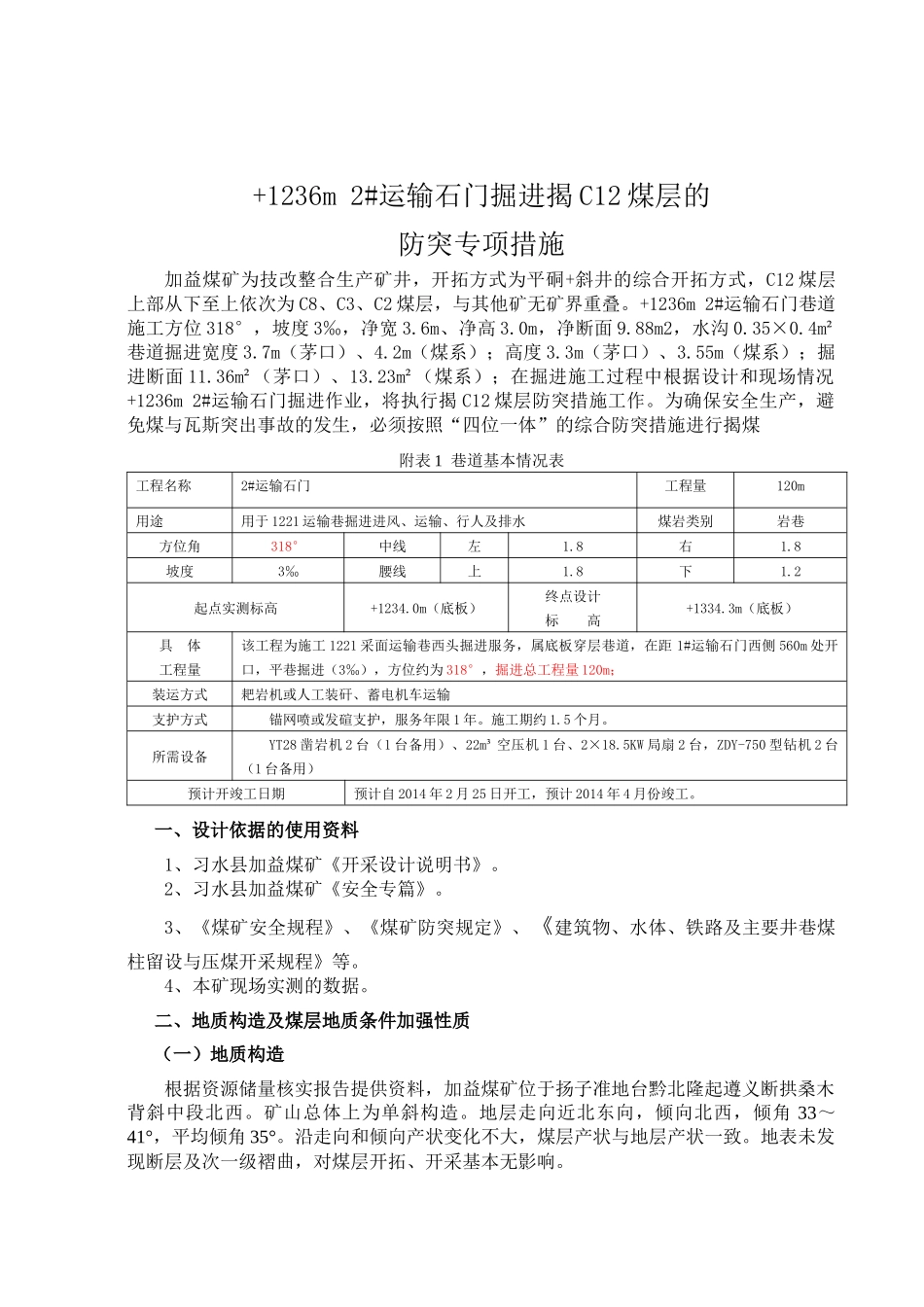

为确保安全生产,避免煤与瓦斯突出事故的发生,必须按照“四位一体”的综合防突措施进行揭煤附表 1 巷道基本情况表工程名称2#运输石门工程量120m用途用于 1221 运输巷掘进进风、运输、行人及排水煤岩类别岩巷方位角318°中线左1
8坡度3‰腰线上1
2起点实测标高+1234
0m(底板)终点设计标 高+1334
3m(底板)具 体工程量该工程为施工 1221 采面运输巷西头掘进服务,属底板穿层巷道,在距 1#运输石门西侧 560m 处开口,平巷掘进(3‰),方位约为 318°,掘进总工程量 120m; 装运方式耙岩机或人工装矸、蓄电机车运输支护方式锚网喷或发碹支护,服务年限 1 年
施工期约 1
所需设备YT28 凿岩机 2 台(1 台备用)、22m³ 空压机 1 台、2×18
5KW 局扇 2 台,ZDY-750 型钻机 2 台(1
