页脚内容 1施工方案报审表工程名称:萧县职教中心综合楼工程编号:致:安徽科创工程项目管理有限公司(监理单位)我方已根据施工合同的有关规定完成了萧县职教中心的石方开挖工程施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查

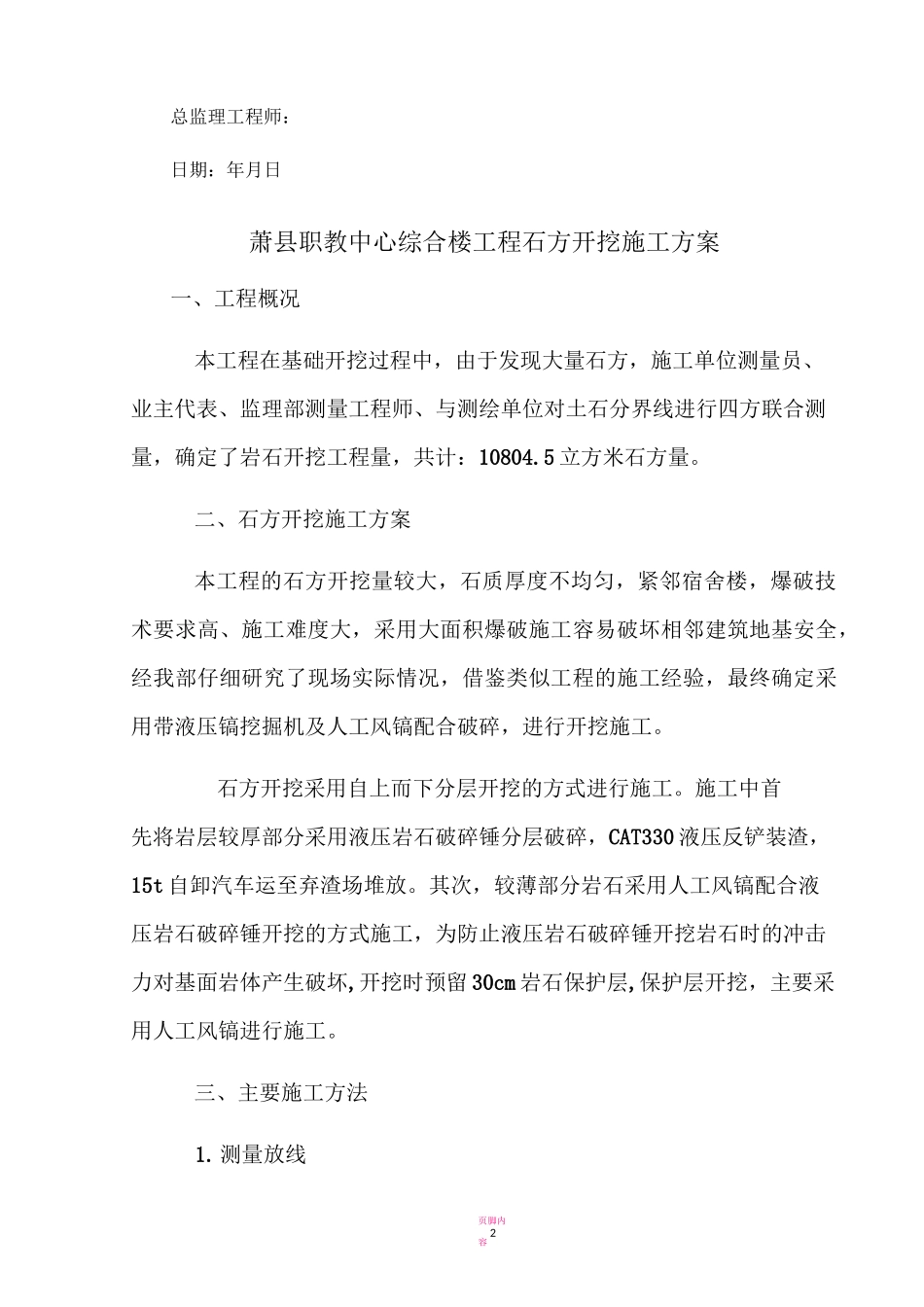

附:石方开挖施工方案承包单位(章):项目经理:日期:年月日专业监理工程师审查意见:专业监理工程师:日期:年月日总监理工程师审核意见:项目监理机构:页脚内容 2总监理工程师:日期:年月日萧县职教中心综合楼工程石方开挖施工方案一、工程概况本工程在基础开挖过程中,由于发现大量石方,施工单位测量员、业主代表、监理部测量工程师、与测绘单位对土石分界线进行四方联合测量,确定了岩石开挖工程量,共计:10804
5 立方米石方量
二、石方开挖施工方案本工程的石方开挖量较大,石质厚度不均匀,紧邻宿舍楼,爆破技术要求高、施工难度大,采用大面积爆破施工容易破坏相邻建筑地基安全,经我部仔细研究了现场实际情况,借鉴类似工程的施工经验,最终确定采用带液压镐挖掘机及人工风镐配合破碎,进行开挖施工
石方开挖采用自上而下分层开挖的方式进行施工
施工中首先将岩层较厚部分采用液压岩石破碎锤分层破碎,CAT330 液压反铲装渣,15t 自卸汽车运至弃渣场堆放
其次,较薄部分岩石采用人工风镐配合液压岩石破碎锤开挖的方式施工,为防止液压岩石破碎锤开挖岩石时的冲击力对基面岩体产生破坏,开挖时预留 30cm 岩石保护层,保护层开挖,主要采用人工风镐进行施工
三、主要施工方法1

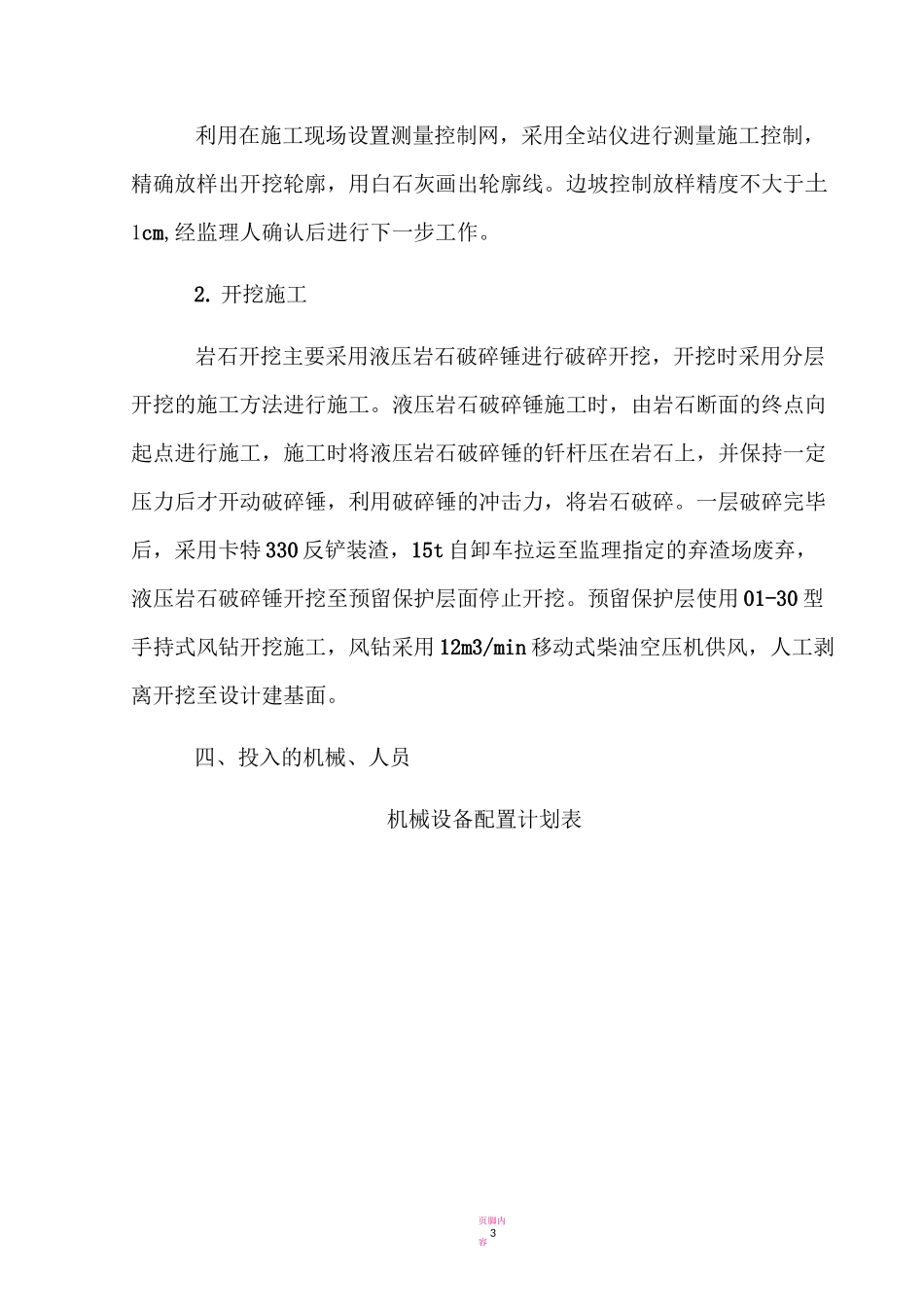

测量放线页脚内容 3利用在施工现场设置测量控制网,采用全站仪进行测量施工控制,精确放样出开挖轮廓,用白石灰画出轮廓线
边坡控制放样精度不大于土1cm,经监理人确认后进行下一步工作
开挖施工岩石开挖主要采用液压岩石破碎锤进行破碎开挖,开挖时采用分层开挖的施工方法进行施工
液压岩石破碎锤施工时,由岩石断面的终点向起点进行
