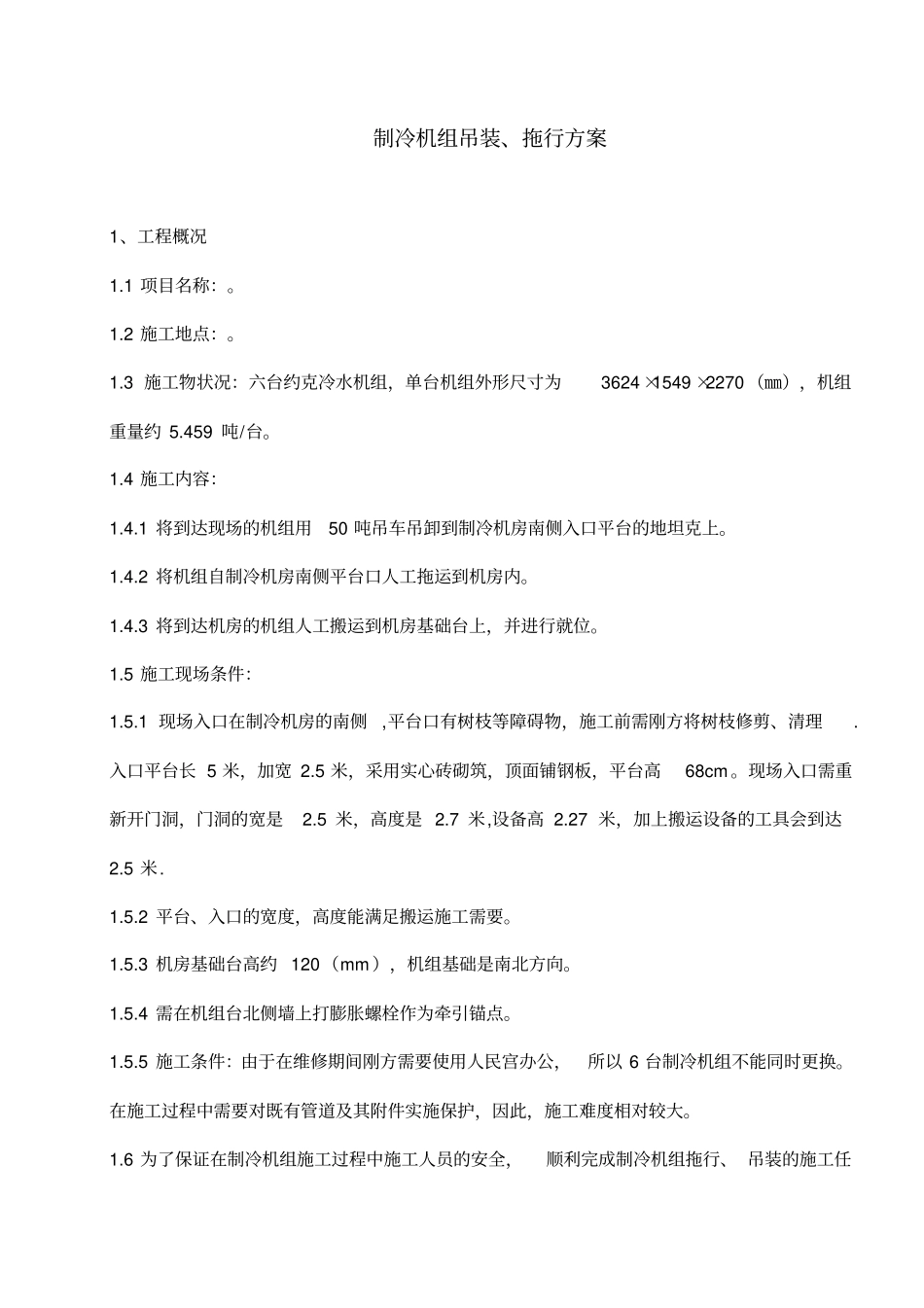

制冷机组吊装、拖行方案1、工程概况1
1 项目名称:
2 施工地点:
3 施工物状况:六台约克冷水机组,单台机组外形尺寸为3624 ×1549 ×2270 (㎜),机组重量约 5
459 吨/台
4 施工内容:1
1 将到达现场的机组用50 吨吊车吊卸到制冷机房南侧入口平台的地坦克上
2 将机组自制冷机房南侧平台口人工拖运到机房内
3 将到达机房的机组人工搬运到机房基础台上,并进行就位
5 施工现场条件:1
1 现场入口在制冷机房的南侧,平台口有树枝等障碍物,施工前需刚方将树枝修剪、清理
入口平台长 5 米,加宽 2
5 米,采用实心砖砌筑,顶面铺钢板,平台高68cm
现场入口需重新开门洞,门洞的宽是2
5 米,高度是 2
7 米,设备高 2
27 米,加上搬运设备的工具会到达2
2 平台、入口的宽度,高度能满足搬运施工需要
3 机房基础台高约 120(mm ),机组基础是南北方向
4 需在机组台北侧墙上打膨胀螺栓作为牵引锚点
5 施工条件:由于在维修期间刚方需要使用人民宫办公,所以 6 台制冷机组不能同时更换
在施工过程中需要对既有管道及其附件实施保护,因此,施工难度相对较大
6 为了保证在制冷机组施工过程中施工人员的安全,顺利完成制冷机组拖行、 吊装的施工任务,特编制本方案

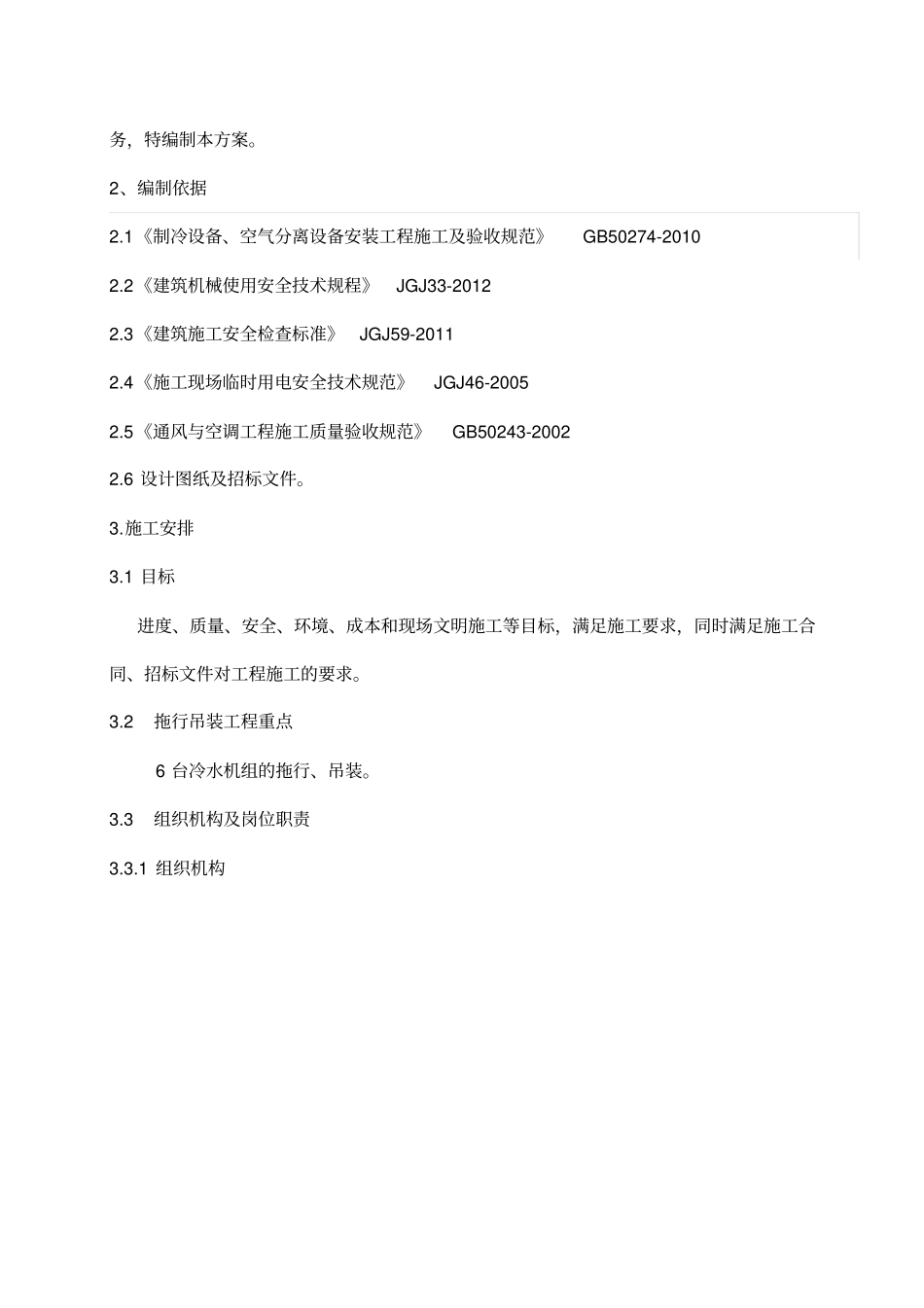

2、编制依据2
1《制冷设备、空气分离设备安装工程施工及验收规范》GB50274-20102
2《建筑机械使用安全技术规程》JGJ33-2012 2
3《建筑施工安全检查标准》JGJ59-2011 2
4《施工现场临时用电安全技术规范》JGJ46-2005 2
5《通风与空调工程施工质量验收规范》GB50243-2002 2
6 设计图纸及招标文件

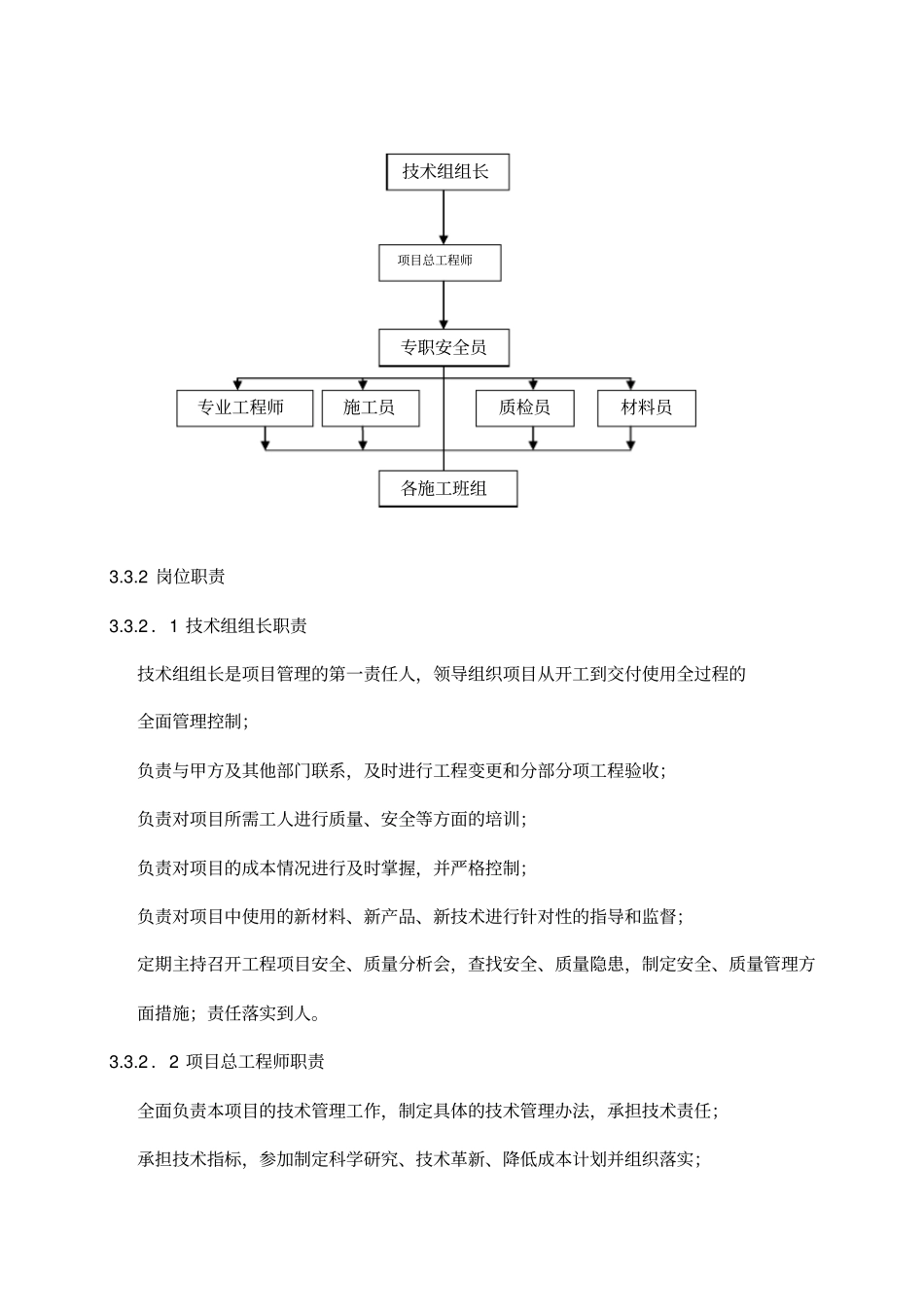

1 目标进度、质量、安全、环境、成本和现场文明施
