第一部分 施工组织设计第一章 工程概况及现场条件一、护岸工程概况本次黑臭河道整治工程包括四条河道,分别为:xxx、xxxx、xxxx护岸工程概况如下表所示:序号河道名称河道长度护岸形式护岸长度备注1xxx1629 米圆木桩+绿化砼3069 米新场镇2xxx2053
69 米圆木桩+绿化砼3351 米新场镇现状利用714 米新场镇3xxx1186 米圆木桩+绿化砼2315 米航头镇4xxx594 米圆木桩+绿化砼1145 米航头镇二、截污管道概况xxx:开槽埋管 DN300PVC 加筋管 696 米,600*600mm 窨井 37 座
倒虹管 25 米,DN300HDPE 双壁缠绕管,1000*1000mm 倒虹井 2 座
xxx:开槽埋管 DN300PVC 加筋管 1031 米,600*600mm 窨井 52 座
倒虹管 70 米,DN300HDPE 双壁缠绕管,1000*1000mm 倒虹井 4 座
三、现场条件3
1、交通条件本工程道路交通条件较好,xx 公路、xx 路及 xx 耕路可以利用,xx镇有 xxx 公路、xxx 公路等可以利用

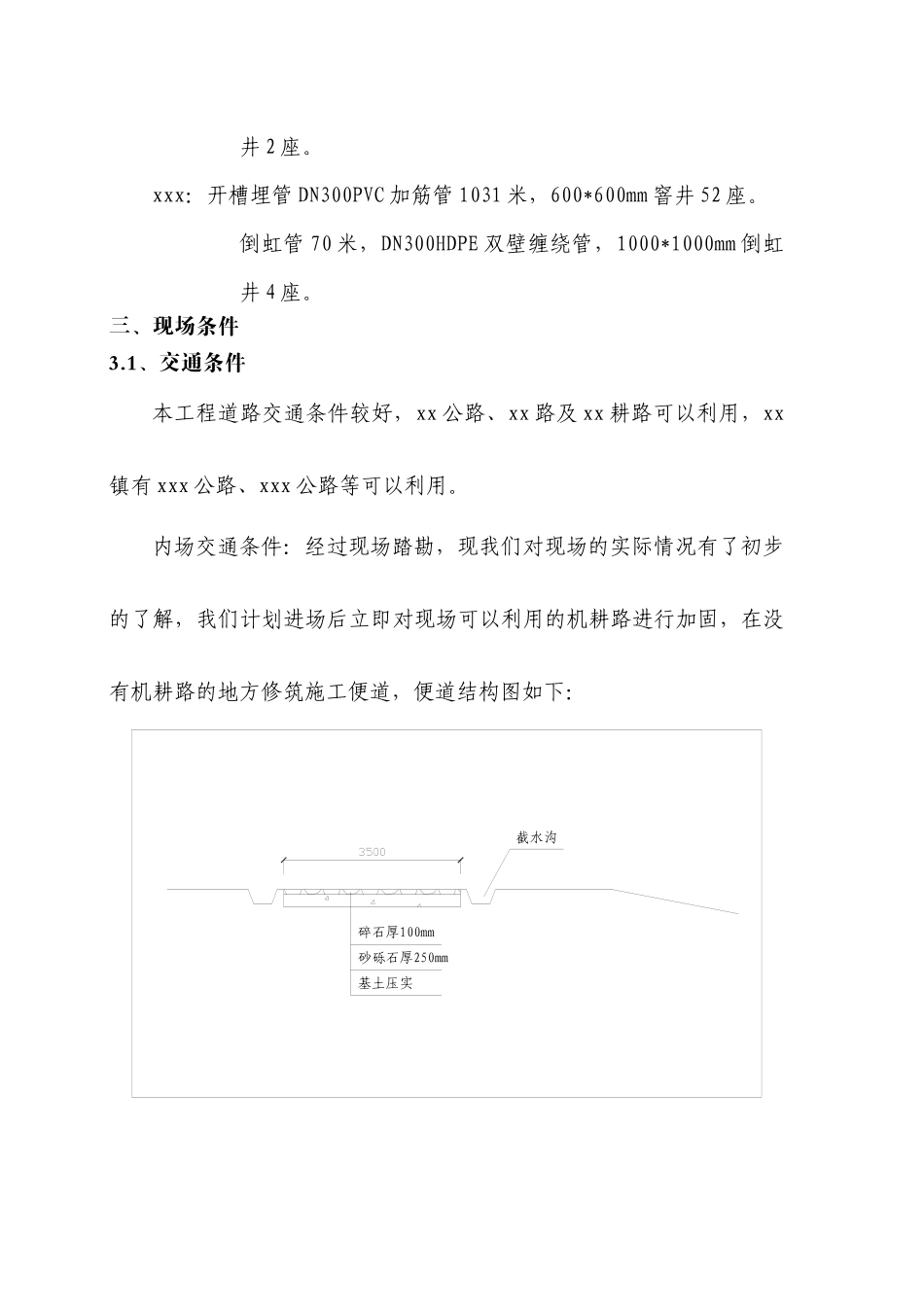

内场交通条件:经过现场踏勘,现我们对现场的实际情况有了初步的了解,我们计划进场后立即对现场可以利用的机耕路进行加固,在没有机耕路的地方修筑施工便道,便道结构图如下:截水沟砂砾石厚250mm碎石厚100mm基土压实3
2、临时设施搭设条件施工管理项目部我们拟搭建在 xx 镇,位于 xx 东路和 xxx 交叉处,该处有一块空地,我们将立即联系当地政府,做好前期协调工作
3、弃土场(排泥场)条件本工程将产生大量的弃土,我们在已与当地政府进行了沟通并达成共识,当地政府也将积极配合我们并提供该地区地势低洼段以供堆土
4、施工围堰本工程计划施工方式如下,将要整治的河道两端修筑木桩拦河坝,再将水位降至 2
50 米以下 20cm 左右,然后
