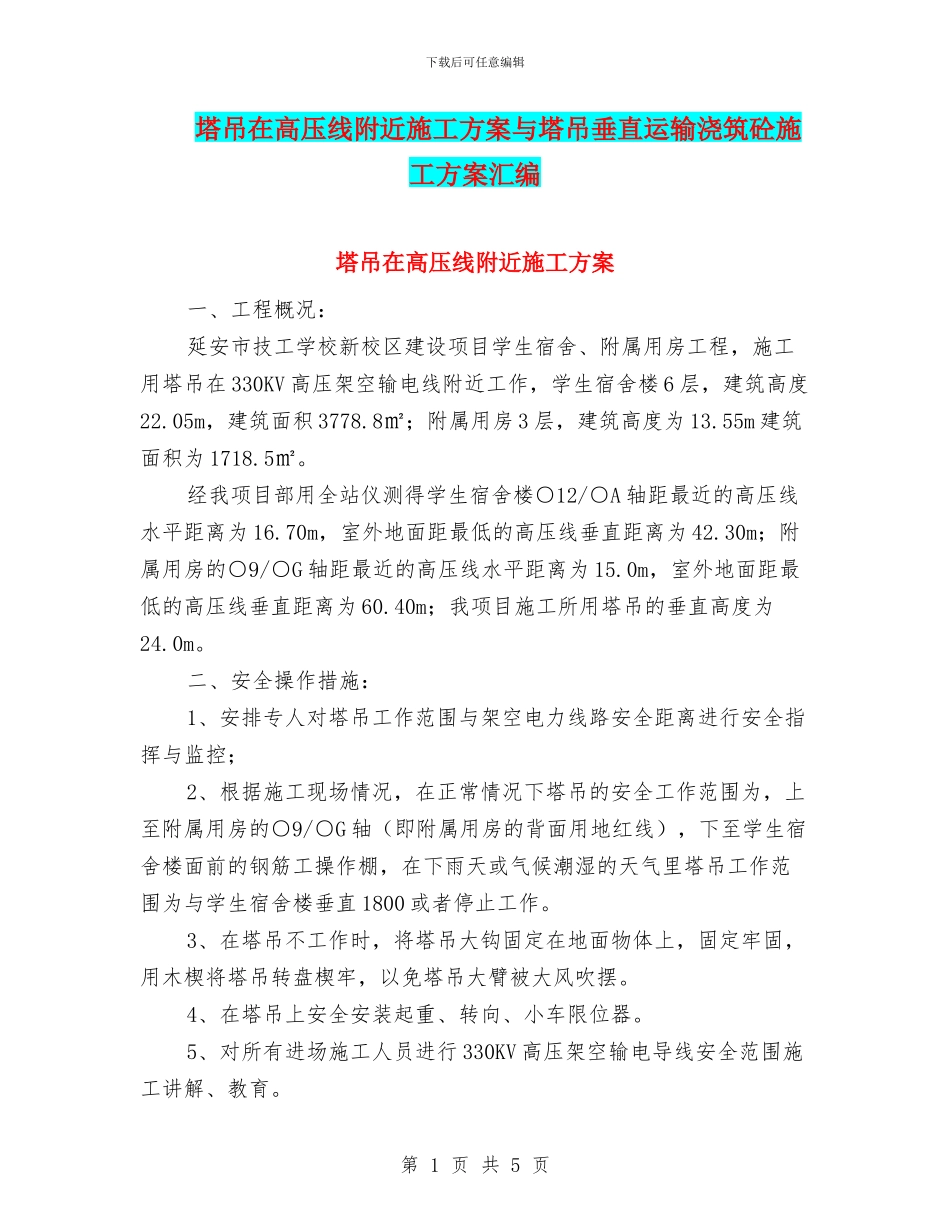

下载后可任意编辑塔吊在高压线附近施工方案与塔吊垂直运输浇筑砼施工方案汇编塔吊在高压线附近施工方案一、工程概况:延安市技工学校新校区建设项目学生宿舍、附属用房工程,施工用塔吊在 330KV 高压架空输电线附近工作,学生宿舍楼 6 层,建筑高度22
05m,建筑面积 3778
8㎡;附属用房 3 层,建筑高度为 13
55m 建筑面积为 1718
经我项目部用全站仪测得学生宿舍楼○12/○A 轴距最近的高压线水平距离为 16
70m,室外地面距最低的高压线垂直距离为 42
30m;附属用房的○9/○G 轴距最近的高压线水平距离为 15
0m,室外地面距最低的高压线垂直距离为 60
40m;我项目施工所用塔吊的垂直高度为24
二、安全操作措施:1、安排专人对塔吊工作范围与架空电力线路安全距离进行安全指挥与监控;2、根据施工现场情况,在正常情况下塔吊的安全工作范围为,上至附属用房的○9/○G 轴(即附属用房的背面用地红线),下至学生宿舍楼面前的钢筋工操作棚,在下雨天或气候潮湿的天气里塔吊工作范围为与学生宿舍楼垂直 1800 或者停止工作
3、在塔吊不工作时,将塔吊大钩固定在地面物体上,固定牢固,用木楔将塔吊转盘楔牢,以免塔吊大臂被大风吹摆
4、在塔吊上安全安装起重、转向、小车限位器
5、对所有进场施工人员进行 330KV 高压架空输电导线安全范围施工讲解、教育
第 1 页 共 5 页下载后可任意编辑延安治平集团建筑安装有限公司技工学校新校区建设项目部2024 年 4 月 2 日第 2 页 共 5 页下载后可任意编辑塔吊垂直运输浇筑砼施工方案项目部对主体施工各道工序以及劳动力组织进行大规模调整
本方案的确立受约于三个因素:一是浇筑的可作业时间受环保局文件规定的限制,可作业时间安排在上午的 6:00-23:00,共 17 个小时的时间内;二是实际浇筑工程量与垂直运输每斗砼从
