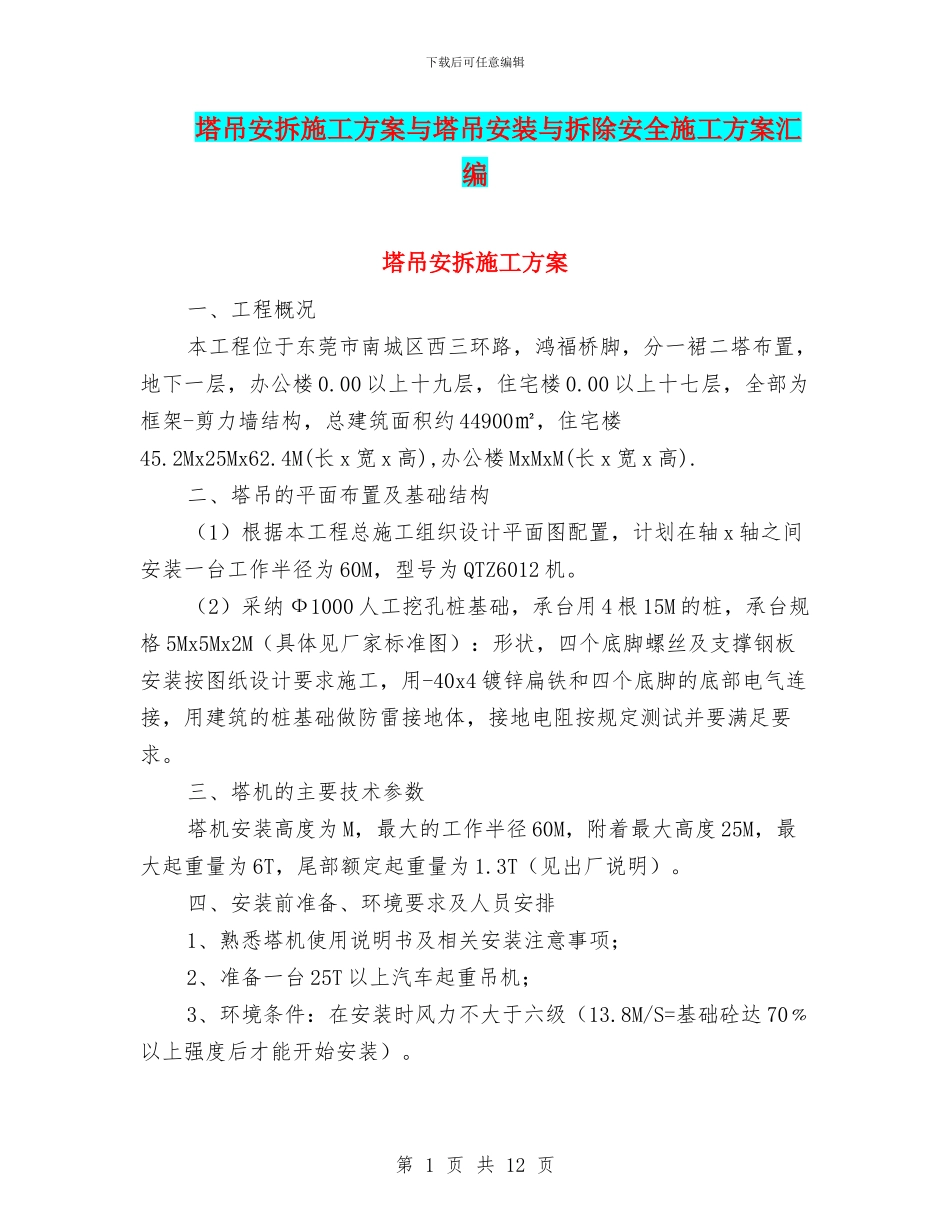

下载后可任意编辑塔吊安拆施工方案与塔吊安装与拆除安全施工方案汇编塔吊安拆施工方案一、工程概况本工程位于东莞市南城区西三环路,鸿福桥脚,分一裙二塔布置,地下一层,办公楼 0
00 以上十九层,住宅楼 0
00 以上十七层,全部为框架-剪力墙结构,总建筑面积约 44900㎡,住宅楼45
2Mx25Mx62
4M(长 x 宽 x 高),办公楼 MxMxM(长 x 宽 x 高)
二、塔吊的平面布置及基础结构(1)根据本工程总施工组织设计平面图配置,计划在轴 x 轴之间安装一台工作半径为 60M,型号为 QTZ6012 机
(2)采纳 Ф1000 人工挖孔桩基础,承台用 4 根 15M 的桩,承台规格 5Mx5Mx2M(具体见厂家标准图):形状,四个底脚螺丝及支撑钢板安装按图纸设计要求施工,用-40x4 镀锌扁铁和四个底脚的底部电气连接,用建筑的桩基础做防雷接地体,接地电阻按规定测试并要满足要求
三、塔机的主要技术参数塔机安装高度为 M,最大的工作半径 60M,附着最大高度 25M,最大起重量为 6T,尾部额定起重量为 1
3T(见出厂说明)
四、安装前准备、环境要求及人员安排1、熟悉塔机使用说明书及相关安装注意事项;2、准备一台 25T 以上汽车起重吊机;3、环境条件:在安装时风力不大于六级(13
8M/S=基础砼达 70﹪以上强度后才能开始安装)
第 1 页 共 12 页下载后可任意编辑4、安装人员:指挥 2 人,起重及吊装人员 4-6 人,电工 1 人,吊车司机 1 人;5、安装操作人员必须持有效操作证工作,在安装过程中必须注意安全,戴好安全帽
五、安装步骤1、安装基础支架:把基础地脚螺母旋出,清理定位钢板上的砼及其它杂物,然后把基础节架安装在地脚螺栓上并将螺母拧紧涂上防锈漆

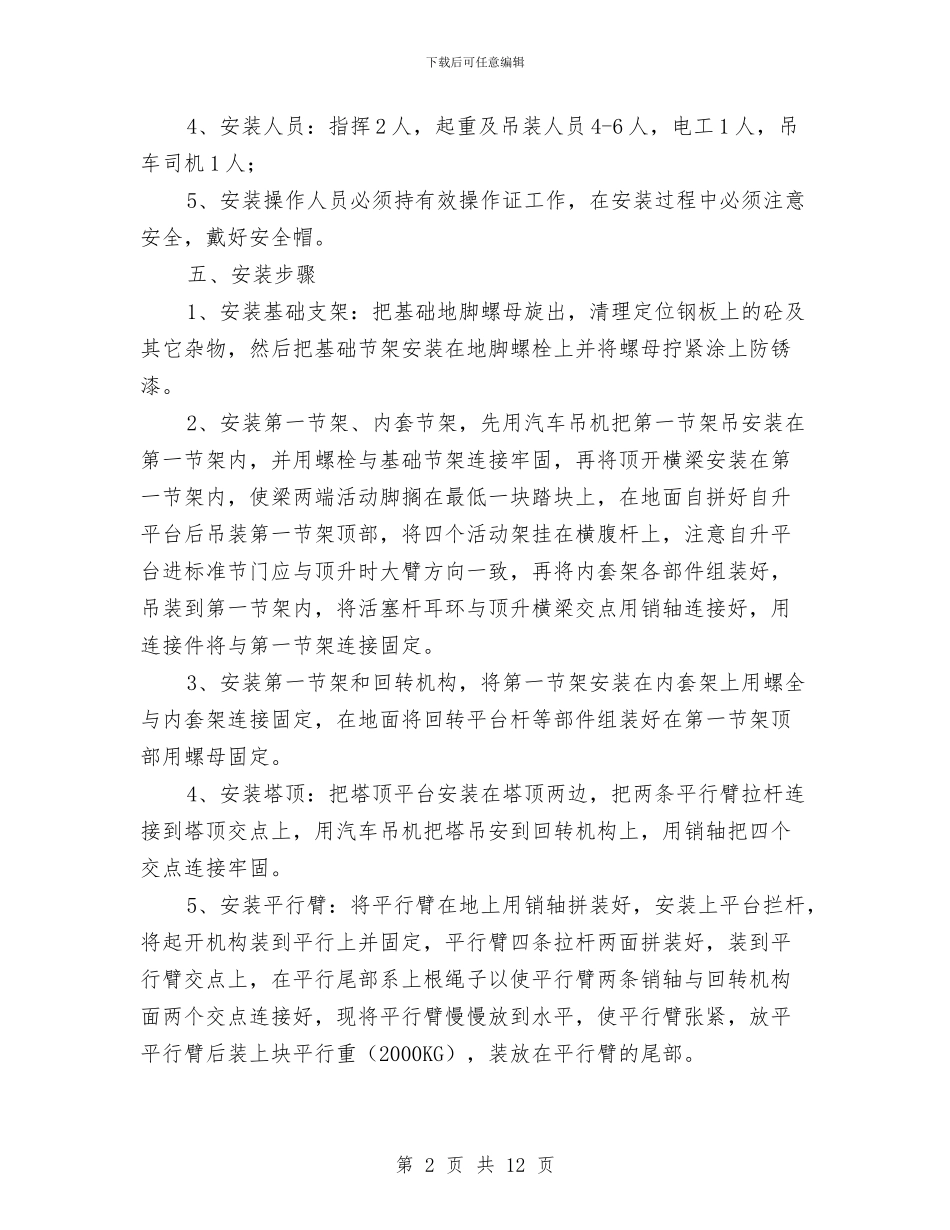

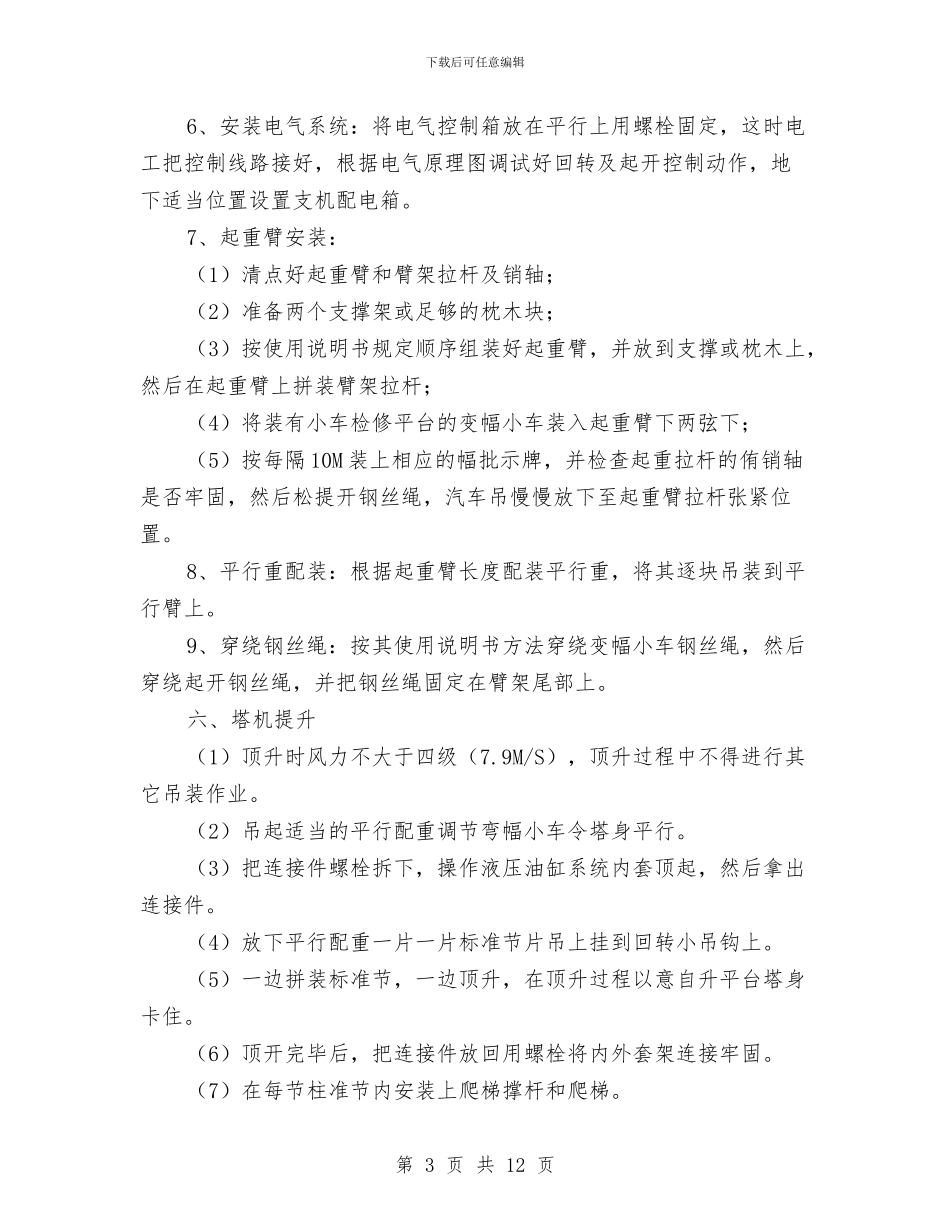

2、安装第一节架、内套节架,先用汽车吊机把第一节架吊安装在第一节架内,并用螺栓与基础节架连接牢固,再将
