电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

下水道工程施工组织设计VIP免费

下水道工程施工组织设计_第1页
1/27
下水道工程施工组织设计_第2页
2/27
下水道工程施工组织设计_第3页
3/27

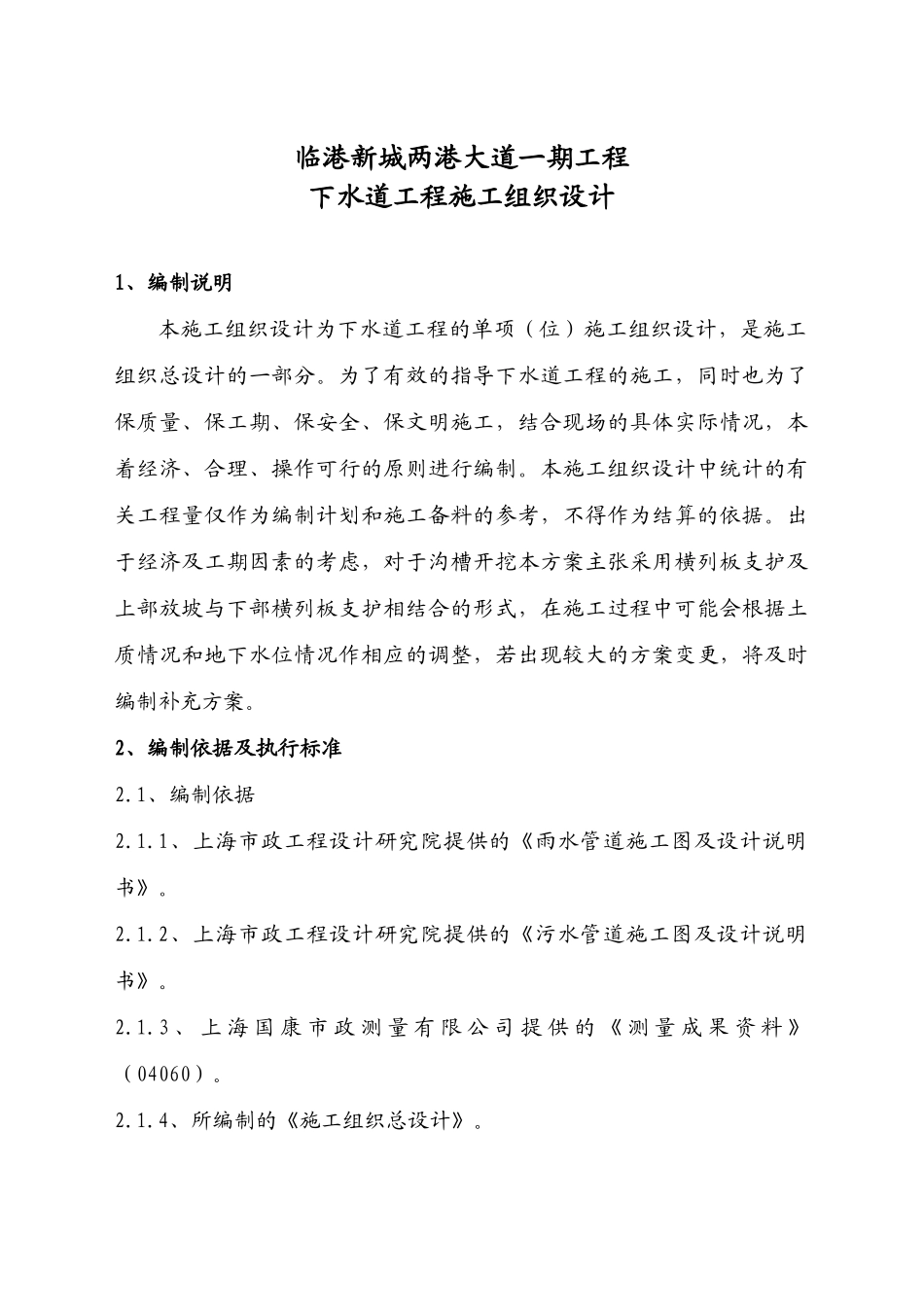

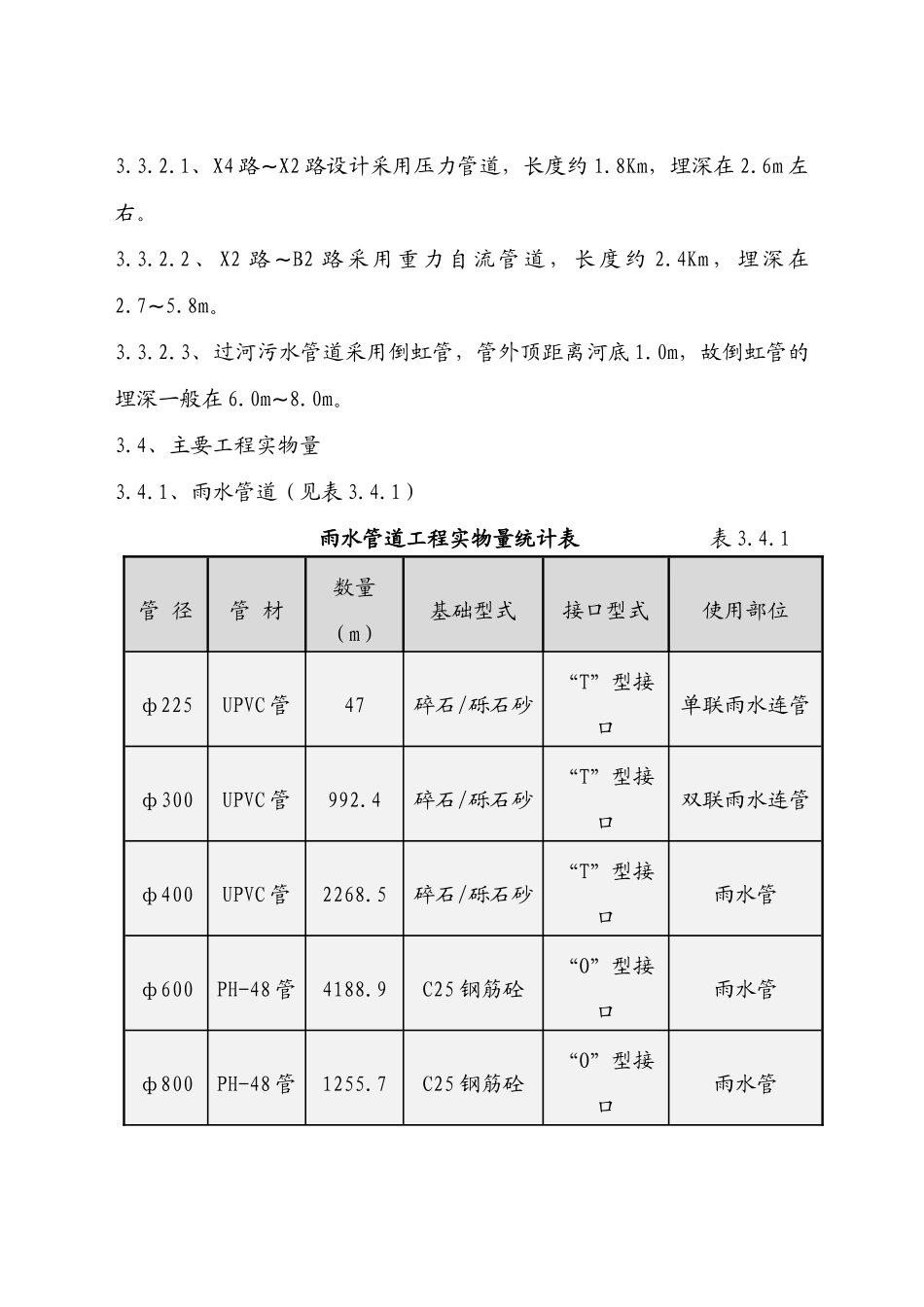

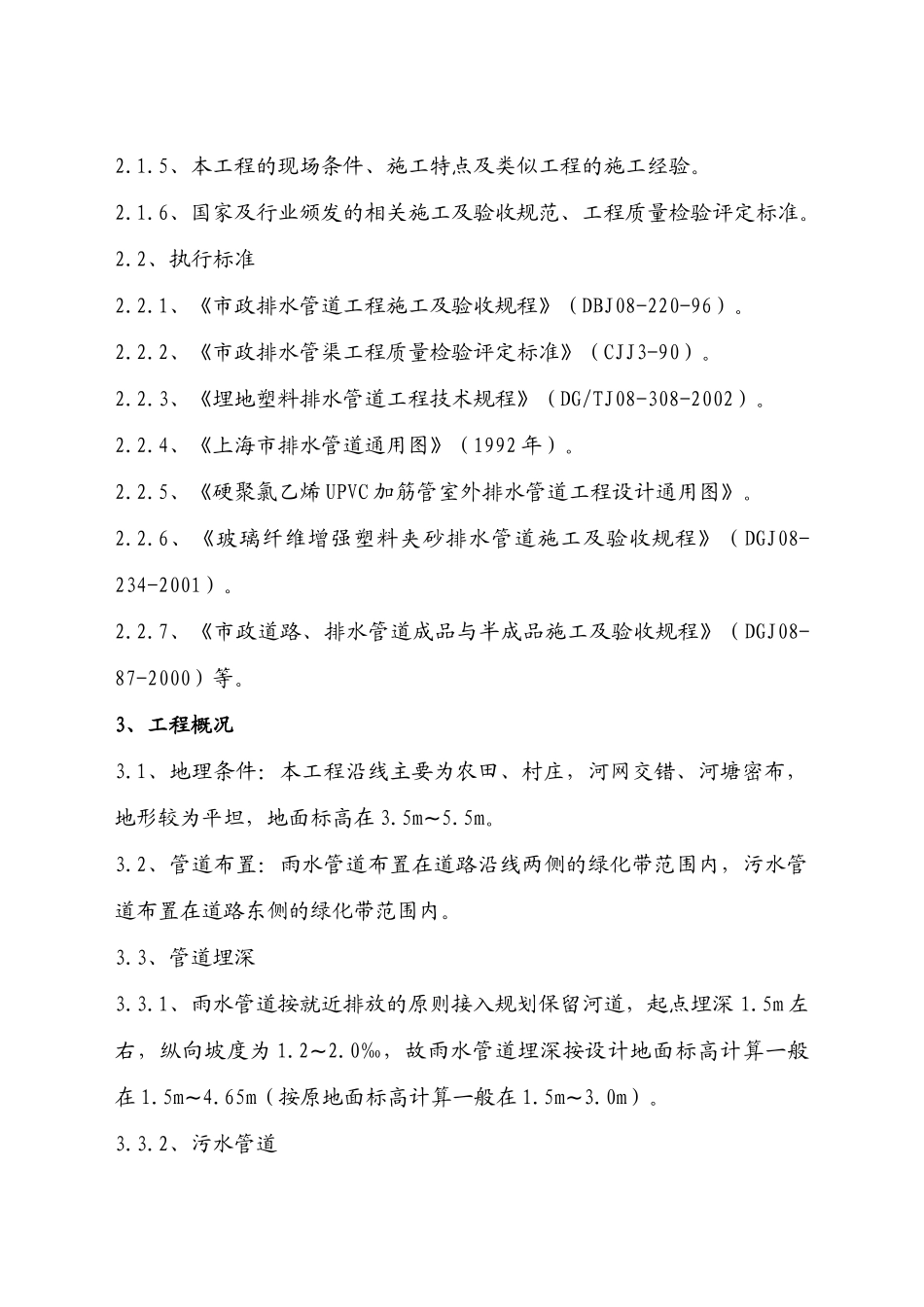

临港新城两港大道一期工程下水道工程施工组织设计1、编制说明本施工组织设计为下水道工程的单项(位)施工组织设计,是施工组织总设计的一部分。为了有效的指导下水道工程的施工,同时也为了保质量、保工期、保安全、保文明施工,结合现场的具体实际情况,本着经济、合理、操作可行的原则进行编制。本施工组织设计中统计的有关工程量仅作为编制计划和施工备料的参考,不得作为结算的依据。出于经济及工期因素的考虑,对于沟槽开挖本方案主张采用横列板支护及上部放坡与下部横列板支护相结合的形式,在施工过程中可能会根据土质情况和地下水位情况作相应的调整,若出现较大的方案变更,将及时编制补充方案。2、编制依据及执行标准2.1、编制依据2.1.1、上海市政工程设计研究院提供的《雨水管道施工图及设计说明书》。2.1.2、上海市政工程设计研究院提供的《污水管道施工图及设计说明书》。2.1.3 、 上 海 国 康 市 政 测 量 有 限 公 司 提 供 的 《 测 量 成 果 资 料 》(04060)。2.1.4、所编制的《施工组织总设计》。2.1.5、本工程的现场条件、施工特点及类似工程的施工经验。2.1.6、国家及行业颁发的相关施工及验收规范、工程质量检验评定标准。2.2、执行标准2.2.1、《市政排水管道工程施工及验收规程》(DBJ08-220-96)。2.2.2、《市政排水管渠工程质量检验评定标准》(CJJ3-90)。2.2.3、《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)。2.2.4、《上海市排水管道通用图》(1992 年)。2.2.5、《硬聚氯乙烯 UPVC 加筋管室外排水管道工程设计通用图》。2.2.6、《玻璃纤维增强塑料夹砂排水管道施工及验收规程》(DGJ08-234-2001)。2.2.7、《市政道路、排水管道成品与半成品施工及验收规程》(DGJ08-87-2000)等。3、工程概况3.1、地理条件:本工程沿线主要为农田、村庄,河网交错、河塘密布,地形较为平坦,地面标高在 3.5m~5.5m。3.2、管道布置:雨水管道布置在道路沿线两侧的绿化带范围内,污水管道布置在道路东侧的绿化带范围内。3.3、管道埋深3.3.1、雨水管道按就近排放的原则接入规划保留河道,起点埋深 1.5m 左右,纵向坡度为 1.2~2.0‰,故雨水管道埋深按设计地面标高计算一般在 1.5m~4.65m(按原地面标高计算一般在 1.5m~3.0m)。3.3.2、污水管道3.3.2.1、X4 路~X2 路设计采用压力管道,长度约 1.8Km,埋深在 2.6m 左右。3.3.2.2 、 X2 路 ~B2 路 采 用 重 力 自 流 管 道...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

下水道工程施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
