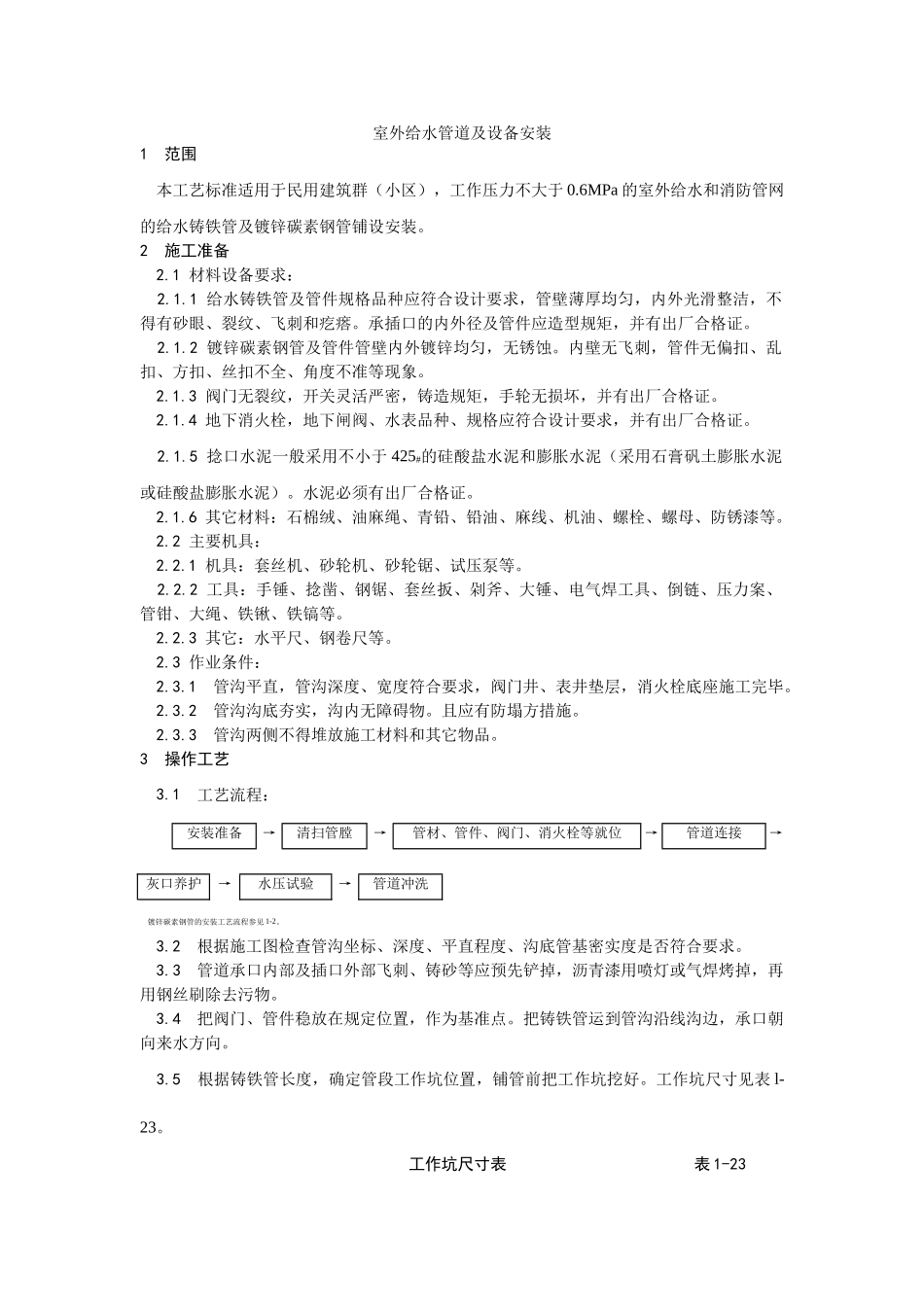

室外给水管道及设备安装1 范围 本工艺标准适用于民用建筑群(小区),工作压力不大于 0
6MPa 的室外给水和消防管网的给水铸铁管及镀锌碳素钢管铺设安装
2 施工准备 2
1 材料设备要求: 2
1 给水铸铁管及管件规格品种应符合设计要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、飞刺和疙瘩
承插口的内外径及管件应造型规矩,并有出厂合格证
2 镀锌碳素钢管及管件管壁内外镀锌均匀,无锈蚀
内壁无飞刺,管件无偏扣、乱扣、方扣、丝扣不全、角度不准等现象
3 阀门无裂纹,开关灵活严密,铸造规矩,手轮无损坏,并有出厂合格证
4 地下消火栓,地下闸阀、水表品种、规格应符合设计要求,并有出厂合格证
5 捻口水泥一般采用不小于 425#的硅酸盐水泥和膨胀水泥(采用石膏矾土膨胀水泥或硅酸盐膨胀水泥)
水泥必须有出厂合格证
6 其它材料:石棉绒、油麻绳、青铅、铅油、麻线、机油、螺栓、螺母、防锈漆等
2 主要机具: 2
1 机具:套丝机、砂轮机、砂轮锯、试压泵等
2 工具:手锤、捻凿、钢锯、套丝扳、剁斧、大锤、电气焊工具、倒链、压力案、管钳、大绳、铁锹、铁镐等
3 其它:水平尺、钢卷尺等
3 作业条件: 2

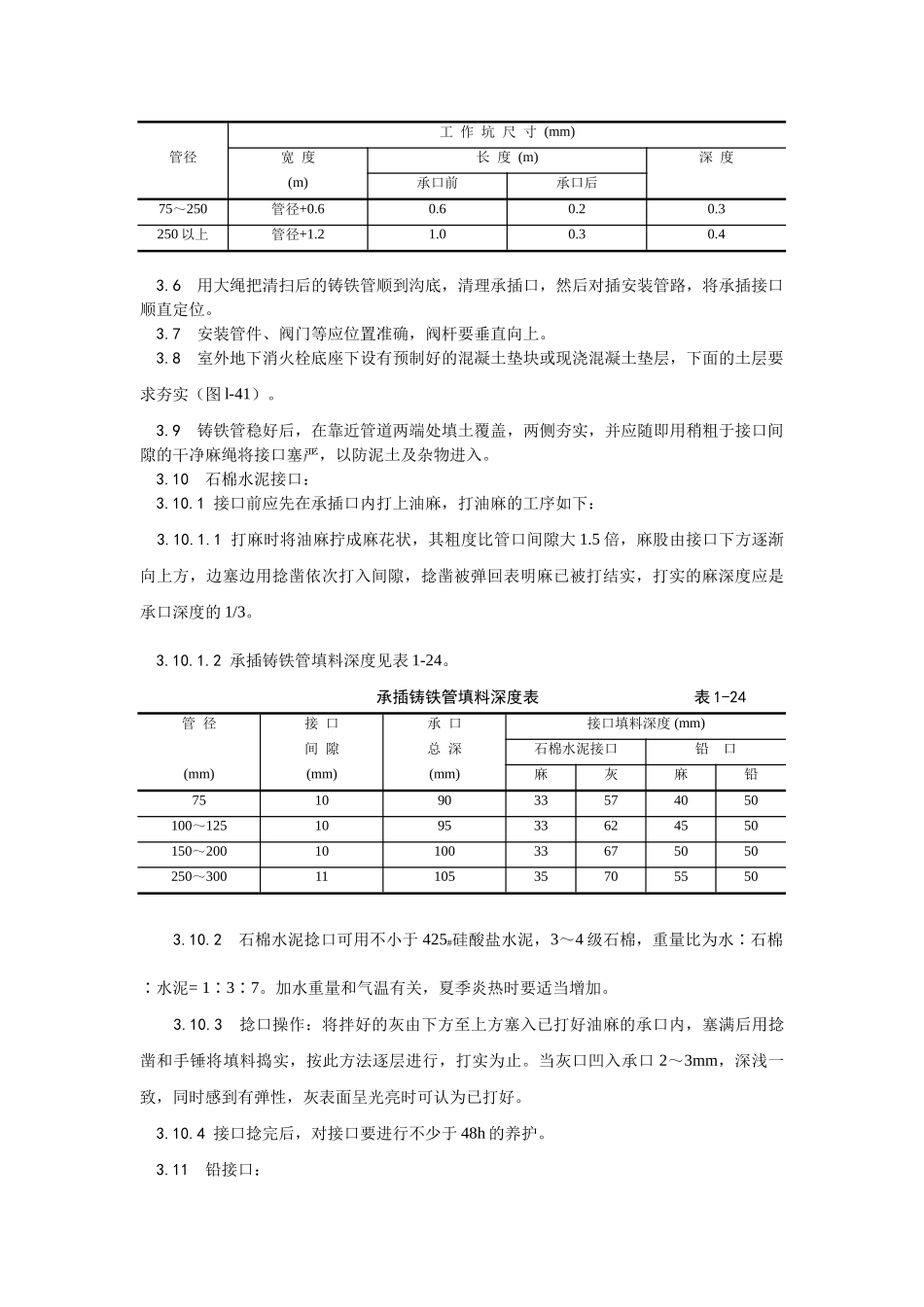

1 管沟平直,管沟深度、宽度符合要求,阀门井、表井垫层,消火栓底座施工完毕
2 管沟沟底夯实,沟内无障碍物
且应有防塌方措施
3 管沟两侧不得堆放施工材料和其它物品
3 操作工艺 3

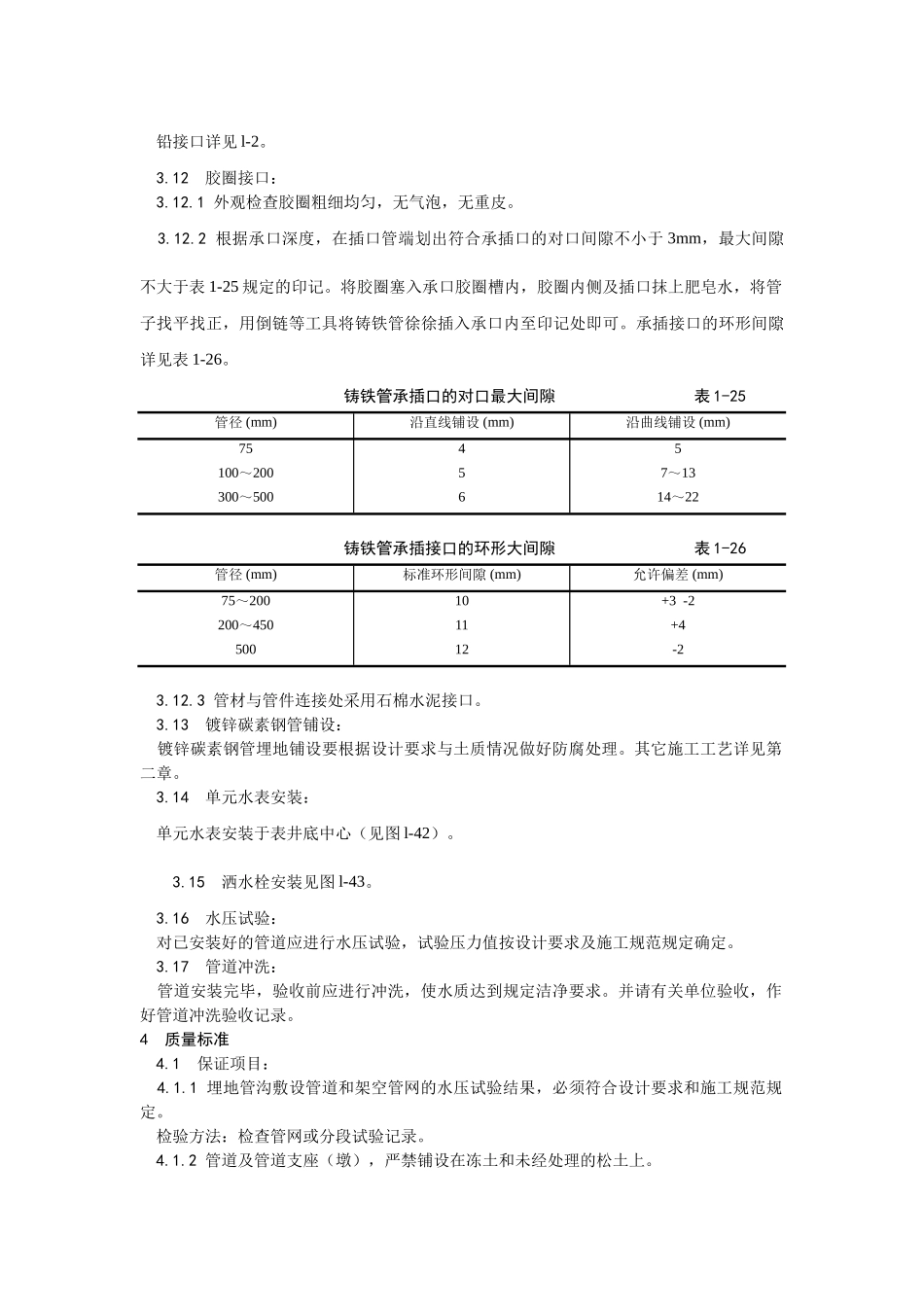

1 工艺流程:安装准备→清扫管膛→管材、管件、阀门、消火栓等就位→管道连接→灰口养护→水压试验→管道冲洗 镀锌碳素钢管的安装工艺流程参见 1-2
2 根据施工图检查管沟坐标、深度、平直程度、沟底管基密实度是否符合要求
3 管道承口内部及插口外部飞刺、铸砂等应预先铲掉,沥青漆用喷灯或气
