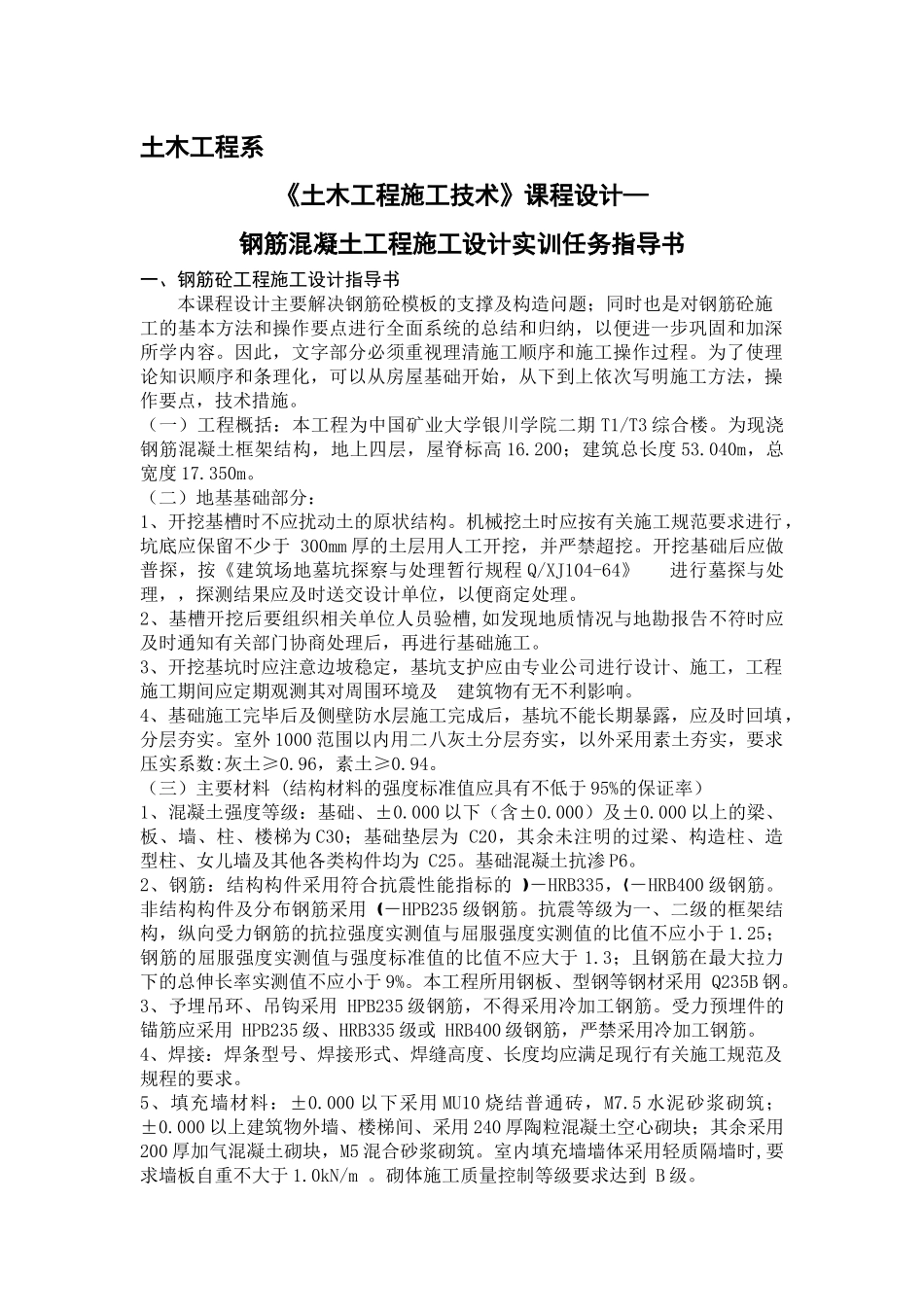

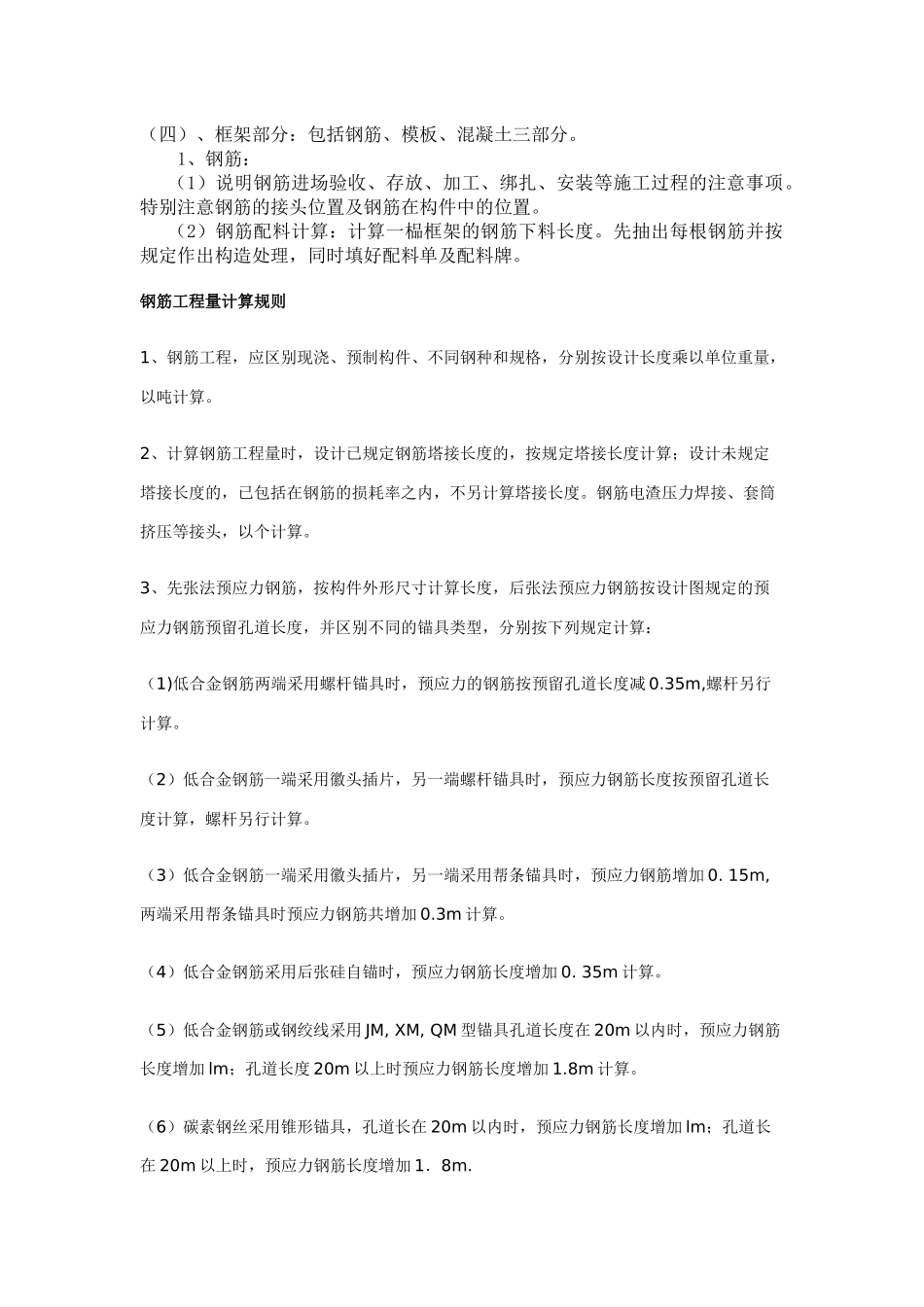

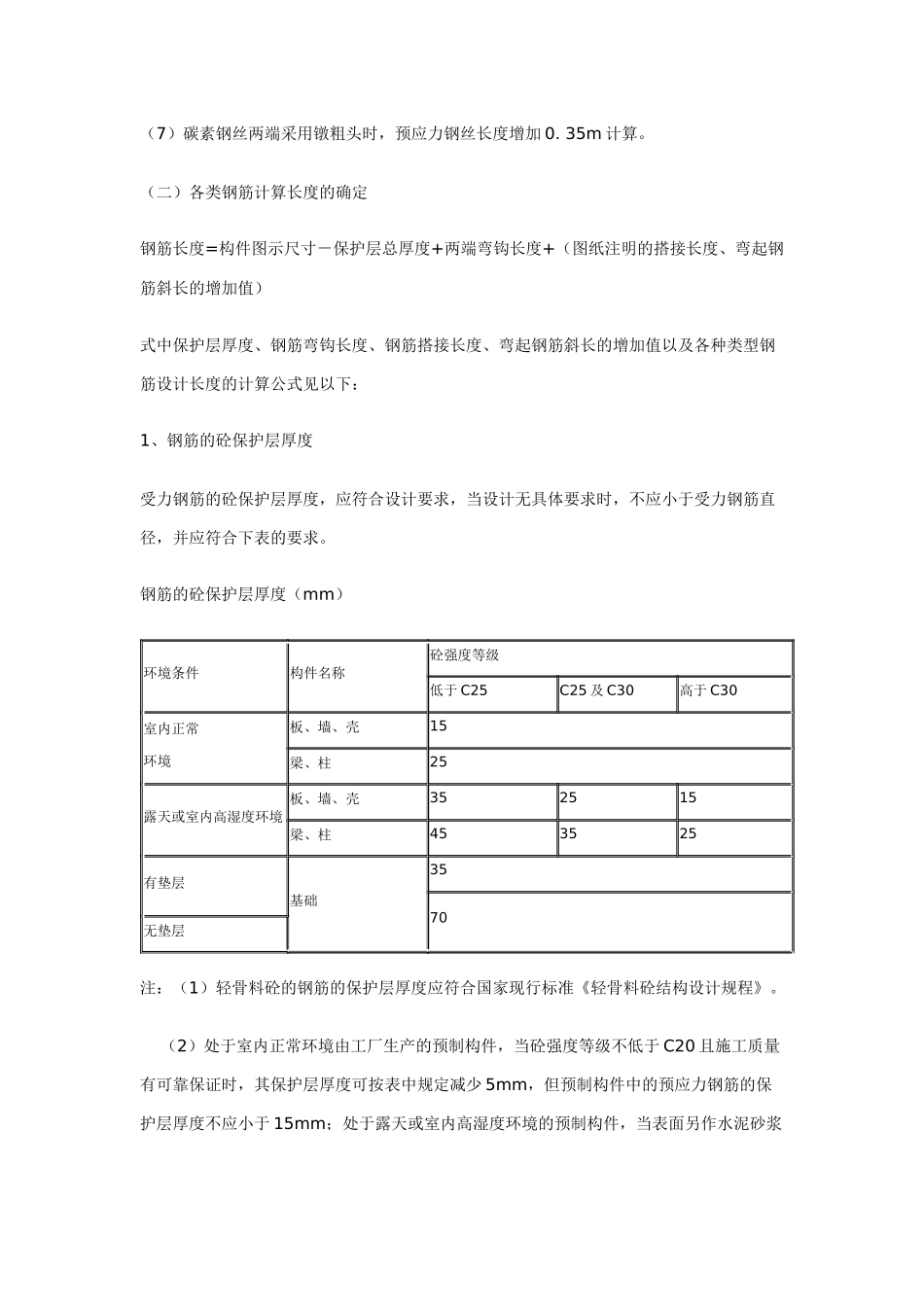

土木工程系《土木工程施工技术》课程设计—钢筋混凝土工程施工设计实训任务指导书一、钢筋砼工程施工设计指导书 本课程设计主要解决钢筋砼模板的支撑及构造问题;同时也是对钢筋砼施工的基本方法和操作要点进行全面系统的总结和归纳,以便进一步巩固和加深所学内容
因此,文字部分必须重视理清施工顺序和施工操作过程
为了使理论知识顺序和条理化,可以从房屋基础开始,从下到上依次写明施工方法,操作要点,技术措施
(一)工程概括:本工程为中国矿业大学银川学院二期 T1/T3 综合楼
为现浇钢筋混凝土框架结构,地上四层,屋脊标高 16
200;建筑总长度 53
040m,总宽度 17
(二)地基基础部分:1、开挖基槽时不应扰动土的原状结构
机械挖土时应按有关施工规范要求进行,坑底应保留不少于 300mm 厚的土层用人工开挖,并严禁超挖
开挖基础后应做普探,按《建筑场地墓坑探察与处理暂行规程 Q/XJ104-64》 进行墓探与处理,,探测结果应及时送交设计单位,以便商定处理
2、基槽开挖后要组织相关单位人员验槽,如发现地质情况与地勘报告不符时应及时通知有关部门协商处理后,再进行基础施工
3、开挖基坑时应注意边坡稳定,基坑支护应由专业公司进行设计、施工,工程施工期间应定期观测其对周围环境及 建筑物有无不利影响
4、基础施工完毕后及侧壁防水层施工完成后,基坑不能长期暴露,应及时回填,分层夯实
室外 1000 范围以内用二八灰土分层夯实,以外采用素土夯实,要求压实系数:灰土≥0
96,素土≥0
(三)主要材料 (结构材料的强度标准值应具有不低于 95%的保证率)1、混凝土强度等级:基础、±0
000 以下(含±0
000)及±0
000 以上的梁、板、墙、柱、楼梯为 C30;基础垫层为 C20,其余未注明的过梁、构造柱、造型柱、女儿墙及其他各类构件均为 C25
基础混凝土抗渗 P6
