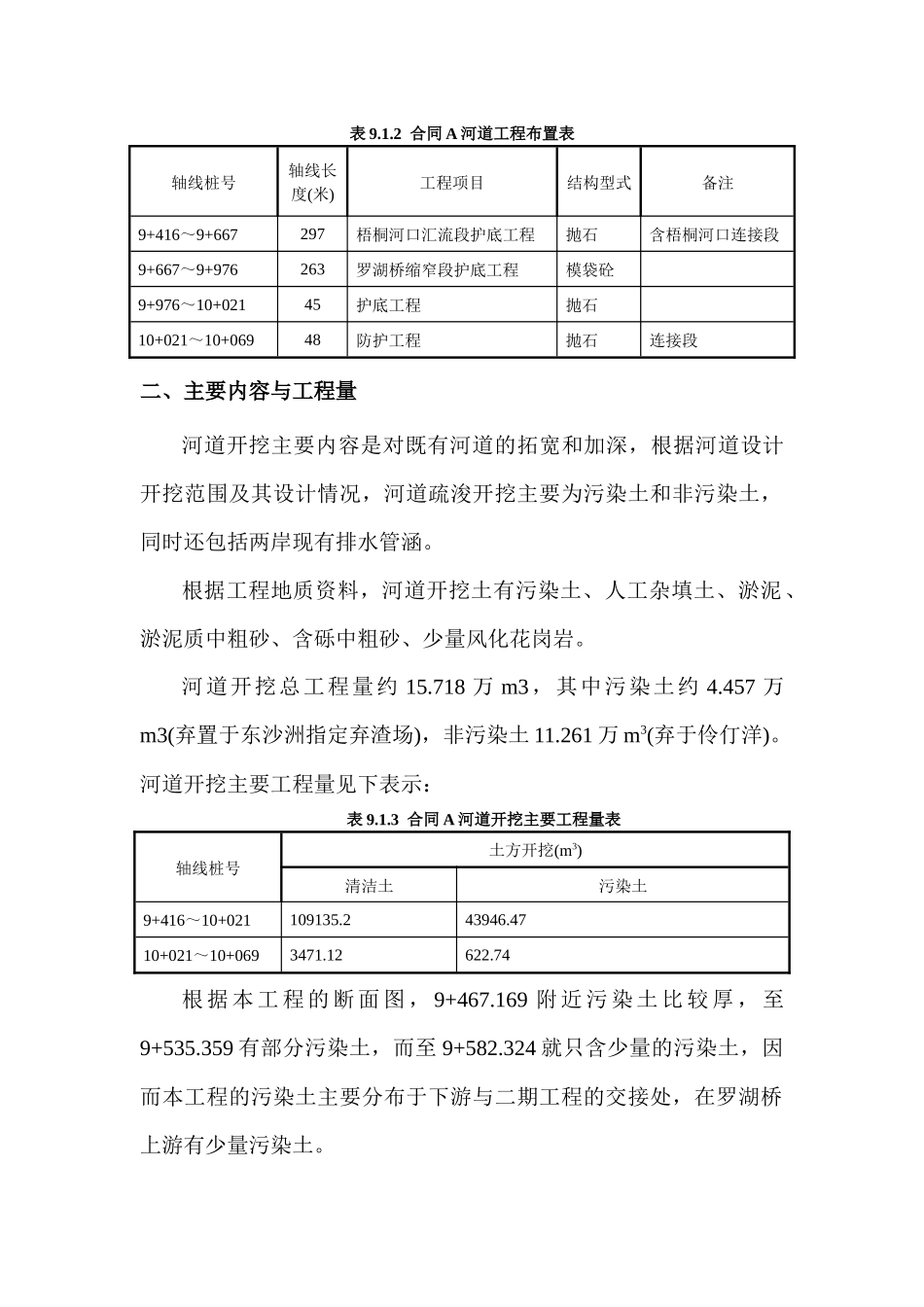

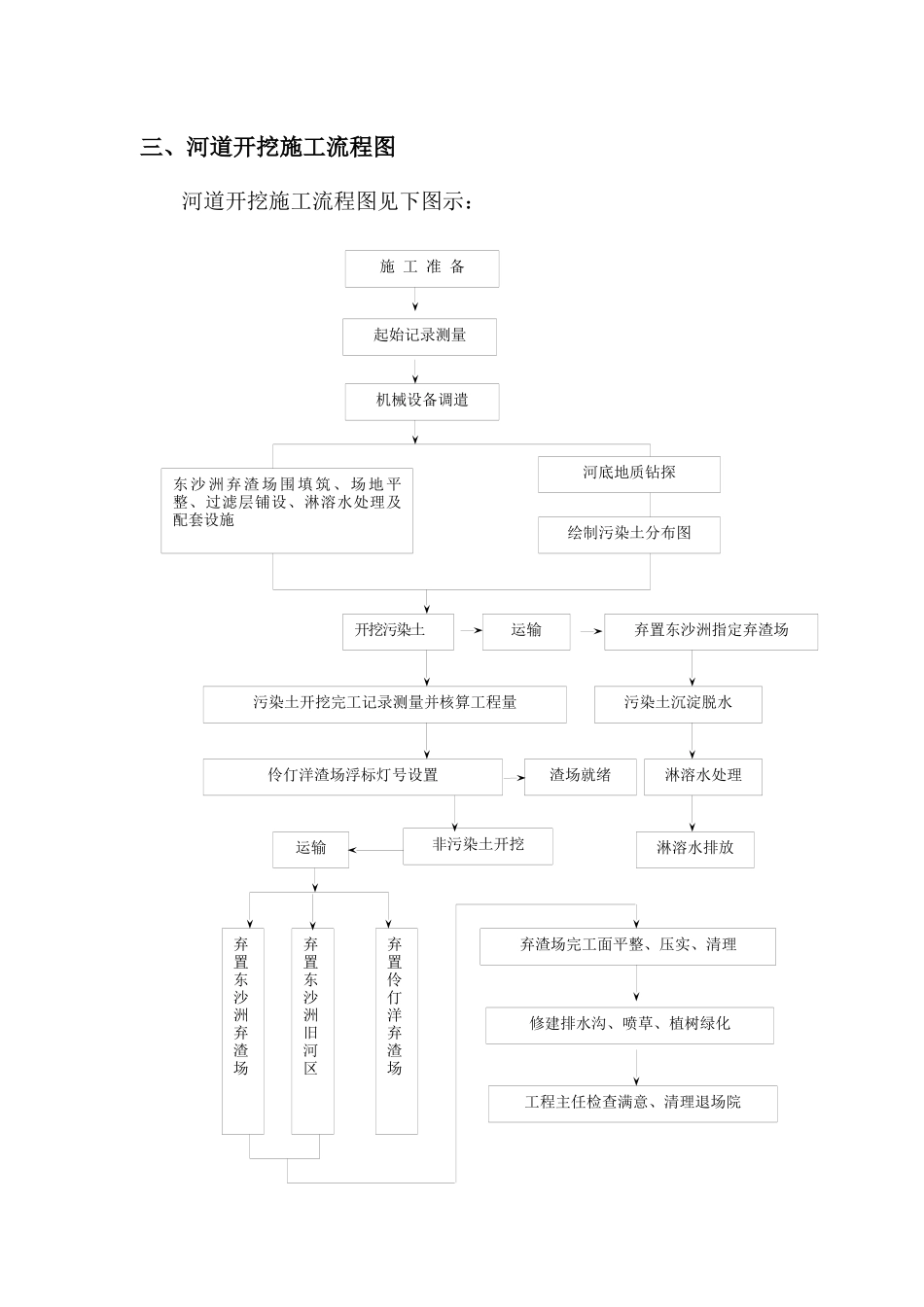

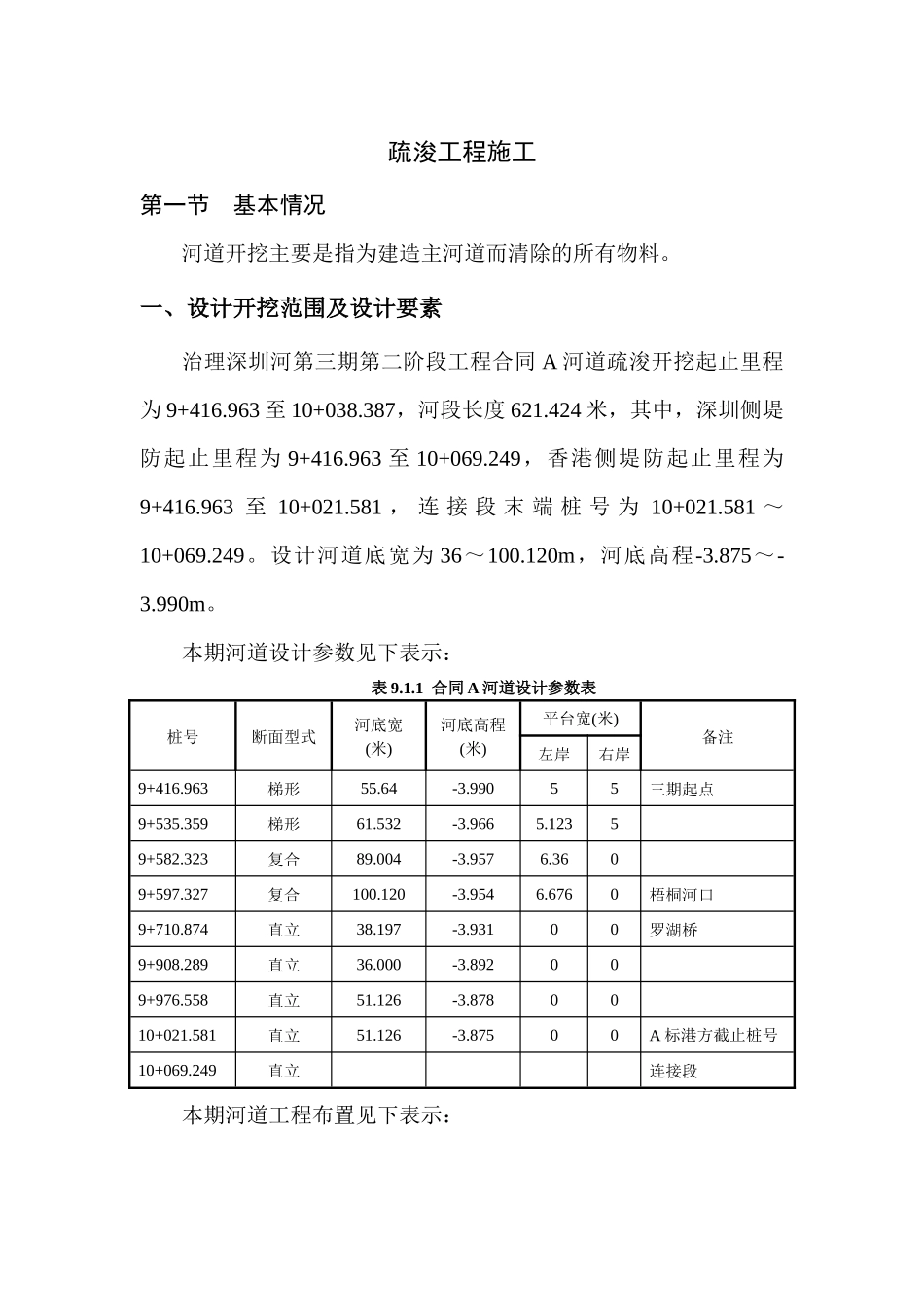

疏浚工程施工第一节 基本情况河道开挖主要是指为建造主河道而清除的所有物料。一、设计开挖范围及设计要素治理深圳河第三期第二阶段工程合同 A 河道疏浚开挖起止里程为 9+416.963 至 10+038.387,河段长度 621.424 米,其中,深圳侧堤防起止里程为 9+416.963 至 10+069.249,香港侧堤防起止里程为9+416.963 至 10+021.581 , 连 接 段 末 端 桩 号 为 10+021.581 ~10+069.249。设计河道底宽为 36~100.120m,河底高程-3.875~-3.990m。本期河道设计参数见下表示:表 9.1.1 合同 A 河道设计参数表桩号断面型式河底宽(米)河底高程(米)平台宽(米)备注左岸右岸9+416.963梯形55.64-3.99055三期起点9+535.359梯形61.532-3.9665.12359+582.323复合89.004-3.9576.3609+597.327复合100.120-3.9546.6760梧桐河口9+710.874直立38.197-3.93100罗湖桥9+908.289直立36.000-3.892009+976.558直立51.126-3.8780010+021.581直立51.126-3.87500A 标港方截止桩号10+069.249直立连接段本期河道工程布置见下表示:表 9.1.2 合同 A 河道工程布置表轴线桩号轴线长度(米)工程项目结构型式备注9+416~9+667297梧桐河口汇流段护底工程抛石含梧桐河口连接段9+667~9+976263罗湖桥缩窄段护底工程模袋砼9+976~10+02145护底工程抛石10+021~10+06948防护工程抛石连接段二、主要内容与工程量河道开挖主要内容是对既有河道的拓宽和加深,根据河道设计开挖范围及其设计情况,河道疏浚开挖主要为污染土和非污染土,同时还包括两岸现有排水管涵。根据工程地质资料,河道开挖土有污染土、人工杂填土、淤泥、淤泥质中粗砂、含砾中粗砂、少量风化花岗岩。河道开挖总工程量约 15.718 万 m3,其中污染土约 4.457 万m3(弃置于东沙洲指定弃渣场),非污染土 11.261 万 m3(弃于伶仃洋)。河道开挖主要工程量见下表示:表 9.1.3 合同 A 河道开挖主要工程量表轴线桩号土方开挖(m3)清洁土污染土9+416~10+021109135.243946.4710+021~10+0693471.12622.74根 据 本 工 程 的 断 面 图 , 9+467.169 附 近 污 染 土 比 较 厚 , 至9+535.359 有部分污染土,而至 9+582.324 就只含少量的污染土,因而本工程的污染土主要分布于下游与二期工程的交接处,在罗湖桥上游有少量污染土。施 工 准 备起始记录测量机械设备调遣东沙洲弃渣场围填筑、场地平整、过滤层铺设、淋溶水处理及配套设施河底地质钻探绘制污染土分布图开挖污染...
