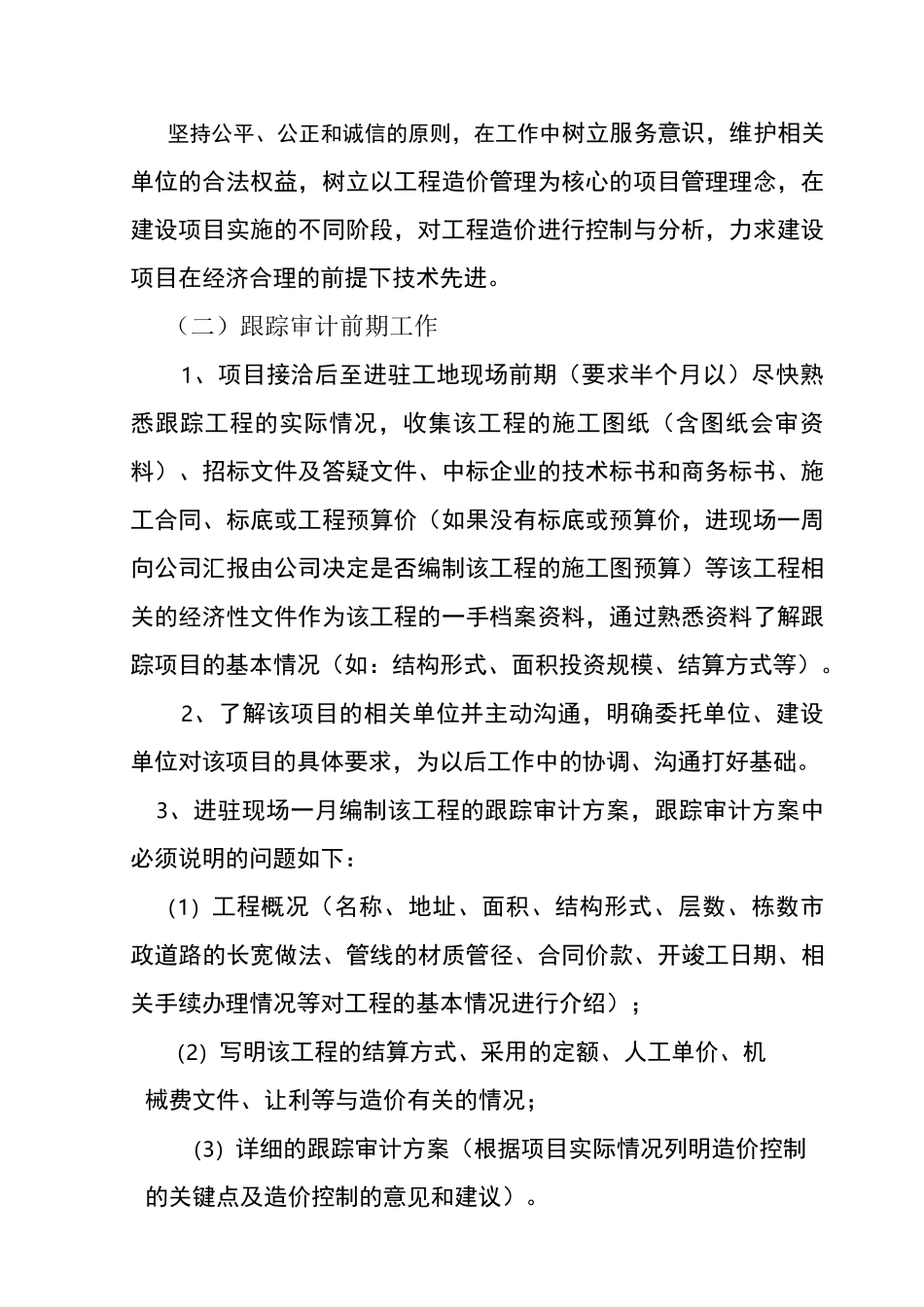

施工阶段全过程造价控制(跟踪审计)工作基本要求神通工程造价事务所二 O—四年十一月八日施工阶段全过程造价控制(跟踪审计)基本要求一、必须明确施工阶段全过程造价控制的基本容:1、确定工程造价控制目标,制定控制实施细则;2、记录好《跟踪审计日志》,为工程结算提供依据;3、深入施工现场,随时掌握施工进度,对主要隐蔽工程、现场签证、设计变更必须摄像存档;4、参加与造价控制有关的会议;5、对工程项目单价、设备和材料价格参与市场考察、独立调查或审查并提出意见,对施工中发生的价格签证、现场签证的原件必须留底存档;6、根据工程进度编制工程用款计划;审核施工单位报送的完成工作量报表,并提供当期付款建议书,经业主同意后作为支付当期进度款的依据;7、及时核定分阶段完工的分部工程结算;8、协助业主审核因设计变更、现场签证等发生的费用,相应调整造价控制目标,并及时向业主提供造价控制动态分析报告;9、承发包双方提出工程索赔时,为业主提供咨询意见;10、会同业主办理工程竣工结算,提供结算报告书;(详细列出工程造价指标分析表,附在三级审核表后)11、与造价控制有关的其他服务。二、对现场跟踪人员的基本要求及考核容(一)跟踪审计的指导思想坚持公平、公正和诚信的原则,在工作中树立服务意识,维护相关单位的合法权益,树立以工程造价管理为核心的项目管理理念,在建设项目实施的不同阶段,对工程造价进行控制与分析,力求建设项目在经济合理的前提下技术先进。(二)跟踪审计前期工作1、项目接洽后至进驻工地现场前期(要求半个月以)尽快熟悉跟踪工程的实际情况,收集该工程的施工图纸(含图纸会审资料)、招标文件及答疑文件、中标企业的技术标书和商务标书、施工合同、标底或工程预算价(如果没有标底或预算价,进现场一周向公司汇报由公司决定是否编制该工程的施工图预算)等该工程相关的经济性文件作为该工程的一手档案资料,通过熟悉资料了解跟踪项目的基本情况(如:结构形式、面积投资规模、结算方式等)。2、了解该项目的相关单位并主动沟通,明确委托单位、建设单位对该项目的具体要求,为以后工作中的协调、沟通打好基础。3、进驻现场一月编制该工程的跟踪审计方案,跟踪审计方案中必须说明的问题如下:(1)工程概况(名称、地址、面积、结构形式、层数、栋数市政道路的长宽做法、管线的材质管径、合同价款、开竣工日期、相关手续办理情况等对工程的基本情况进行介绍);(2)写明该工程的结算...
