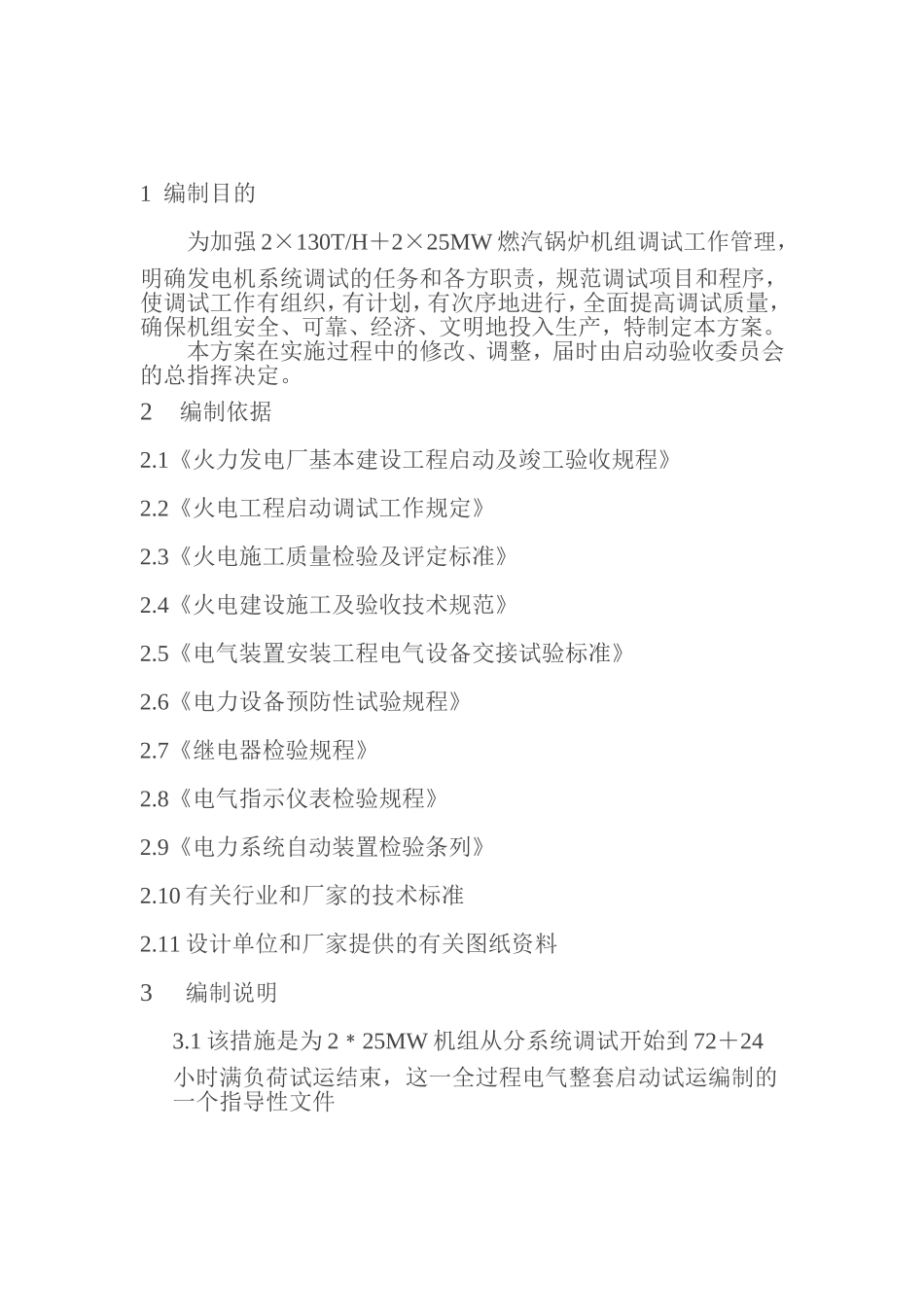

2×130T/H+2×25MW 燃气锅炉机组 发电机首次启动及核相并网方案 编制: 审核: 批准: 1 编制目的为加强 2×130T/H+2×25MW 燃汽锅炉机组调试工作管理,明确发电机系统调试的任务和各方职责,规范调试项目和程序,使调试工作有组织,有计划,有次序地进行,全面提高调试质量,确保机组安全、可靠、经济、文明地投入生产,特制定本方案
本方案在实施过程中的修改、调整,届时由启动验收委员会的总指挥决定
2 编制依据2
1《火力发电厂基本建设工程启动及竣工验收规程》2
2《火电工程启动调试工作规定》2
3《火电施工质量检验及评定标准》2
4《火电建设施工及验收技术规范》2
5《电气装置安装工程电气设备交接试验标准》2
6《电力设备预防性试验规程》2
7《继电器检验规程》2
8《电气指示仪表检验规程》2
9《电力系统自动装置检验条列》2
10 有关行业和厂家的技术标准2
11 设计单位和厂家提供的有关图纸资料3 编制说明3
1 该措施是为 2﹡25MW 机组从分系统调试开始到 72+24小时满负荷试运结束,这一全过程电气整套启动试运编制的一个指导性文件3
2 该措施将分系统调试、整套启动具备的条件、发电机升速过程的试验、空负荷调试、带负荷调试、72+24 小时满负荷试运六个阶段顺序编写
3 该措施的编写顺序通常可以反映实际操作顺序,但是在实际工作中应依据现场的具体作不同的调整

4 主要设备4
1 发电机 型号: QF2W-30-2A 有功功率: 30MW功率因数: 0
8频率: 50Hz额定转速: 3000 转/分定子电压: 10500 伏定子电流: 2062A制造厂: 四川东风电机厂4
2 交流励磁机型号: WLQ130-3000额定频率: 200 Hz额定转速: 3000 转/分整流盘输出额定电压: 200V整流盘输出额定电流: 385 A额定励磁电压: 22V
