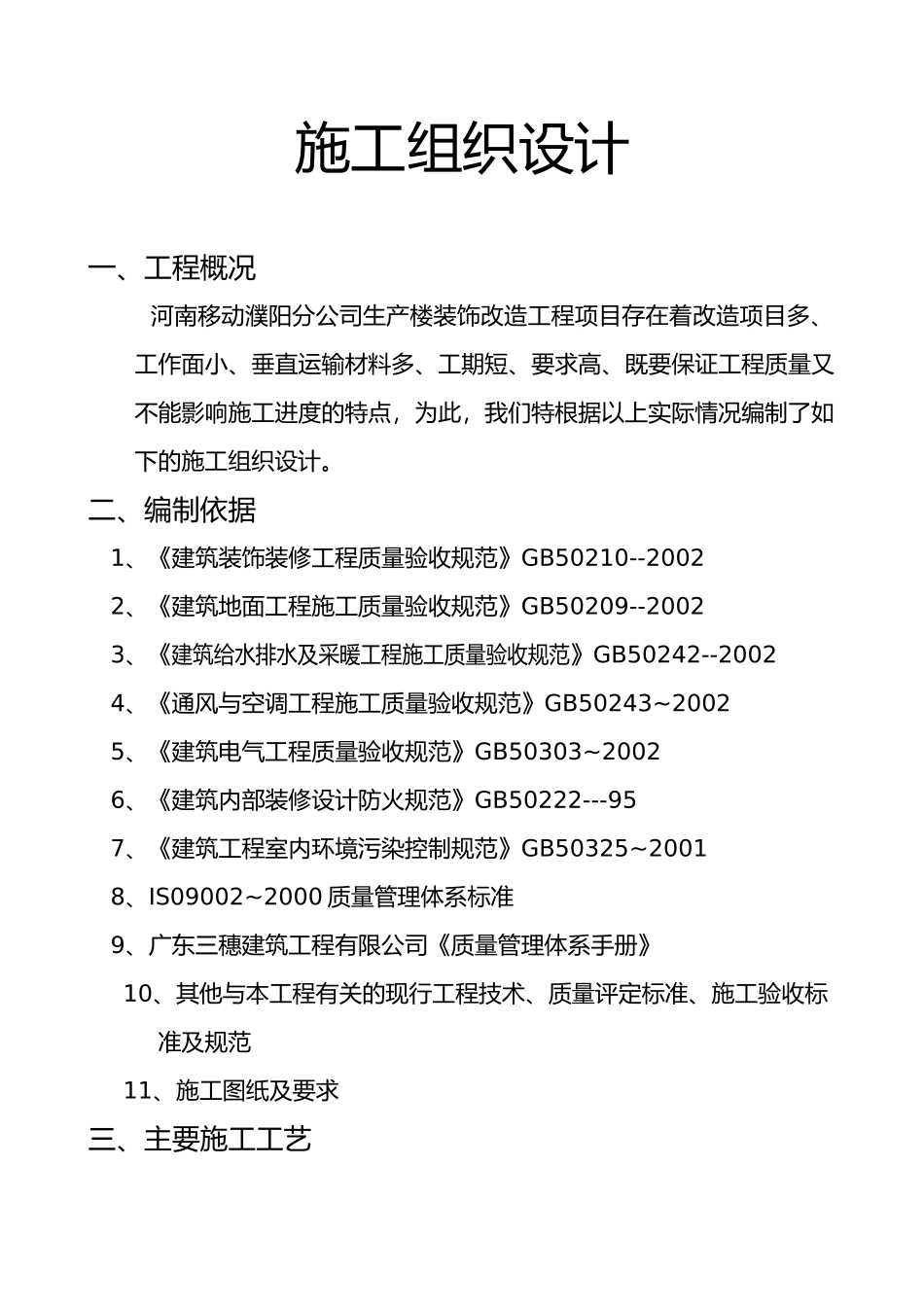

施工组织设计一、工程概况 河南移动濮阳分公司生产楼装饰改造工程项目存在着改造项目多、工作面小、垂直运输材料多、工期短、要求高、既要保证工程质量又不能影响施工进度的特点,为此,我们特根据以上实际情况编制了如下的施工组织设计

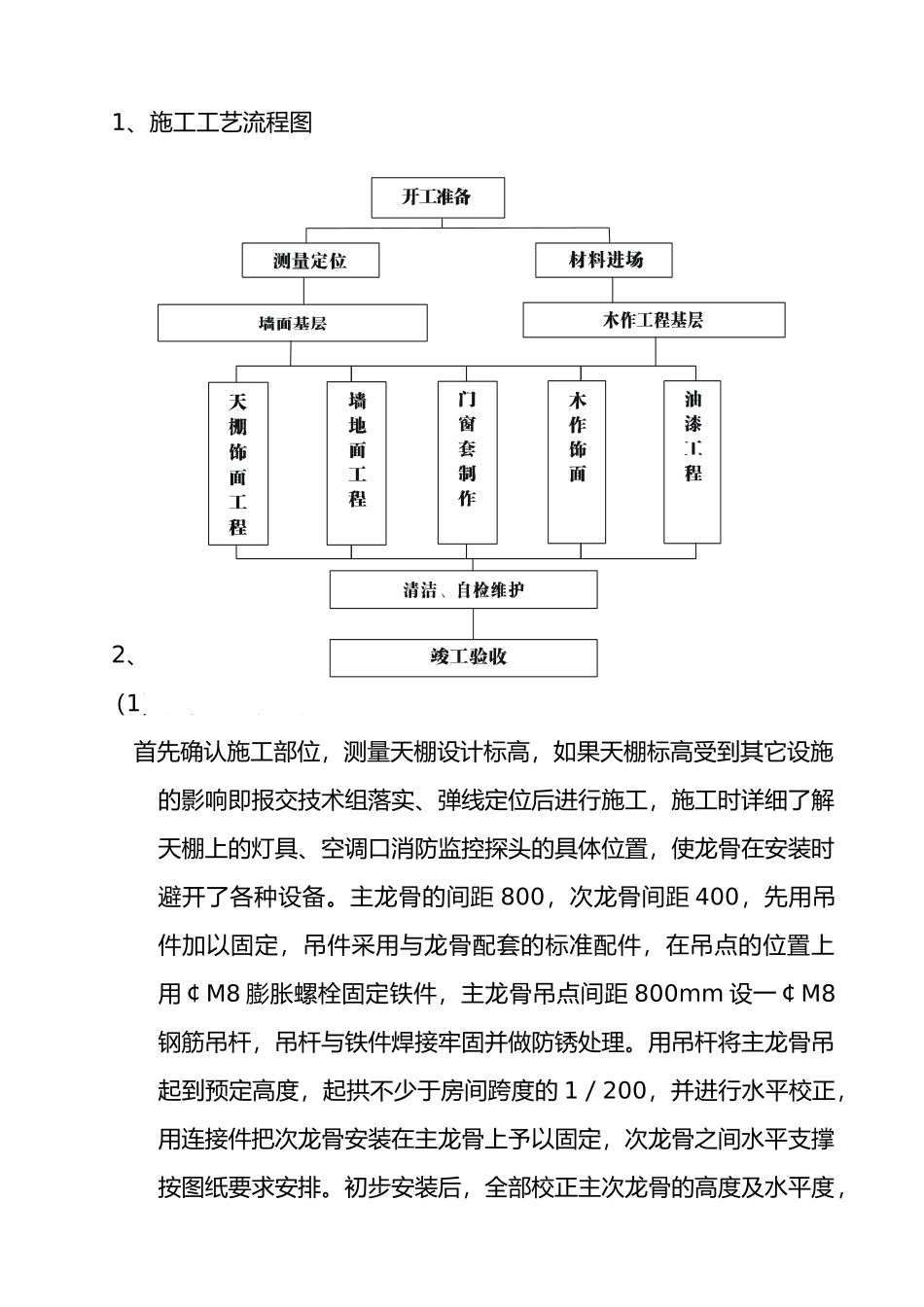

二、编制依据 1、《建筑装饰装修工程质量验收规范》GB50210--2002 2、《建筑地面工程施工质量验收规范》GB50209--2002 3、《建筑给水排水及采暖工程施工质量验收规范》GB50242--2002 4、《通风与空调工程施工质量验收规范》GB50243~2002 5、《建筑电气工程质量验收规范》GB50303~2002 6、《建筑内部装修设计防火规范》GB50222---95 7、《建筑工程室内环境污染控制规范》GB50325~2001 8、IS09002~2000 质量管理体系标准 9、广东三穗建筑工程有限公司《质量管理体系手册》10、其他与本工程有关的现行工程技术、质量评定标准、施工验收标准及规范11、施工图纸及要求三、主要施工工艺1、施工工艺流程图2、主要施工(工艺)方法 (1)天棚施工方法 首先确认施工部位,测量天棚设计标高,如果天棚标高受到其它设施的影响即报交技术组落实、弹线定位后进行施工,施工时详细了解天棚上的灯具、空调口消防监控探头的具体位置,使龙骨在安装时避开了各种设备
主龙骨的间距 800,次龙骨间距 400,先用吊件加以固定,吊件采用与龙骨配套的标准配件,在吊点的位置上用¢M8 膨胀螺栓固定铁件,主龙骨吊点间距 800mm 设一¢M8钢筋吊杆,吊杆与铁件焊接牢固并做防锈处理
用吊杆将主龙骨吊起到预定高度,起拱不少于房间跨度的 1/200,并进行水平校正,用连接件把次龙骨安装在主龙骨上予以固定,次龙骨之间水平支撑按图纸要求安排

初步安装后,全部校正主次龙骨的高度及水平度,使之偏差控制在规范规定的范围内,并进行局部技术结构的
