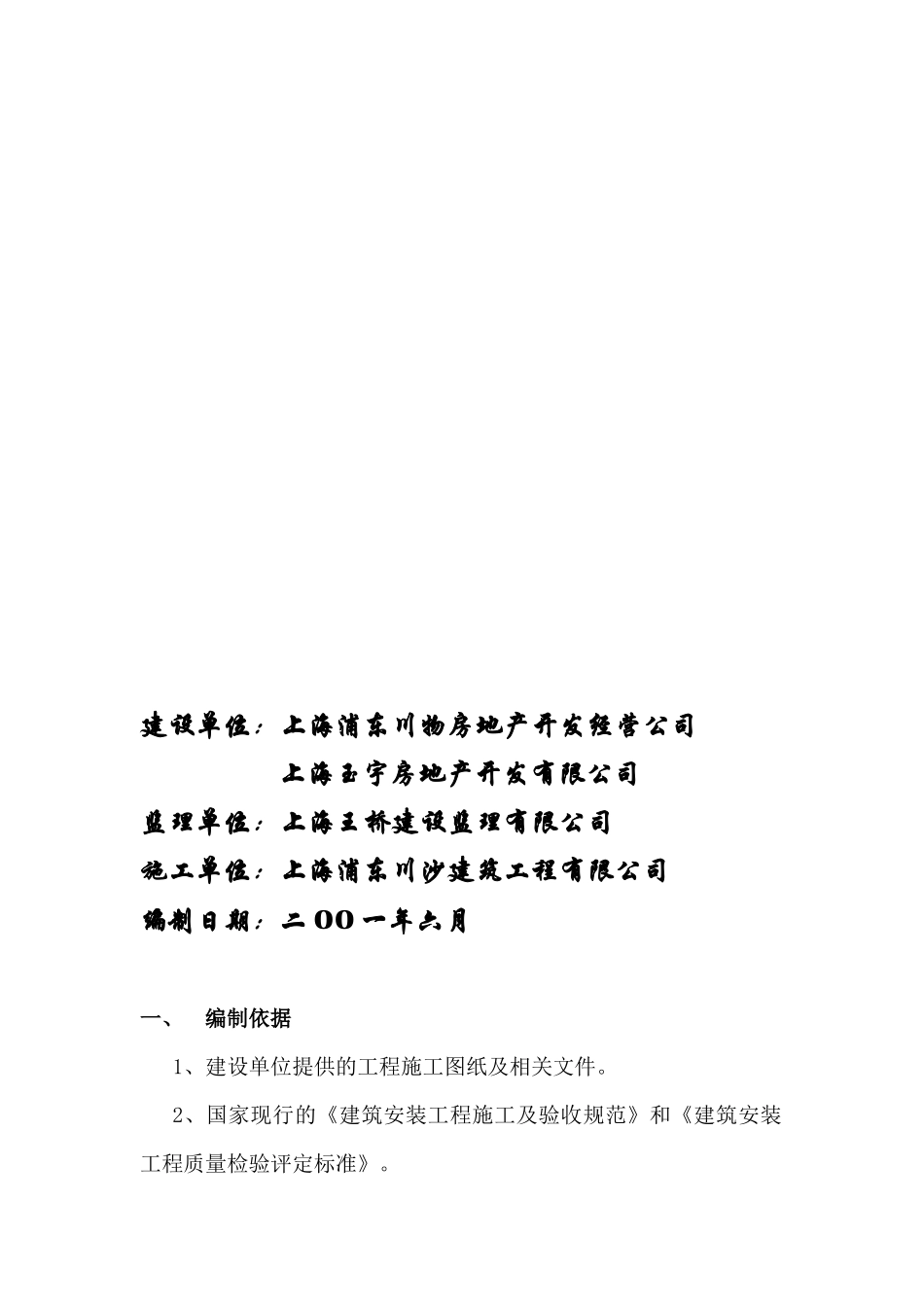

银凤玉宇小区二期污水处理池工程施工方案建设单位:上海浦东川物房地产开发经营公司上海玉宇房地产开发有限公司监理单位:上海王桥建设监理有限公司施工单位:上海浦东川沙建筑工程有限公司编制日期:二 00 一年六月一、编制依据1、建设单位提供的工程施工图纸及相关文件
2、国家现行的《建筑安装工程施工及验收规范》和《建筑安装工程质量检验评定标准》

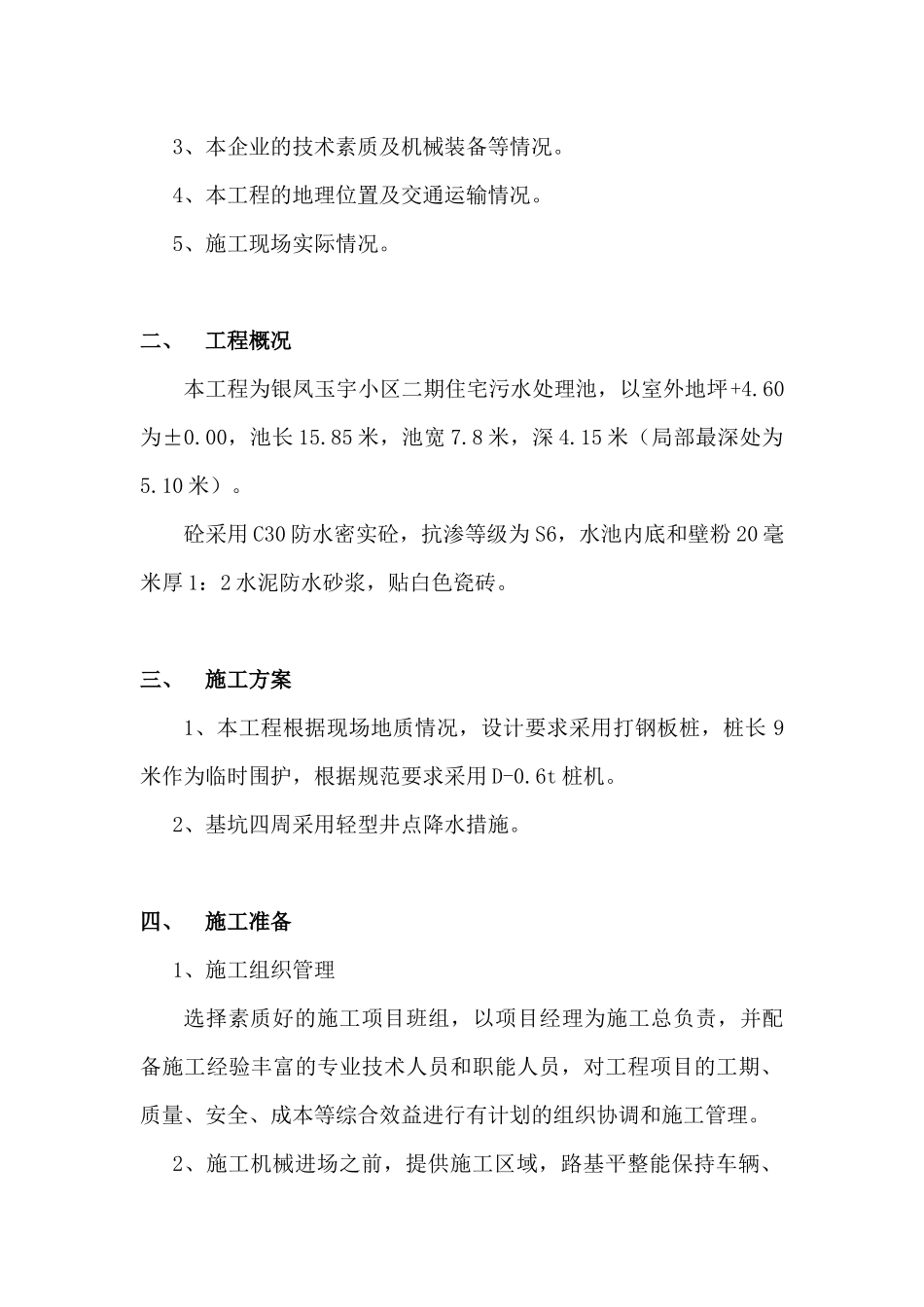

3、本企业的技术素质及机械装备等情况
4、本工程的地理位置及交通运输情况
5、施工现场实际情况
二、工程概况本工程为银凤玉宇小区二期住宅污水处理池,以室外地坪+4
00,池长 15
85 米,池宽 7
8 米,深 4
15 米(局部最深处为5
砼采用 C30 防水密实砼,抗渗等级为 S6,水池内底和壁粉 20 毫米厚 1:2 水泥防水砂浆,贴白色瓷砖
三、施工方案1、本工程根据现场地质情况,设计要求采用打钢板桩,桩长 9米作为临时围护,根据规范要求采用 D-0
2、基坑四周采用轻型井点降水措施
四、施工准备1、施工组织管理选择素质好的施工项目班组,以项目经理为施工总负责,并配备施工经验丰富的专业技术人员和职能人员,对工程项目的工期、质量、安全、成本等综合效益进行有计划的组织协调和施工管理
2、施工机械进场之前,提供施工区域,路基平整能保持车辆、材料进入施工现场
3、施工现场配备好宿舍、食堂、电器、电源等,确保施工
4、施工之前,对施工图纸进行技术交底
5、编制施工进度计划表
五、钢板桩施工方案(一)施工方法1、打桩架组装,桩架就位
2、在工程未开工之前,先进行放线定位,放好后经监理检验复核,并办理验收手续后方可正式开工
3、在施工中配备足够桩机人员,确保施工正常运转
4、打桩开始后,插桩必须正直,其垂直度偏差必须在规范之内
(二)质量要求和技术保证措施1、土壁支撑方法根据工程特点、土质条件、开挖深度、地下水
