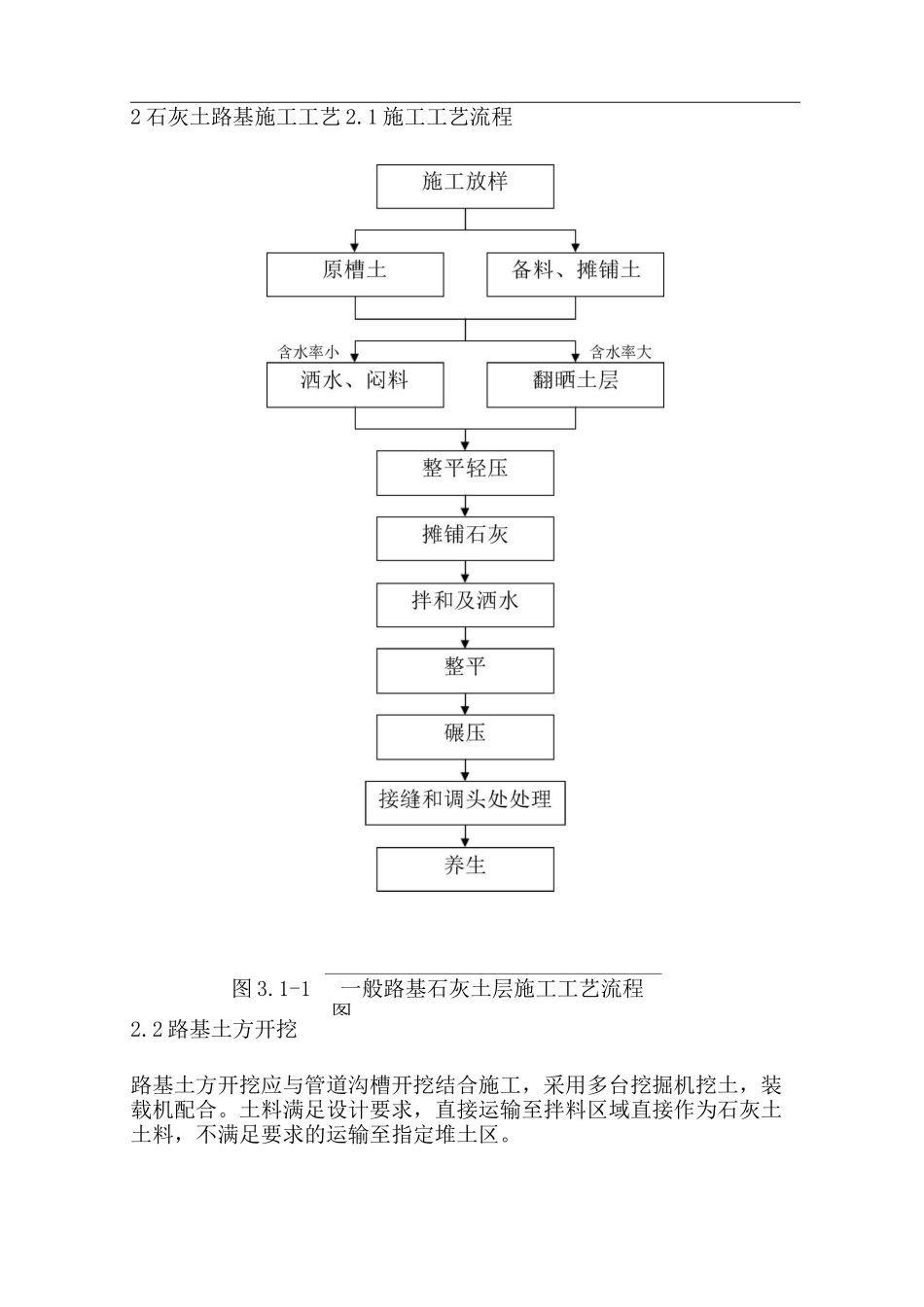

2 石灰土路基施工工艺 2.1 施工工艺流程图 3.1-1一般路基石灰土层施工工艺流程图2.2 路基土方开挖路基土方开挖应与管道沟槽开挖结合施工,采用多台挖掘机挖土,装载机配合。土料满足设计要求,直接运输至拌料区域直接作为石灰土土料,不满足要求的运输至指定堆土区。1、路基的开挖根据现场实际路基深度、纵向长短及现场施工条件,采用以下几个挖掘方法进行路基开挖施工。(1)分层纵向开挖法本方法适用于本工程内部分开挖较深的路段,开挖时,沿路基全宽,以坡度不大的纵向分层进行挖掘。弃方采用挖掘机挖装,自卸车运输。(2)横向挖掘法单层横向全断面挖掘法。本方法适用于挖掘深度小的路基。开挖时,从开挖路基的一端按全断面宽一次挖到设计标高,挖出的土方向两侧运送,挖掘时挖掘机配合自卸车进行,弃方采用挖掘机挖装,自卸车运输至指定弃土场,淤泥等采取自卸车运输至临时堆场,经晾晒后转运至指定弃土场。2、土方开挖质量控制(1)开挖中如发现土层性质有变化、或者路基挖至设计标高后地基承载力不符合设计要求,应及时报告监理工程师及设计代表,以便及时变更,进行换填处理,确保路基质量。2)土质路堑地段的边坡稳定极为重要。开挖时,不论开挖工程量和开挖深度大小,均应自上而下进行,不得乱挖超挖。2.3 施工准备施工前先仔细勘察施工现场、测量填土面表面高程,根据设计要求,计算出石灰土的用量,从而计算出石灰土以及土方的实际用量,并制定周密的施工计划、安排施工周期以及施工机械设备,从而保证施工技术措施能彻底贯彻落实。施工前先在路中、路边加密放置样桩,在整个过程中遵守“宁高勿低,宁铲勿补”的原则。2.4 材料组成及要求本工程路基施工主要材料为石灰土,其中土采用塑性指数 12~20的粘性土,其团粒不得大于 15mm;石灰质量应符合《城镇道路工程施工与质量验收规范》CJJ1-2008 中规定的 III 级以上的生石灰或消石灰的技术指标。2.5 摊铺土料及石灰路基填筑前应清除地表草皮、树根、腐殖土、垃圾、杂物等,并大致找平,清表土厚度 30cm,清表后的路槽采用原槽土 20cm 范围内掺灰 6%翻拌碾压处理,对于填方路基一般土质地段还要求路槽顶面的压实度不小于 90%。对于路基填筑高度小于路面和路床总厚度时的零填及路堑路床,应将路床 80cm 范围内的清表后原槽土进行超挖并掺灰 6%后分层回填压实。下承层施工完成后,均匀的摊铺一层 20cm 土料,挖机进行摊铺均匀,采用旋耕机进行打碎均匀,摊铺完成对...
