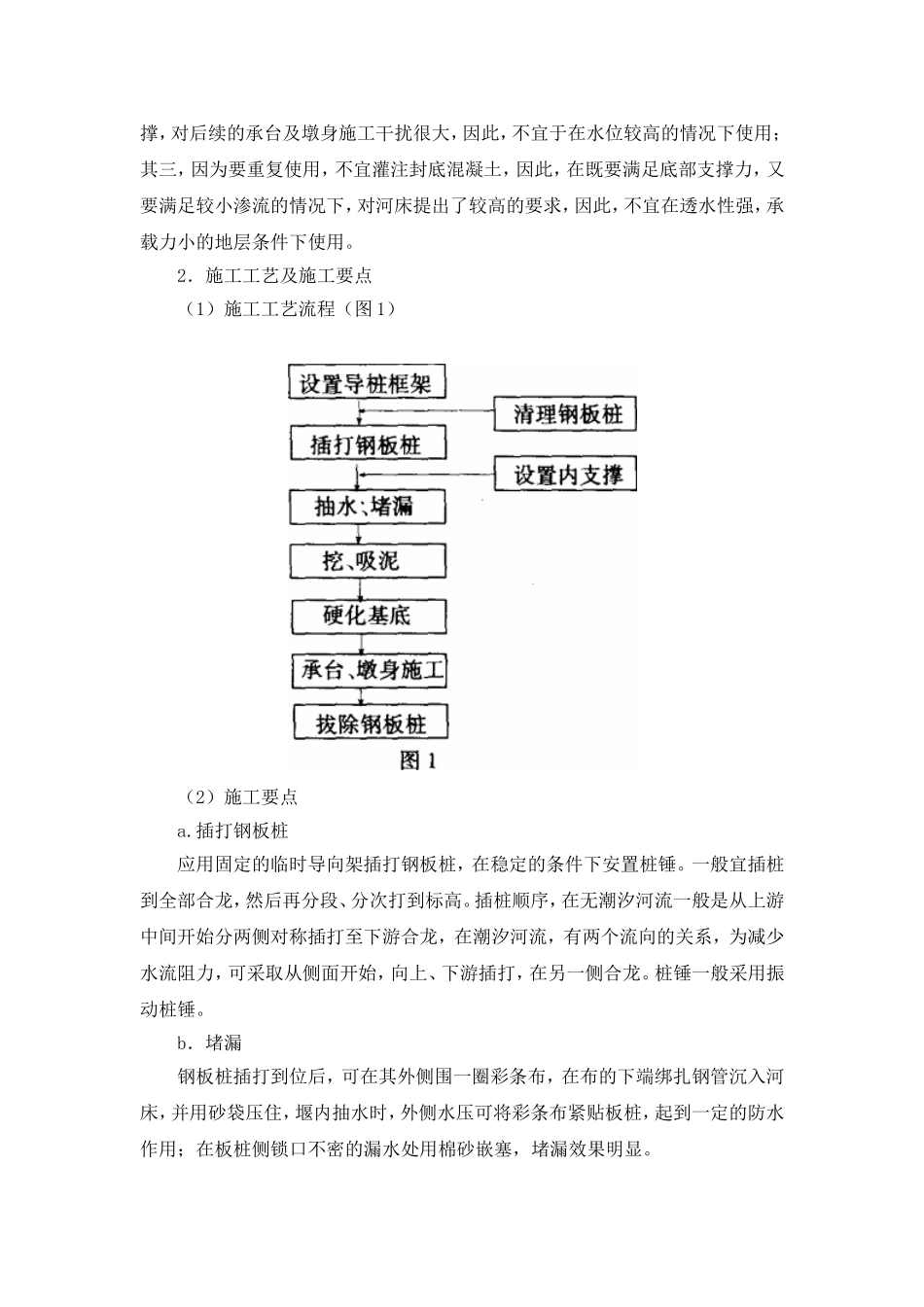

深水基础围堰施工方法【摘要】就深水基础套箱围堰的几种结构形式及特点进行了论述,并介绍了相应的应用情况,为类似工程的施工提供了有益的经验。【关键词】深水基础 围堰 施工近年来,随着我国经济建设的不断发展,跨越大江大河的桥梁也越来越多。我们中国铁道建筑总公司近几年来也修建了许多深水桥梁,深水基础的施工水平逐渐提高。在许多方面已赶上和达到了国内先进水平。本文针对深水桥梁施工中的难点——低桩承台的施工围堰加以总结,以便我系统在类似工程的施工中参考一、围堰的类型目前,围堰主要有以下几种:钢板桩围堰、混凝土围堰、钢套箱围堰以及钢-混凝土组合结构围堰。其中,钢板桩围堰主要为单壁结构;混凝土围堰又分为重力式钢筋混凝土围堰和双层薄壁钢筋混凝土围堰;钢套箱围堰又分为单壁、双壁以及单双壁组合式钢围堰;钢-混凝土组合结构围堰也可分为上钢下混凝土、下钢上混凝土形式。每种围堰都有自己的特点和适用条件,因此需根据各自的水文地质、材料价格以及设备情况等比选而定。下面分别就每种围堰的结构形式及适用条件结合实例加以综述。二、钢板桩围堰钢板桩围堰是一种比较传统的深水基础施工方法。钢板桩是从国外引进的一种制式产品,我系统主要为德国拉森式钢板桩。钢板桩可以打入上中或连到物件上,组成承载及防水结构,工作结束后,拔出或拆下重复使用。1.结构型式及特点钢板桩围堰一般采用单壁的矩形、圆形等结构形式,内部根据水位情况设置支撑,该围堰因为是重复使用,因此,一般没有封底混凝土;它是一种施工简单、快捷、成本较低的围堰形式。但是,该围堰也有其很大的局限性,其一,由于是组拼式结构,整体刚度较小,因此其抗水流及冲刷能力差,不宜于在流速较大的情况下使用;其二,由于其本身强度、刚度局限,在承台较深时,需设置强而密的支撑,对后续的承台及墩身施工干扰很大,因此,不宜于在水位较高的情况下使用;其三,因为要重复使用,不宜灌注封底混凝土,因此,在既要满足底部支撑力,又要满足较小渗流的情况下,对河床提出了较高的要求,因此,不宜在透水性强,承载力小的地层条件下使用。2.施工工艺及施工要点(1)施工工艺流程(图 1)(2)施工要点a.插打钢板桩应用固定的临时导向架插打钢板桩,在稳定的条件下安置桩锤。一般宜插桩到全部合龙,然后再分段、分次打到标高。插桩顺序,在无潮汐河流一般是从上游中间开始分两侧对称插打至下游合龙,在潮汐河流,有两个流向的关系,为减少水流阻...
