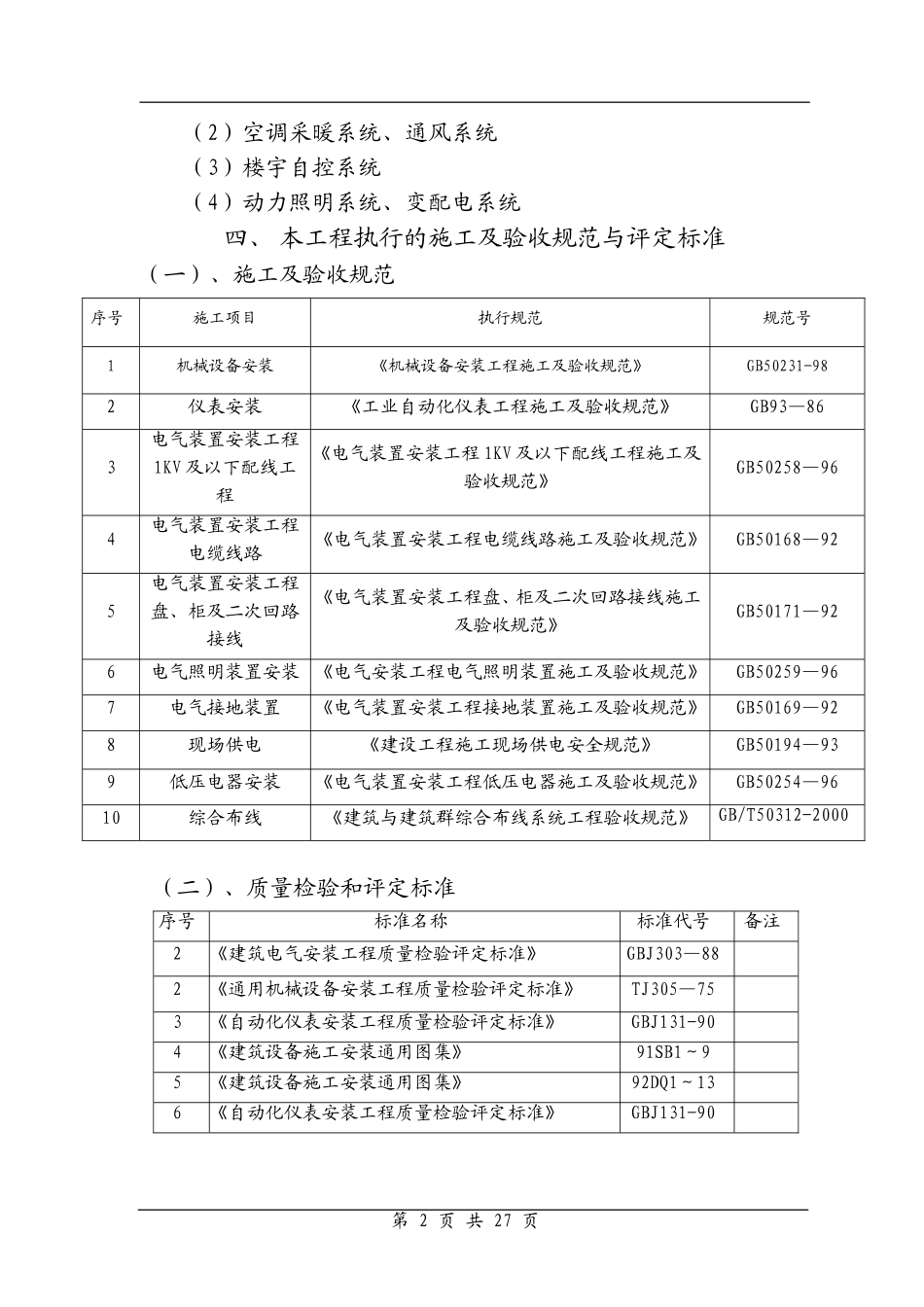

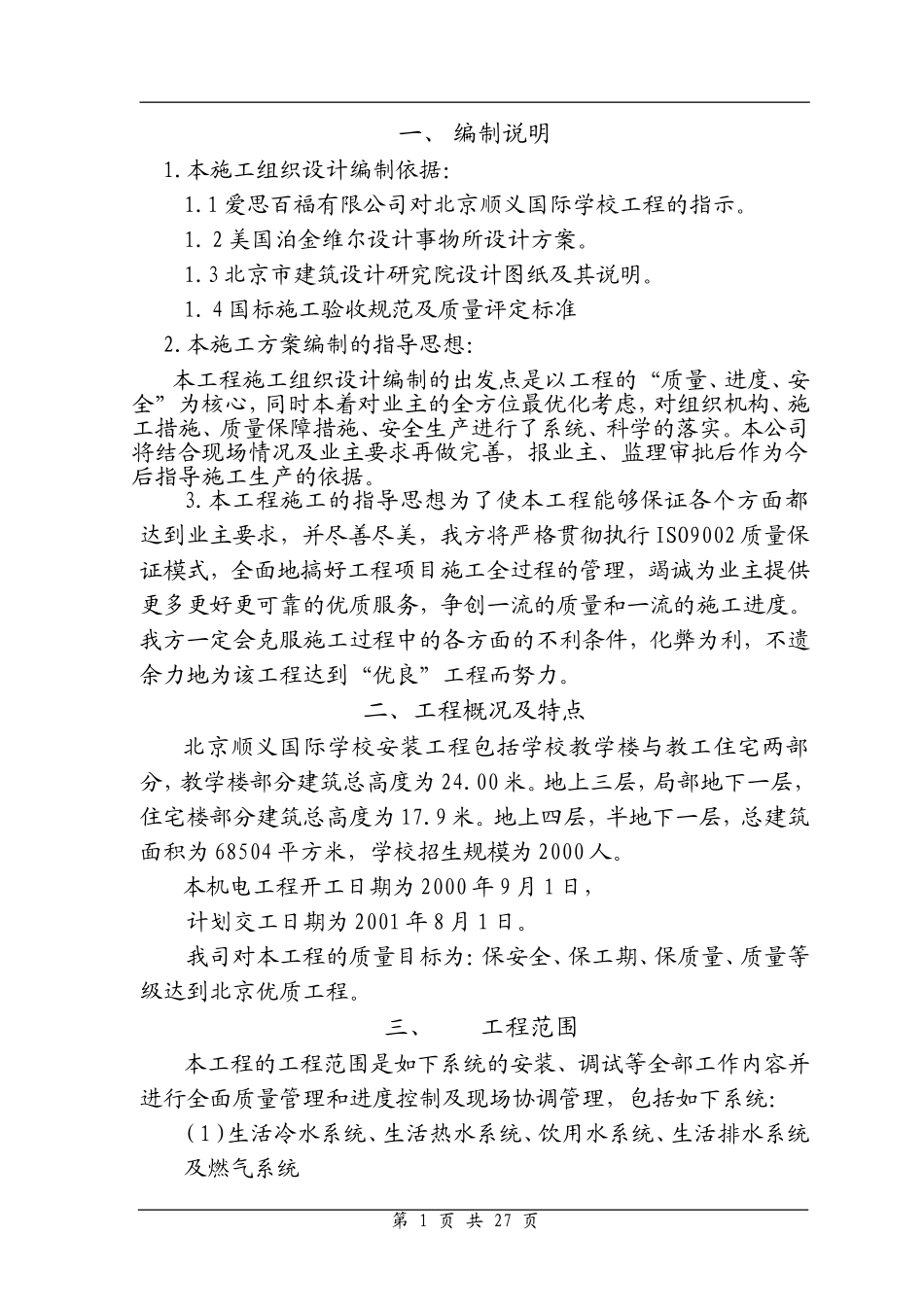

一、 编制说明1.本施工组织设计编制依据:1.1 爱思百福有限公司对北京顺义国际学校工程的指示。1. 2 美国泊金维尔设计事物所设计方案。1.3 北京市建筑设计研究院设计图纸及其说明。1. 4 国标施工验收规范及质量评定标准 2.本施工方案编制的指导思想:本工程施工组织设计编制的出发点是以工程的“质量、进度、安全”为核心,同时本着对业主的全方位最优化考虑,对组织机构、施工措施、质量保障措施、安全生产进行了系统、科学的落实。本公司将结合现场情况及业主要求再做完善,报业主、监理审批后作为今后指导施工生产的依据。3.本工程施工的指导思想为了使本工程能够保证各个方面都达到业主要求,并尽善尽美,我方将严格贯彻执行 ISO9002 质量保证模式,全面地搞好工程项目施工全过程的管理,竭诚为业主提供更多更好更可靠的优质服务,争创一流的质量和一流的施工进度。我方一定会克服施工过程中的各方面的不利条件,化弊为利,不遗余力地为该工程达到“优良”工程而努力。二、工程概况及特点北京顺义国际学校安装工程包括学校教学楼与教工住宅两部分,教学楼部分建筑总高度为 24.00 米。地上三层,局部地下一层,住宅楼部分建筑总高度为 17.9 米。地上四层,半地下一层,总建筑面积为 68504 平方米,学校招生规模为 2000 人。本机电工程开工日期为 2000 年 9 月 1 日, 计划交工日期为 2001 年 8 月 1 日。 我司对本工程的质量目标为:保安全、保工期、保质量、质量等级达到北京优质工程。三、工程范围本工程的工程范围是如下系统的安装、调试等全部工作内容并进行全面质量管理和进度控制及现场协调管理,包括如下系统:(1)生活冷水系统、生活热水系统、饮用水系统、生活排水系统及燃气系统 第 1 页 共 27 页 (2)空调采暖系统、通风系统(3)楼宇自控系统(4)动力照明系统、变配电系统四、 本工程执行的施工及验收规范与评定标准(一)、施工及验收规范序号施工项目执行规范规范号1机械设备安装《机械设备安装工程施工及验收规范》GB50231-982仪表安装《工业自动化仪表工程施工及验收规范》GB93—863电气装置安装工程1KV 及以下配线工程《电气装置安装工程 1KV 及以下配线工程施工及验收规范》GB50258—964电气装置安装工程电缆线路《电气装置安装工程电缆线路施工及验收规范》GB50168—925电气装置安装工程盘、柜及二次回路 接线《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB5017...
