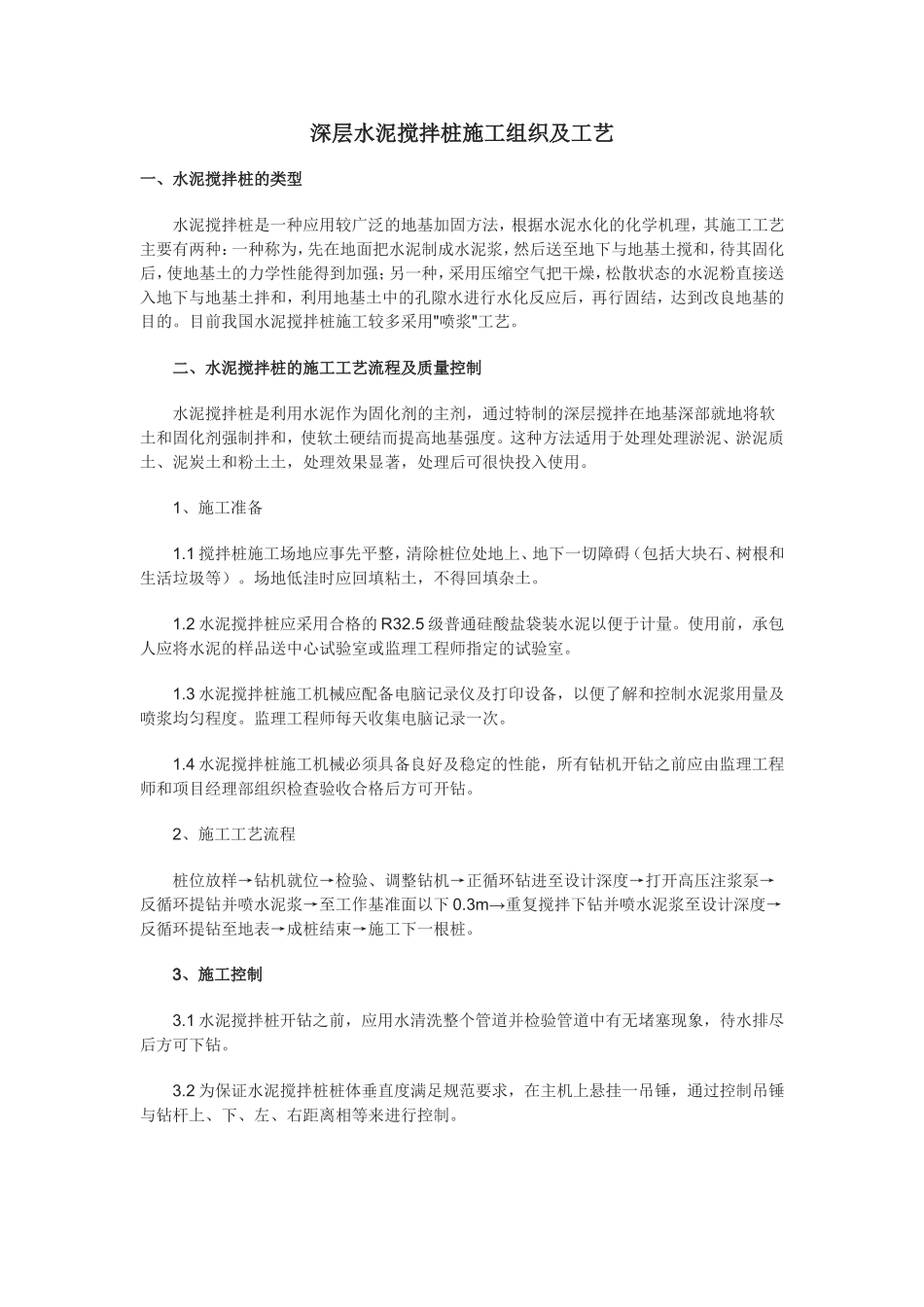

深层水泥搅拌桩施工组织及工艺一、水泥搅拌桩的类型 水泥搅拌桩是一种应用较广泛的地基加固方法,根据水泥水化的化学机理,其施工工艺主要有两种:一种称为,先在地面把水泥制成水泥浆,然后送至地下与地基土搅和,待其固化后,使地基土的力学性能得到加强;另一种,采用压缩空气把干燥,松散状态的水泥粉直接送入地下与地基土拌和,利用地基土中的孔隙水进行水化反应后,再行固结,达到改良地基的目的
目前我国水泥搅拌桩施工较多采用"喷浆"工艺

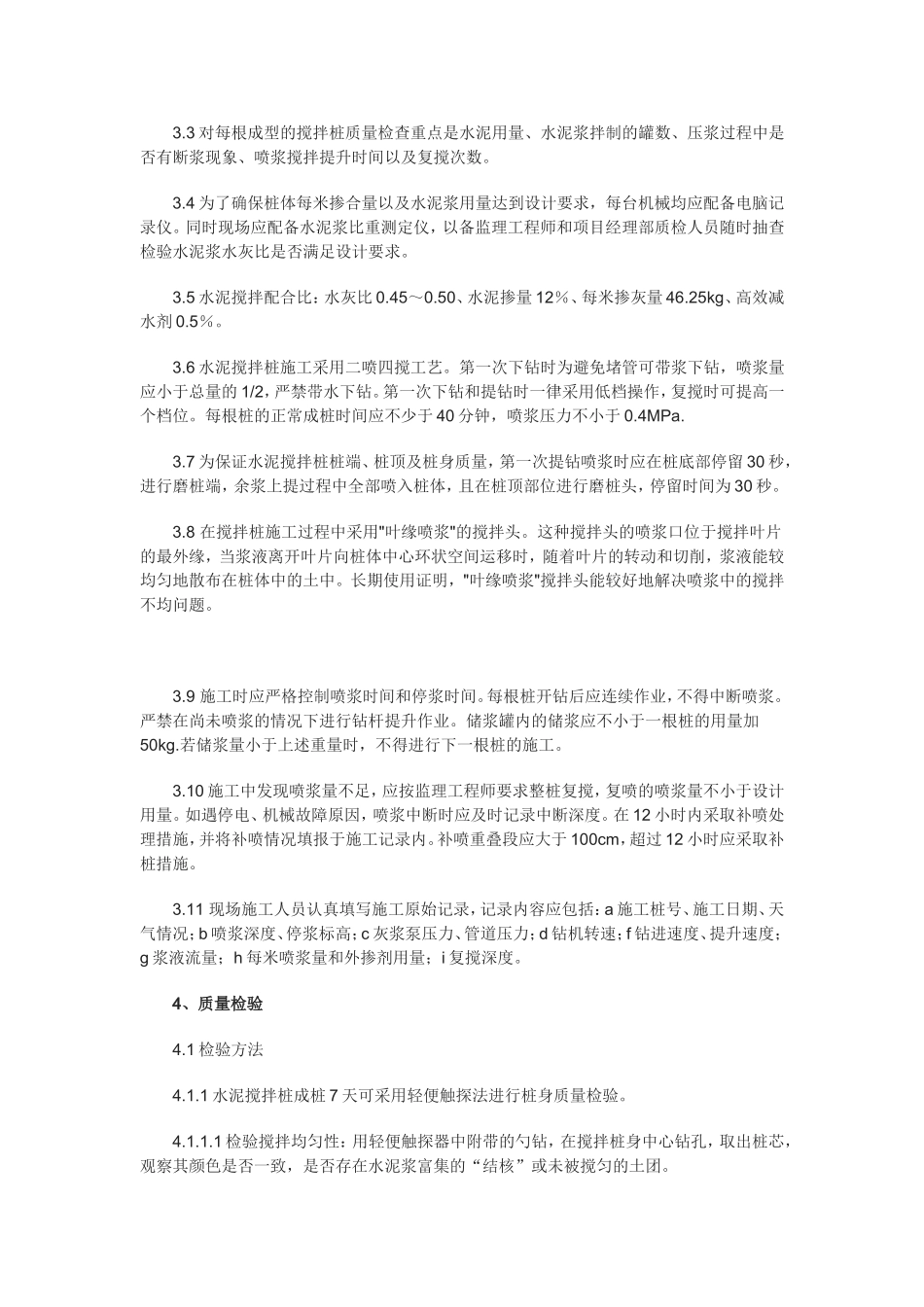

二、水泥搅拌桩的施工工艺流程及质量控制 水泥搅拌桩是利用水泥作为固化剂的主剂,通过特制的深层搅拌在地基深部就地将软土和固化剂强制拌和,使软土硬结而提高地基强度
这种方法适用于处理处理淤泥、淤泥质土、泥炭土和粉土土,处理效果显著,处理后可很快投入使用
1、施工准备 1
1 搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍(包括大块石、树根和生活垃圾等)
场地低洼时应回填粘土,不得回填杂土
2 水泥搅拌桩应采用合格的 R32
5 级普通硅酸盐袋装水泥以便于计量
使用前,承包人应将水泥的样品送中心试验室或监理工程师指定的试验室
3 水泥搅拌桩施工机械应配备电脑记录仪及打印设备,以便了解和控制水泥浆用量及喷浆均匀程度
监理工程师每天收集电脑记录一次
4 水泥搅拌桩施工机械必须具备良好及稳定的性能,所有钻机开钻之前应由监理工程师和项目经理部组织检查验收合格后方可开钻
2、施工工艺流程 桩位放样→钻机就位→检验、调整钻机→正循环钻进至设计深度→打开高压注浆泵→反循环提钻并喷水泥浆→至工作基准面以下 0
3m→重复搅拌下钻并喷水泥浆至设计深度→反循环提钻至地表→成桩结束→施工下一根桩
3、施工控制 3
1 水泥搅拌桩开钻之前,应用水清洗整个管道并检验管道中有无堵塞现象,待水排尽后方可下钻
2 为保证水泥搅拌桩桩体垂直度满足规范要求,在主机
