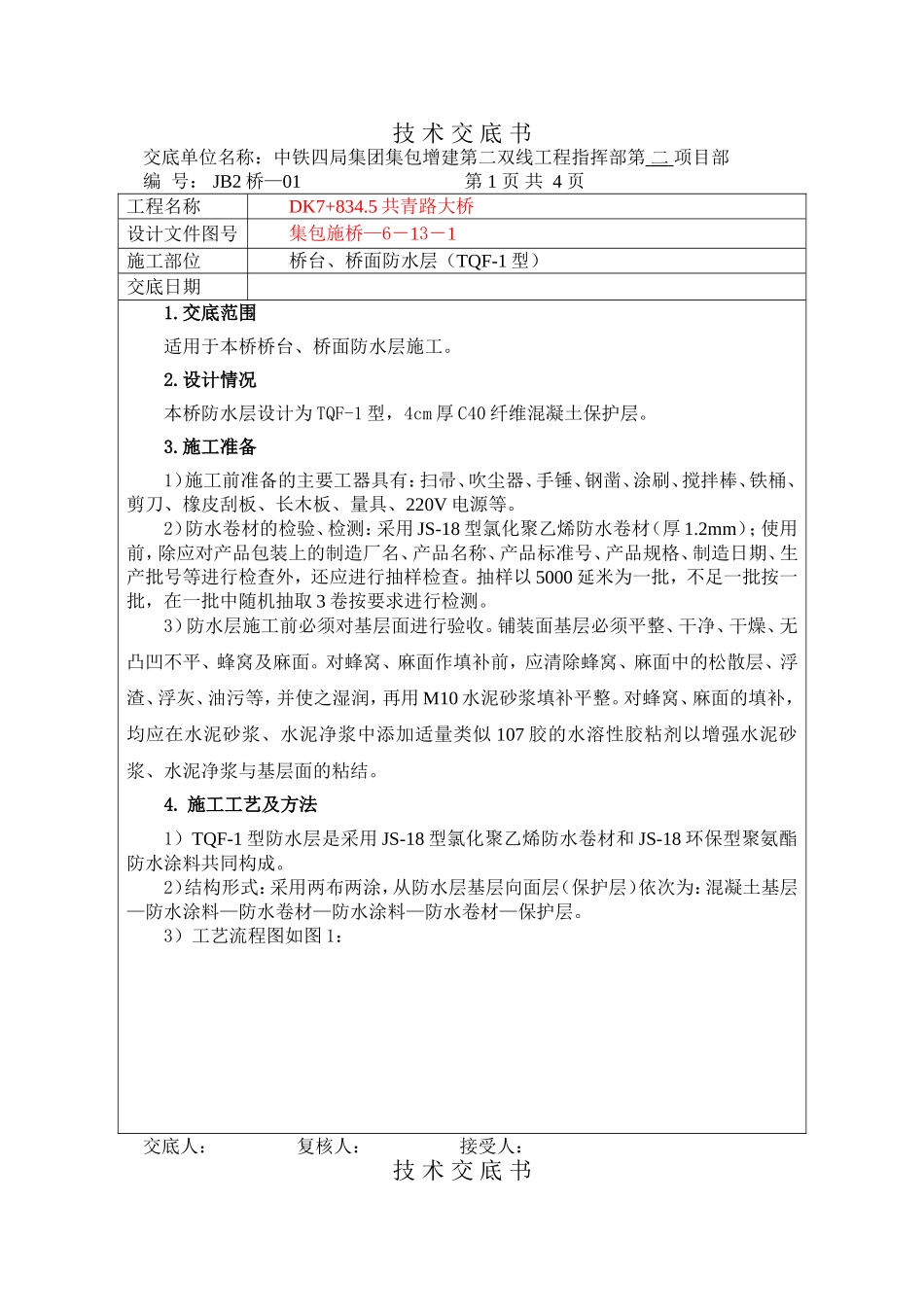

技 术 交 底 书交底单位名称:中铁四局集团集包增建第二双线工程指挥部第 二 项目部 编 号: JB2 桥—01 第 1 页 共 4 页工程名称DK7+834
5 共青路大桥设计文件图号集包施桥—6-13-1施工部位桥台、桥面防水层(TQF-1 型)交底日期1
交底范围适用于本桥桥台、桥面防水层施工
设计情况本桥防水层设计为 TQF-1 型,4cm 厚 C40 纤维混凝土保护层
施工准备1)施工前准备的主要工器具有:扫帚、吹尘器、手锤、钢凿、涂刷、搅拌棒、铁桶、剪刀、橡皮刮板、长木板、量具、220V 电源等
2)防水卷材的检验、检测:采用 JS-18 型氯化聚乙烯防水卷材(厚 1
2mm);使用前,除应对产品包装上的制造厂名、产品名称、产品标准号、产品规格、制造日期、生产批号等进行检查外,还应进行抽样检查
抽样以 5000 延米为一批,不足一批按一批,在一批中随机抽取 3 卷按要求进行检测
3)防水层施工前必须对基层面进行验收
铺装面基层必须平整、干净、干燥、无凸凹不平、蜂窝及麻面
对蜂窝、麻面作填补前,应清除蜂窝、麻面中的松散层、浮渣、浮灰、油污等,并使之湿润,再用 M10 水泥砂浆填补平整
对蜂窝、麻面的填补,均应在水泥砂浆、水泥净浆中添加适量类似 107 胶的水溶性胶粘剂以增强水泥砂浆、水泥净浆与基层面的粘结
施工工艺及方法1)TQF-1 型防水层是采用 JS-18 型氯化聚乙烯防水卷材和 JS-18 环保型聚氨酯防水涂料共同构成
2)结构形式:采用两布两涂,从防水层基层向面层(保护层)依次为:混凝土基层—防水涂料—防水卷材—防水涂料—防水卷材—保护层

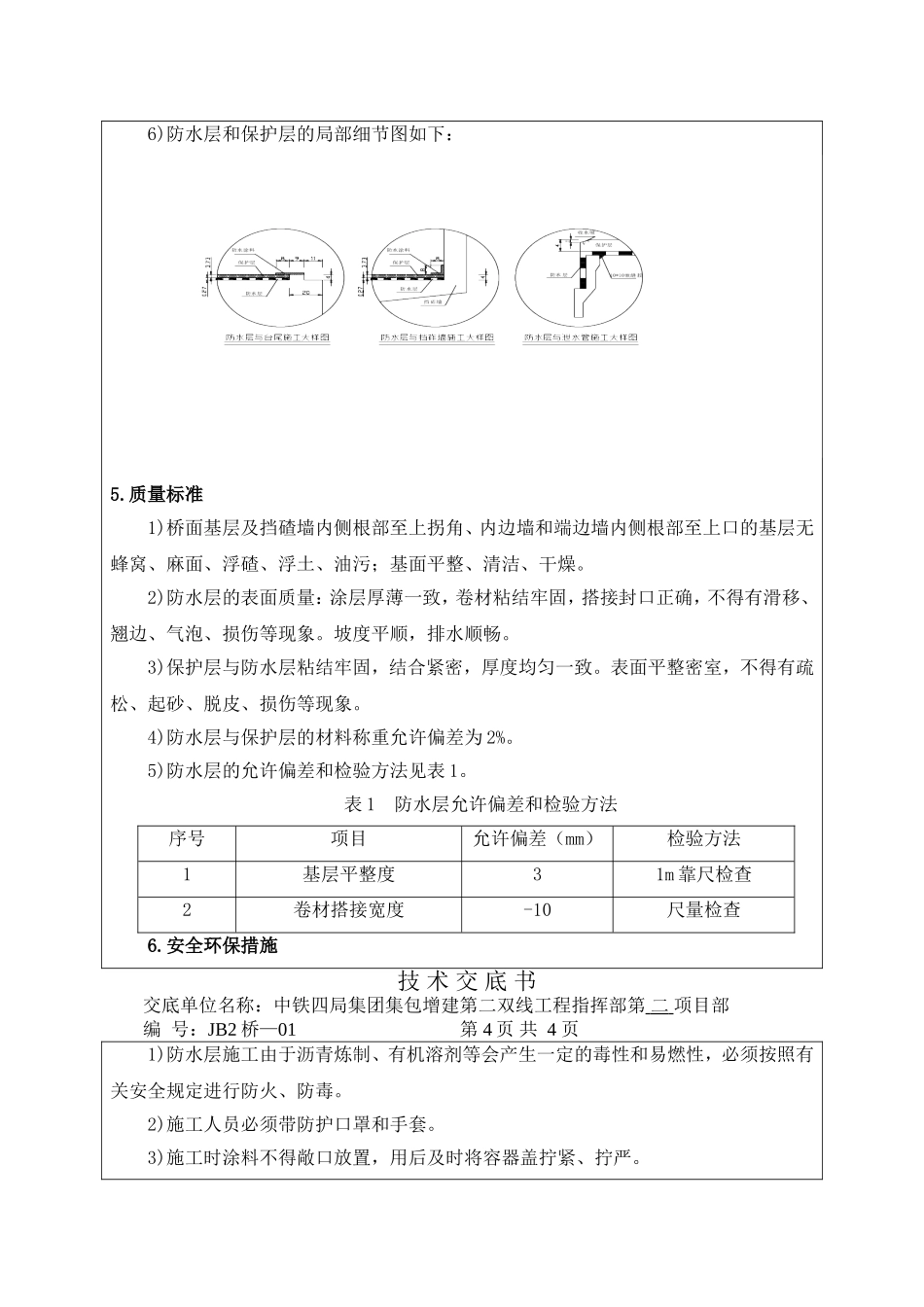

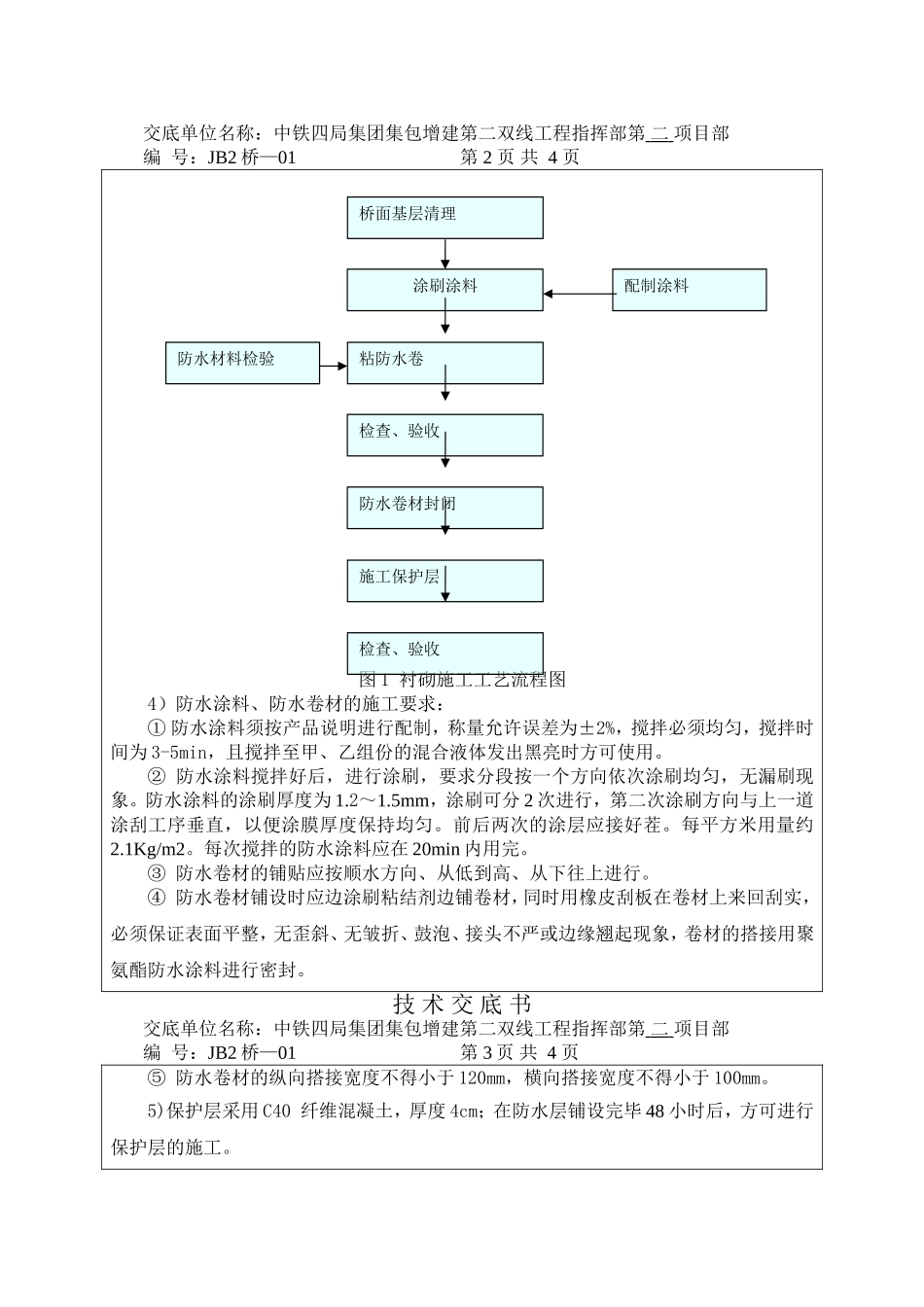

3)工艺流程图如图 1:交底人: 复核人: 接受人:技 术 交 底 书交底单位名称:中铁四局集团集包增建第二双线工程指挥部第 二 项目部编 号:JB2 桥—01 第 2 页 共 4 页 图 1 衬砌施工工
