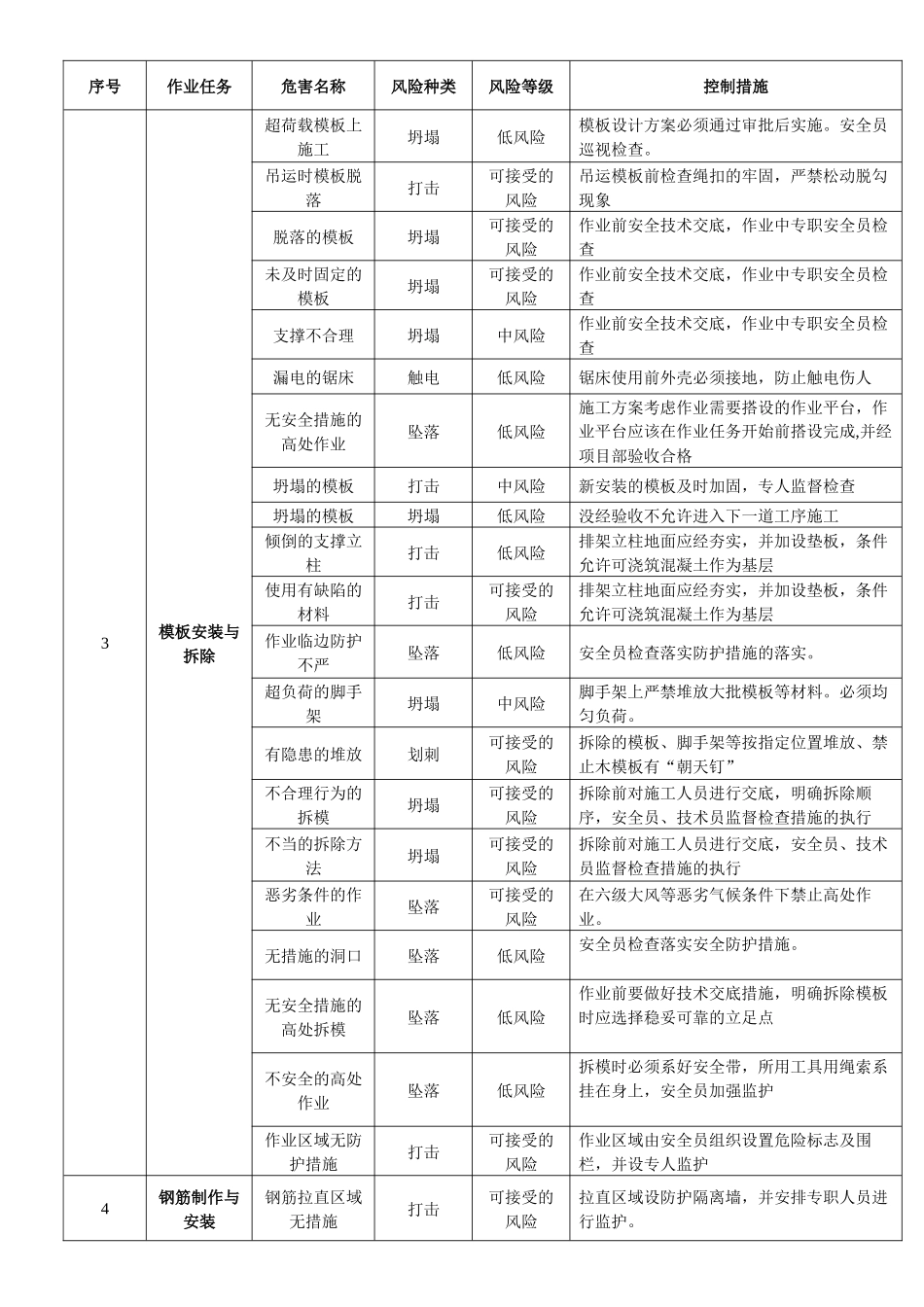

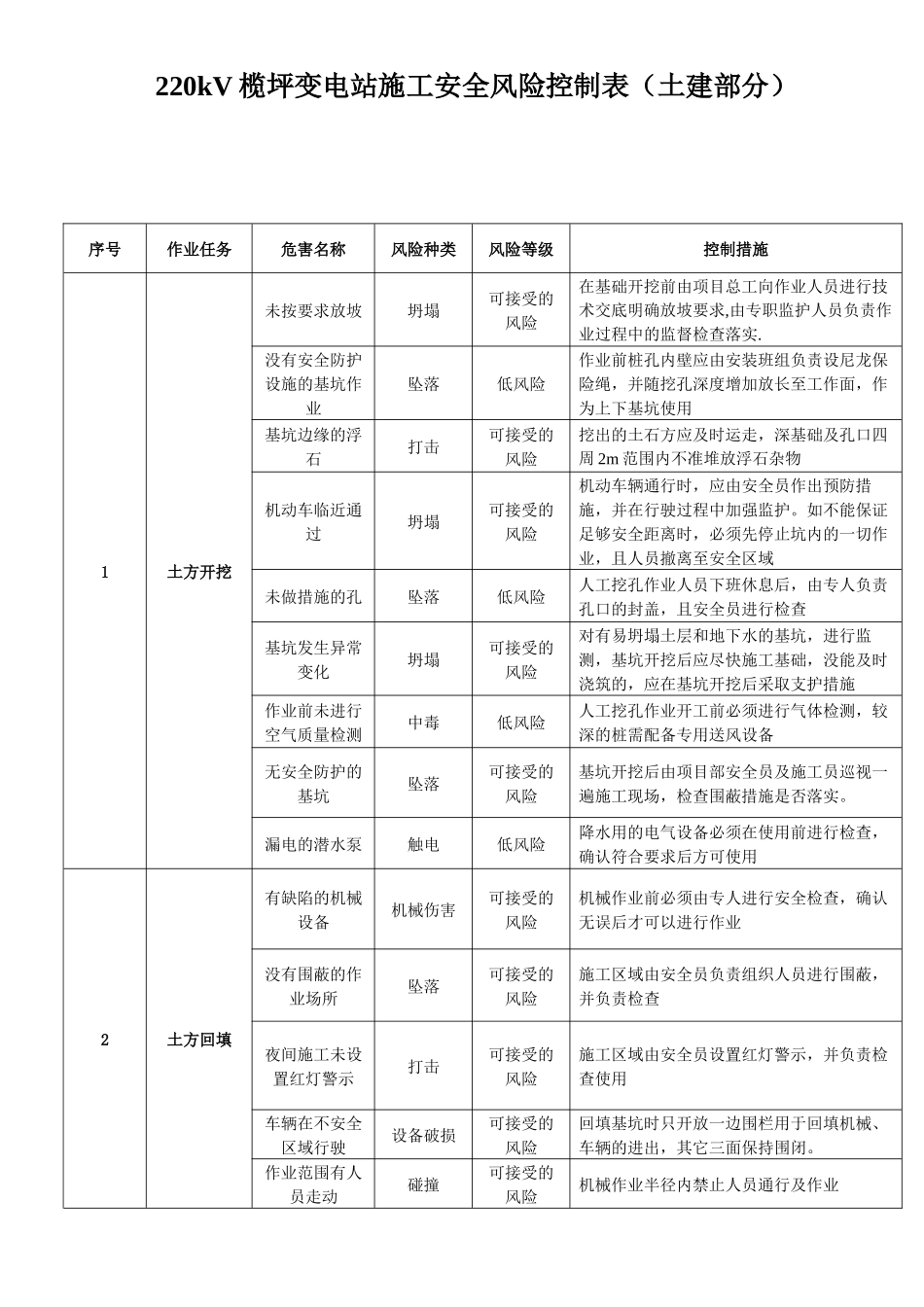

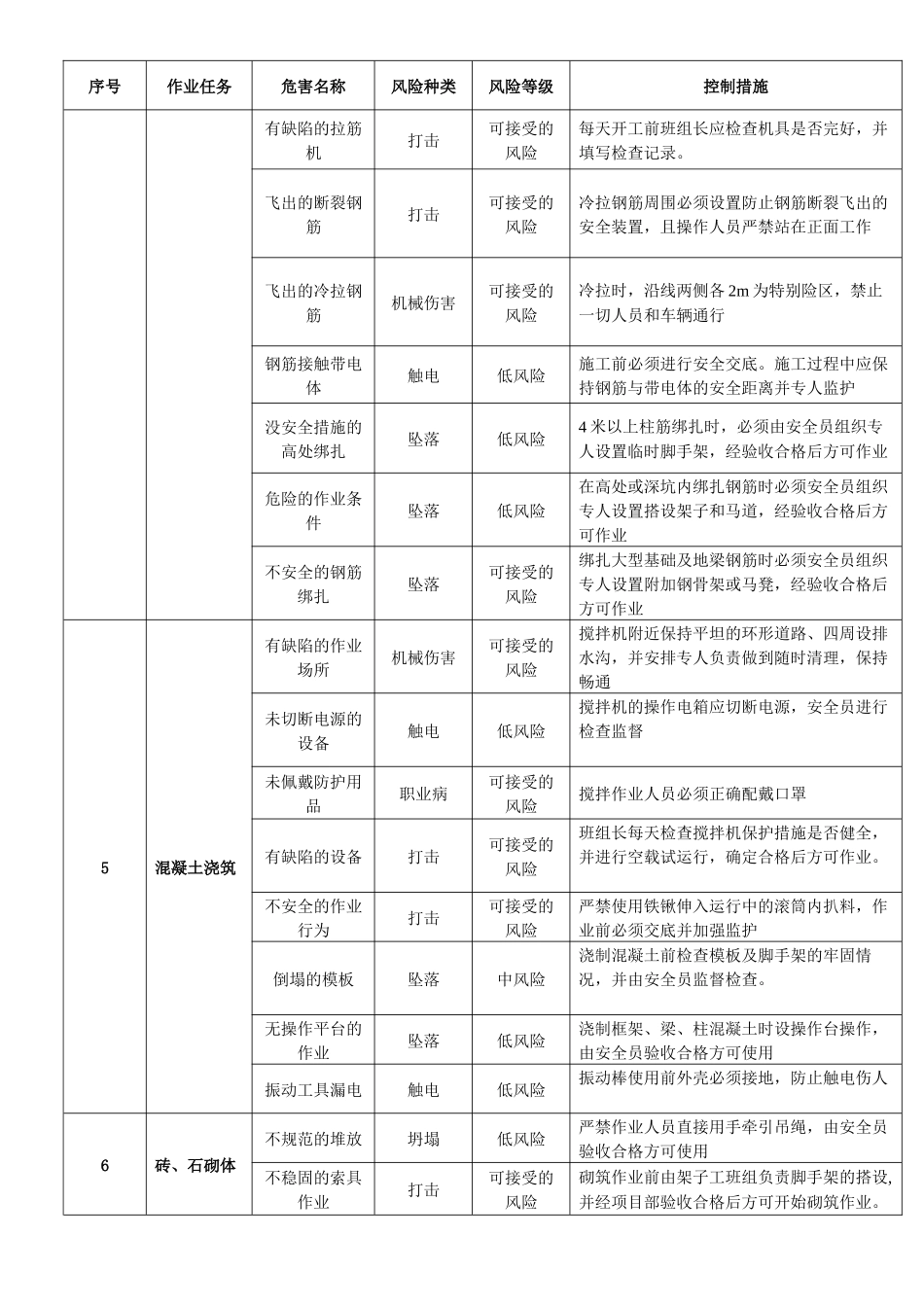

220kV 榄坪变电站施工安全风险控制表(土建部分)序号作业任务危害名称风险种类风险等级控制措施1土方开挖未按要求放坡坍塌可接受的风险在基础开挖前由项目总工向作业人员进行技术交底明确放坡要求,由专职监护人员负责作业过程中的监督检查落实.没有安全防护设施的基坑作业坠落低风险作业前桩孔内壁应由安装班组负责设尼龙保险绳,并随挖孔深度增加放长至工作面,作为上下基坑使用基坑边缘的浮石打击可接受的风险挖出的土石方应及时运走,深基础及孔口四周 2m 范围内不准堆放浮石杂物机动车临近通过坍塌可接受的风险机动车辆通行时,应由安全员作出预防措施,并在行驶过程中加强监护。如不能保证足够安全距离时,必须先停止坑内的一切作业,且人员撤离至安全区域未做措施的孔坠落低风险人工挖孔作业人员下班休息后,由专人负责孔口的封盖,且安全员进行检查基坑发生异常变化坍塌可接受的风险对有易坍塌土层和地下水的基坑,进行监测,基坑开挖后应尽快施工基础,没能及时浇筑的,应在基坑开挖后采取支护措施作业前未进行空气质量检测中毒低风险人工挖孔作业开工前必须进行气体检测,较深的桩需配备专用送风设备无安全防护的基坑坠落可接受的风险基坑开挖后由项目部安全员及施工员巡视一遍施工现场,检查围蔽措施是否落实。漏电的潜水泵触电低风险降水用的电气设备必须在使用前进行检查,确认符合要求后方可使用2土方回填有缺陷的机械设备机械伤害可接受的风险机械作业前必须由专人进行安全检查,确认无误后才可以进行作业没有围蔽的作业场所坠落可接受的风险施工区域由安全员负责组织人员进行围蔽,并负责检查夜间施工未设置红灯警示打击可接受的风险施工区域由安全员设置红灯警示,并负责检查使用车辆在不安全区域行驶设备破损可接受的风险回填基坑时只开放一边围栏用于回填机械、车辆的进出,其它三面保持围闭。作业范围有人员走动碰撞可接受的风险机械作业半径内禁止人员通行及作业序号作业任务危害名称风险种类风险等级控制措施3模板安装与拆除超荷载模板上施工坍塌低风险模板设计方案必须通过审批后实施。安全员巡视检查。吊运时模板脱落打击可接受的风险吊运模板前检查绳扣的牢固,严禁松动脱勾现象脱落的模板坍塌可接受的风险作业前安全技术交底,作业中专职安全员检查未及时固定的模板坍塌可接受的风险作业前安全技术交底,作业中专职安全员检查支撑不合理坍塌中风险作业前安全技术交底,作业中专职安全员检查漏电的锯床触电低风险锯床...
