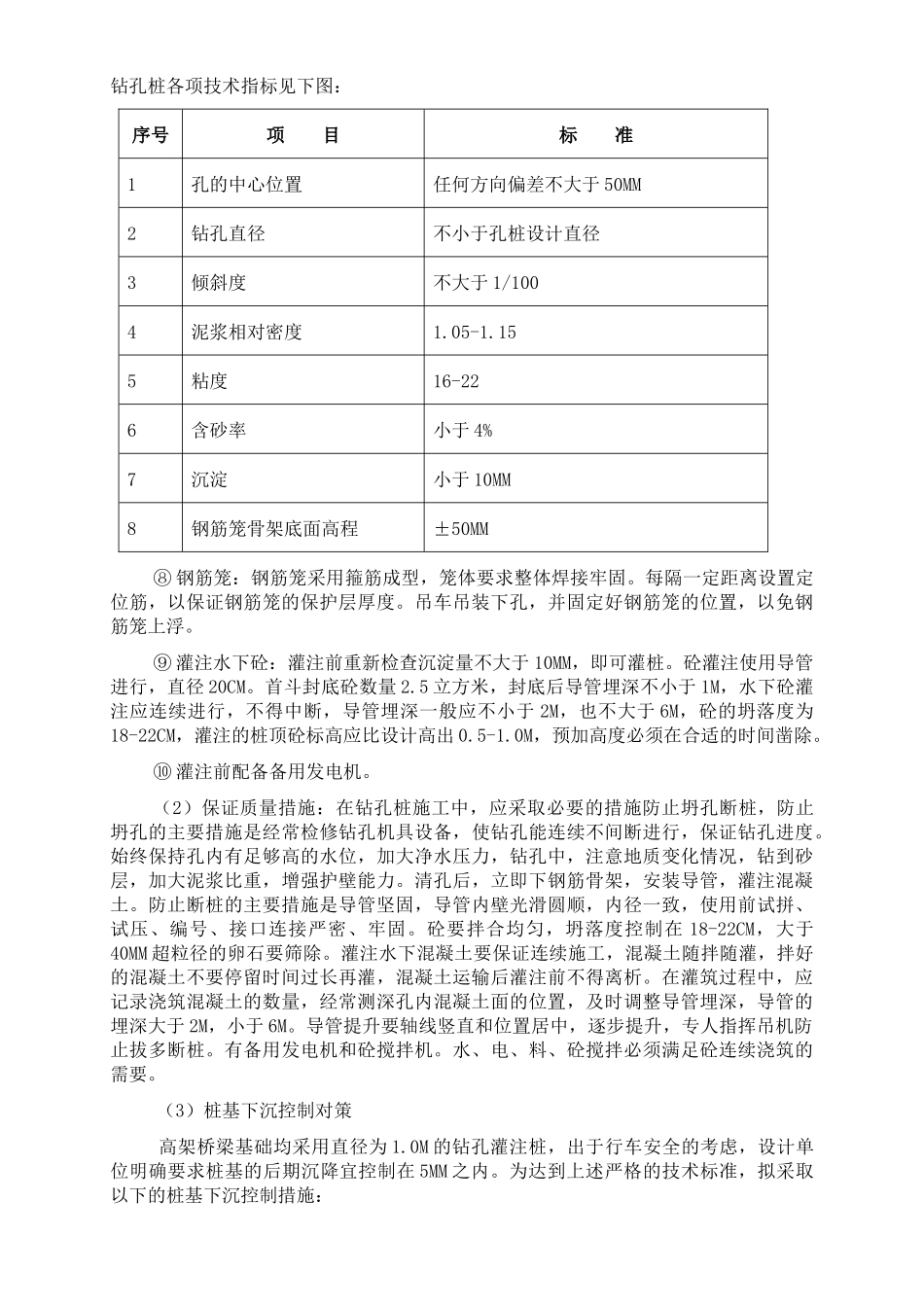

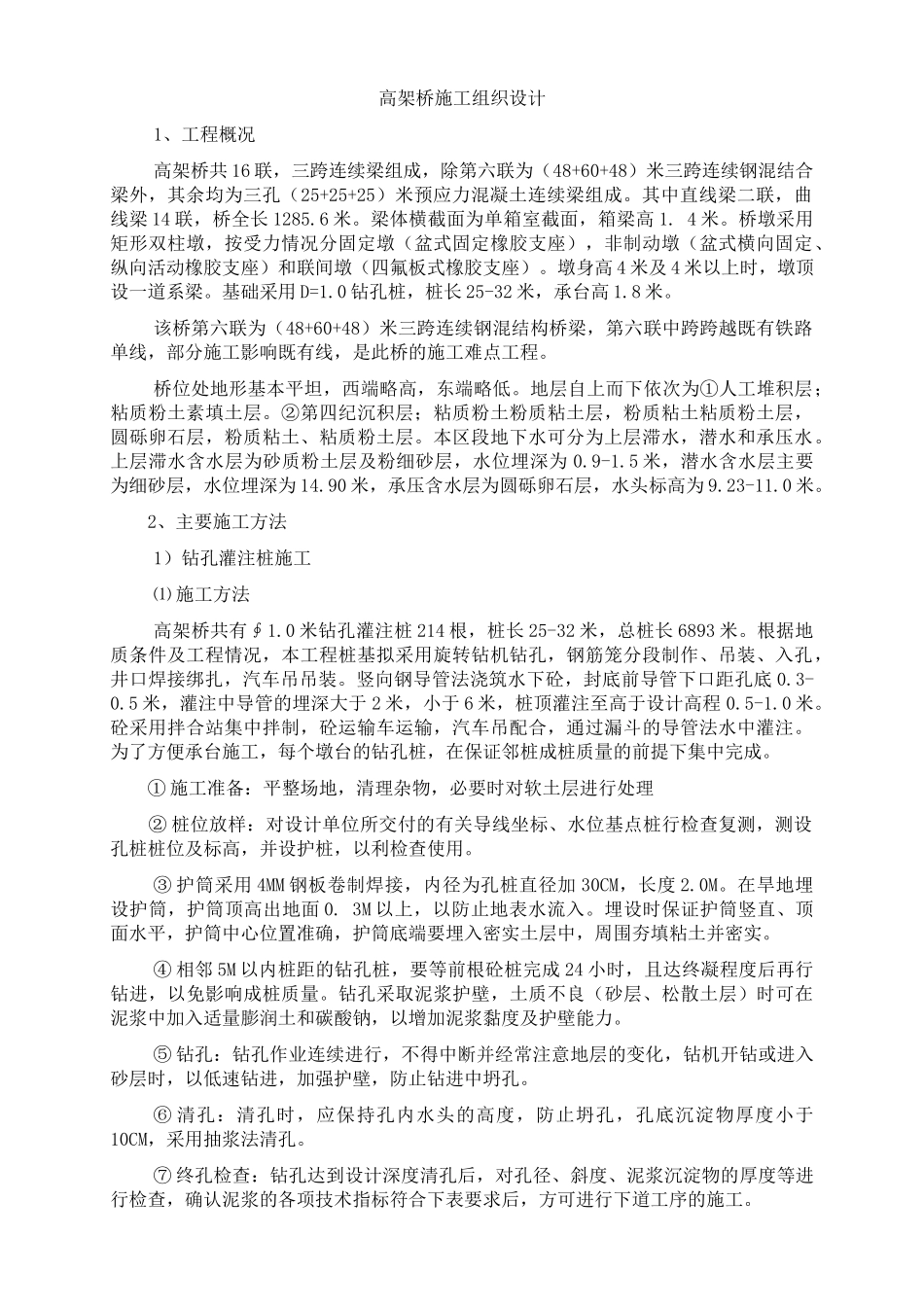

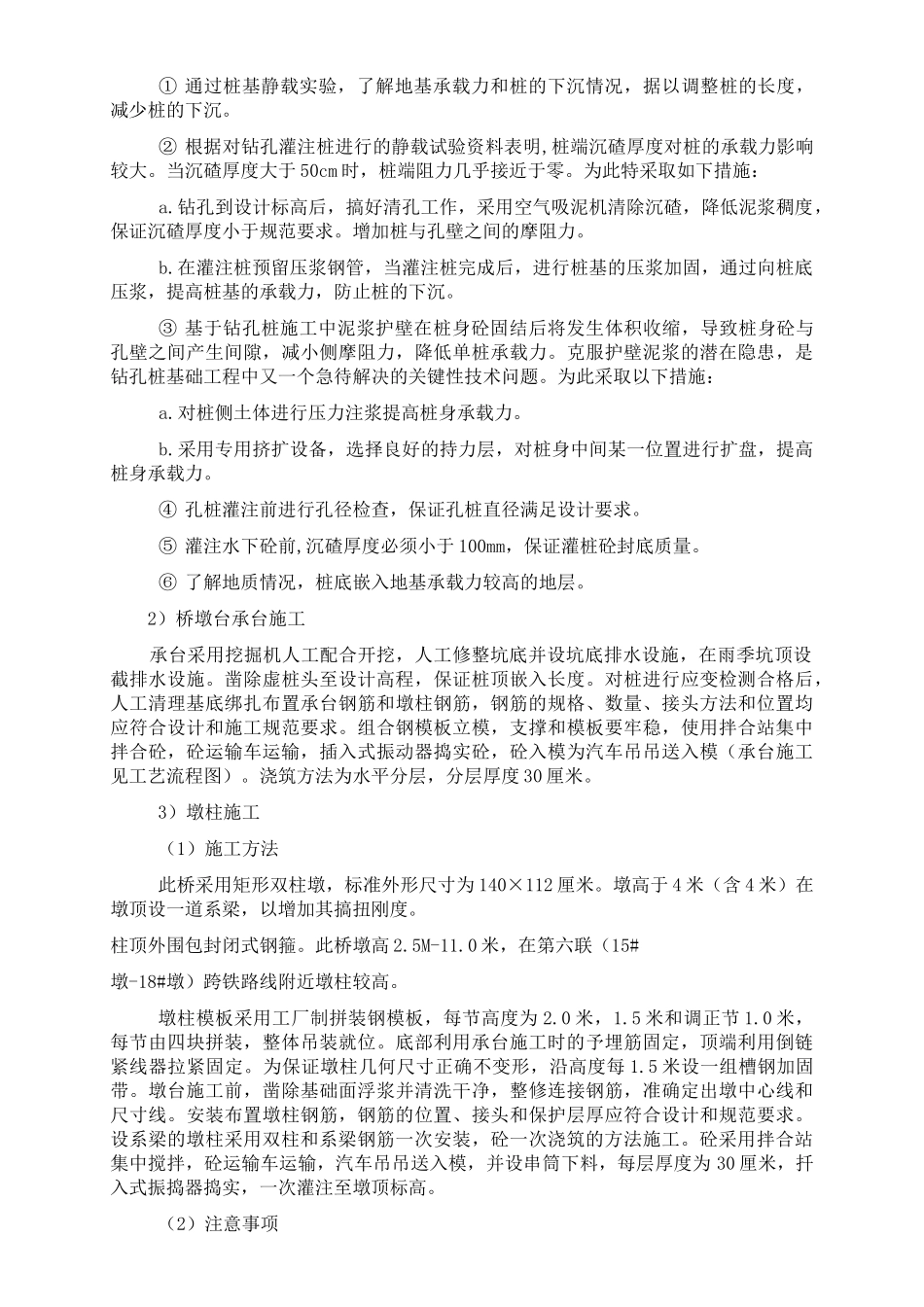

高架桥施工组织设计1、工程概况高架桥共 16 联,三跨连续梁组成,除第六联为(48+60+48)米三跨连续钢混结合梁外,其余均为三孔(25+25+25)米预应力混凝土连续梁组成。其中直线梁二联,曲线梁 14 联,桥全长 1285.6 米。梁体横截面为单箱室截面,箱梁高 1. 4 米。桥墩采用矩形双柱墩,按受力情况分固定墩(盆式固定橡胶支座),非制动墩(盆式横向固定、纵向活动橡胶支座)和联间墩(四氟板式橡胶支座)。墩身高 4 米及 4 米以上时,墩顶设一道系梁。基础采用 D=1.0 钻孔桩,桩长 25-32 米,承台高 1.8 米。该桥第六联为(48+60+48)米三跨连续钢混结构桥梁,第六联中跨跨越既有铁路单线,部分施工影响既有线,是此桥的施工难点工程。桥位处地形基本平坦,西端略高,东端略低。地层自上而下依次为①人工堆积层;粘质粉土素填土层。②第四纪沉积层;粘质粉土粉质粘土层,粉质粘土粘质粉土层,圆砾卵石层,粉质粘土、粘质粉土层。本区段地下水可分为上层滞水,潜水和承压水。上层滞水含水层为砂质粉土层及粉细砂层,水位埋深为 0.9-1.5 米,潜水含水层主要为细砂层,水位埋深为 14.90 米,承压含水层为圆砾卵石层,水头标高为 9.23-11.0 米。 2、主要施工方法1)钻孔灌注桩施工⑴ 施工方法高架桥共有∮1.0 米钻孔灌注桩 214 根,桩长 25-32 米,总桩长 6893 米。根据地质条件及工程情况,本工程桩基拟采用旋转钻机钻孔,钢筋笼分段制作、吊装、入孔,井口焊接绑扎,汽车吊吊装。竖向钢导管法浇筑水下砼,封底前导管下口距孔底 0.3-0.5 米,灌注中导管的埋深大于 2 米,小于 6 米,桩顶灌注至高于设计高程 0.5-1.0 米。砼采用拌合站集中拌制,砼运输车运输,汽车吊配合,通过漏斗的导管法水中灌注。为了方便承台施工,每个墩台的钻孔桩,在保证邻桩成桩质量的前提下集中完成。 ① 施工准备:平整场地,清理杂物,必要时对软土层进行处理 ② 桩位放样:对设计单位所交付的有关导线坐标、水位基点桩行检查复测,测设孔桩桩位及标高,并设护桩,以利检查使用。③ 护筒采用 4MM 钢板卷制焊接,内径为孔桩直径加 30CM,长度 2.0M。在旱地埋设护筒,护筒顶高出地面 0. 3M 以上,以防止地表水流入。埋设时保证护筒竖直、顶面水平,护筒中心位置准确,护筒底端要埋入密实土层中,周围夯填粘土并密实。④ 相邻 5M 以内桩距的钻孔桩,要等前根砼桩完成 24 小时,且达终凝程度后再行钻进,以免影响...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

高架桥工程施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
