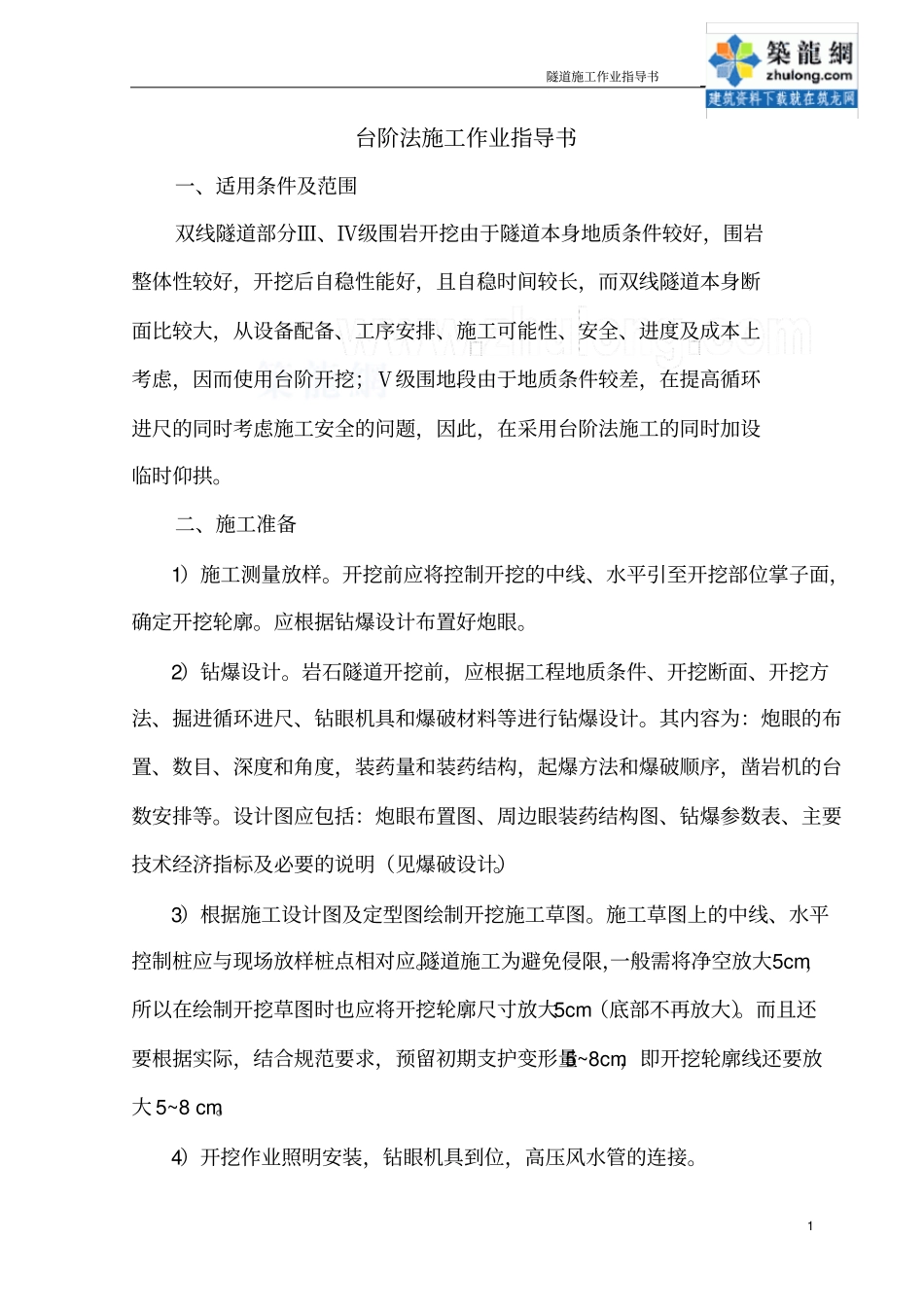

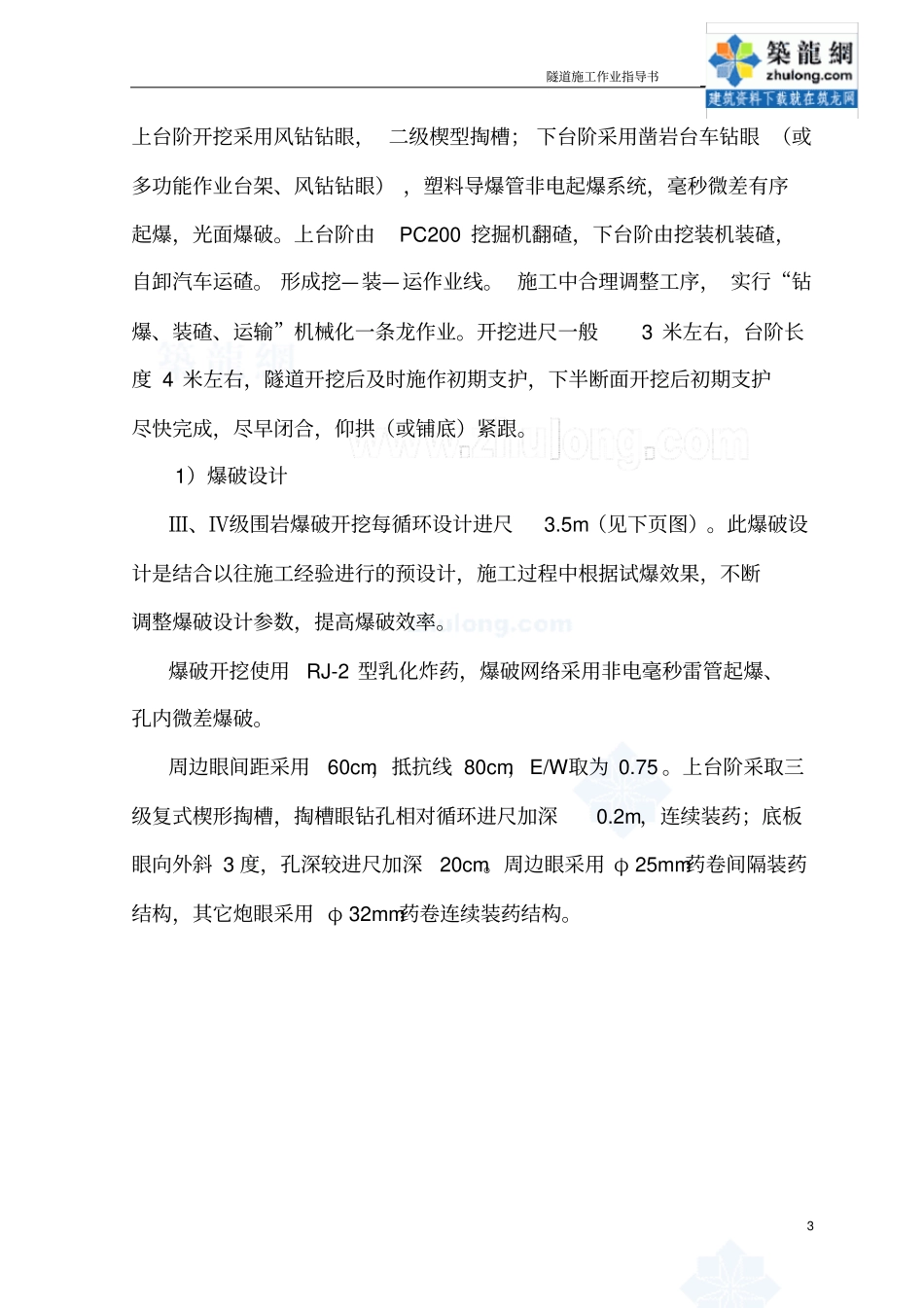

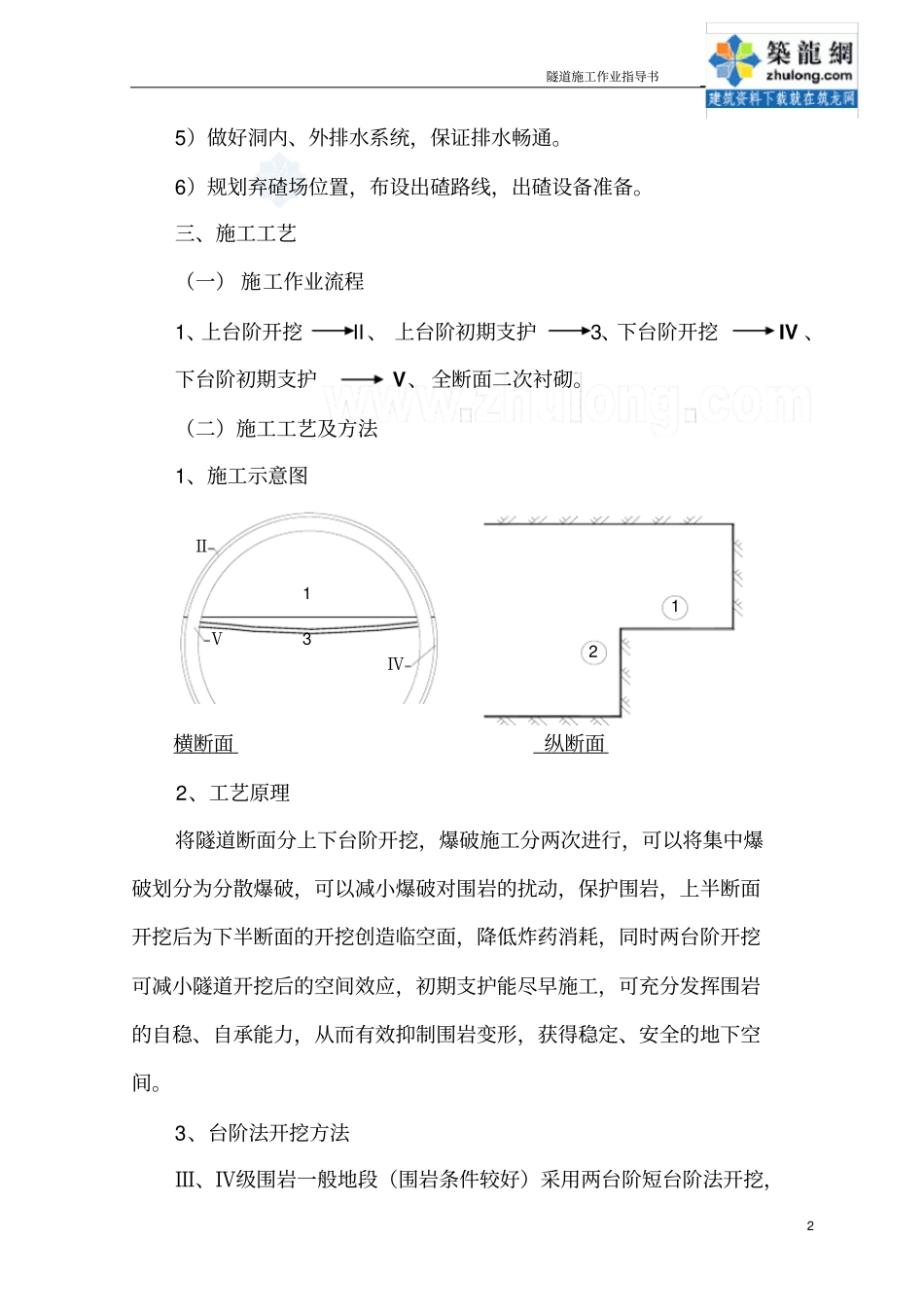

隧道施工作业指导书1 台阶法施工作业指导书一、适用条件及范围双线隧道部分Ⅲ、Ⅳ级围岩开挖由于隧道本身地质条件较好,围岩整体性较好,开挖后自稳性能好,且自稳时间较长,而双线隧道本身断面比较大,从设备配备、工序安排、施工可能性、安全、进度及成本上考虑,因而使用台阶开挖;Ⅴ级围地段由于地质条件较差,在提高循环进尺的同时考虑施工安全的问题,因此,在采用台阶法施工的同时加设临时仰拱。二、施工准备1)施工测量放样。开挖前应将控制开挖的中线、水平引至开挖部位掌子面,确定开挖轮廓。应根据钻爆设计布置好炮眼。2)钻爆设计。岩石隧道开挖前,应根据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆破材料等进行钻爆设计。其内容为:炮眼的布置、数目、深度和角度,装药量和装药结构,起爆方法和爆破顺序,凿岩机的台数安排等。设计图应包括:炮眼布置图、周边眼装药结构图、钻爆参数表、主要技术经济指标及必要的说明(见爆破设计)。3)根据施工设计图及定型图绘制开挖施工草图。施工草图上的中线、水平控制桩应与现场放样桩点相对应。隧道施工为避免侵限,一般需将净空放大5cm,所以在绘制开挖草图时也应将开挖轮廓尺寸放大5cm(底部不再放大)。而且还要根据实际,结合规范要求,预留初期支护变形量5~8cm,即开挖轮廓线还要放大 5~8 cm。4)开挖作业照明安装,钻眼机具到位,高压风水管的连接。隧道施工作业指导书2 5)做好洞内、外排水系统,保证排水畅通。6)规划弃碴场位置,布设出碴路线,出碴设备准备。三、施工工艺(一) 施工作业流程1、上台阶开挖II 、 上台阶初期支护3、下台阶开挖IV 、下台阶初期支护V、全断面二次衬砌。(二)施工工艺及方法1、施工示意图ⅤⅣⅡ31横断面纵断面2、工艺原理将隧道断面分上下台阶开挖,爆破施工分两次进行,可以将集中爆破划分为分散爆破,可以减小爆破对围岩的扰动,保护围岩,上半断面开挖后为下半断面的开挖创造临空面,降低炸药消耗,同时两台阶开挖可减小隧道开挖后的空间效应,初期支护能尽早施工,可充分发挥围岩的自稳、自承能力,从而有效抑制围岩变形,获得稳定、安全的地下空间。3、台阶法开挖方法Ⅲ、Ⅳ级围岩一般地段(围岩条件较好)采用两台阶短台阶法开挖,21隧道施工作业指导书3 上台阶开挖采用风钻钻眼, 二级楔型掏槽; 下台阶采用凿岩台车钻眼 (或多功能作业台架、风钻钻眼) ,塑料导爆管非电起爆系统,毫秒微差有序起爆,光面爆...
