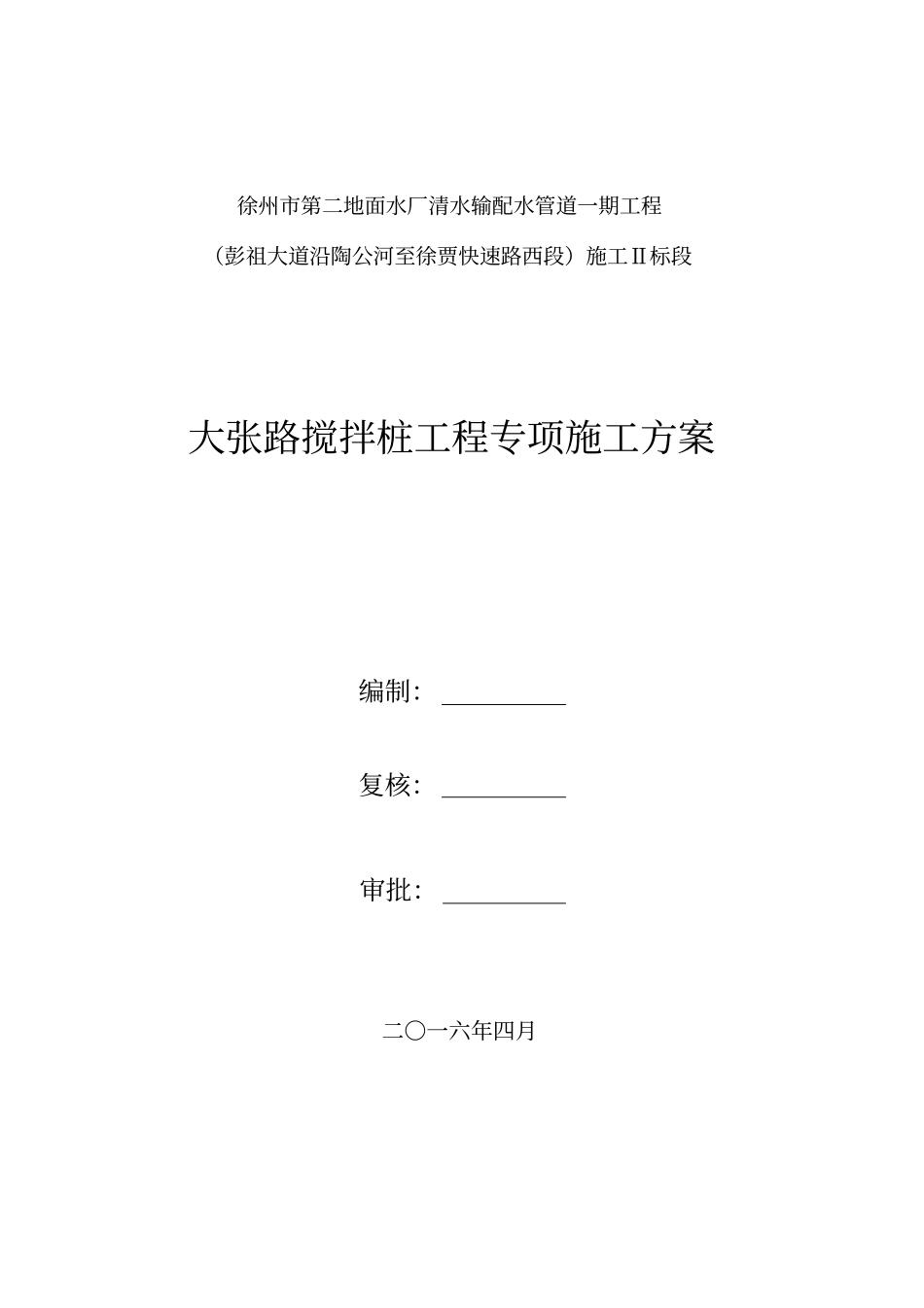

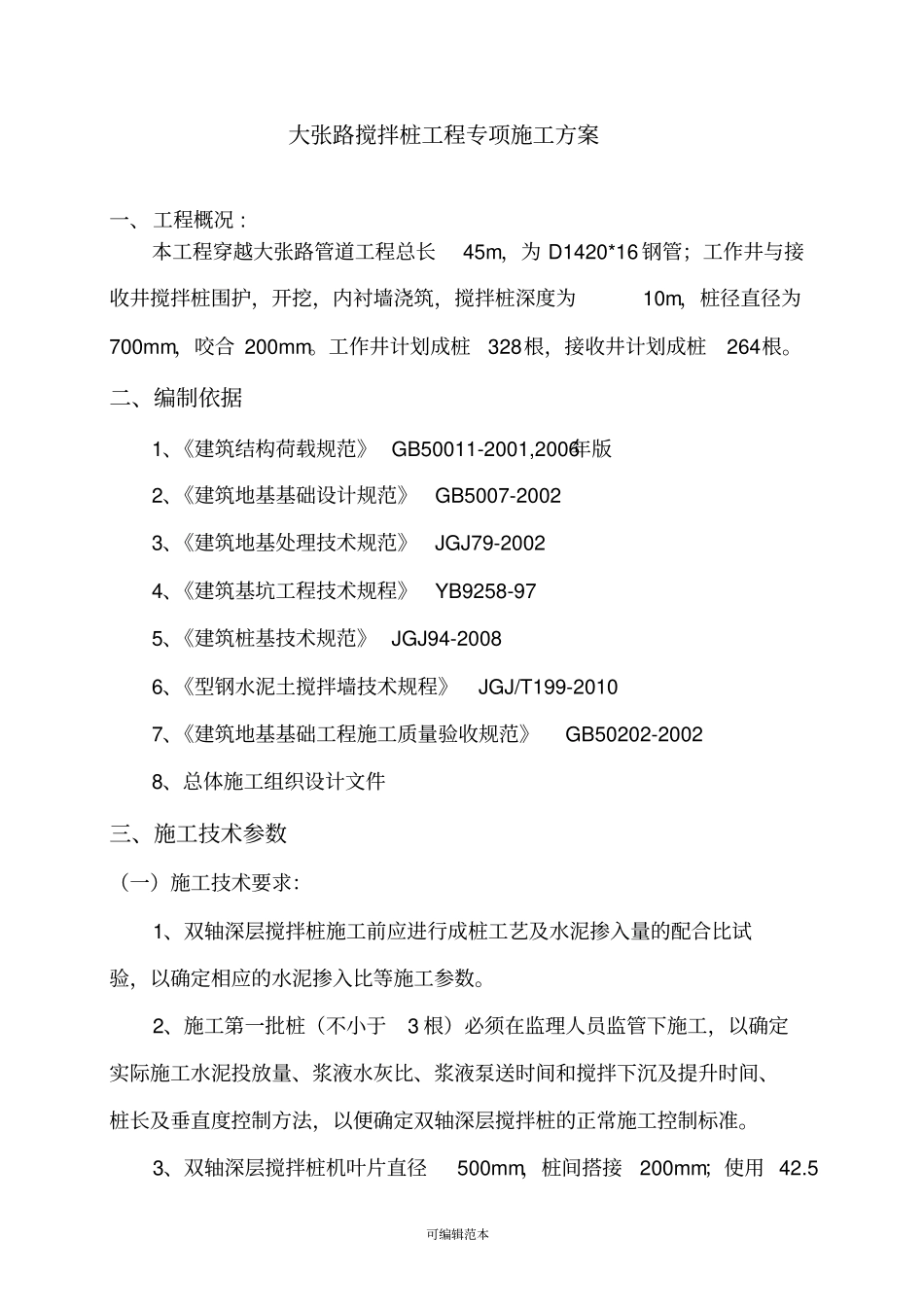

徐州市第二地面水厂清水输配水管道一期工程(彭祖大道沿陶公河至徐贾快速路西段)施工Ⅱ标段大张路搅拌桩工程专项施工方案编制:复核:审批:二〇一六年四月可编辑范本大张路搅拌桩工程专项施工方案一、工程概况 :本工程穿越大张路管道工程总长45m,为 D1420*16 钢管;工作井与接收井搅拌桩围护,开挖,内衬墙浇筑,搅拌桩深度为10m,桩径直径为700mm,咬合 200mm
工作井计划成桩328根,接收井计划成桩264根

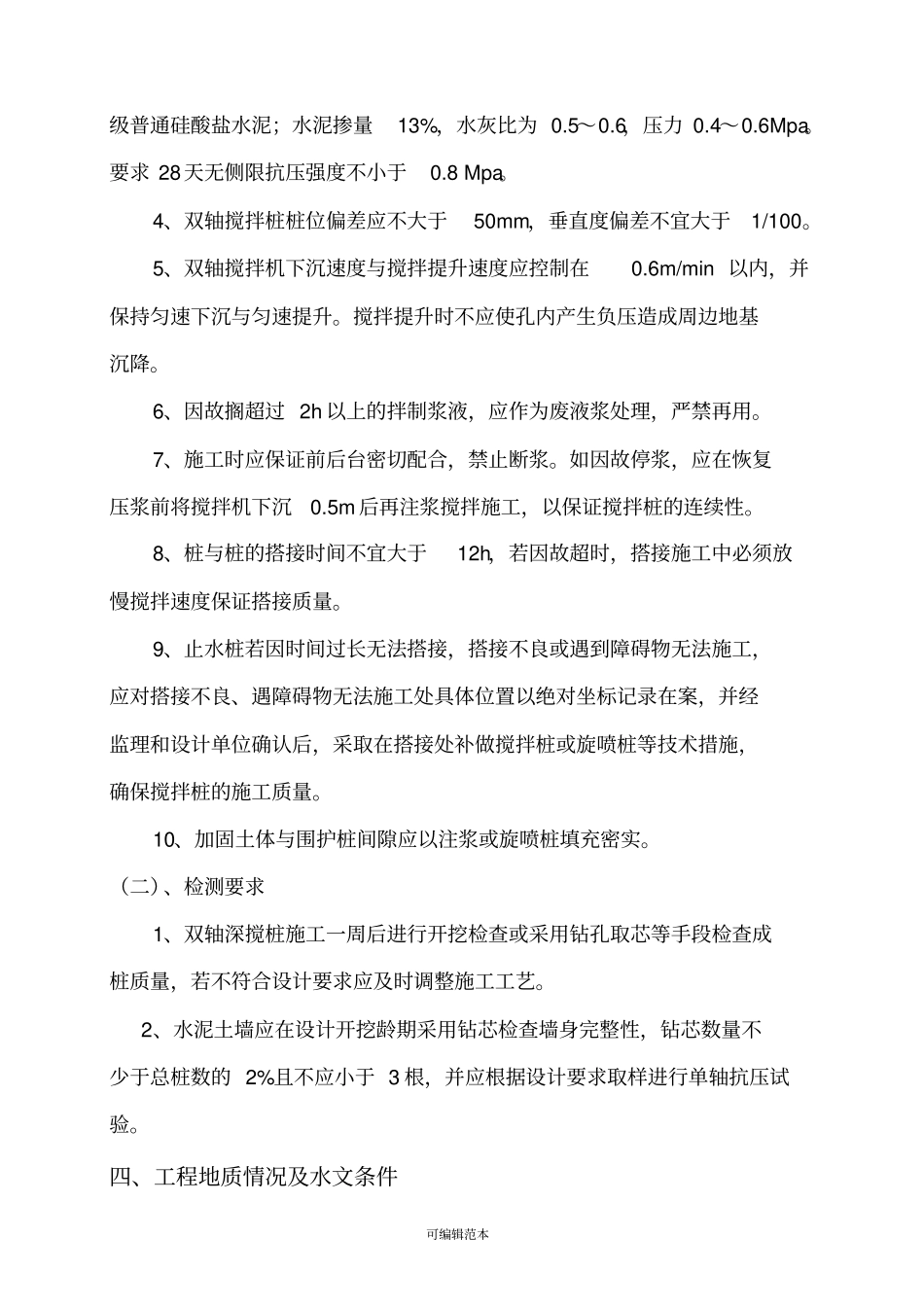

二、编制依据1、《建筑结构荷载规范》 GB50011-2001,2006年版2、《建筑地基基础设计规范》GB5007-20023、《建筑地基处理技术规范》JGJ79-20024、《建筑基坑工程技术规程》YB9258-975、《建筑桩基技术规范》 JGJ94-20086、《型钢水泥土搅拌墙技术规程》JGJ/T199-20107、《建筑地基基础工程施工质量验收规范》GB50202-20028、总体施工组织设计文件三、施工技术参数(一)施工技术要求:1、双轴深层搅拌桩施工前应进行成桩工艺及水泥掺入量的配合比试验,以确定相应的水泥掺入比等施工参数
2、施工第一批桩(不小于3 根)必须在监理人员监管下施工,以确定实际施工水泥投放量、浆液水灰比、浆液泵送时间和搅拌下沉及提升时间、桩长及垂直度控制方法,以便确定双轴深层搅拌桩的正常施工控制标准
3、双轴深层搅拌桩机叶片直径500mm,桩间搭接200mm;使用 42
5可编辑范本级普通硅酸盐水泥;水泥掺量13%,水灰比为 0
6,压力 0
要求 28天无侧限抗压强度不小于0
4、双轴搅拌桩桩位偏差应不大于50mm,垂直度偏差不宜大于1/100
5、双轴搅拌机下沉速度与搅拌提升速度应控制在0
6m/min 以内,并保持匀速下沉与匀速提升
搅拌提升时不应使孔内产生负压造成周边地基沉降
6、因故搁超过
