精选合成树脂瓦安装指南一、 安装工具及配件1、工具:工程线、手提电钻、电钻钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机
2、配件:防水圈、保护垫、自攻钉、防水帽(照片图)
3、附料:树脂胶、树脂粉, (施工中出现钻孔钻错现象将两种材料拌合后添补)(照片图)

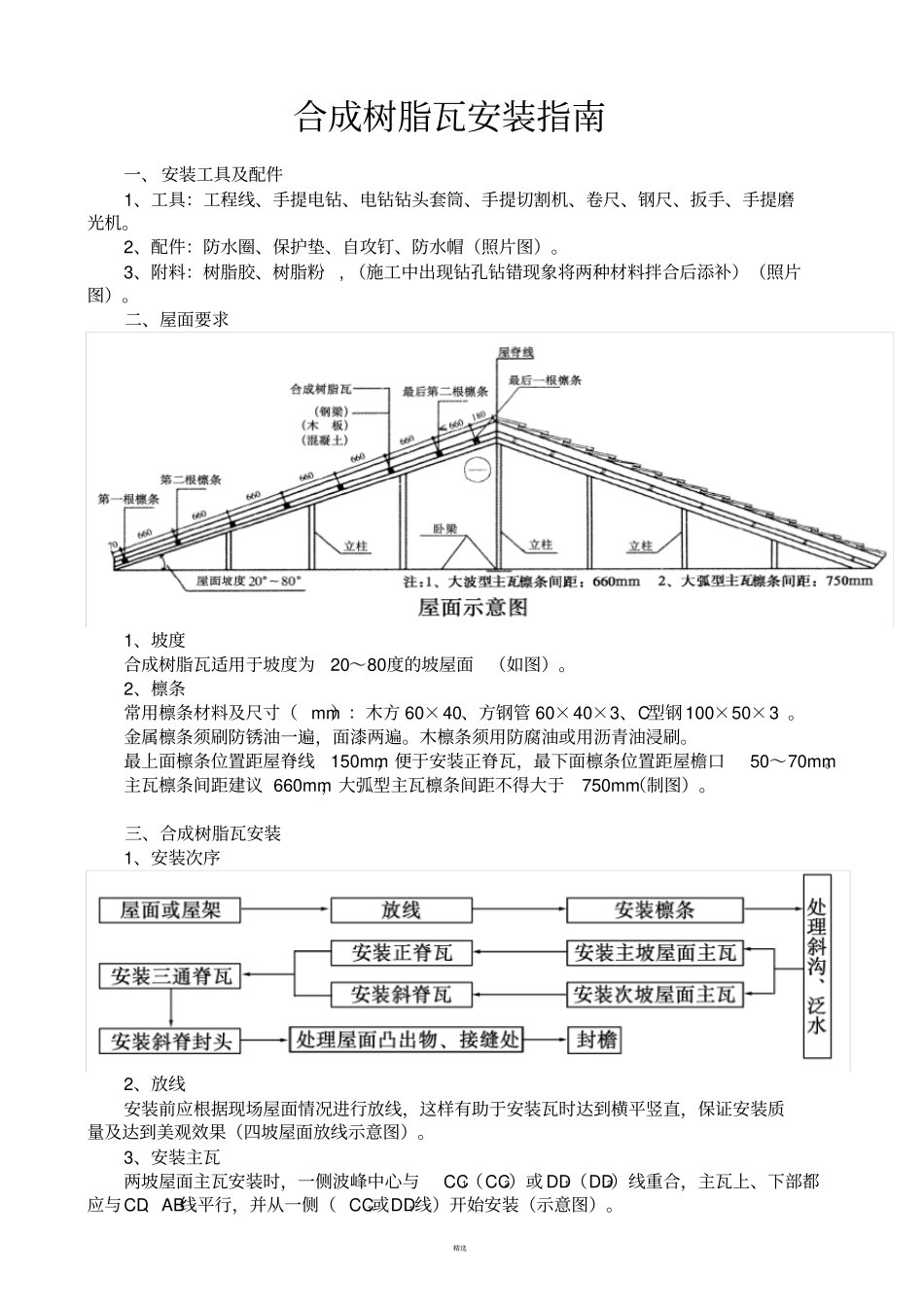

二、屋面要求1、坡度合成树脂瓦适用于坡度为20~80度的坡屋面(如图)
2、檩条常用檩条材料及尺寸( mm):木方 60×40、方钢管 60×40×3、C型钢 100×50×3
金属檩条须刷防锈油一遍,面漆两遍
木檩条须用防腐油或用沥青油浸刷
最上面檩条位置距屋脊线150mm,便于安装正脊瓦,最下面檩条位置距屋檐口50~70mm
主瓦檩条间距建议 660mm,大弧型主瓦檩条间距不得大于750mm(制图)

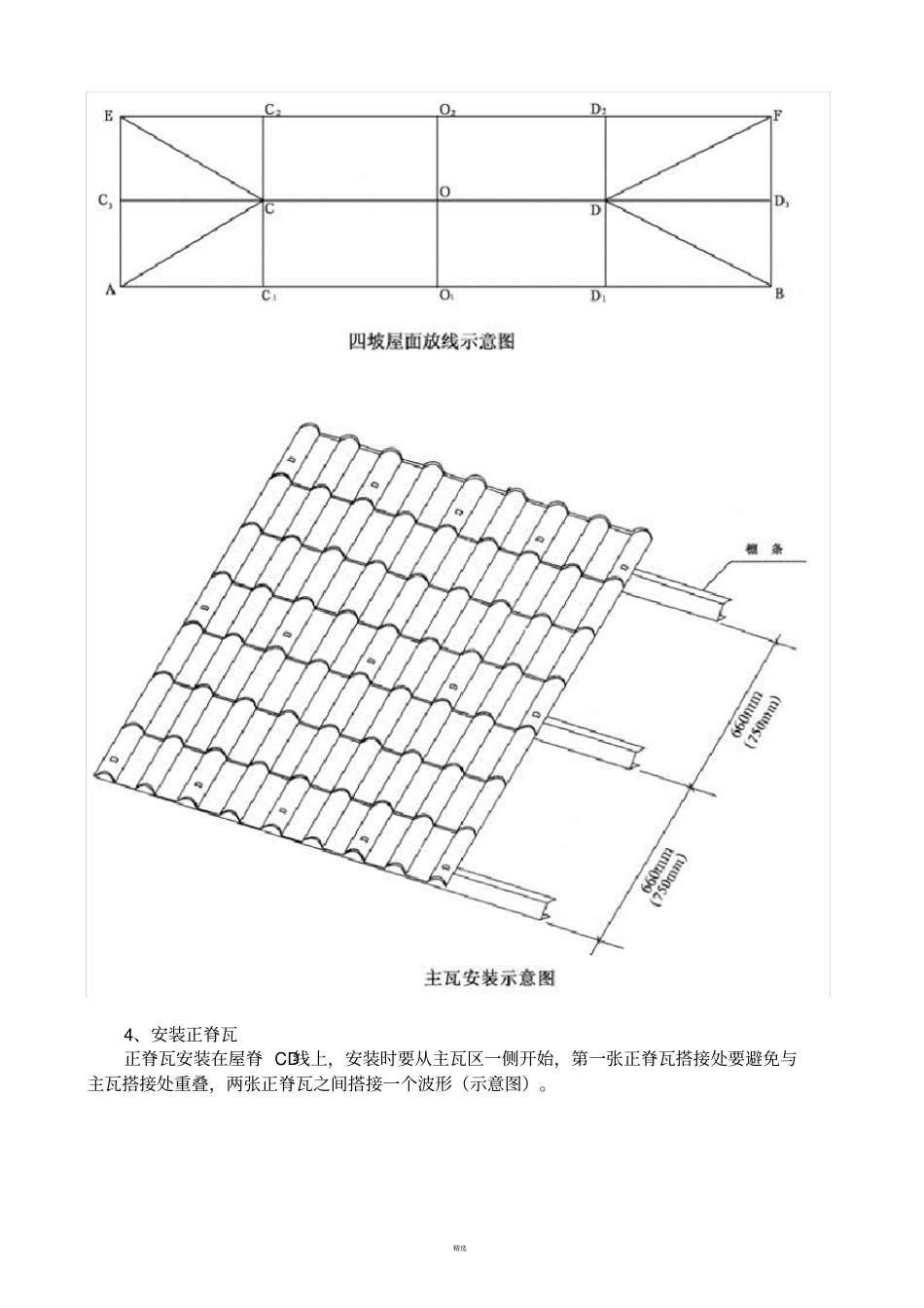

三、合成树脂瓦安装1、安装次序2、放线安装前应根据现场屋面情况进行放线,这样有助于安装瓦时达到横平竖直,保证安装质量及达到美观效果(四坡屋面放线示意图)
3、安装主瓦两坡屋面主瓦安装时,一侧波峰中心与CC1(CC2)或 DD1(DD2)线重合,主瓦上、下部都应与CD、AB线平行,并从一侧( CC1或DD1线)开始安装(示意图)
精选第一张瓦的安装最为重要,一定要保证瓦底边与CC1(CC2)或DD1(DD2)线垂直不得倾斜,位置摆正后,在最下端檩条和瓦的中心位置(波峰)处将瓦固定(示意图)
为防止单向搭接造成的倾斜和不平整现象,主瓦横向安装要一上、一下排列,即第二张瓦扣压第一张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,其余以此类推(示意图)
安装过程中要随时检查瓦底边与施工线的垂直,确认无误后再将固定件安装齐全(示意图)
纵向安装要搭接瓦的一个节长(示意图)
两坡屋面主瓦安装应两侧同步进行,以确保正脊瓦安装的波峰吻合(示意图)
主瓦安装选用直径 4mm、长度 75mm的自攻钉;正脊瓦、斜脊瓦安装根
