新建北京至沈阳客运专线冲击钻孔桩技术交底中铁十九局集团京沈客专辽宁段3标项目经理部2014年7月26日技术交底记录2014年7月26日工程名称分部(分项)工程交底项目冲击钻孔桩图纸名称、图号一、一般要求1

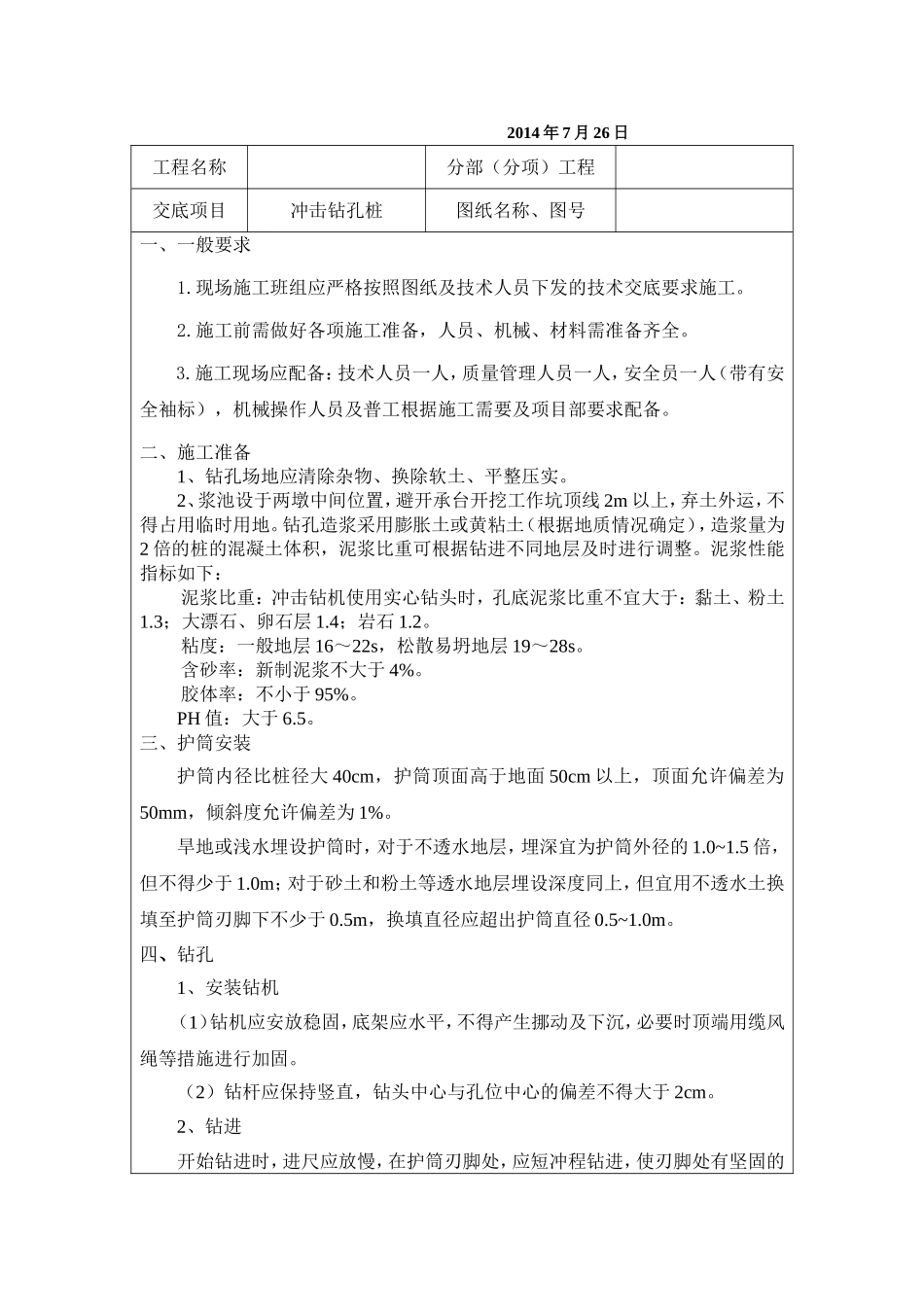

现场施工班组应严格按照图纸及技术人员下发的技术交底要求施工
施工前需做好各项施工准备,人员、机械、材料需准备齐全
施工现场应配备:技术人员一人,质量管理人员一人,安全员一人(带有安全袖标),机械操作人员及普工根据施工需要及项目部要求配备
二、施工准备1、钻孔场地应清除杂物、换除软土、平整压实
2、浆池设于两墩中间位置,避开承台开挖工作坑顶线2m以上,弃土外运,不得占用临时用地
钻孔造浆采用膨胀土或黄粘土(根据地质情况确定),造浆量为2倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整
泥浆性能指标如下:泥浆比重:冲击钻机使用实心钻头时,孔底泥浆比重不宜大于:黏土、粉土1
3;大漂石、卵石层1
粘度:一般地层16~22s,松散易坍地层19~28s
含砂率:新制泥浆不大于4%
胶体率:不小于95%
PH值:大于6
三、护筒安装护筒内径比桩径大40cm,护筒顶面高于地面50cm以上,顶面允许偏差为50mm,倾斜度允许偏差为1%
旱地或浅水埋设护筒时,对于不透水地层,埋深宜为护筒外径的1
5倍,但不得少于1
0m;对于砂土和粉土等透水地层埋设深度同上,但宜用不透水土换填至护筒刃脚下不少于0
5m,换填直径应超出护筒直径0
四、钻孔1、安装钻机(1)钻机应安放稳固,底架应水平,不得产生挪动及下沉,必要时顶端用缆风绳等措施进行加固
(2)钻杆应保持竖直,钻头中心与孔位中心的偏差不得大于2cm
2、钻进开始钻进时,进尺应放慢,在护筒刃脚处,应短冲程钻进,使刃脚处有坚固的泥皮护壁
待钻进深度超过钻头全高加正常冲程后可按土质以正常速
